計劃表拆解多層子工作項

版本 商業版 企業版 旗艦版 行業專版
是否可用

功能介紹

計劃表支援新增多層級子工作項,實現計劃管理中靈活進行多層拆解的核心場景。拆解出的子工作項支援建立與父級之間的WBS關係,並透過「WBS工作項」控制元件查詢其所在的計劃表根工作項和父工作項,消費WBS關係。

管理員預置子項

支援管理員在WBS配置側,預置多層級 WBS 子項,節點流可按需進行流程或事項拆解,狀態流僅支援按事項拆解。

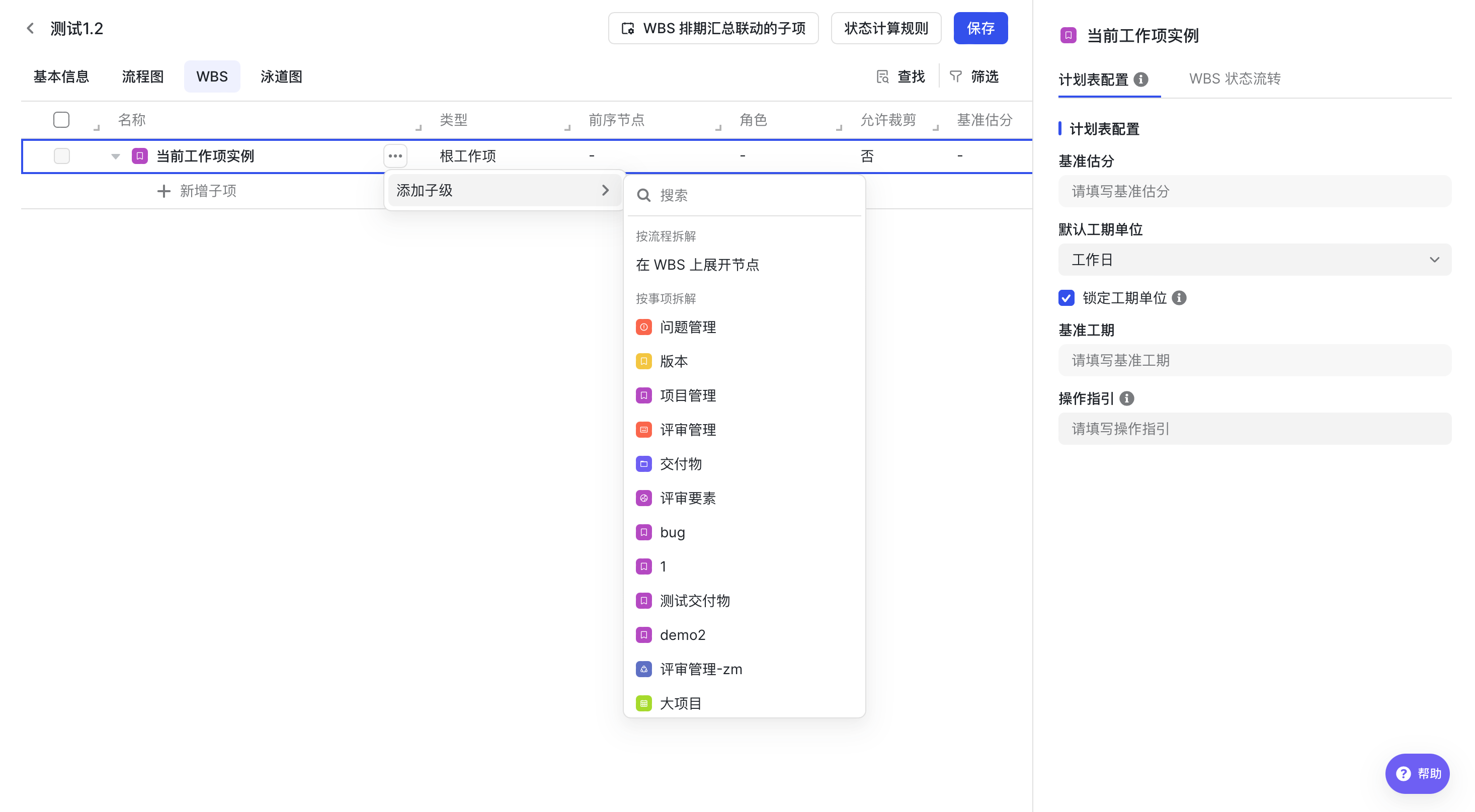

ae36e7bde-7adf-48a8-a076-6da2be62ad17

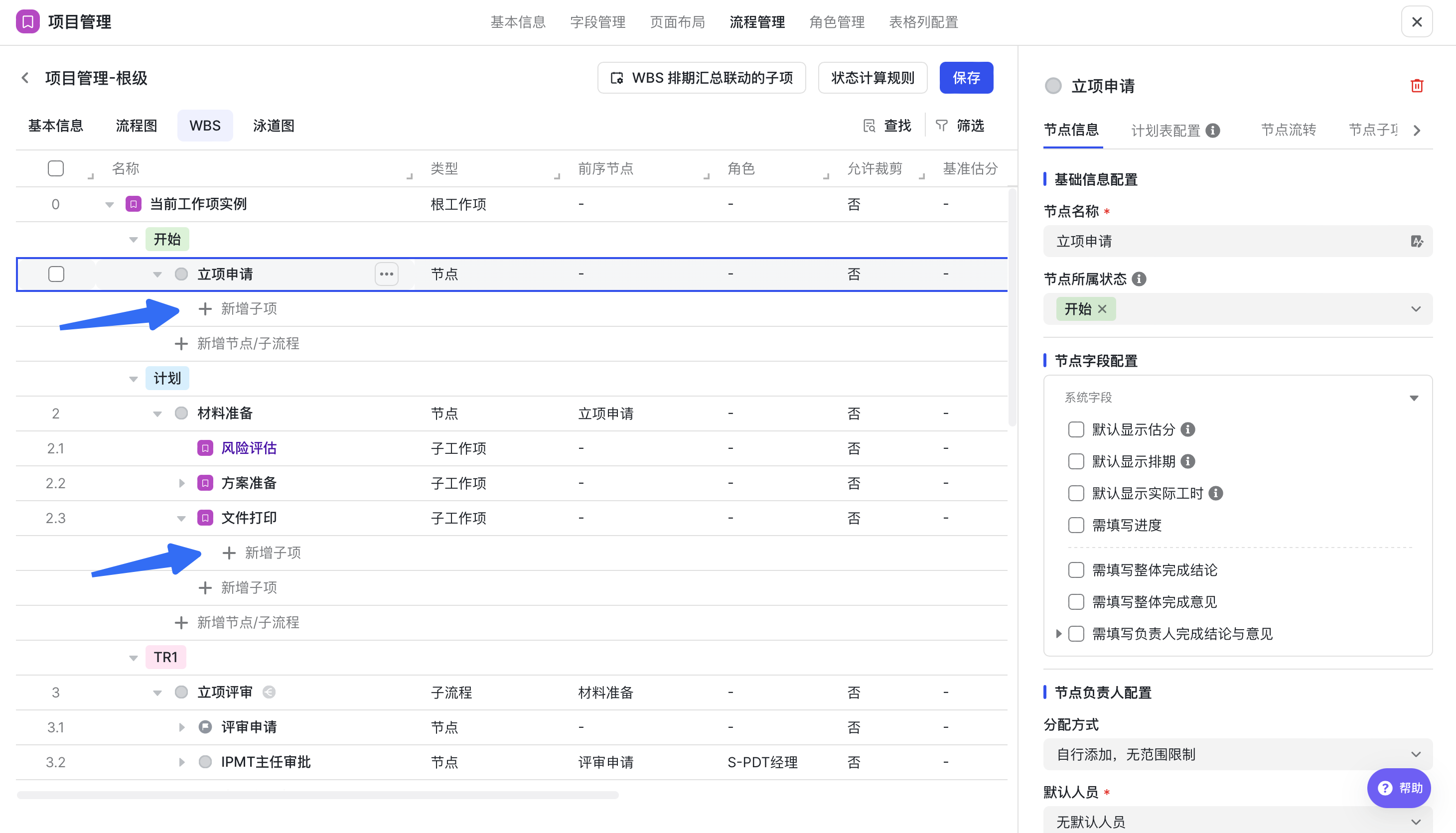

在「WBS 配置」新增預置子項

管理員配置WBS 模版時,可在節點或子項下繼續新增子工作項作為其子級,並進行子項資訊預置。

67r8w6kn

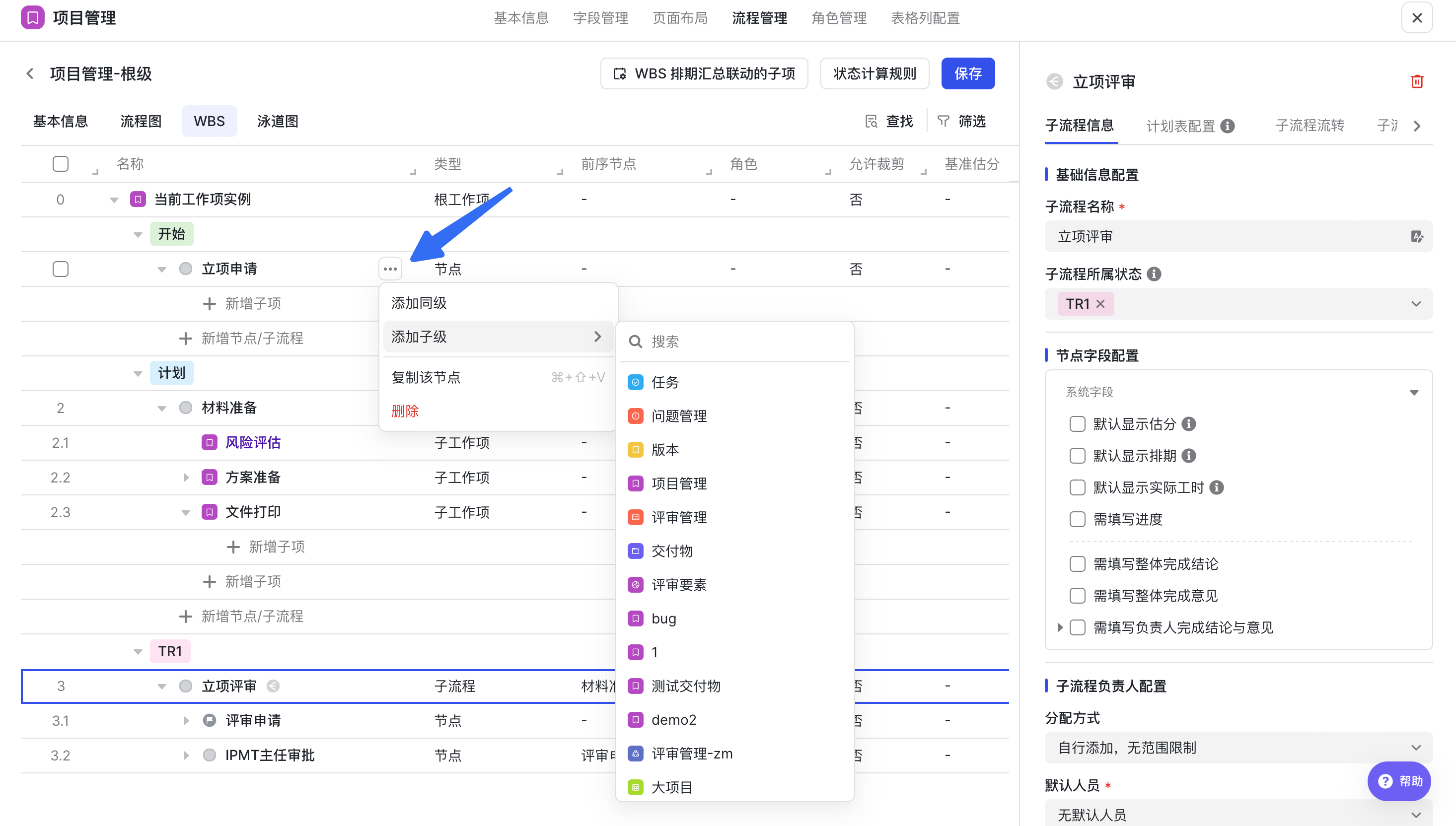

geqKUNqL

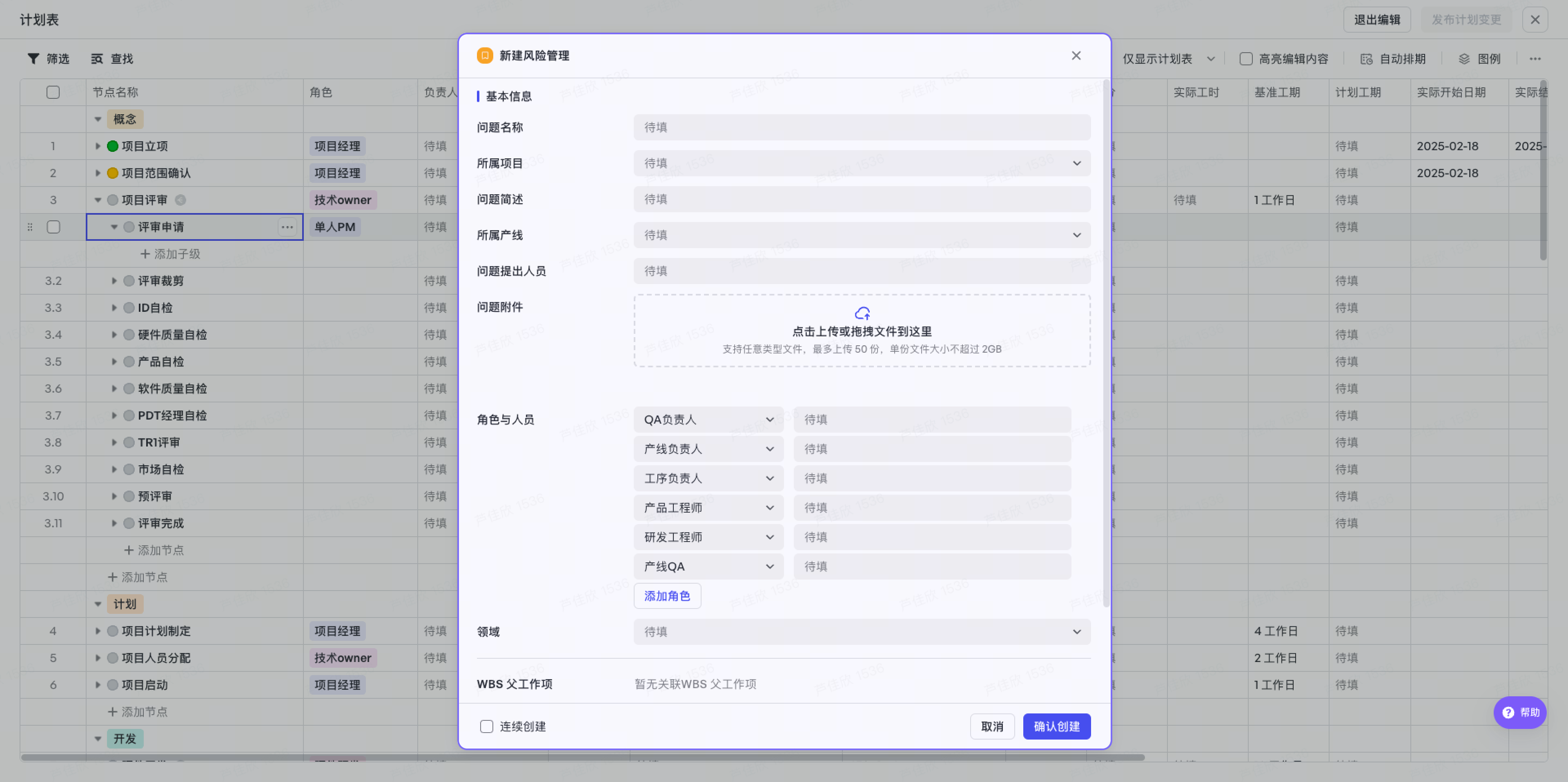

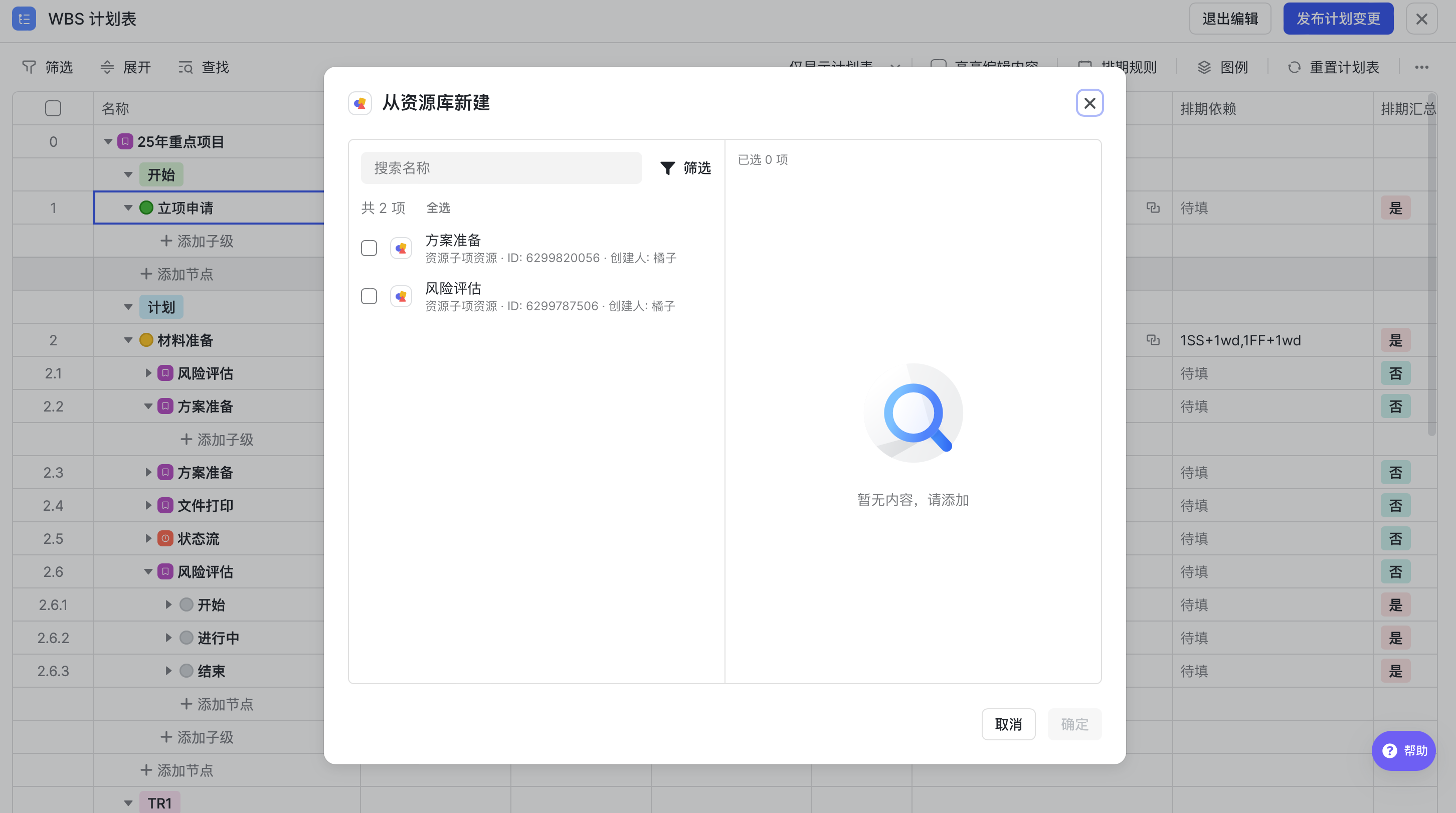

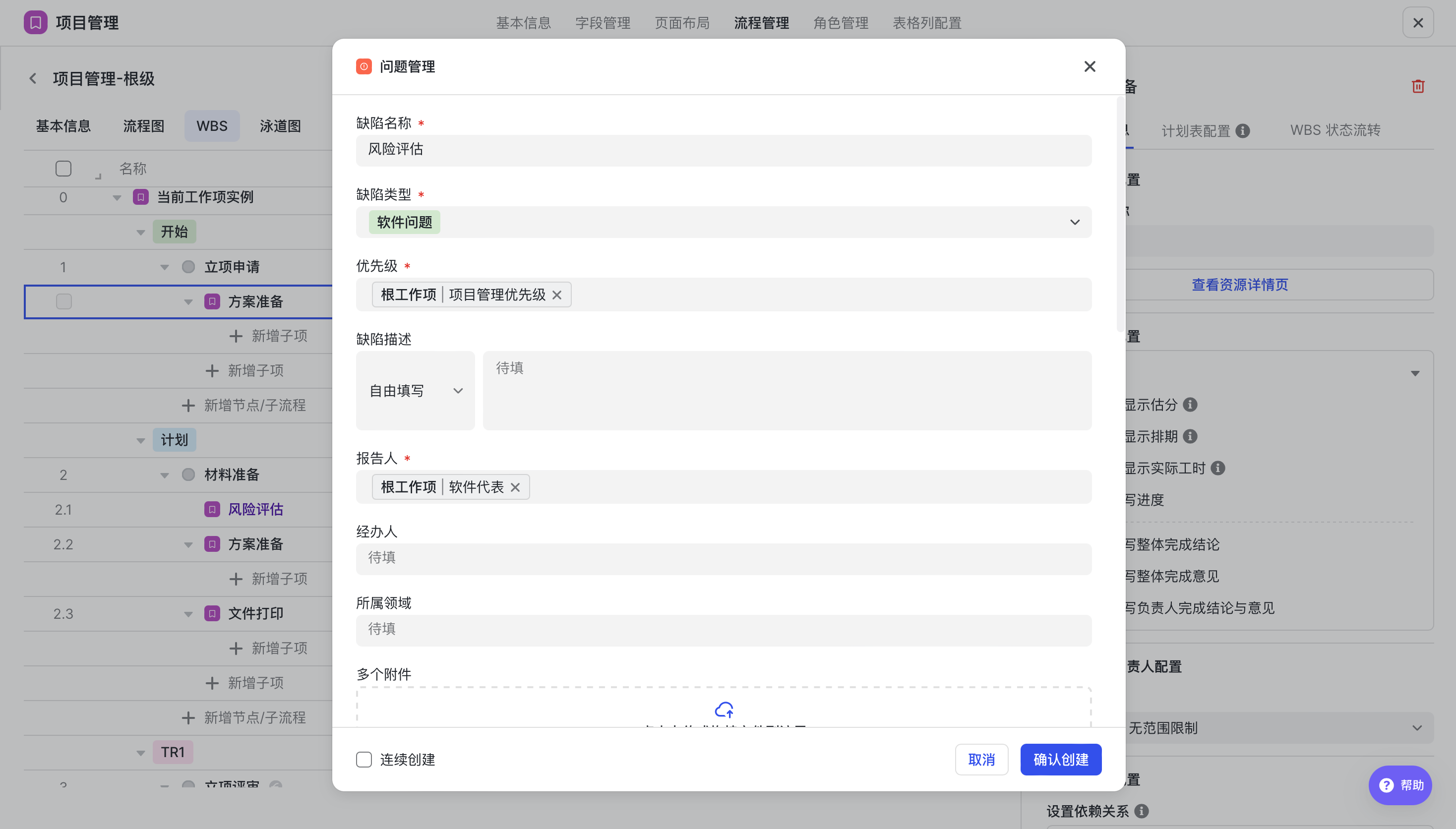

  1. 資源工作項作為子項 若新增的子項為資源工作項,可選擇指定資源模版作為預置子項,例項建立後將根據模版建立子項並展示在計劃表。

g7YhqnXO

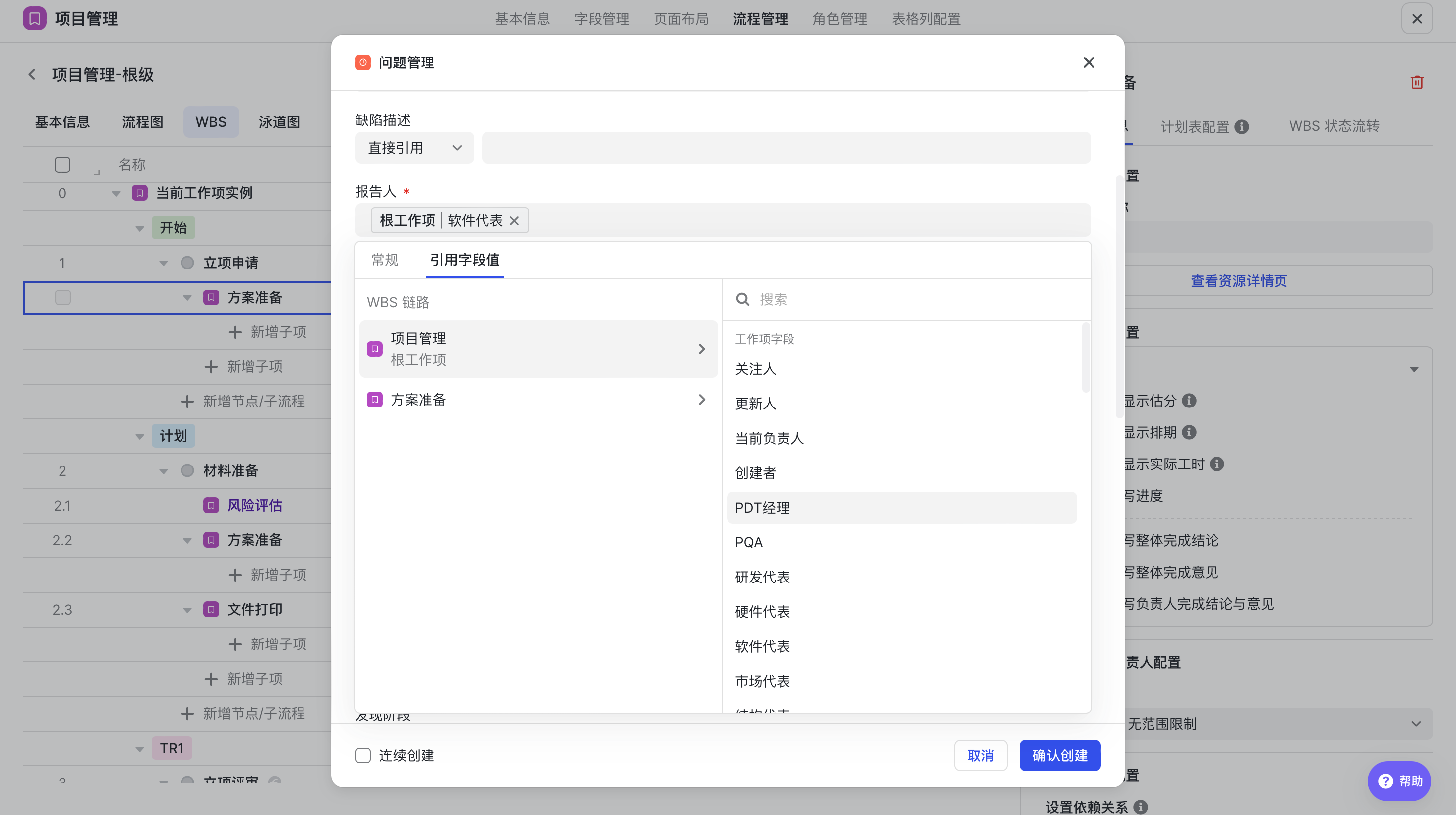

  1. 非資源工作項作為子項 若新增的子項為非資源工作項,需手動配置「新建頁預填值」。支援設定欄位/角色的固定值,或引用根工作項/父工作項/父節點資訊。

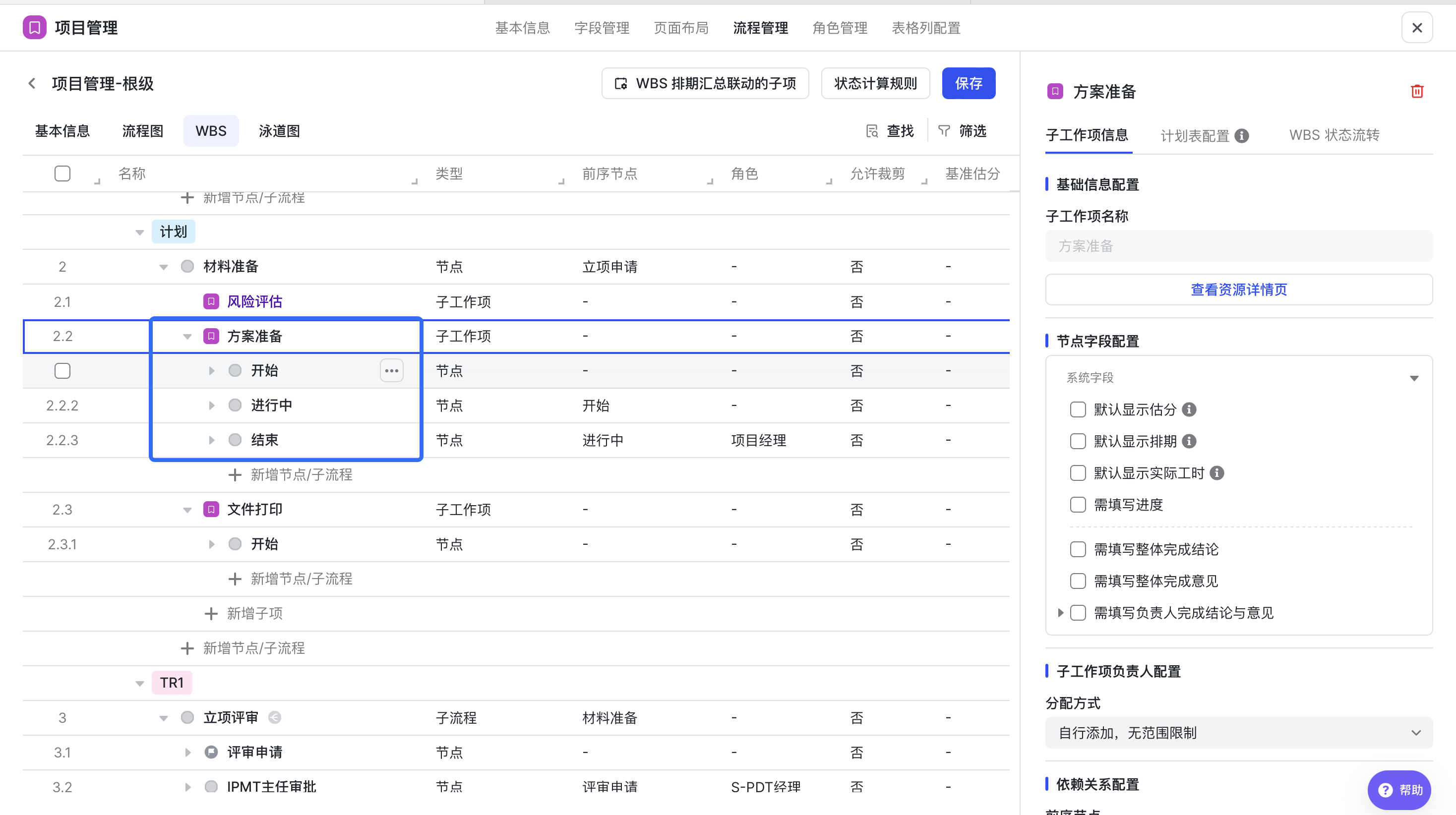

    ⚠️:文字欄位需@ 喚起選擇框,富文字欄位需手動切換自由填寫和直接引用模式。 子專案建立時將按配置填充欄位預填值,建立後可再次根據實際業務情況手動修欄位值。若在配置側修改預填值,歷史例項升級模版後不會受影響。

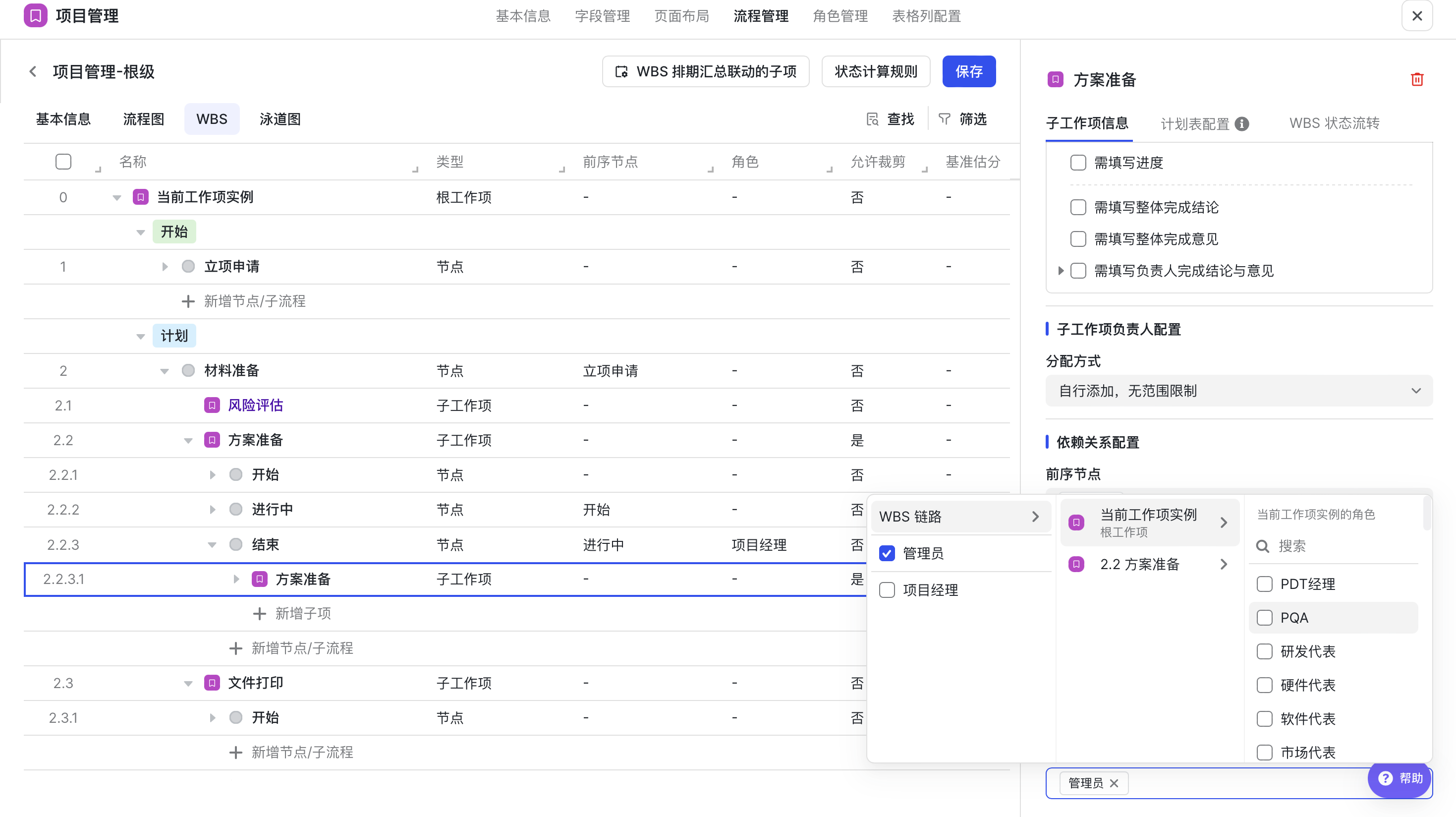

FD1ZN0k9

1THnaxYF

拆解模式轉換

在WBS中新增子項,預設不拆解,可按需進行事項或流程拆解,並支援繼續向下拆解。

  1. 事項拆解

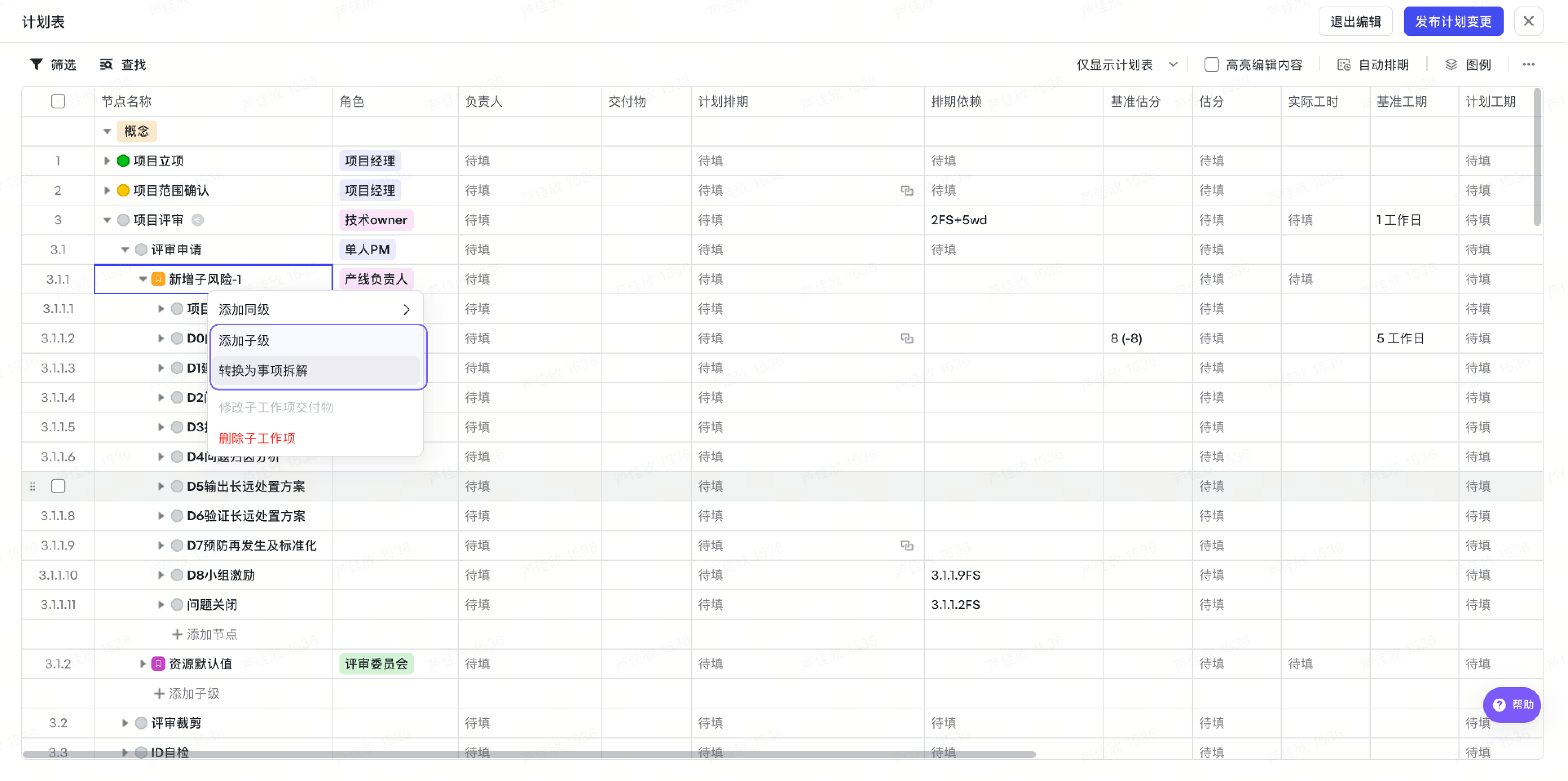

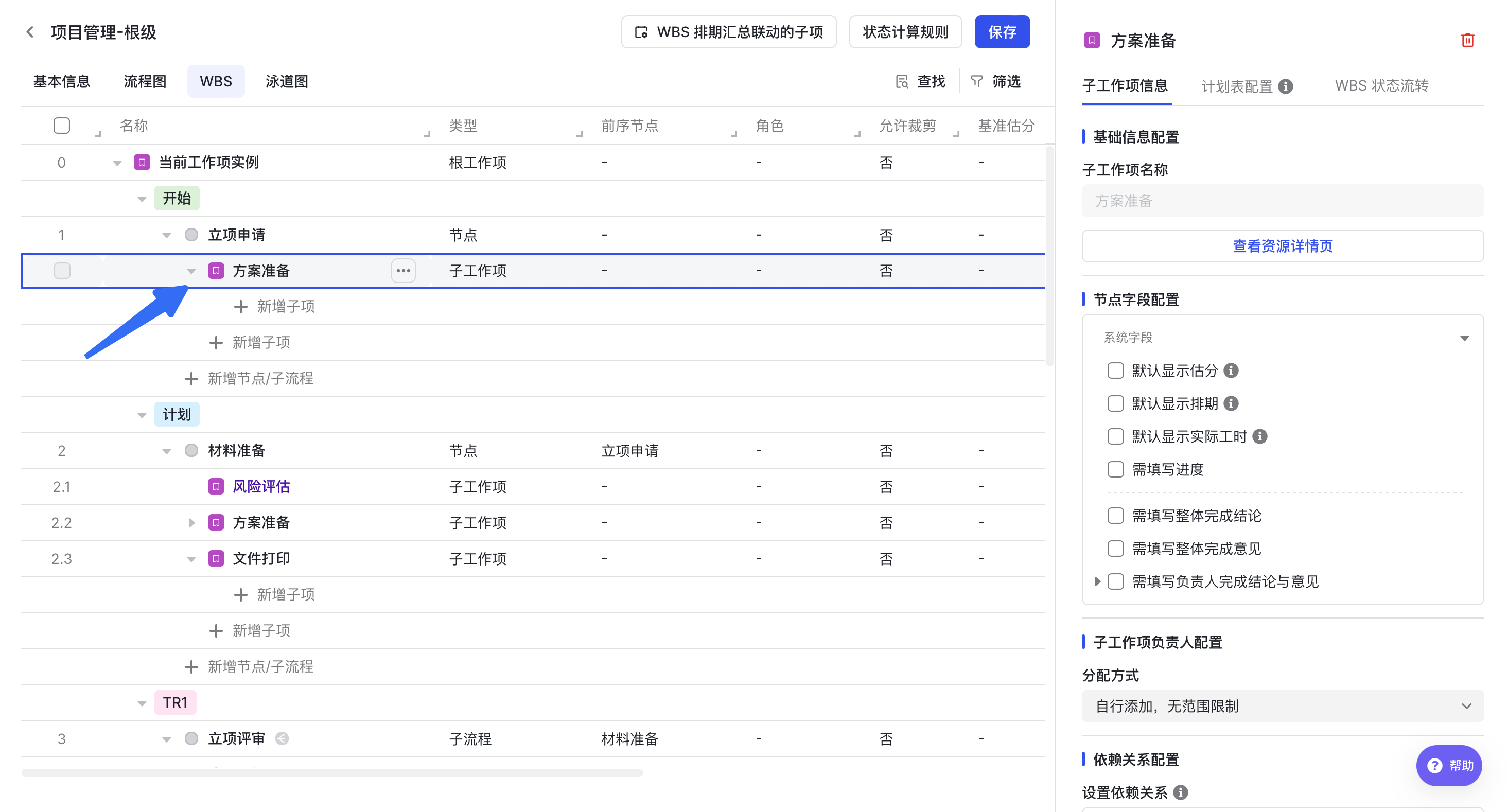

iQJfVgbI

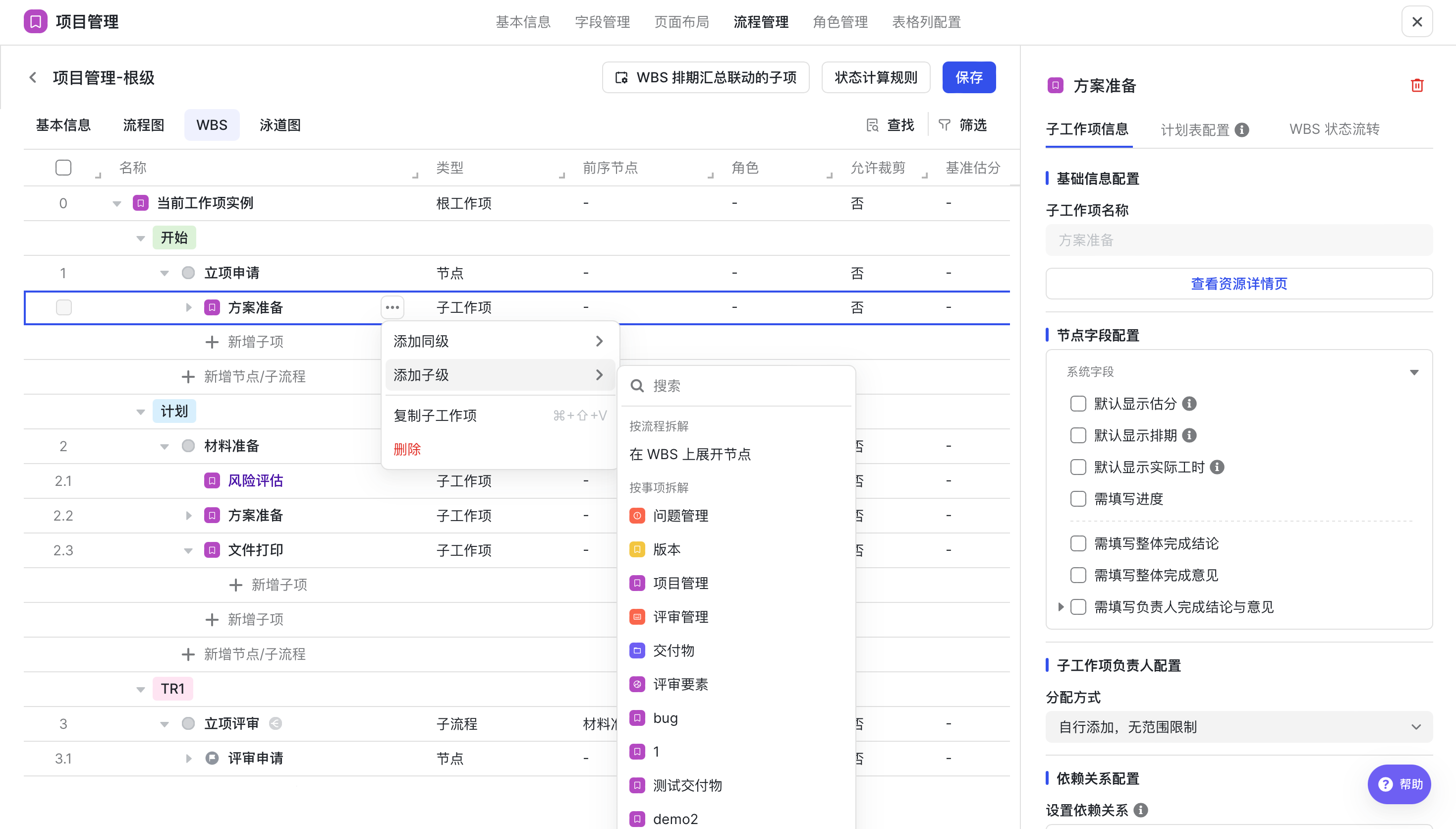

  1. 流程拆解 如新增的子項為節點流,支援從「事項拆解」轉換為「流程拆解」,在WBS 中展開節點。 當該子工作項節點上未新增任何子工作項/子任務時,可再次點選「轉換為事項拆解」。

tVCKDvJP

Ns1O9jYI

子工作項配置

支援針對子工作項設定負責人分配方式、排期依賴、人員同步規則等資訊。

  1. 可見條件 支援透過 WBS 鏈路取子項所在根級/父級欄位,作為子項的可見條件。

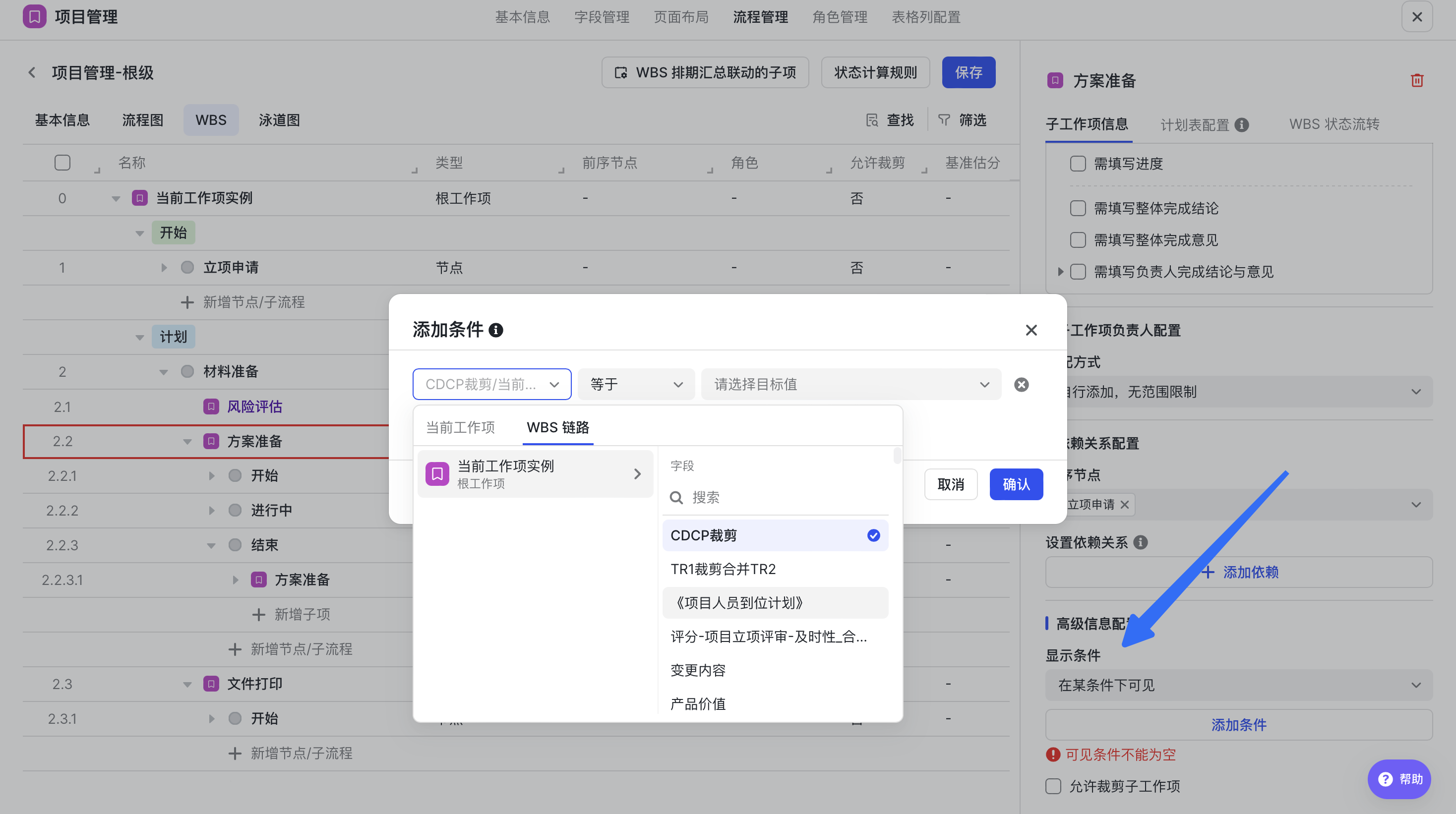

zmqa0zZc

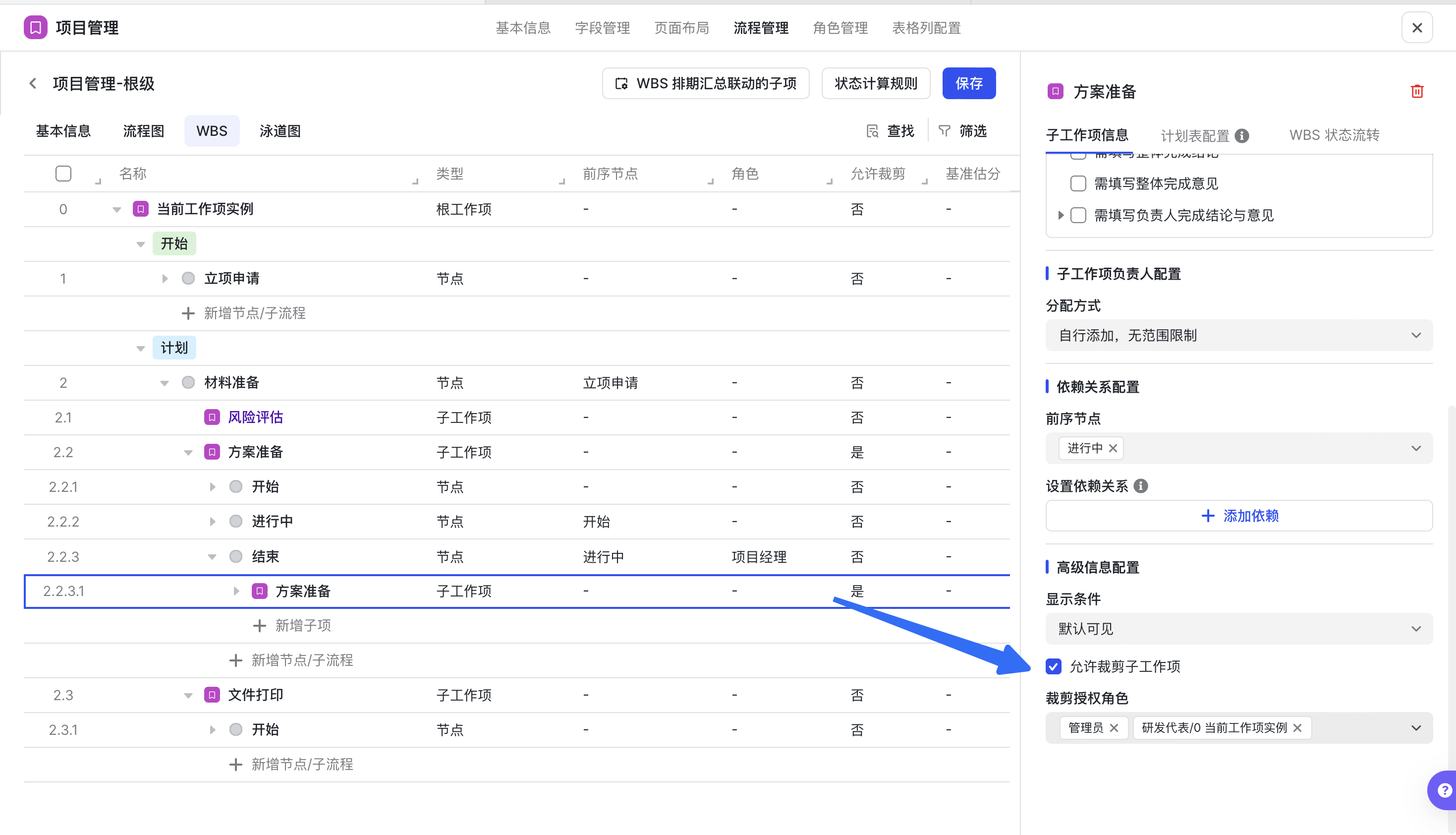

  1. 允許裁剪 支援設定子項是否允許在例項計劃表中裁剪,並分配裁剪許可權。

z0MjkjqX

GofTqPp9

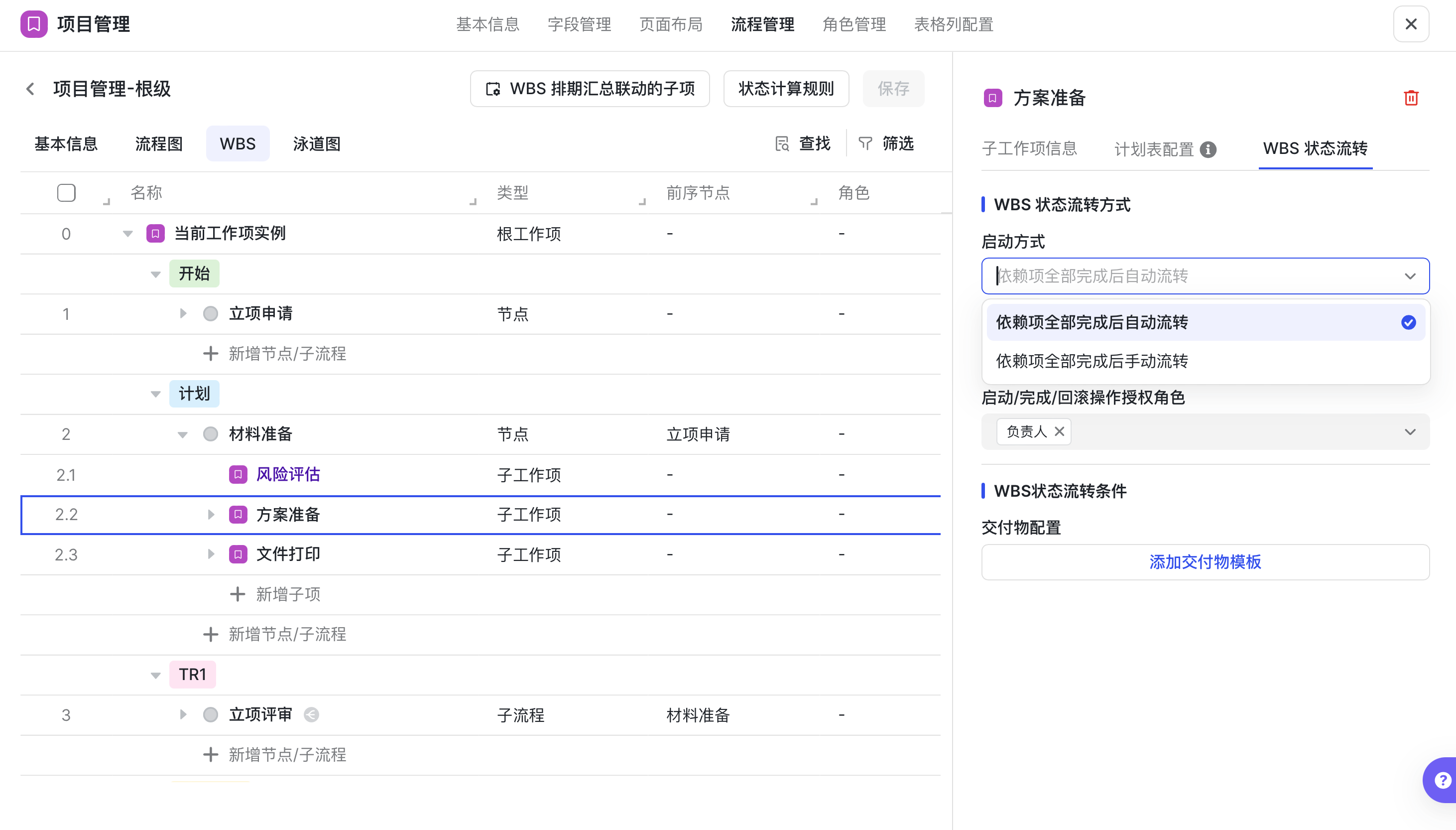

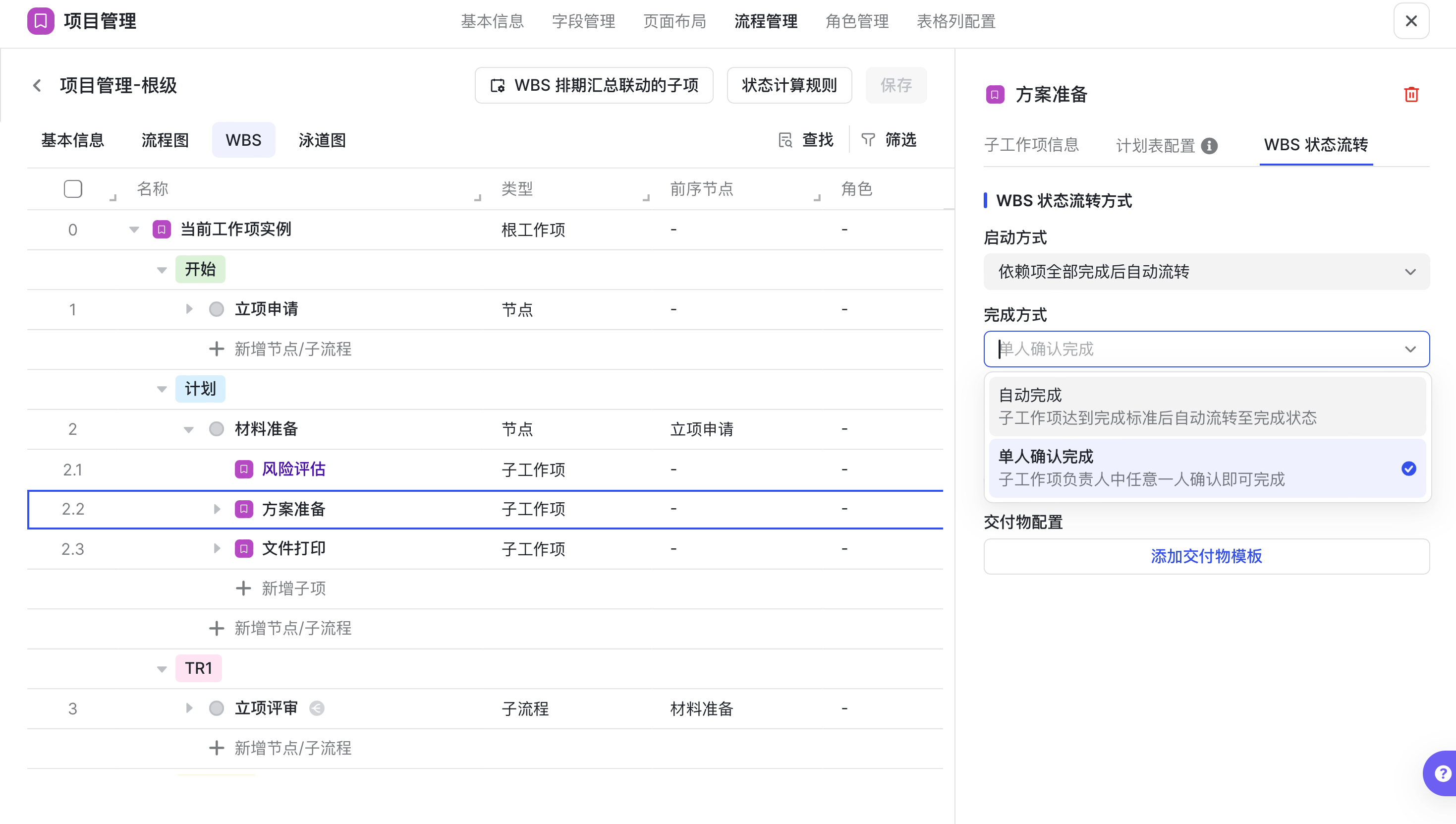

  1. WBS 狀態流轉 支援設定子項的啟動和完成方式,以及相關許可權。

  2. 啟動方法:依賴項全部完成後自動流轉、依賴專案全部完成後手動流轉;

  3. 完成方式:自動完成、單人確認完成;

TV9c7bZ2

Fqr8mJkV

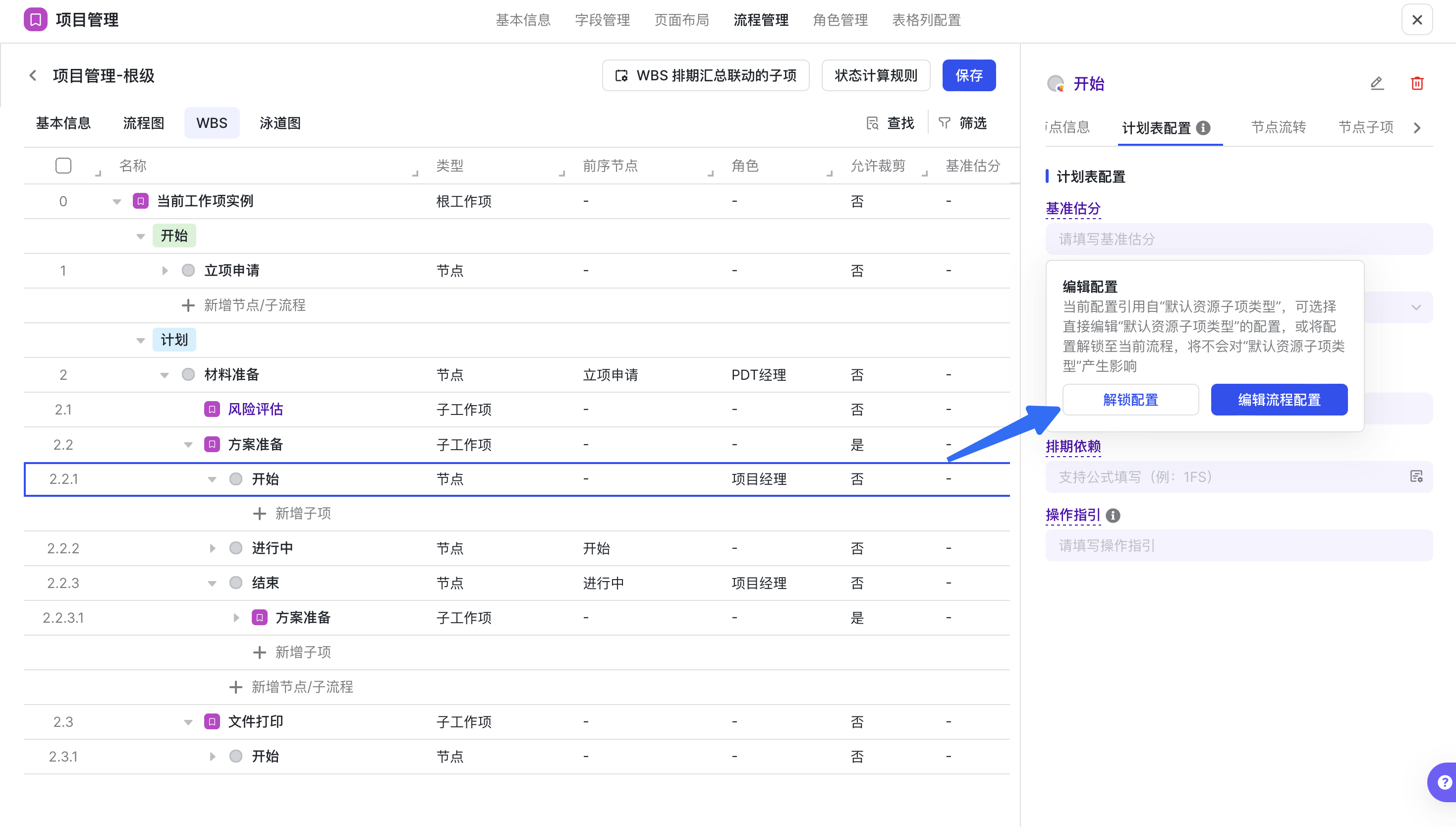

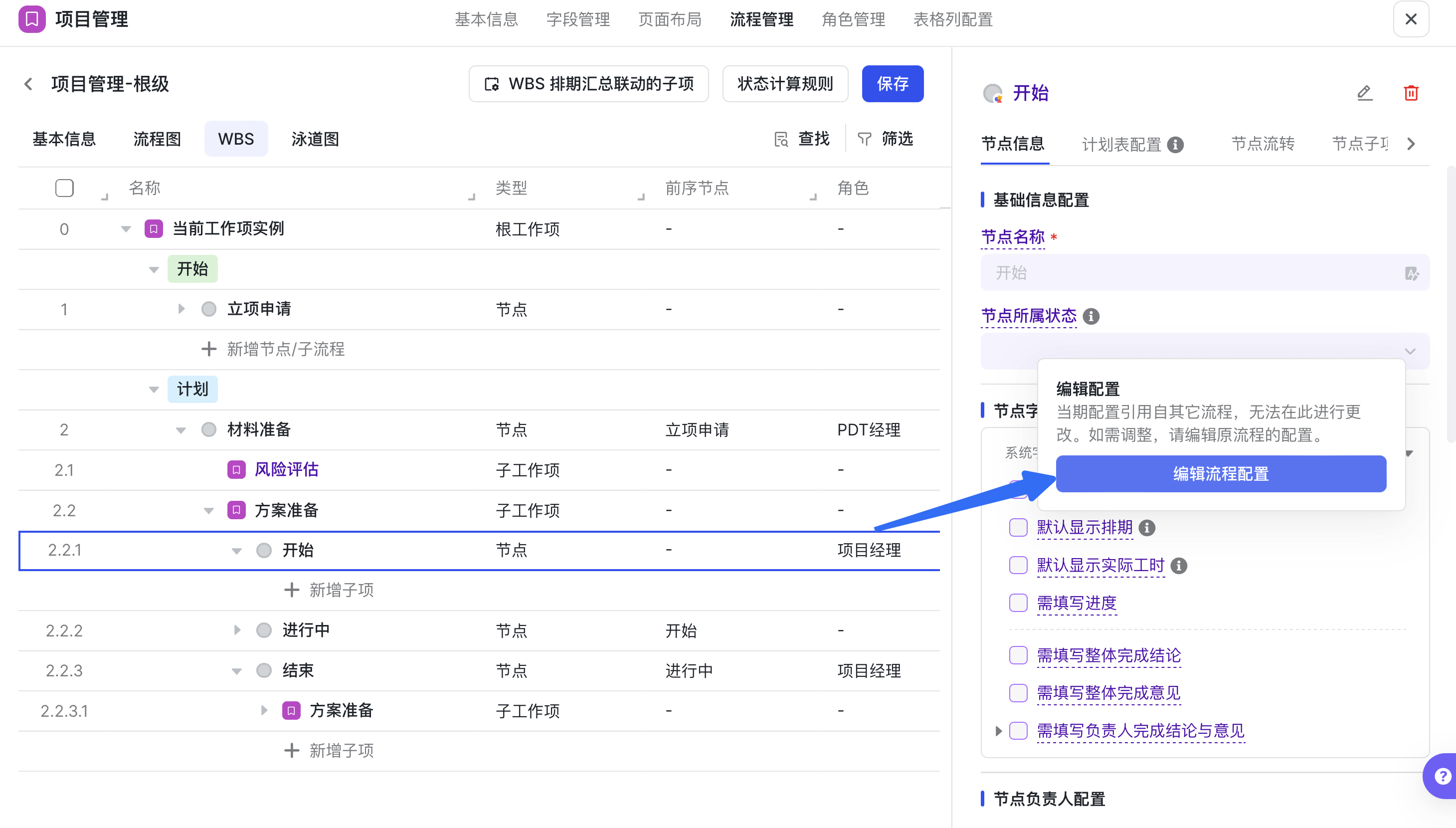

  1. 節點/任務配置 流程拆解模式下,支援針對子項的節點/任務進行配置,可按實際場景選擇編輯原流程,或解鎖聯動配置進行自定義編輯,解鎖後的配置僅儲存在根模版中。

wZzuvb62

u5kMDi5P

將節點子項同步加入WBS計劃表

當在節點子項,選擇開啟「整體排期」的「資源」工作項,且透過工作項新增了父子關係,支援勾選「加入WBS計劃表」並設定預置子工作項。 將資源模版作為預置子項後,將按「事項拆解」形式展示在WBS 配置中。

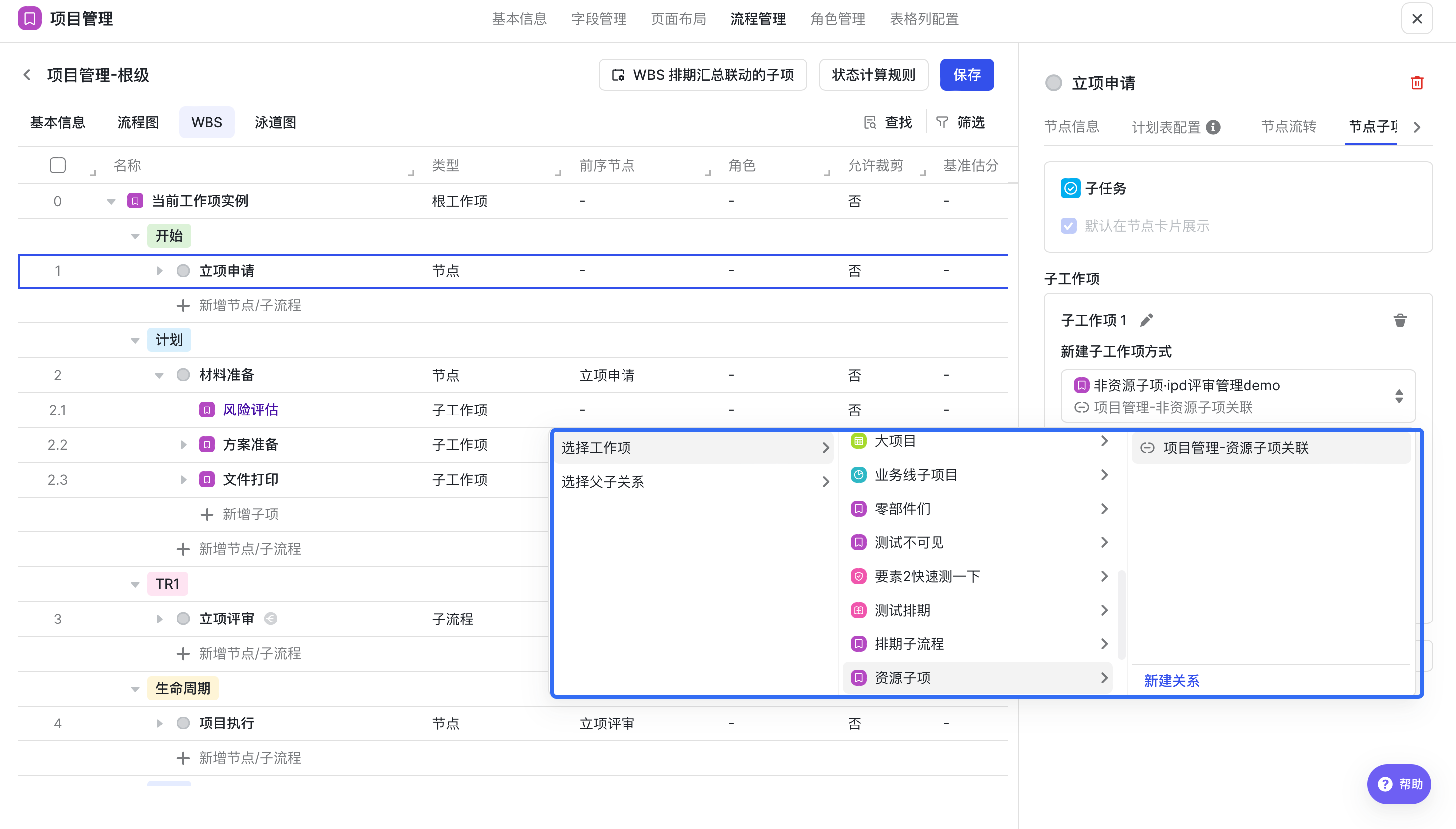

0pLjJ1DK

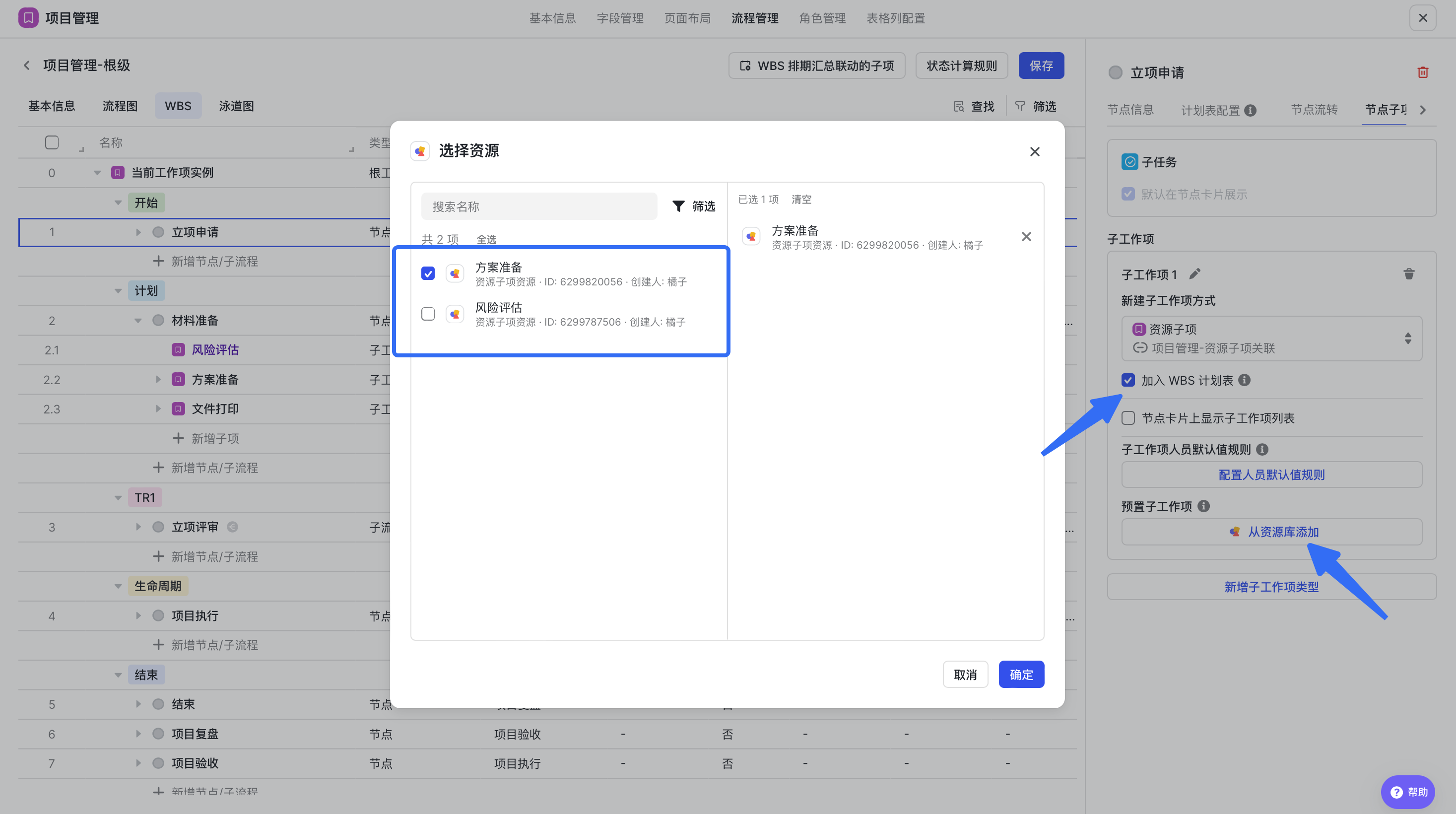

AOWqcwg9

  • 加入WBS 計劃表:當所選工作項開啟整體排期,且透過工作項選擇的父子關係作為子項時支援勾選,勾選後子項可在計劃表中展示。
  • 預設子工作項:所選工作項為資源工作項時,支援設定預設子項。

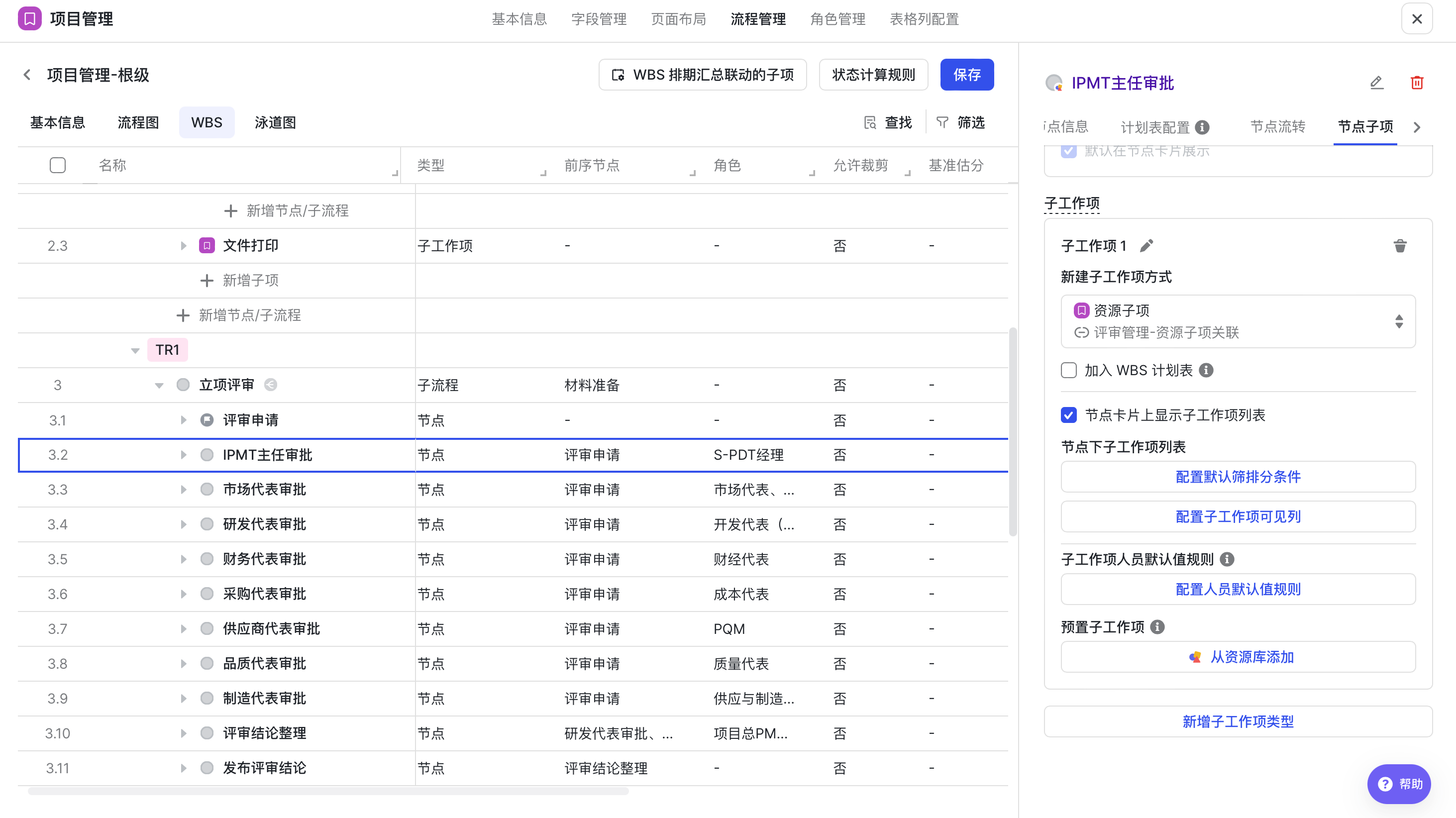

aa57aef1c-671d-4114-b3bc-1b87339f91bb

配置WBS子項完成後計劃表資訊不可修改

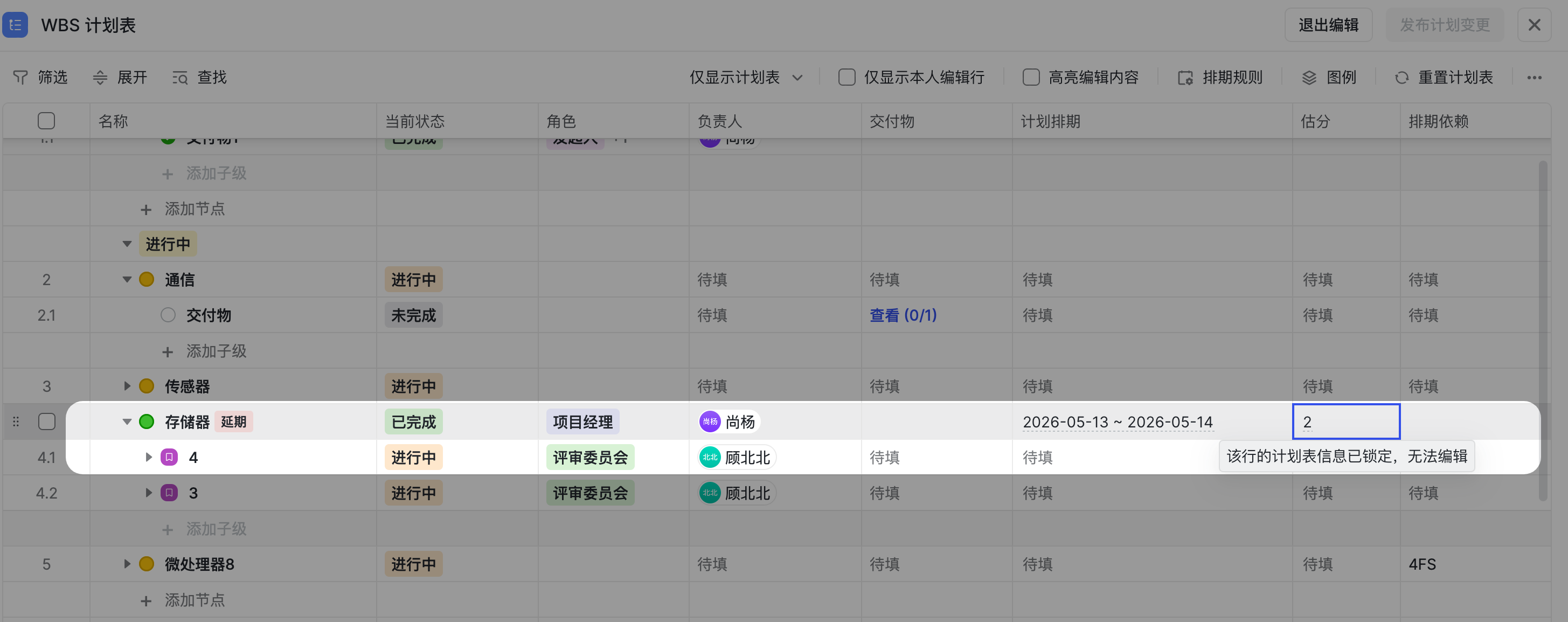

針對WBS 拆解的事項,例如節點、任務、子項,有完成後的管控訴求。可在【流程管理-WBS-全域性配置】,勾選「WBS子項完成後,鎖定其計劃表資訊不可修改」。 配置後,當子項完成時,其計劃表內的名稱、角色、負責人、交付物、計劃排期等相關資訊均不可修改。

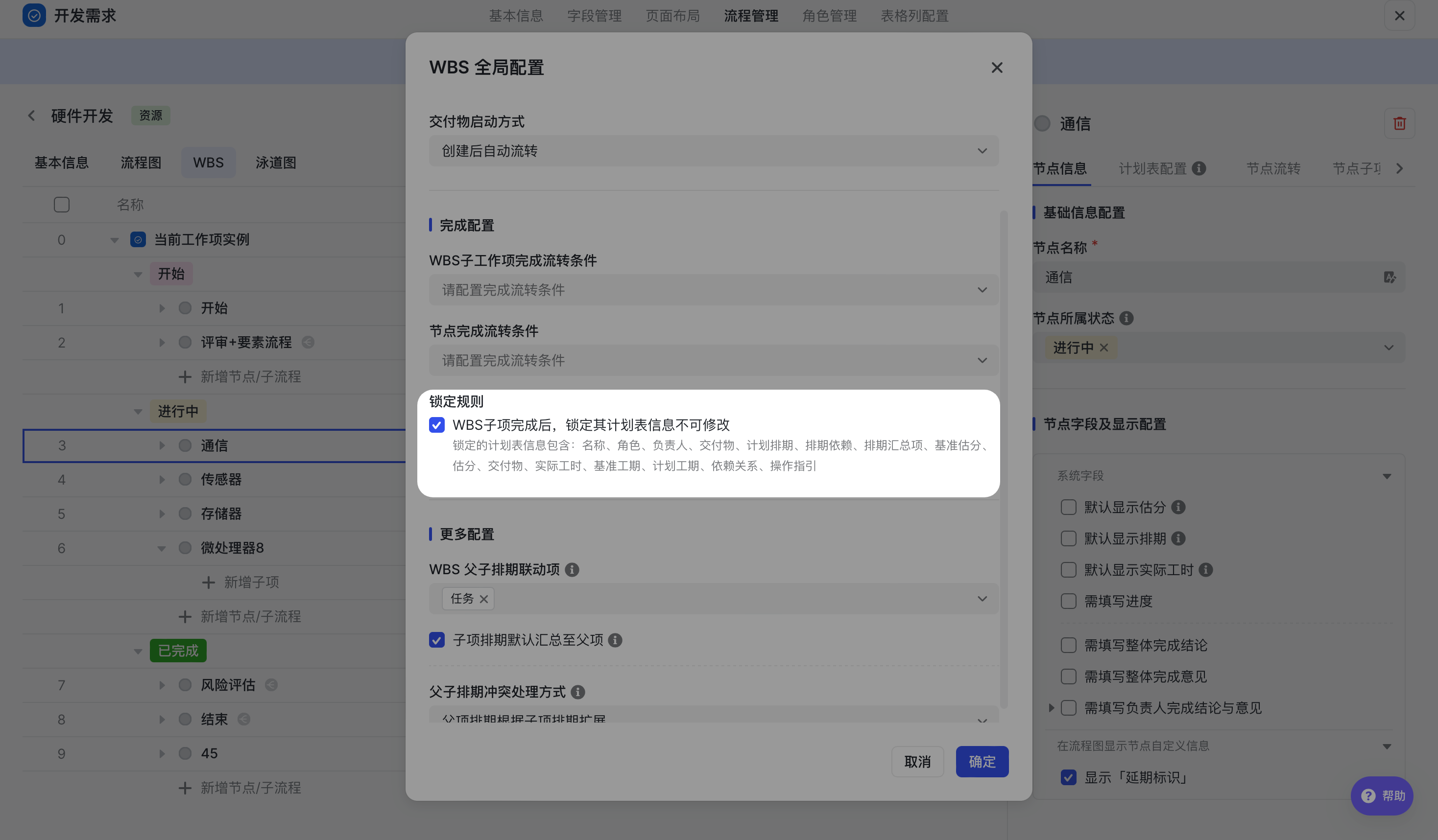

LcQSTsVs

MELMIBpK

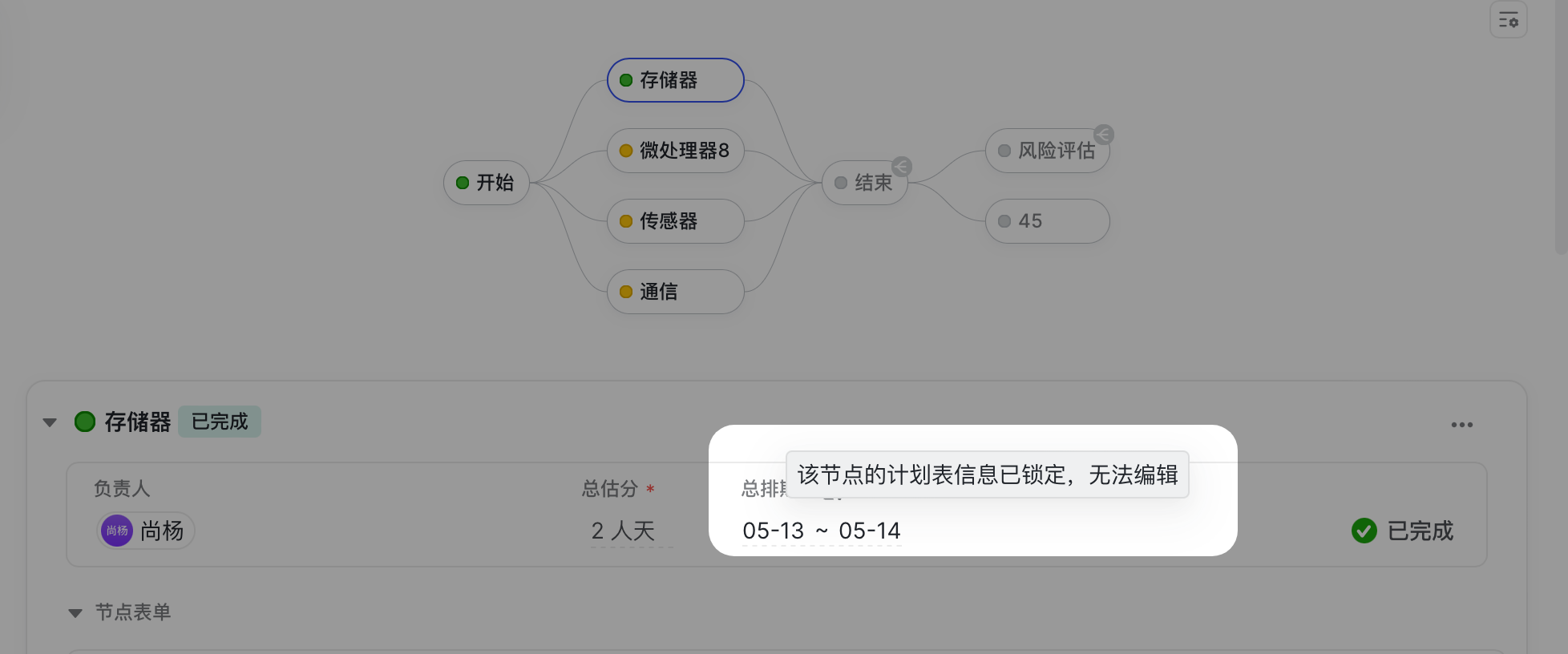

子項完成後,在計劃表、節點表單等點位修改計劃表相關資訊,均會提示「該行的計劃表資訊已鎖定,無法編輯」。

nXq7Pvwi

0D3fDKOu

具體使用

專案例項新建後,將按預置子項配置及其出現條件,自動建立關聯子項並展示在計劃表。同時,使用者側可在例項根據實際專案流程,自行新增或裁剪子項。

靈活新增子項

計劃表新增

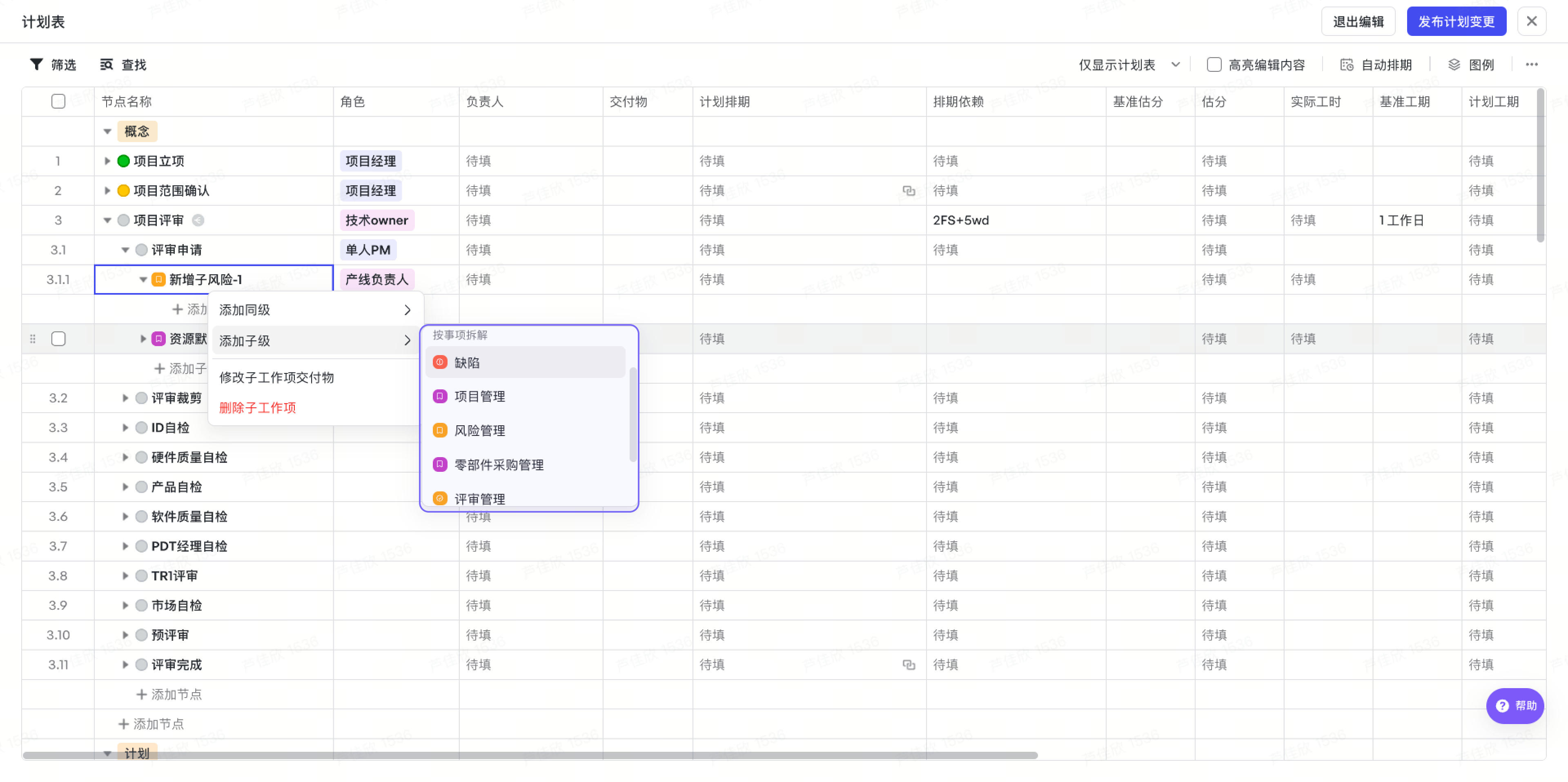

在計劃表編輯態時,可以點選節點-更多,或展開節點下級,來新增子項。

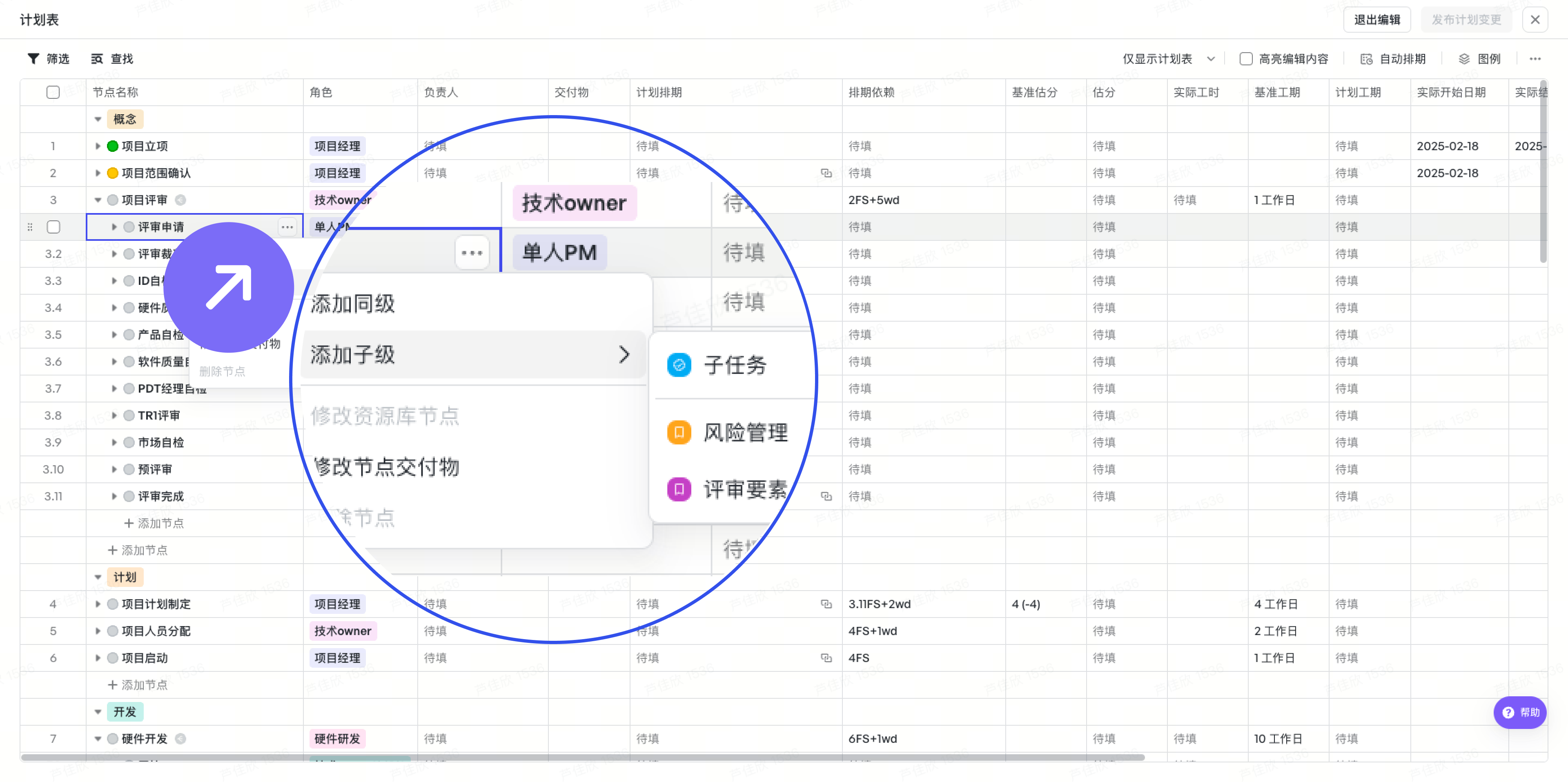

7mG1KW4E

n70tfO0N

  • 新增子工作項是普通工作項時,會顯示工作項新建頁,完成新建後,新建的子工作項會顯示在計劃表中。

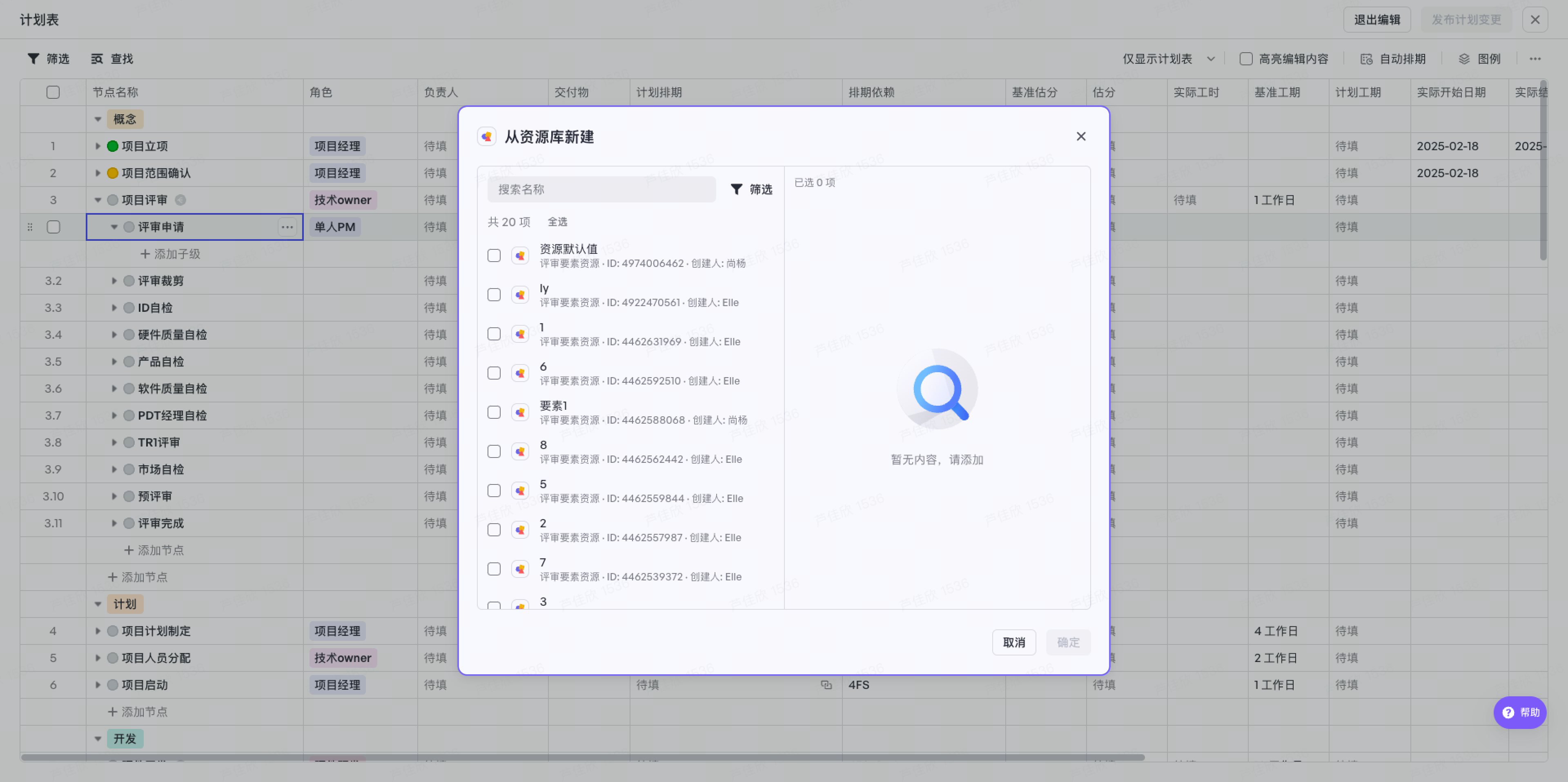

  • 新增子工作項是資源庫工作項時,會顯示資源選擇頁面,完成新建後,新建的資源工作項會顯示在計劃表中。

OxZLrDt3

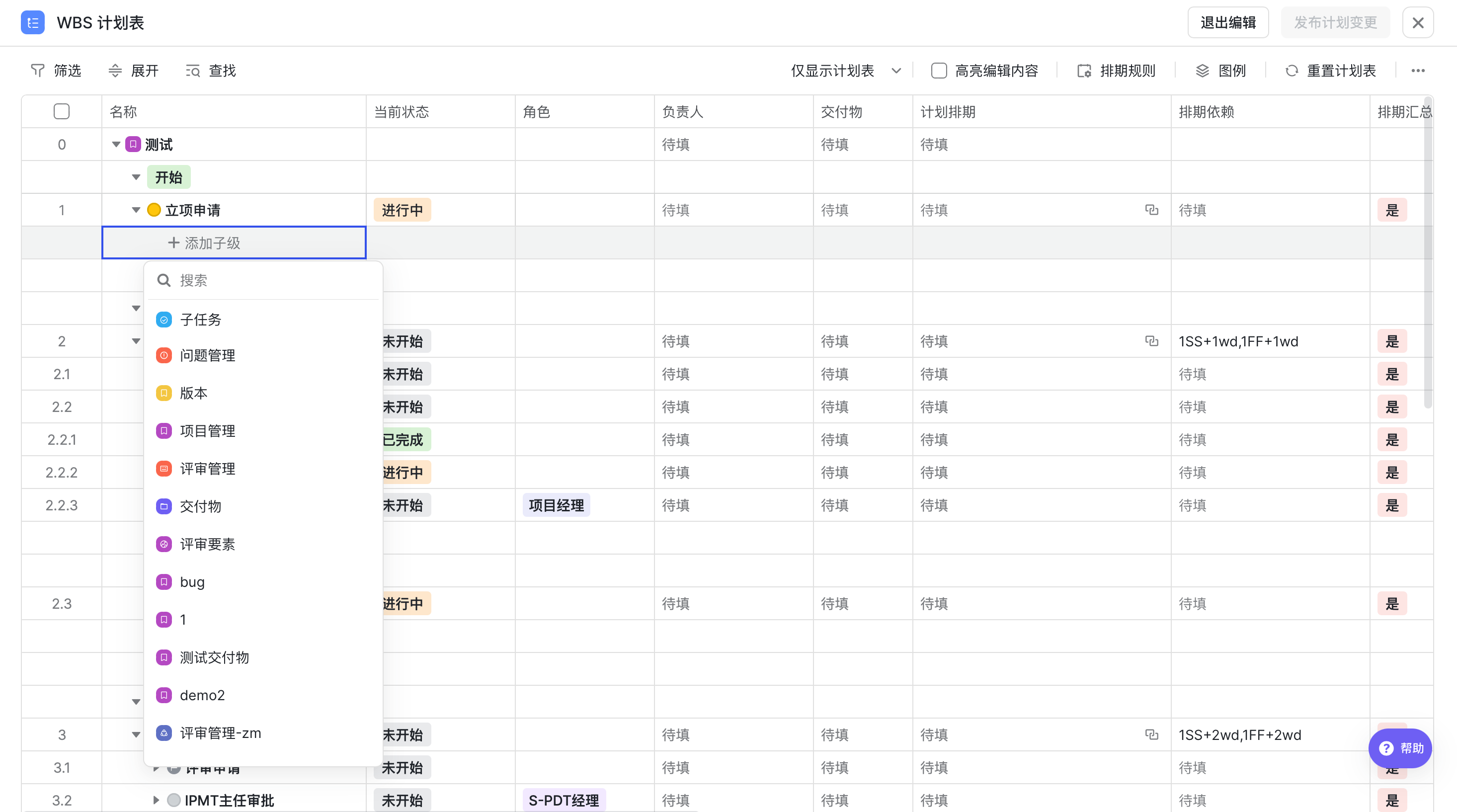

F2wvocYy

節點表單新增

在節點表單中,點選子工作項列表可以新建節點下子工作項。當管理員在配置側對子工作項開啟了【加入WBS計劃表】按鈕,新建的子工作項也會顯示在計劃表中。

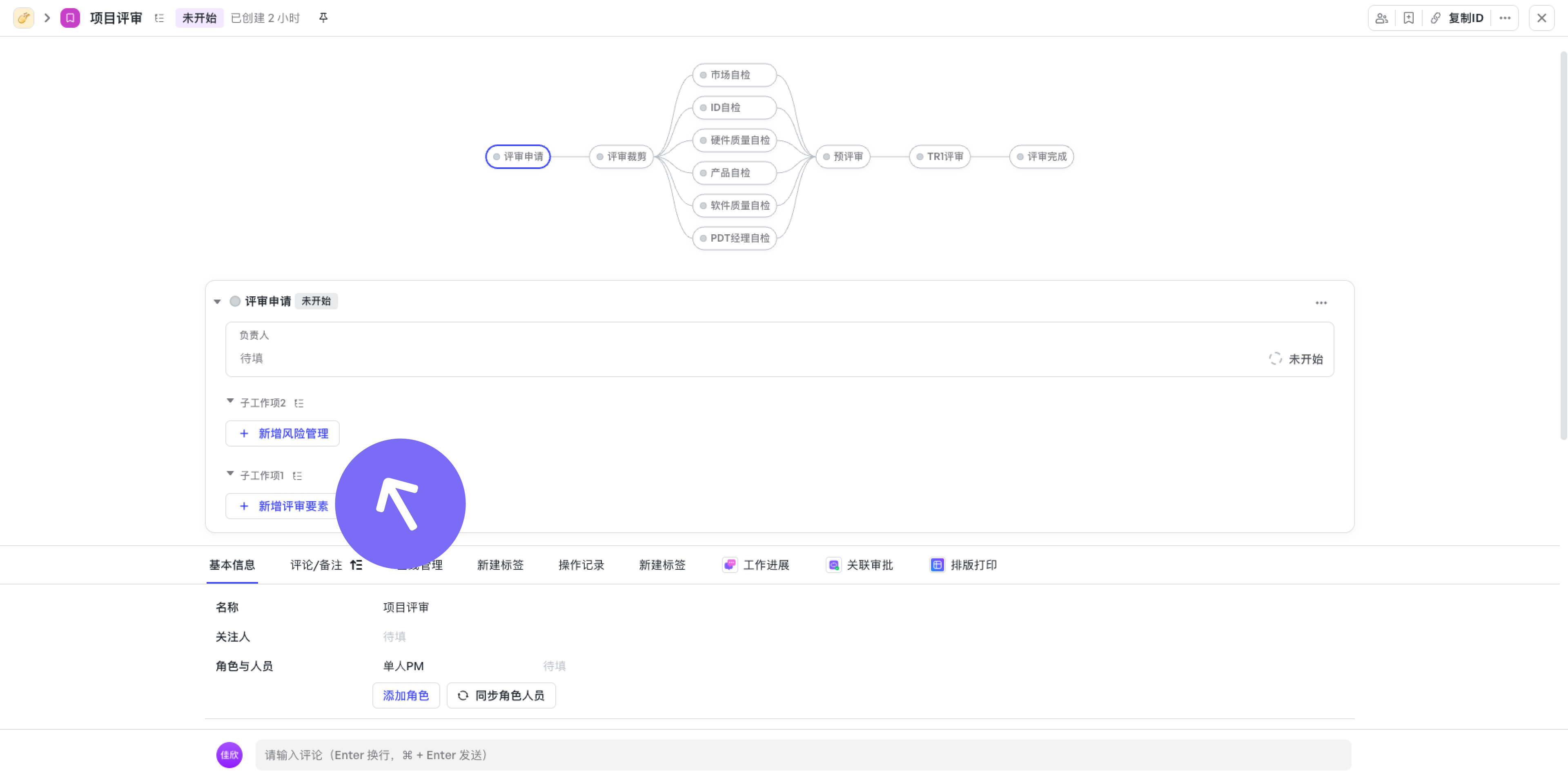

afc51b3a2-309c-4613-80a5-b0efb1658973

子工作項拆解

計劃表中新增子工作項後,在子工作項基礎上可繼續拆解,如果子工作項是節點流工作項,支援「流程拆解」和「事項拆解」。

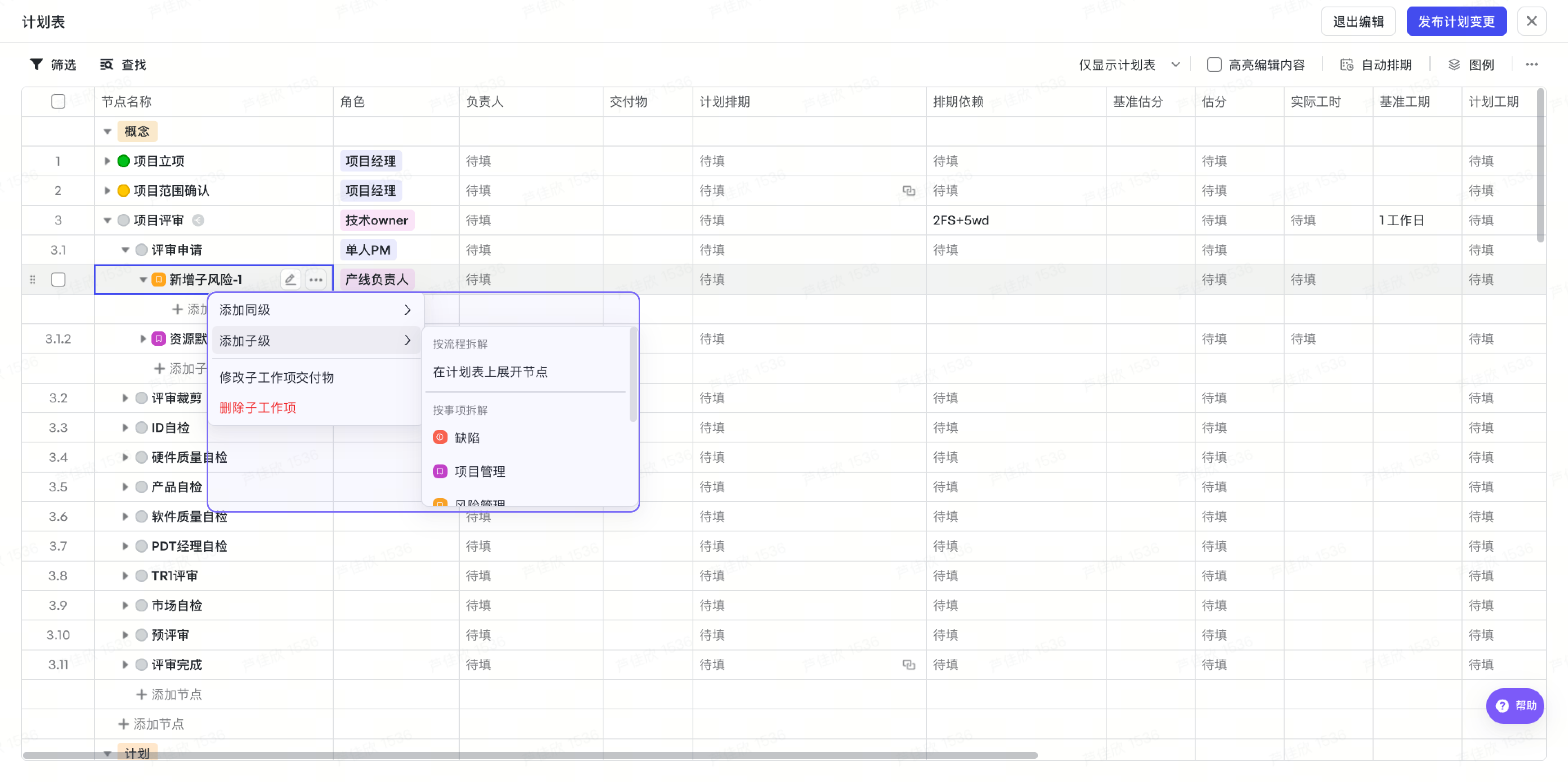

a3a882e98-25c8-4982-bc36-90f19a687aa6

流程拆解

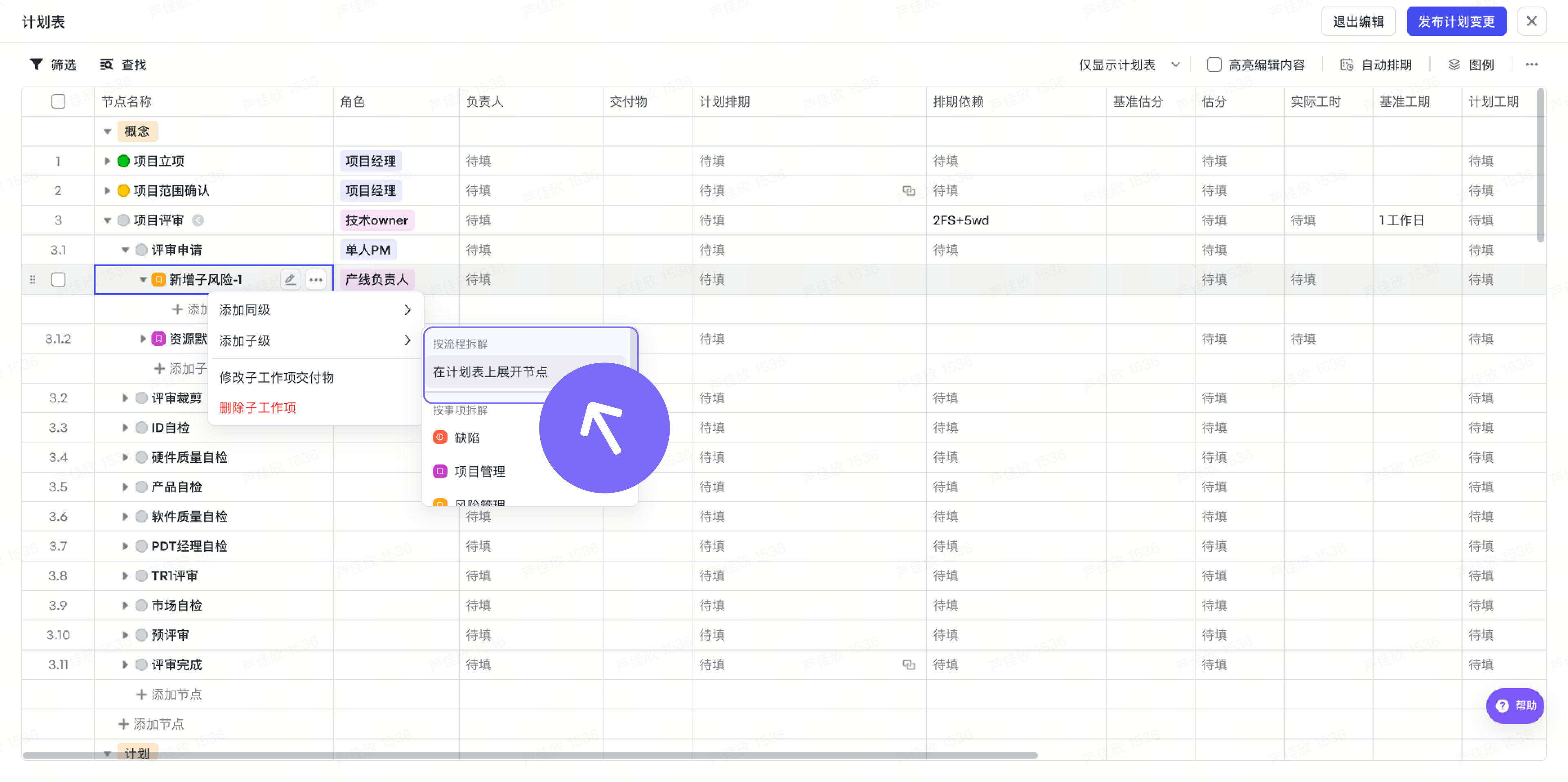

「節點流」子工作項支援按流程拆解,將該子工作項的節點在計劃表中展開。

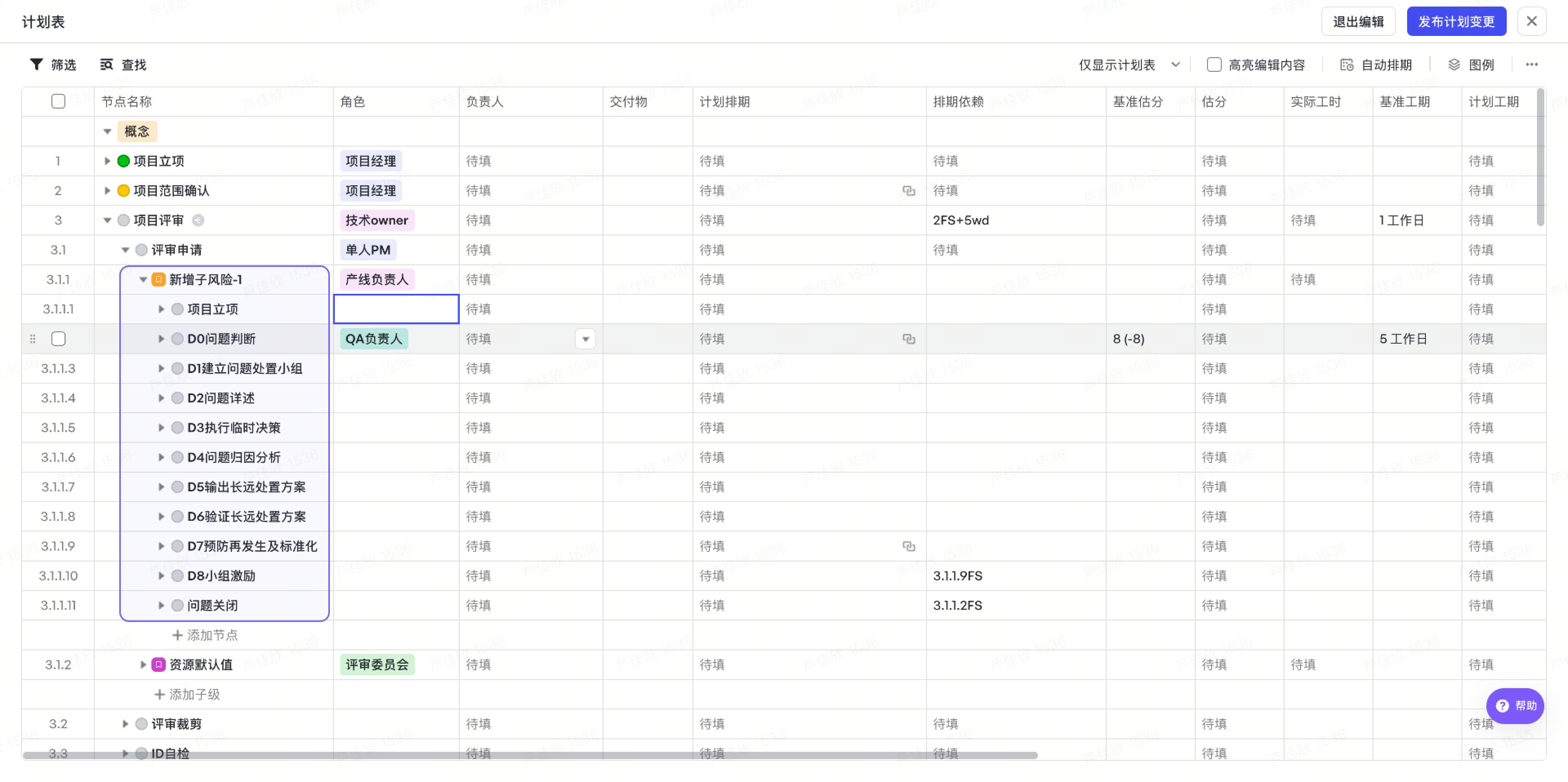

YQz4r7q0

tgM0ebgB

事項拆解

「節點流」、「狀態流」子工作項支援按事項拆解,拆解的節點流工作項可繼續按事項拆解。按流程拆解的子項可以再「轉換為事項拆解」。

rEckQVkx

ZcjO93f7

子項裁剪與恢復

裁剪:配置了可裁剪的子項或靈活新增的子項,支援在計劃表編輯頁進行裁剪,計劃表釋出後,該子項及其子級將被刪除。 恢復:點選「計劃表-更多」可恢復已裁剪內容,同時支援單個恢復或勾選多個批次恢復。

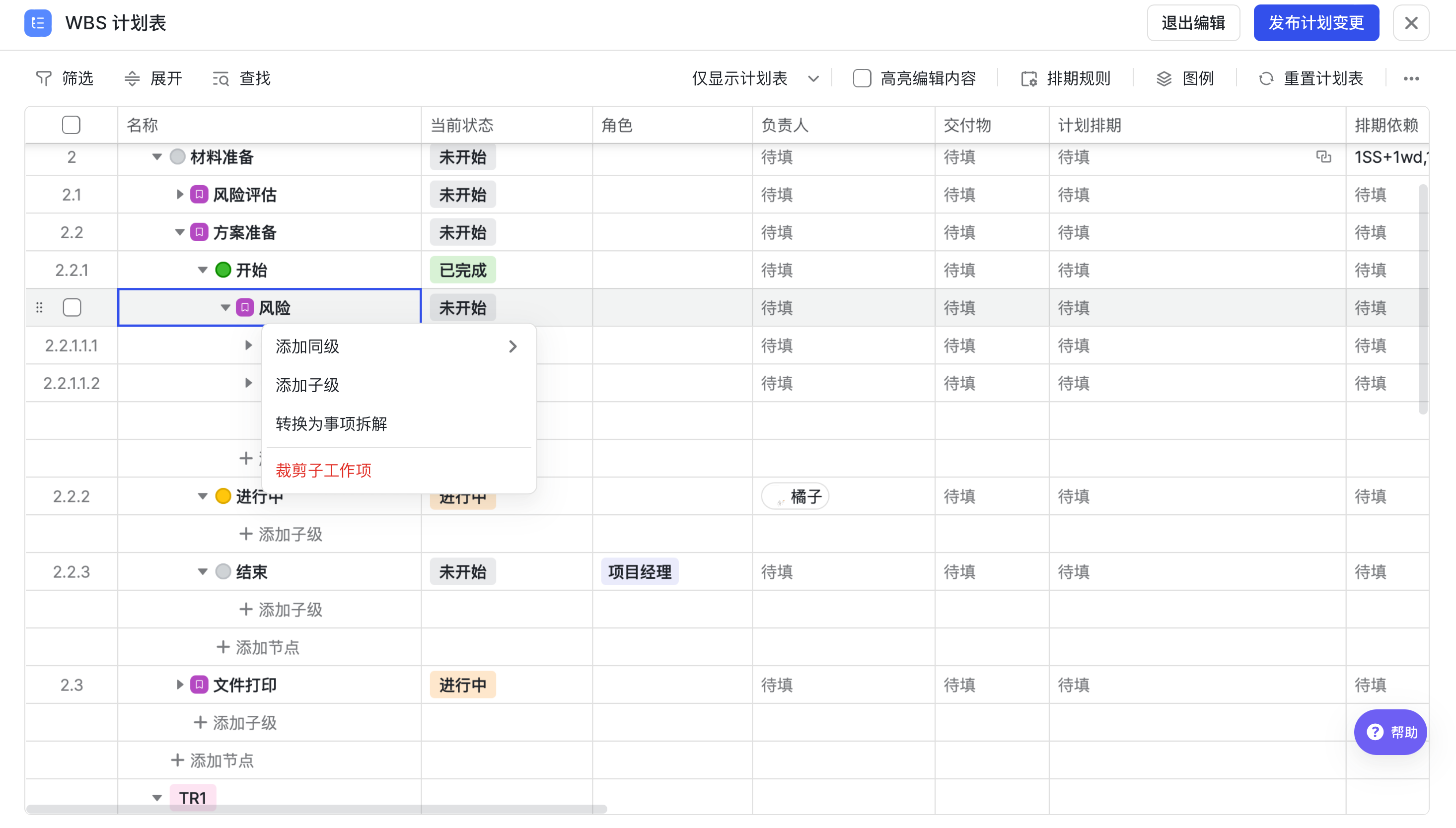

urYZV6DH

裁剪子項

hxQKJb6x

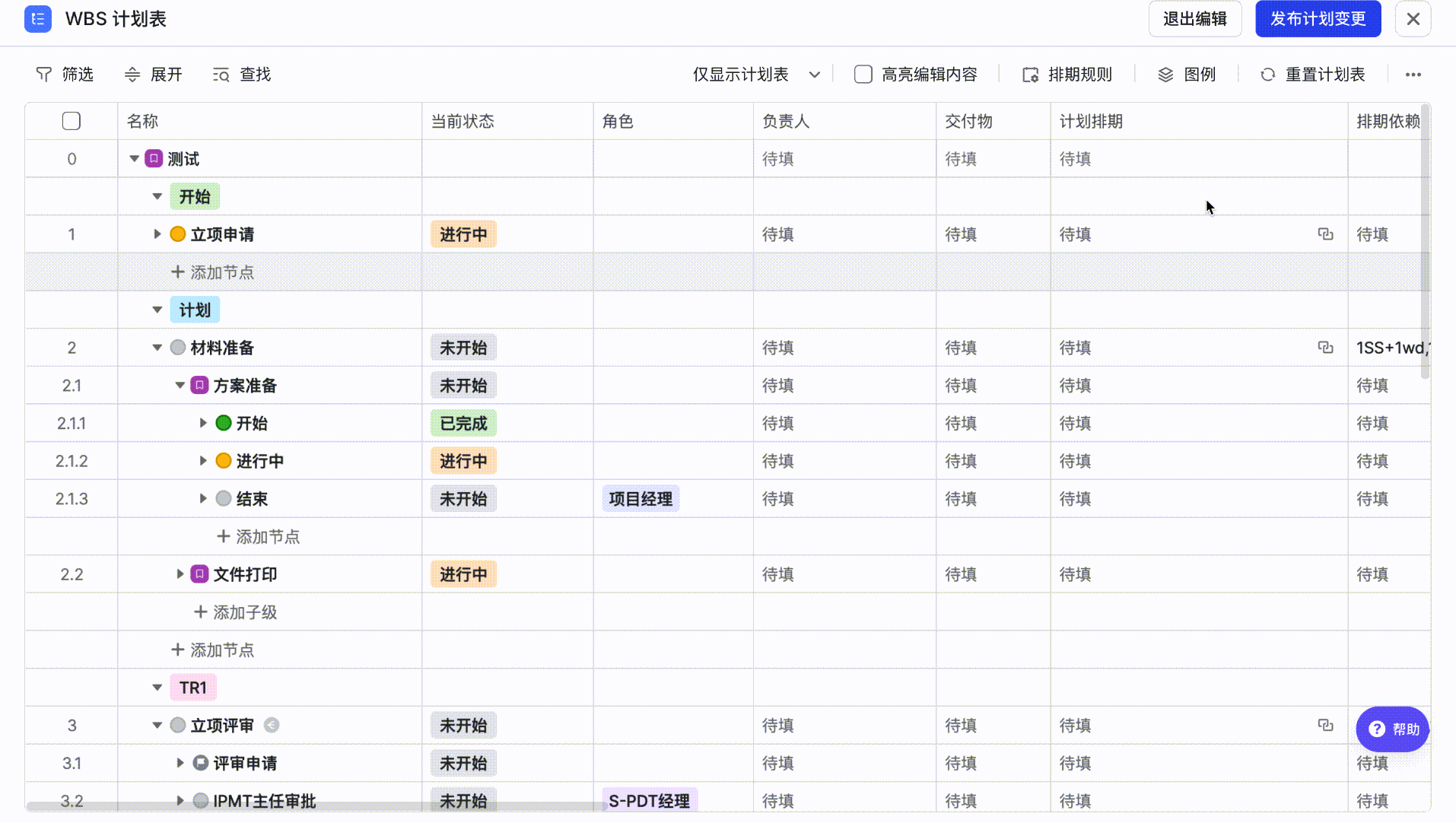

恢復子項

狀態流支援計劃表

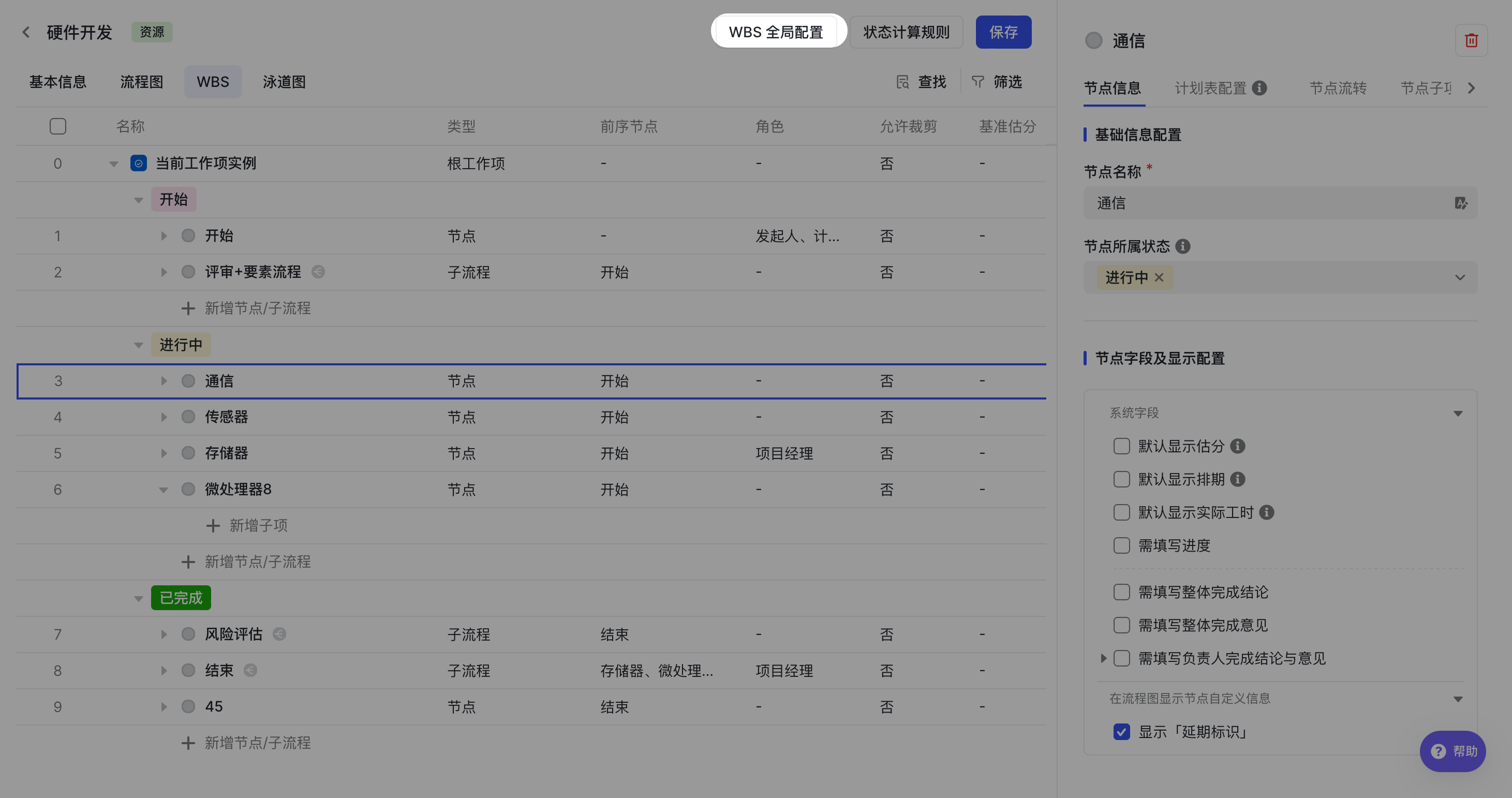

狀態流開啟整體排期後,支援配置計劃表進行展示。

開啟整體排期:

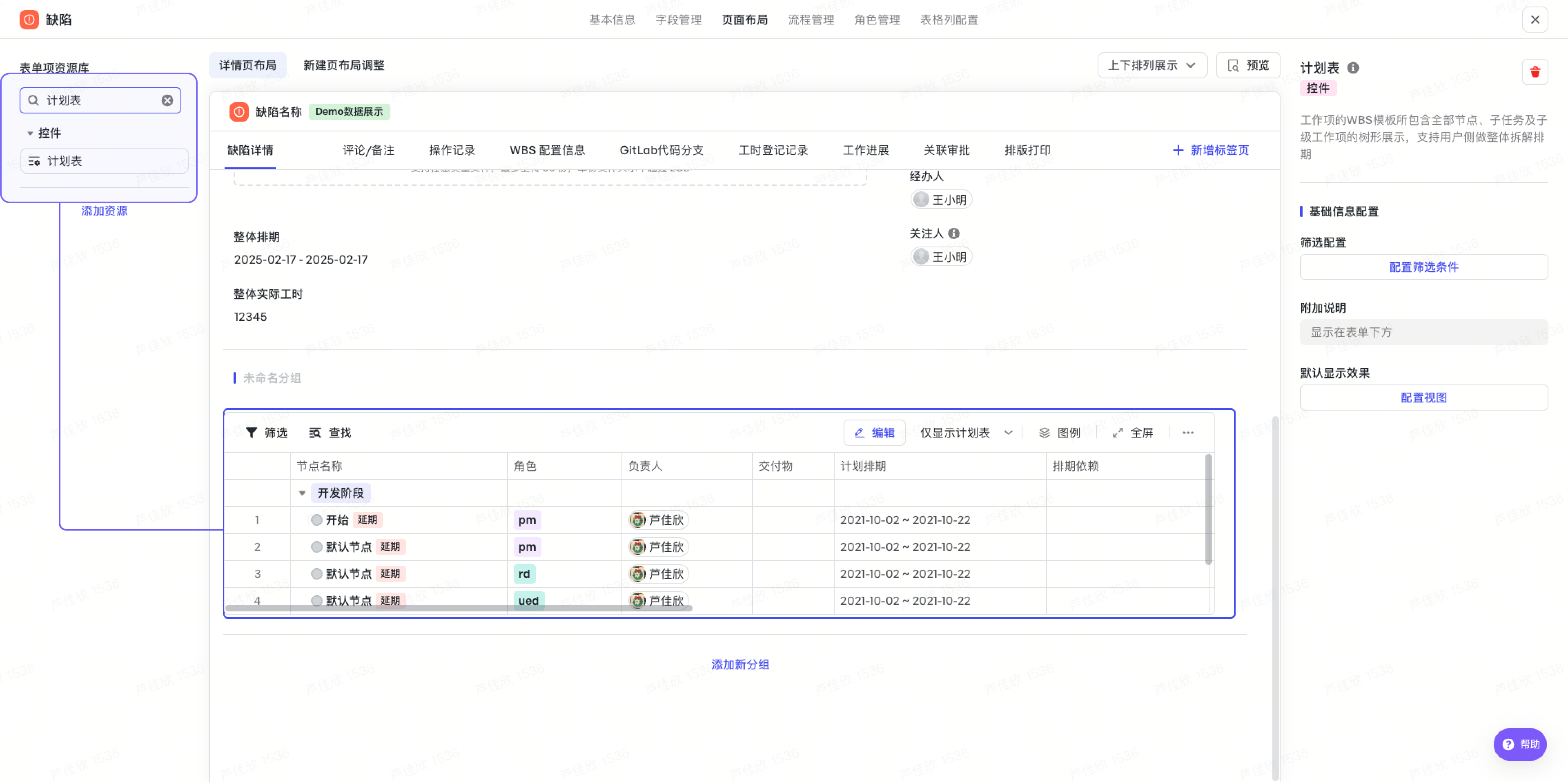

XFYuQP4f

WBS路徑展示

當子工作項例項位於 WBS 鏈路中(即存在 WBS 根/父工作項)時,點選左上角例項名稱右側的識別符號,可檢視 WBS 路徑,支援直接跳轉至對應例項。

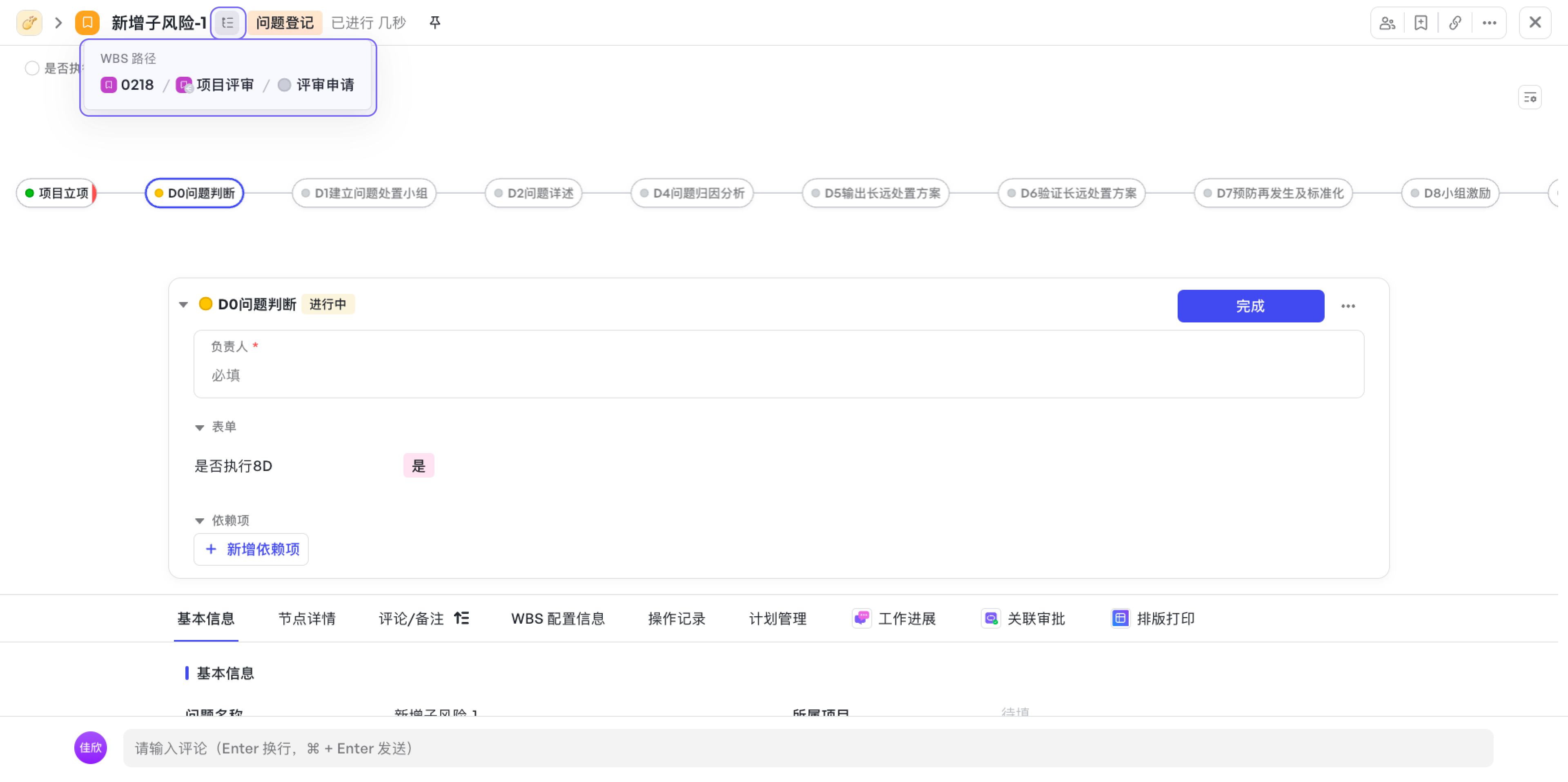

ae72ad455-ada0-451b-9a98-7d1b0716365e

也可以在節點表單檢視子工作項的 WBS 路徑。

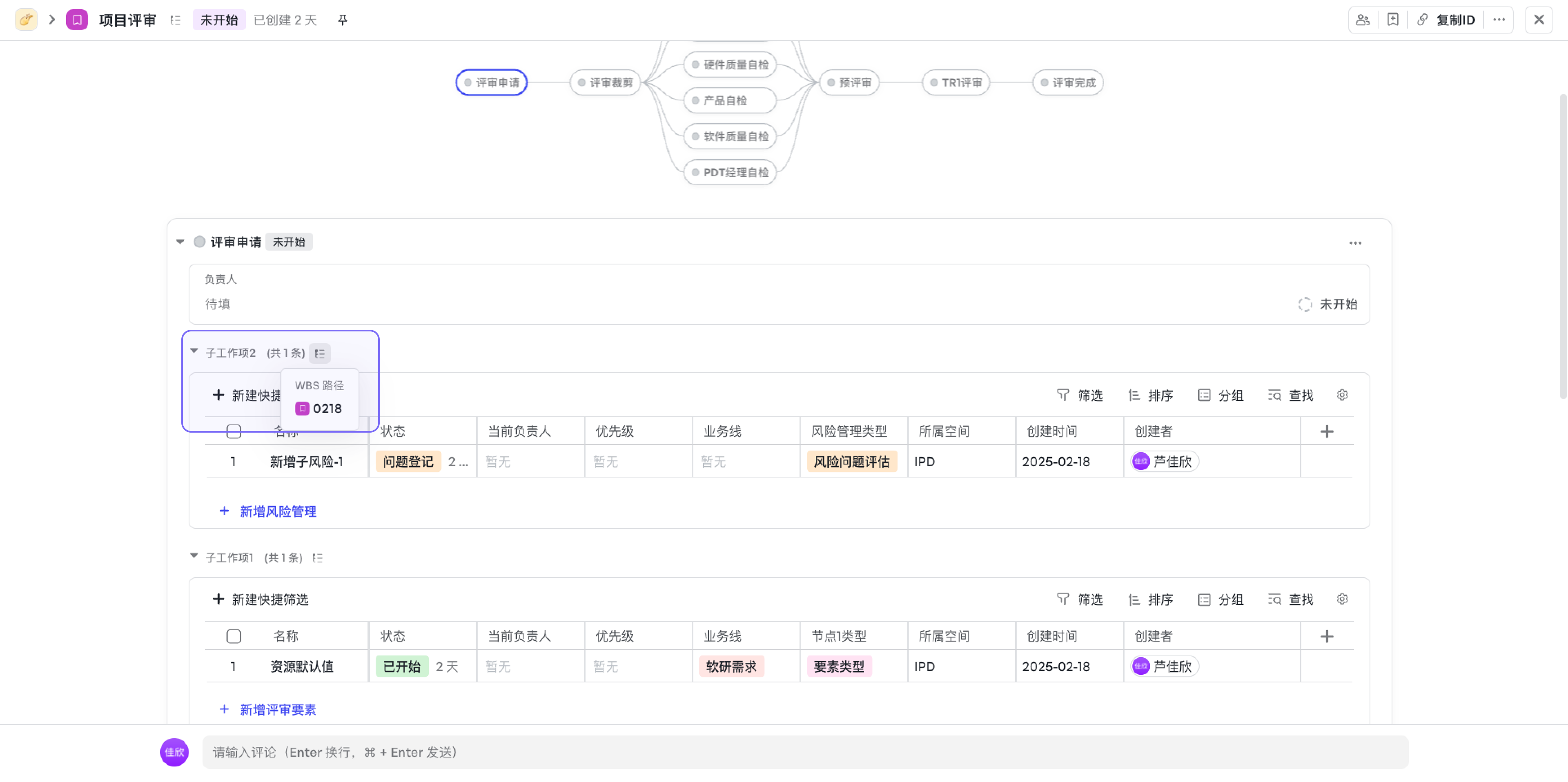

a85dc8464-195e-4c10-ab0f-113d3bba5651

常見問題

為什麼節點子項無法勾選「加入WBS 計劃表」?

當前僅支援開啟了整體排期,且透過工作項方式選擇的父子關係作為子工作項時支援加入 WBS 計劃表。

最多可以向下拆解多少層級?

當前最多拆解10層,即根工作項下包含節點和子工作項最多支援10層級。
