[空間關聯]跨空間聯動規則配置¶
Meegle空間關聯全新升級,支援狀態流與節點流兩種型別工作項之間互相關聯與驅動。 只需關聯,工作項資訊、狀態互通皆可擁有,讓團隊之間的專案協作緊密度剛剛好。 跨空間關聯使用指南:
協作場景案例¶
| 場景 | 場景解析 |
|---|---|
![]() |

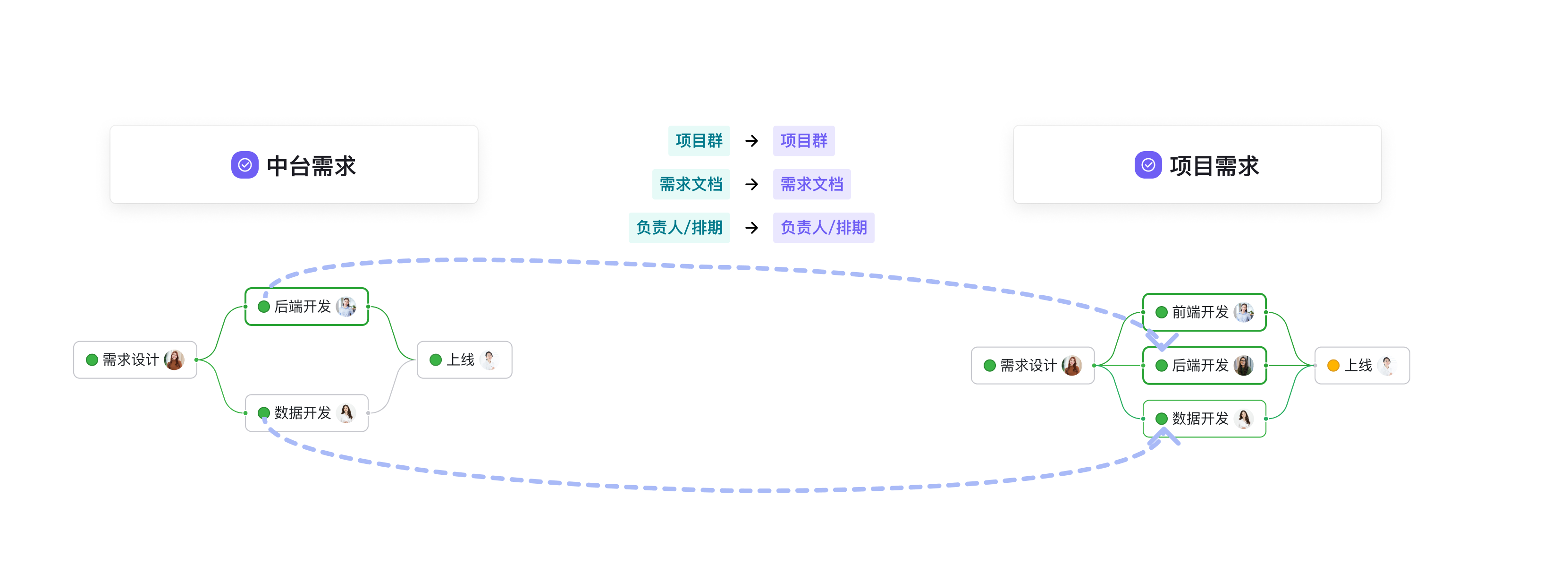

中臺需求與專案需求資訊同步驅動 需求 x 需求 工具中臺業務交付流程中,往往兩個平臺建立相同需求,PM 疲於重複搬運需求,協作方間工時排期檢視不便,存在資訊傳遞損耗。 藉助空間關聯,可以實現中臺與專案需要聯動需求啟動時的需求問答資訊同步、研發排期同步、群合併。實現兩方高效溝通。 |
![]() |
需求上線驅動使用者反饋節點流轉 需求 x 使用者反饋(自定義工作項) 過往客服提使用者反饋後,後續相關需求反饋便石沉大海,瞭解需求迭代、開發進度,需要人工詢問產品進度,費事費力,進度還無法及時更新。 藉助空間關聯,實現需求上線進度自動驅動使用者反饋節點流轉。客服提交反饋後,由產品關聯相關反饋,需求上線後,自動同步需求詳情卡片至客服同學,客服同學轉達相關進度資訊給客戶。 |
![]() |
版本上線驅動關聯的需求自動完成 版本 x 需求 一個版本往往上線多個需求,有的需求上線節點因為人為原因無法及時流轉,造成資料度量偏差外,人工手動確認需求上線節點非常繁瑣。 藉助空間關聯,實現版本上線自動驅動關聯需求的上線節點自動完成,避免人工繁瑣操作,版本進度也可以實時同步給需求。 |
功能入口¶
管理員前往空間配置 → 空間關聯即可開始新建空間關聯。

一、空間關聯配置¶
Meegle提供了靈活的關聯關係配置,可以實現在不同場景和業務下自定義工作項不同關聯關係。接下來我們將以 A 空間的專案工作項與 B 空間的需求工作項為例,來了解配置的具體步驟。
本空間關聯¶
選擇聯動空間為本空間時,預設為雙向同步,即此空間兩個工作項之間可以實現互相欄位同步與狀態同步。
跨空間單向關聯 (「A 空間」 單向同步「B 空間」)¶
我們需要配置 A 空間 與 B 空間關聯,並配置 A 空間的專案單向同步至 B 空間需求。
- 在 A 空間中,將 A 空間的專案工作項授權給 B 空間;
- 在 B 空間中,建立一個 A 空間專案工作項與 B 空間需求工作項之間的“工作項關聯關係”;
- 在 B 空間中,使用剛才建立的“工作項關聯關係”,建立空間關聯規則。

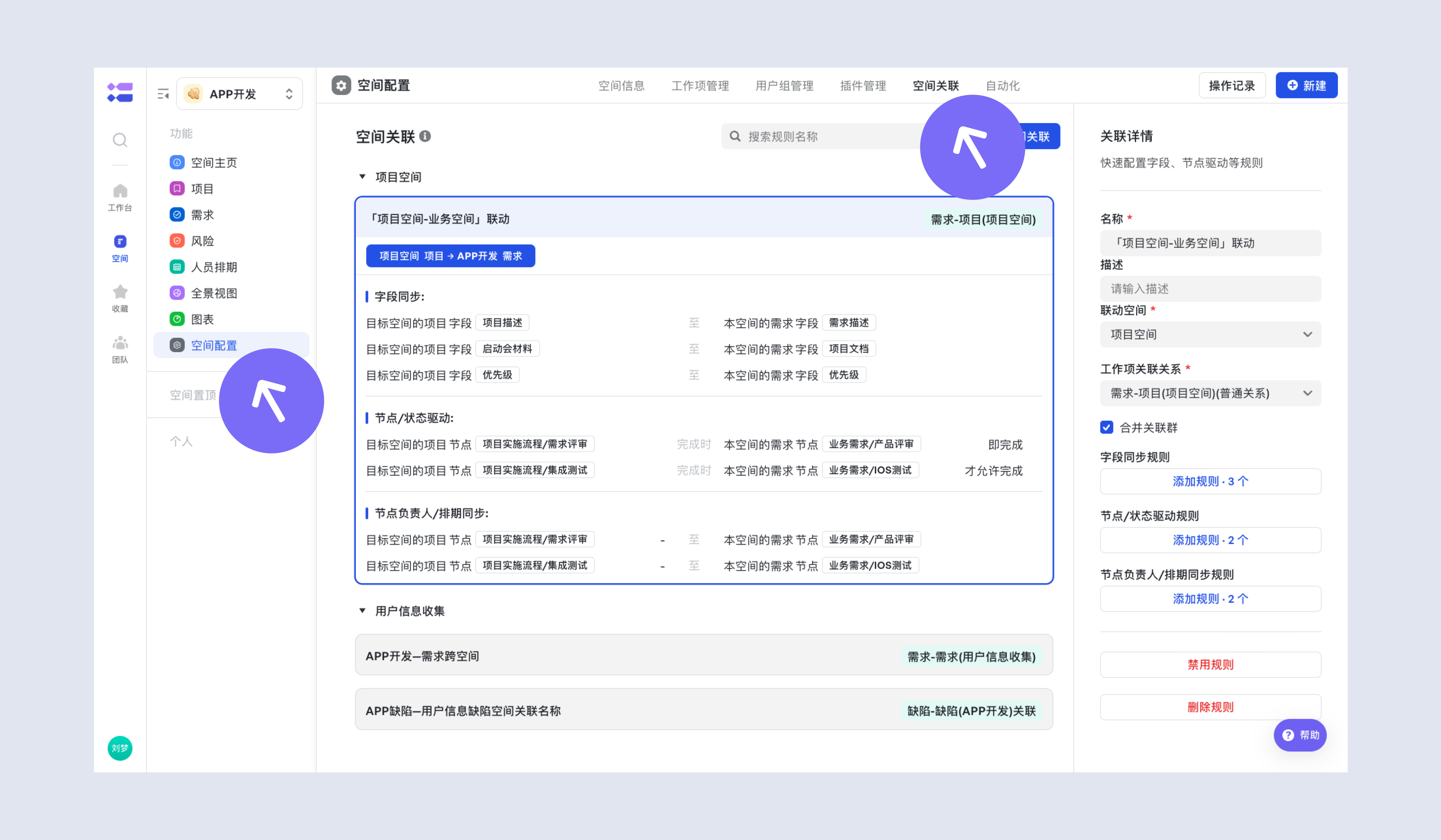

| 配置空間 | 步驟 | 圖示 |
|---|---|---|

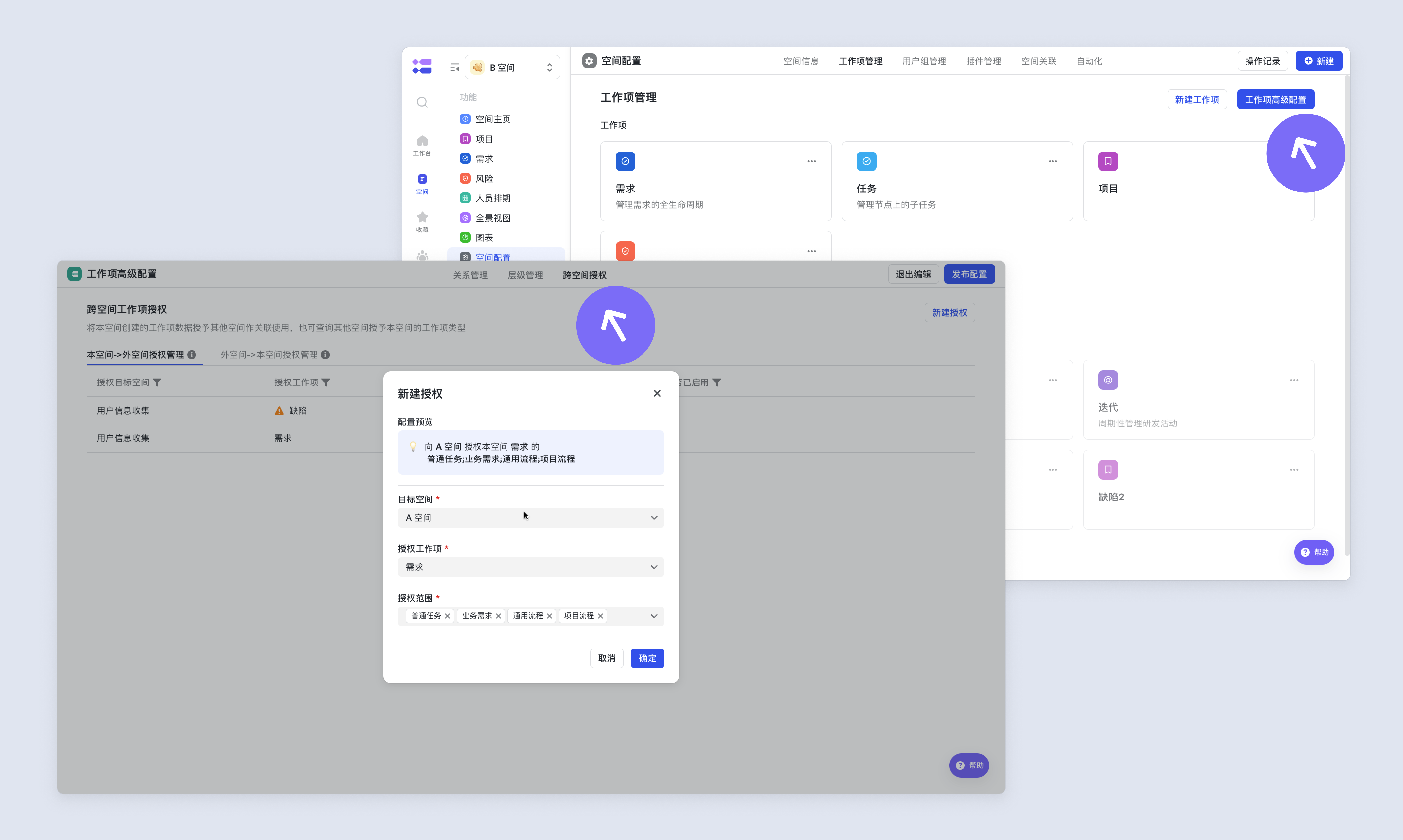

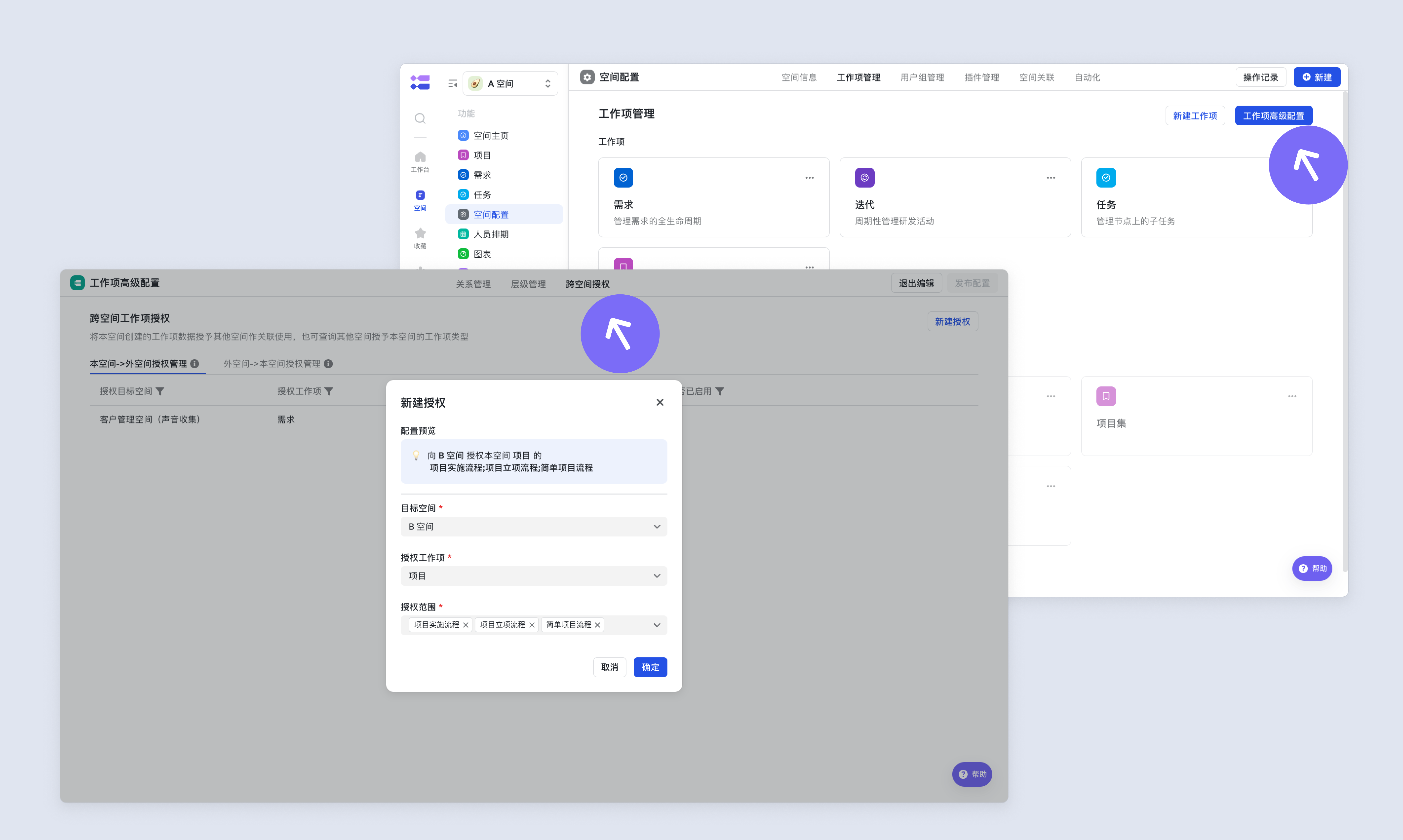

| A 空間 | 進入空間配置-工作項管理-工作項高階配置,在跨空間授權中新增授權: 向 B 空間授權 A 空間的專案工作項。 |
![]() |

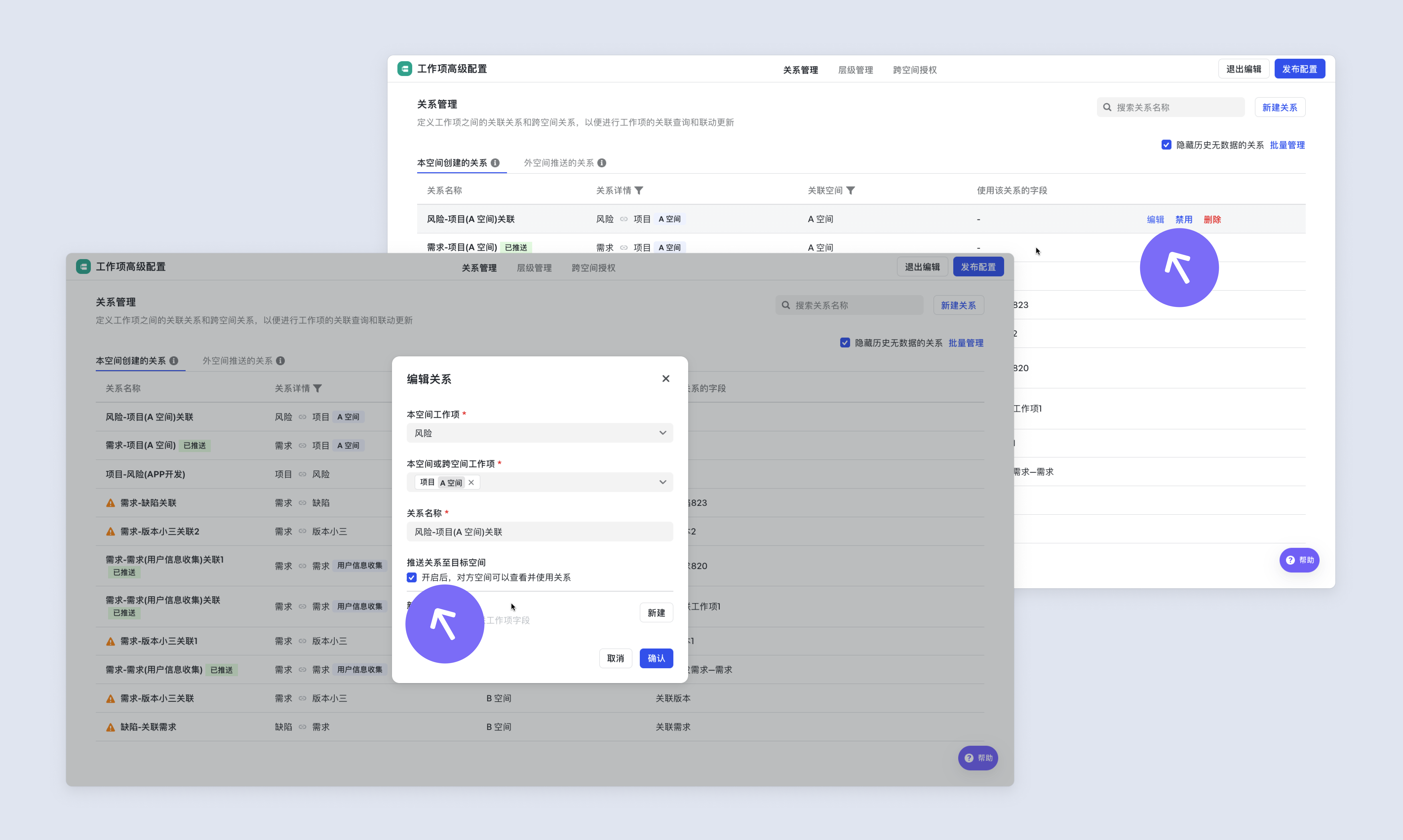

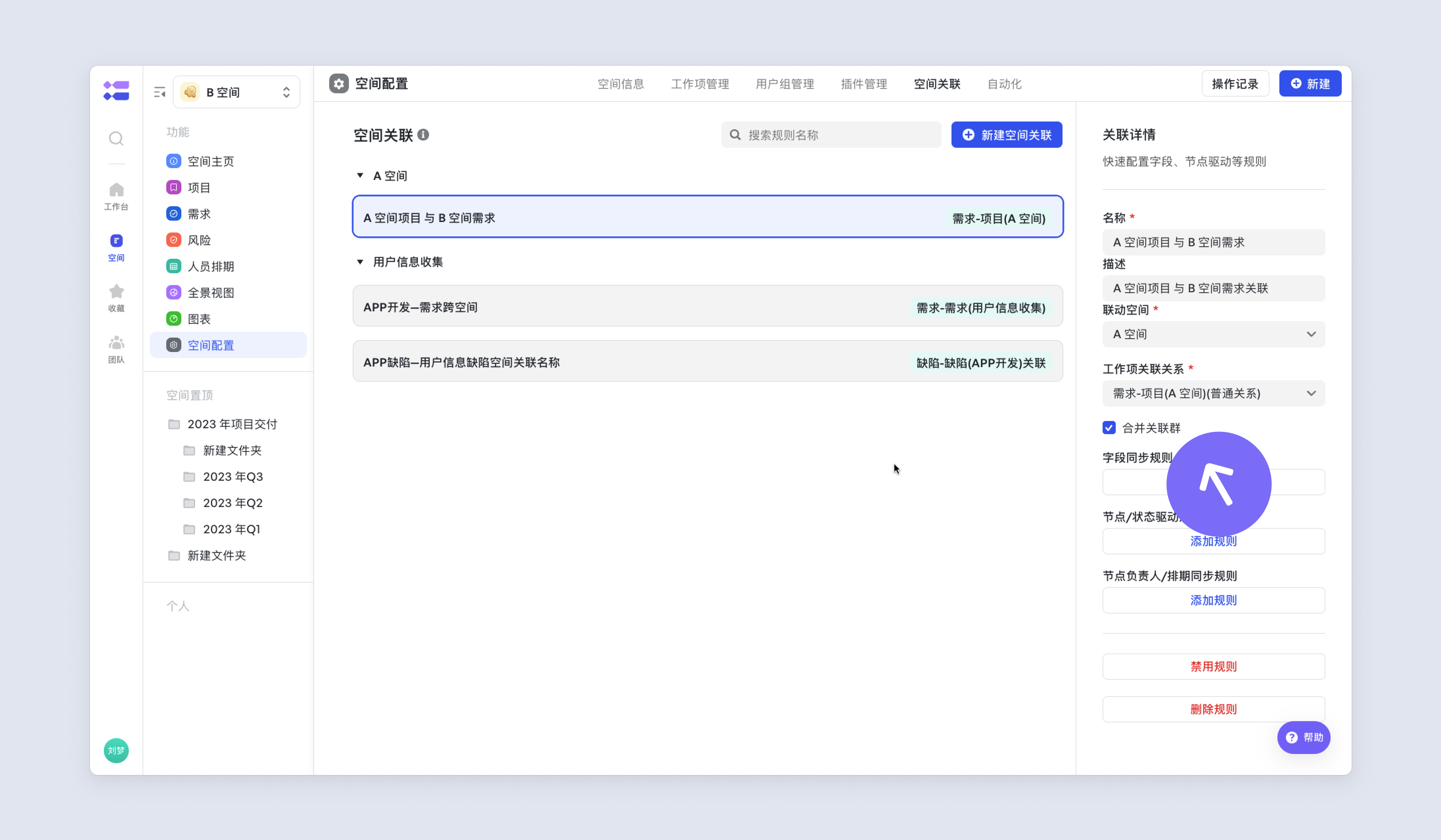

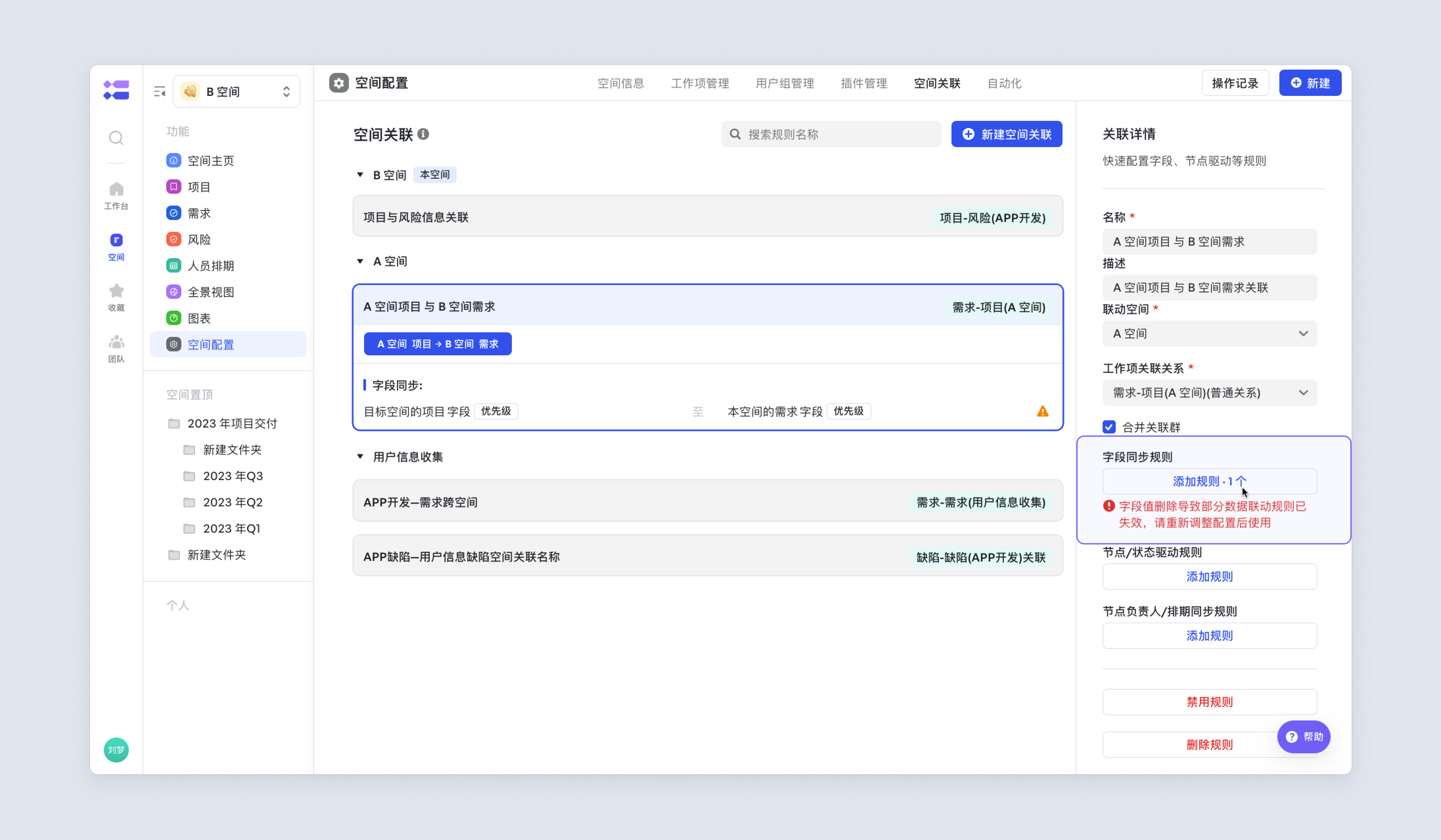

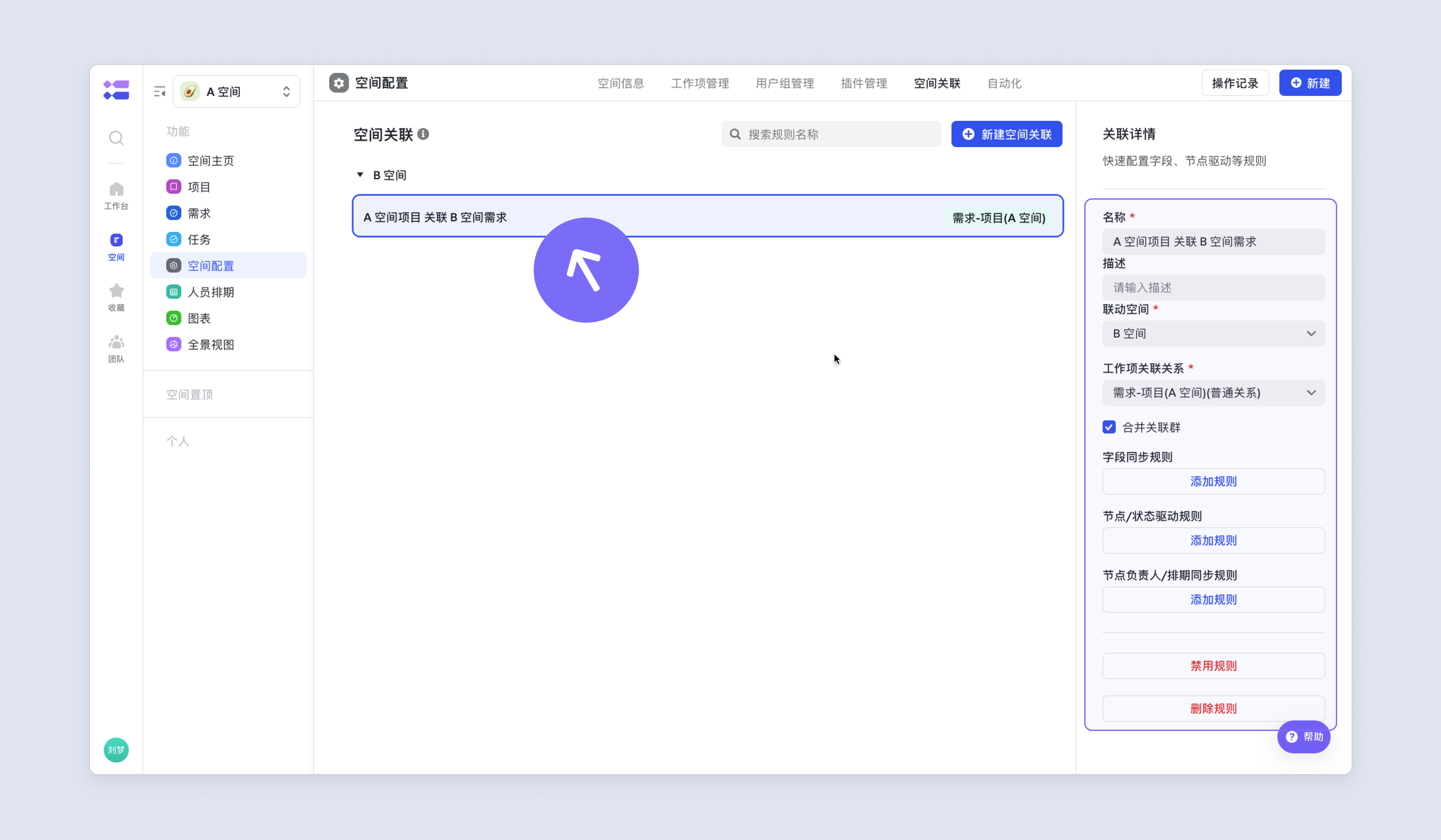

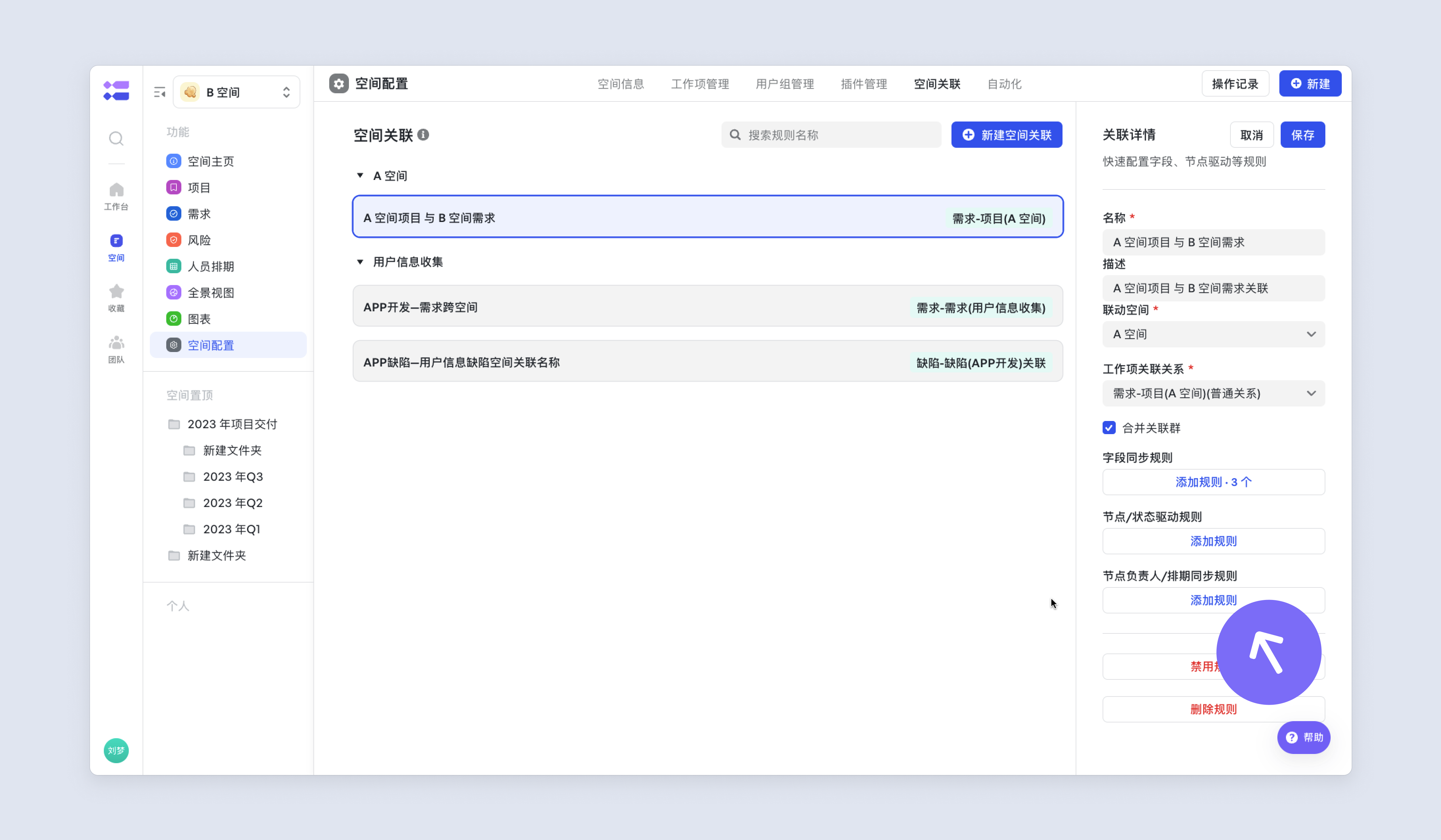

| B 空間 | 在空間關聯配置中,點選“新建空間關聯”選項,建立第一個空間關聯規則。 | ![]() |

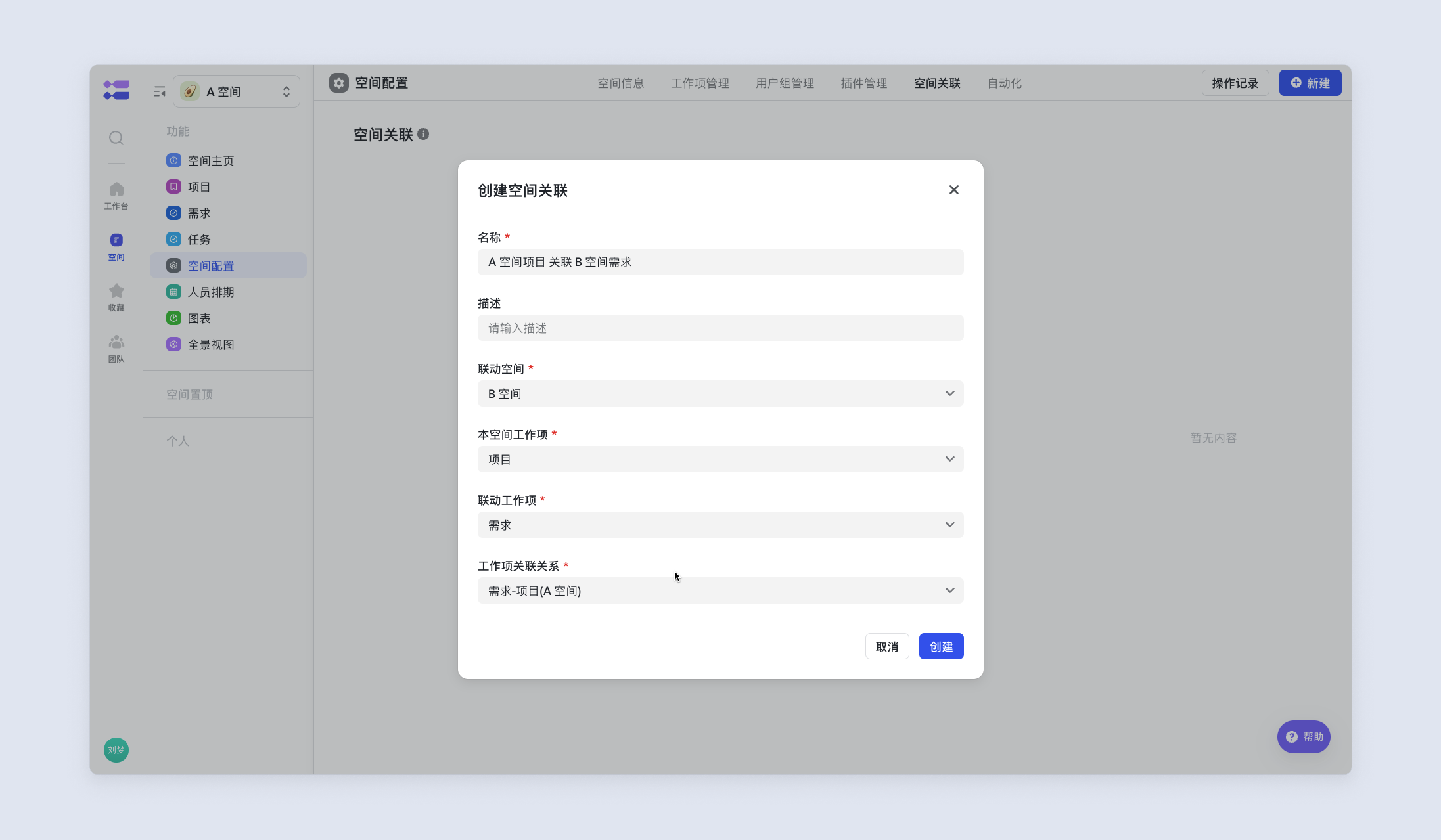

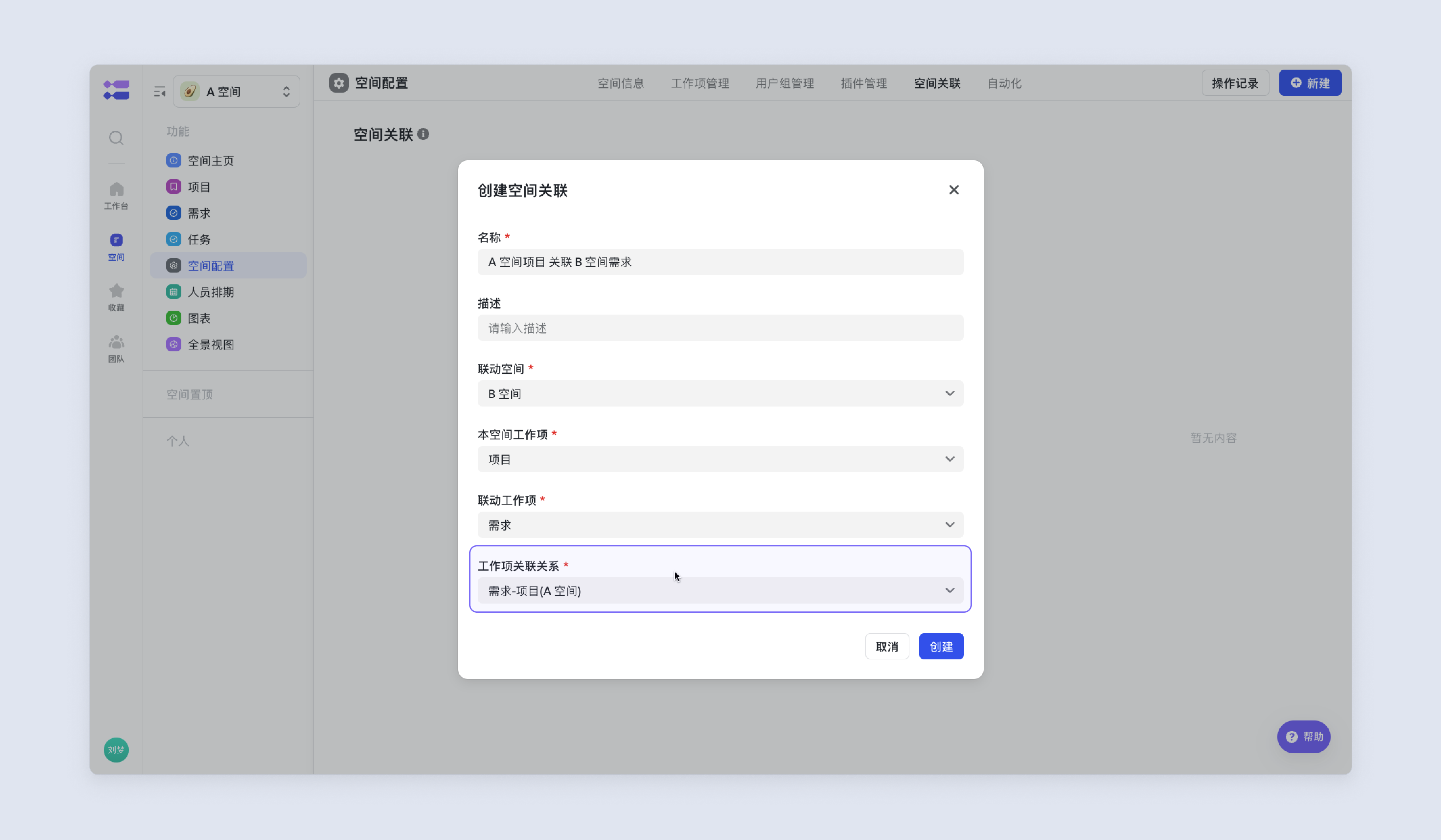

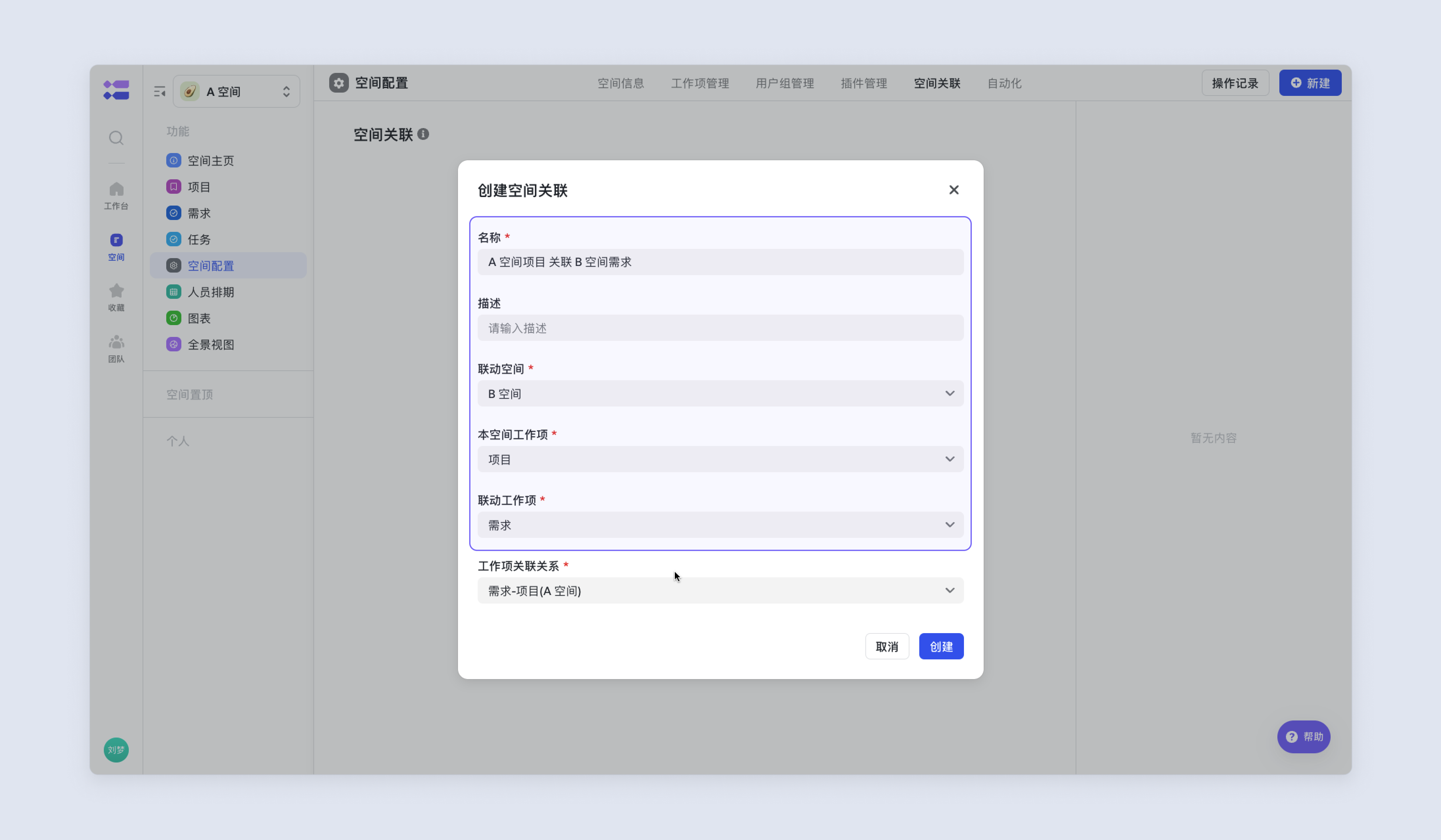

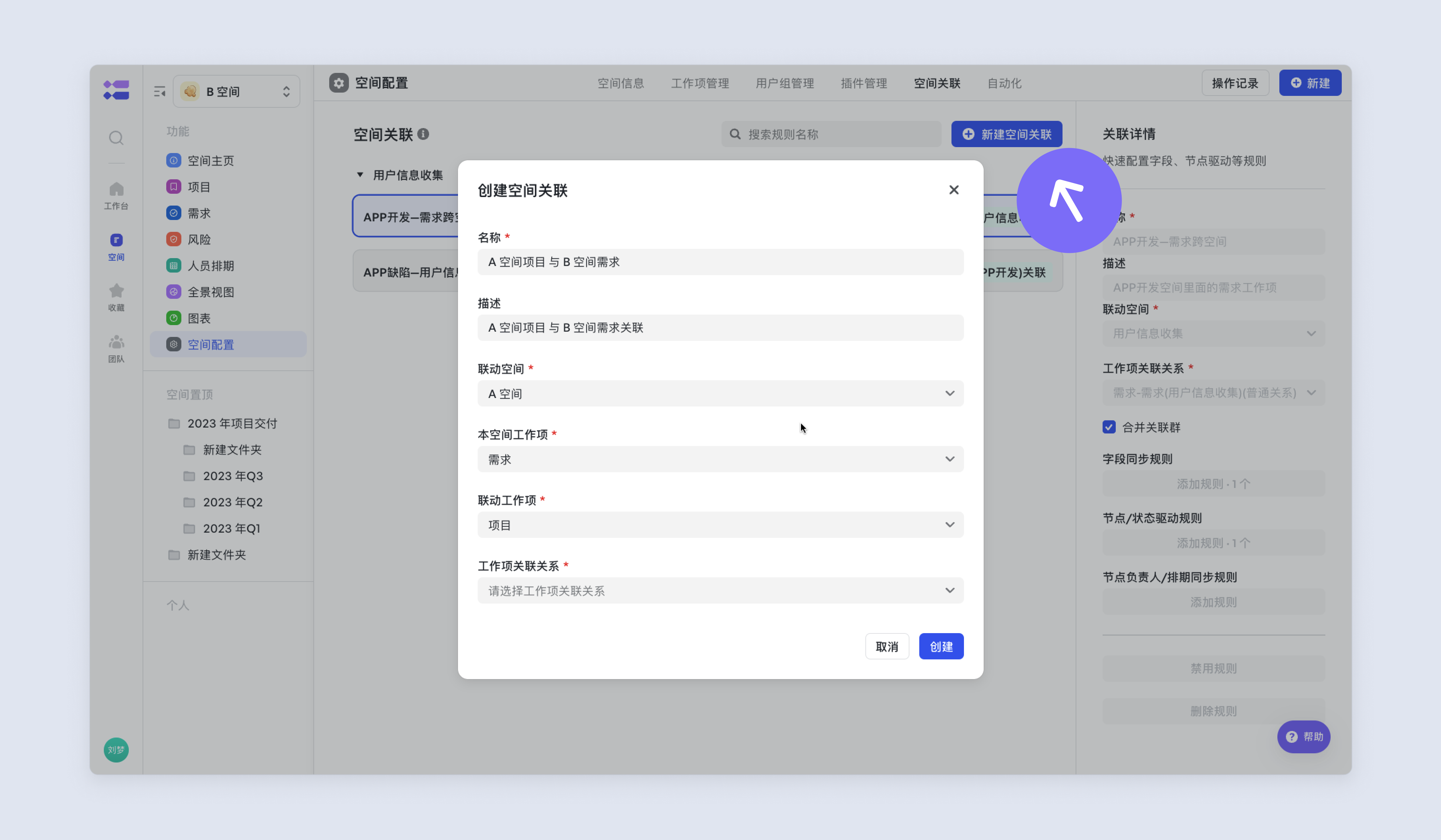

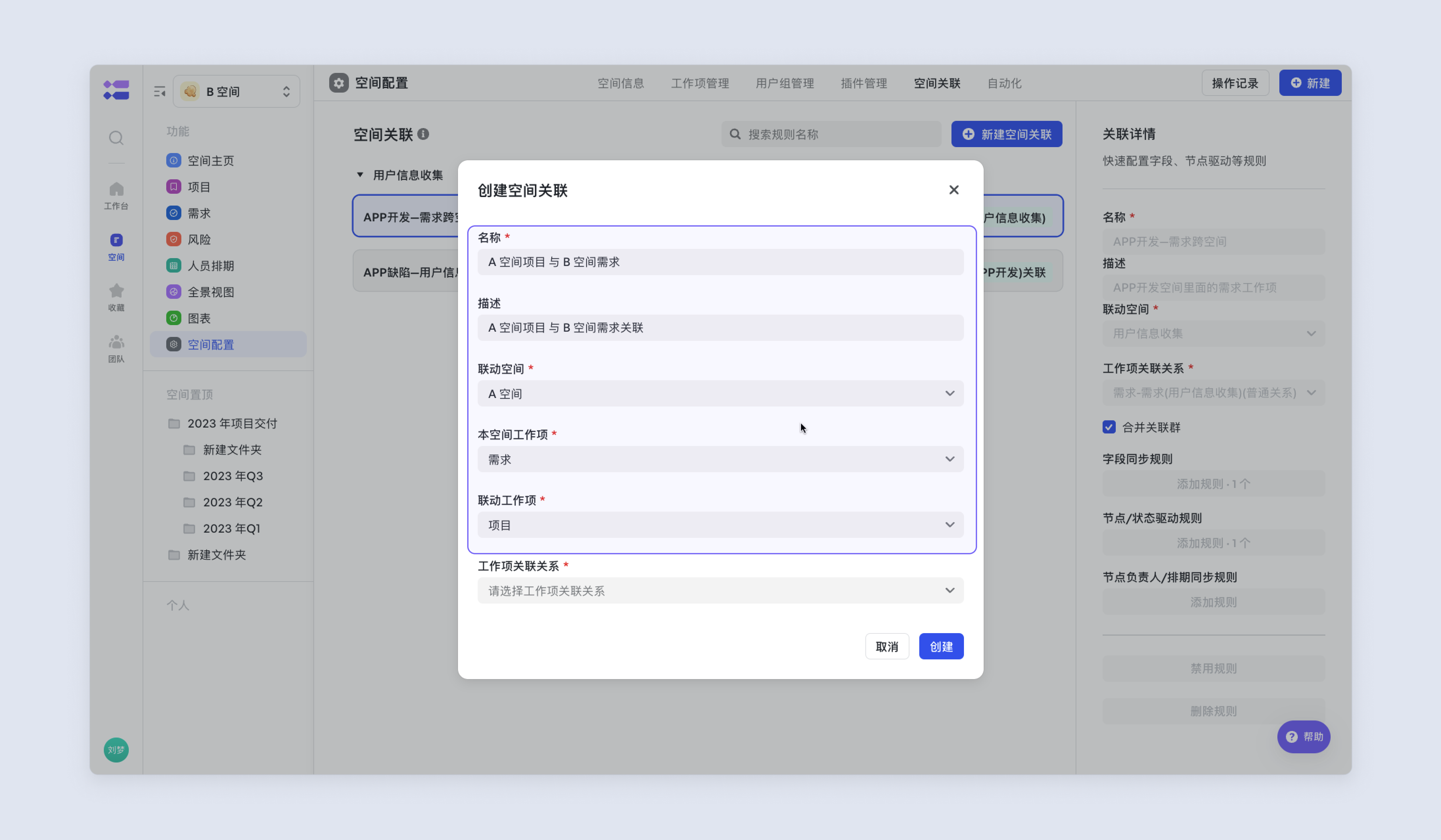

| B 空間 | 在彈出的視窗中開始配置空間關聯。 名稱:推薦使用業務名稱或者直接工作項名稱,方便識別; 描述:對名稱的進一步補充,可方便後續管理員接手配置可以瞭解該配置具體作用; 聯動空間:選擇 A 空間; 本空間工作項:選擇需求工作項; 聯動工作項:選擇專案工作項。 |
![]() |

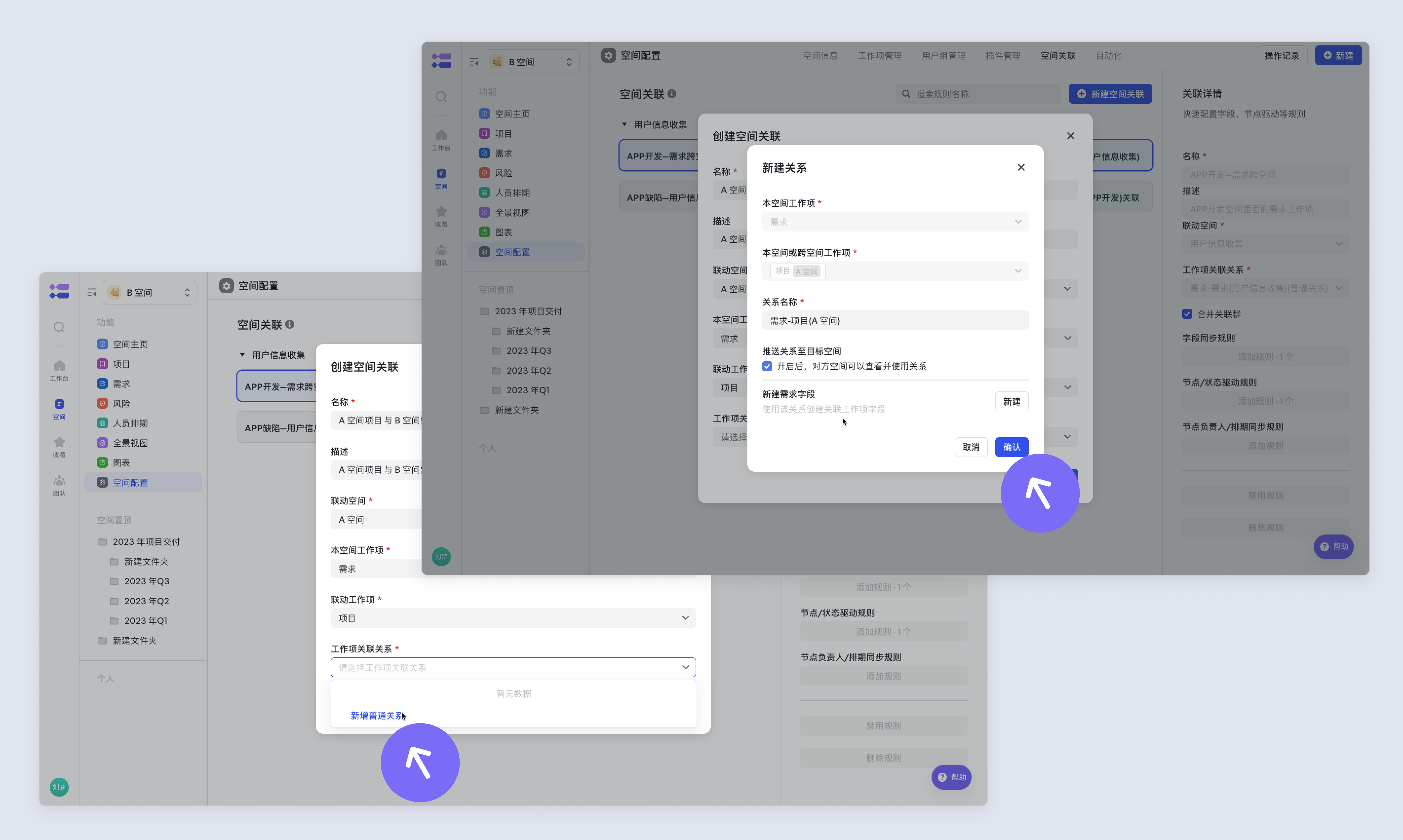

| B 空間 | 工作項關聯關係:需要選擇 A 空間專案工作項與 B 空間需求工作項之間的工作項關聯關係。我們點選“新增普通關係”,建立一個關聯關係。 若後續需要配置雙向關聯,則可以勾選“推送關係至目標空間”,後續在 A 空間中啟用並使用此關係,配置 B 空間同步 A 空間的關聯規則。 |
![]() |

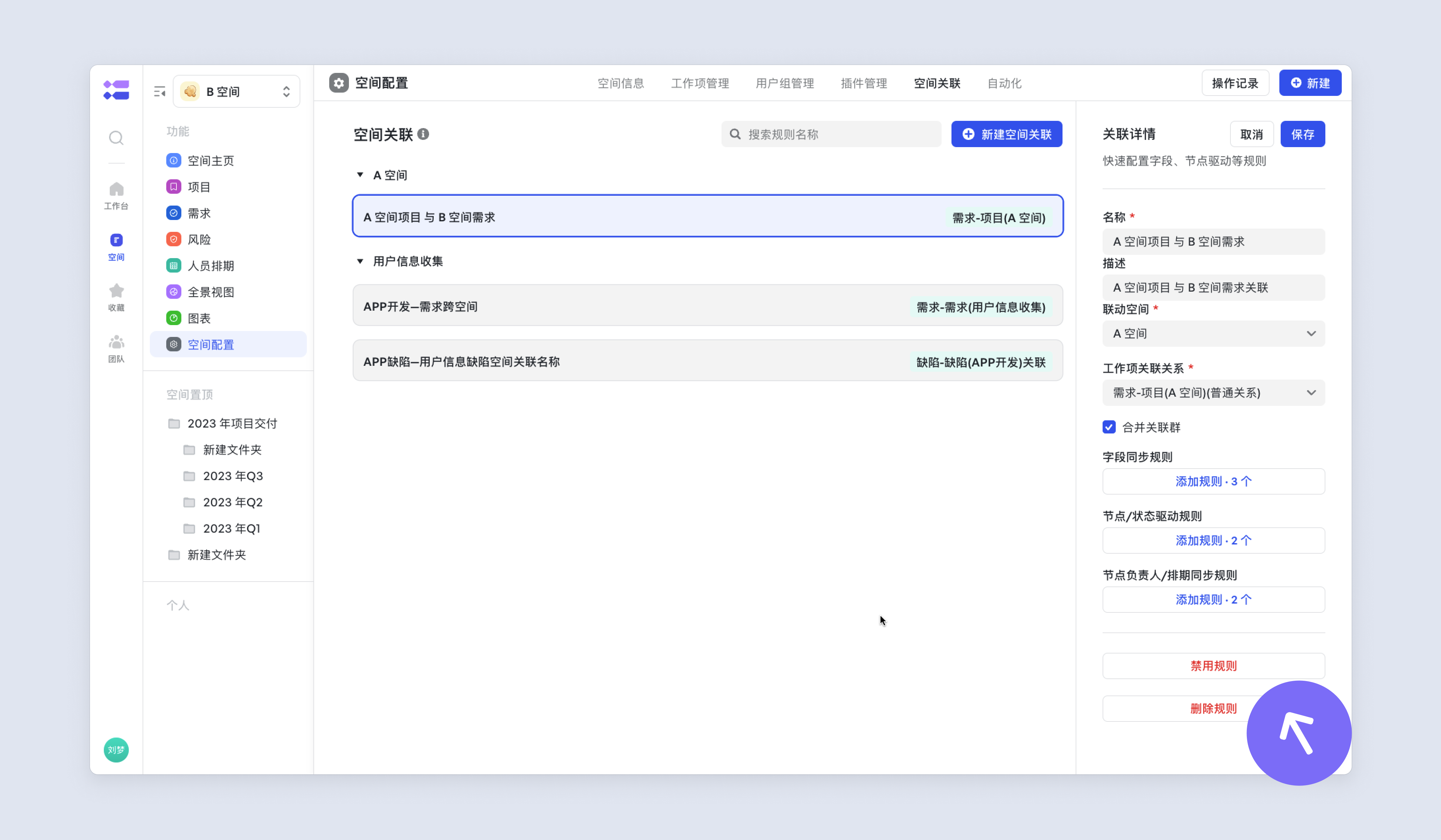

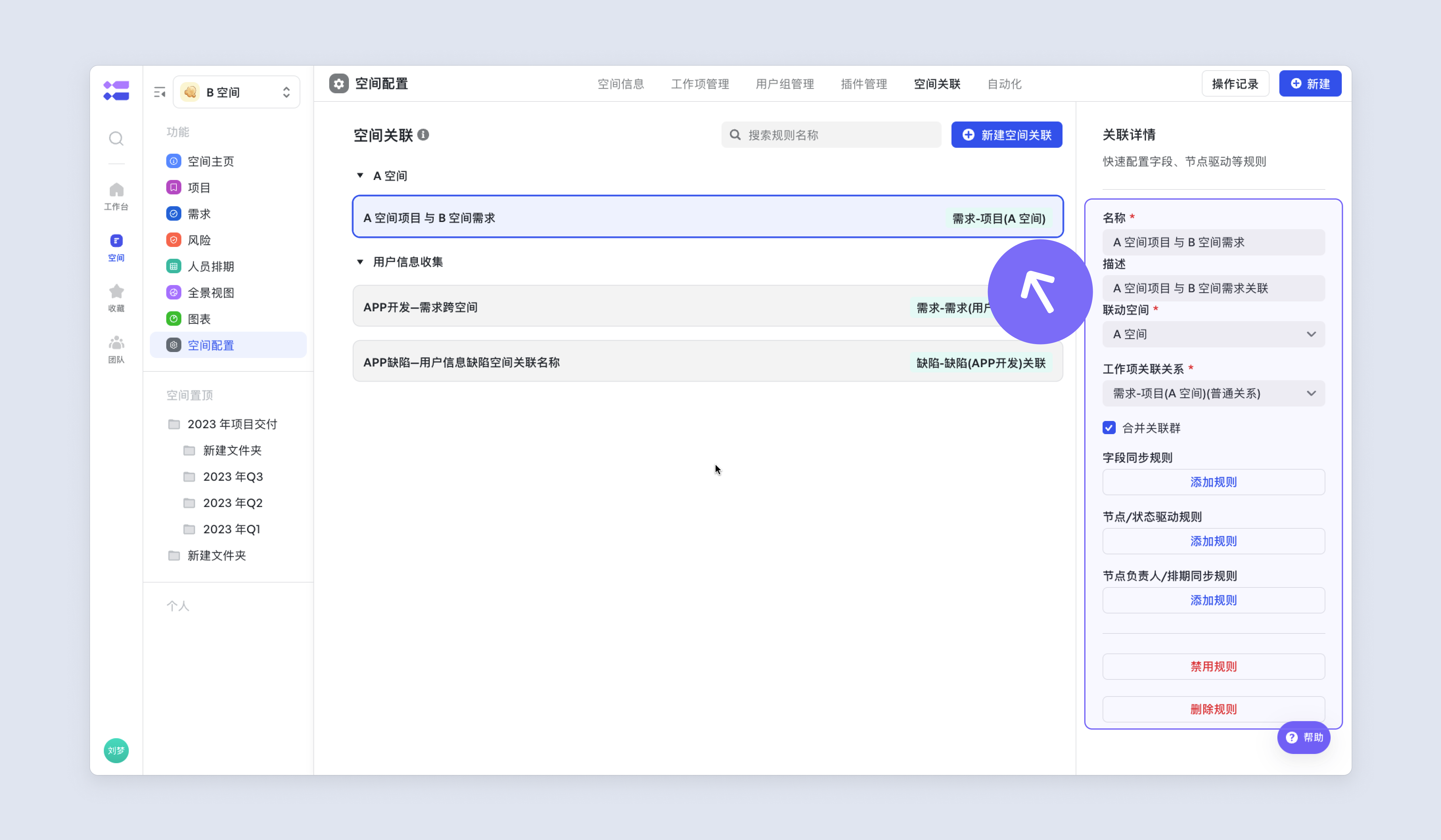

| B 空間 | 點選建立後,關聯關係配置完成。 接下來可以開始在 B 空間配置同步規則。 |
![]() |
跨空間雙向關聯(「A 空間」 與「B 空間」雙向同步)¶
在以上步驟中,已設定 A 空間單向同步 B 空間。若無需雙向同步,可跳過此步驟,如果需要設定跨空間雙向關聯:
- 在 B 空間中,將 B 空間的需求工作項授權給 A 空間;
- 在 B 空間中,將剛才建立的 A 空間專案工作項與 B 空間需求工作項之間的“工作項關聯關係”,推送到 A 空間;
- 在 A 空間中,啟用推送的“工作項關聯關係”;
- 在 A 空間中,使用此“工作項關聯關係”建立空間關聯配置。
| 配置空間 | 步驟 | 圖示 |
|---|---|---|
| B 空間 | 進入空間配置-工作項管理-工作項高階配置,在跨空間授權中新增授權: 向 A 空間授權 B 空間的需求工作項。 |
![]() |
| B 空間 | 若在「跨空間單向關聯 」配置時,未推送“工作項關聯關係”至 A 空間,則需要在工作項高階配置-關係管理中,找到剛才建立的“工作項關聯關係”; 點選編輯,推送關係至目標空間,開啟後,對方空間可以檢視並使用關係。 若已推送,則跳過此步驟。 |
![]() |

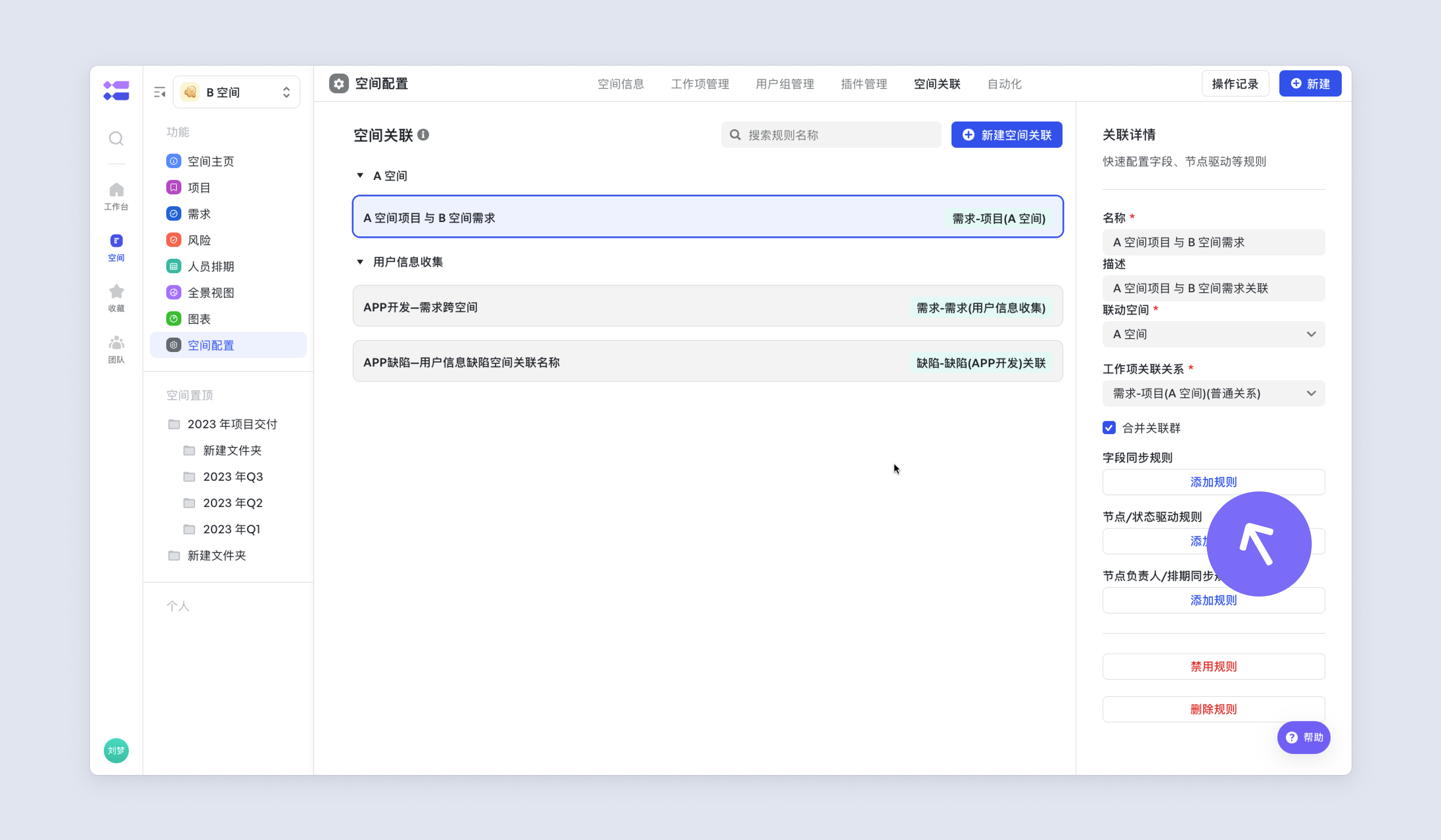

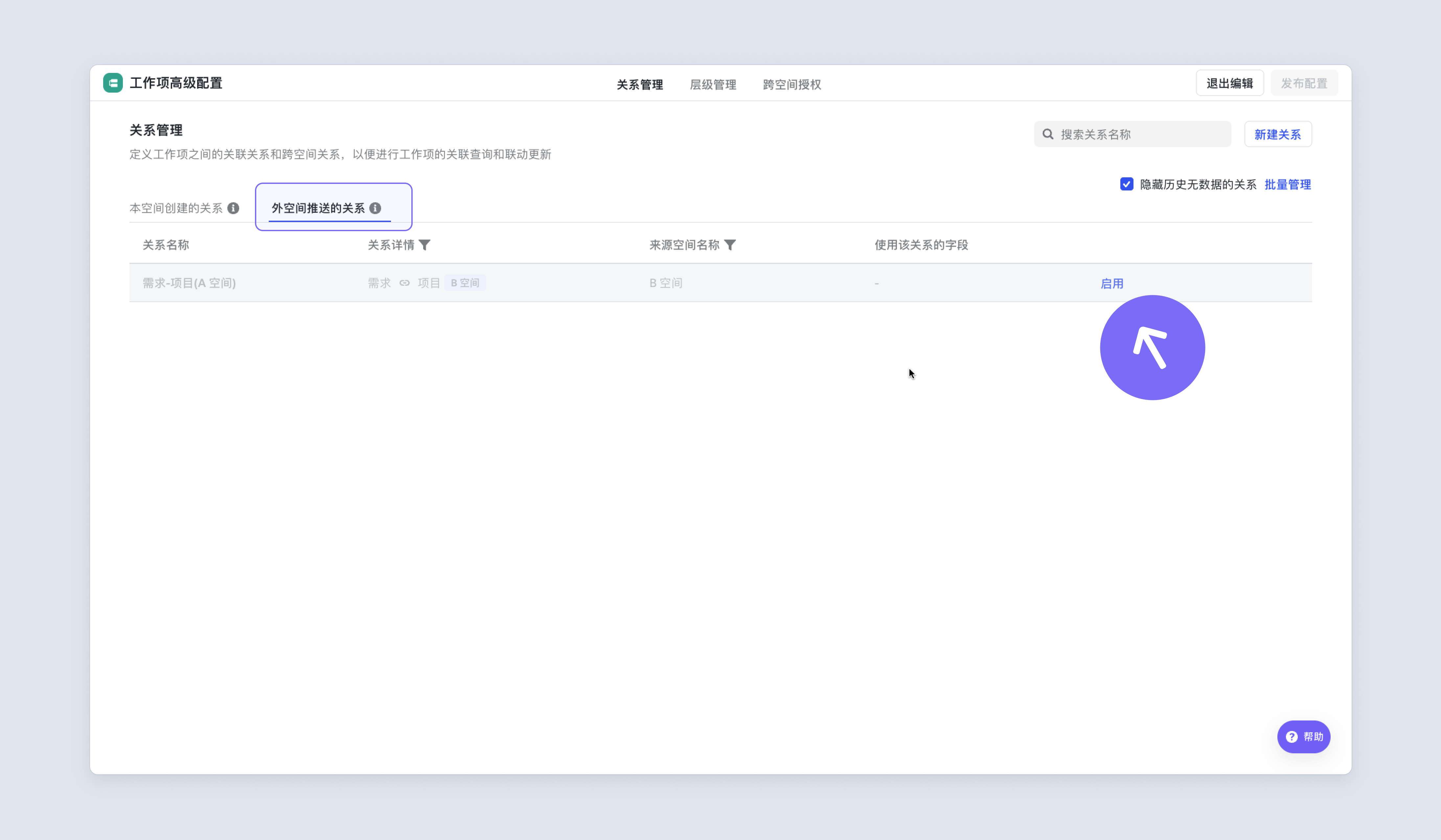

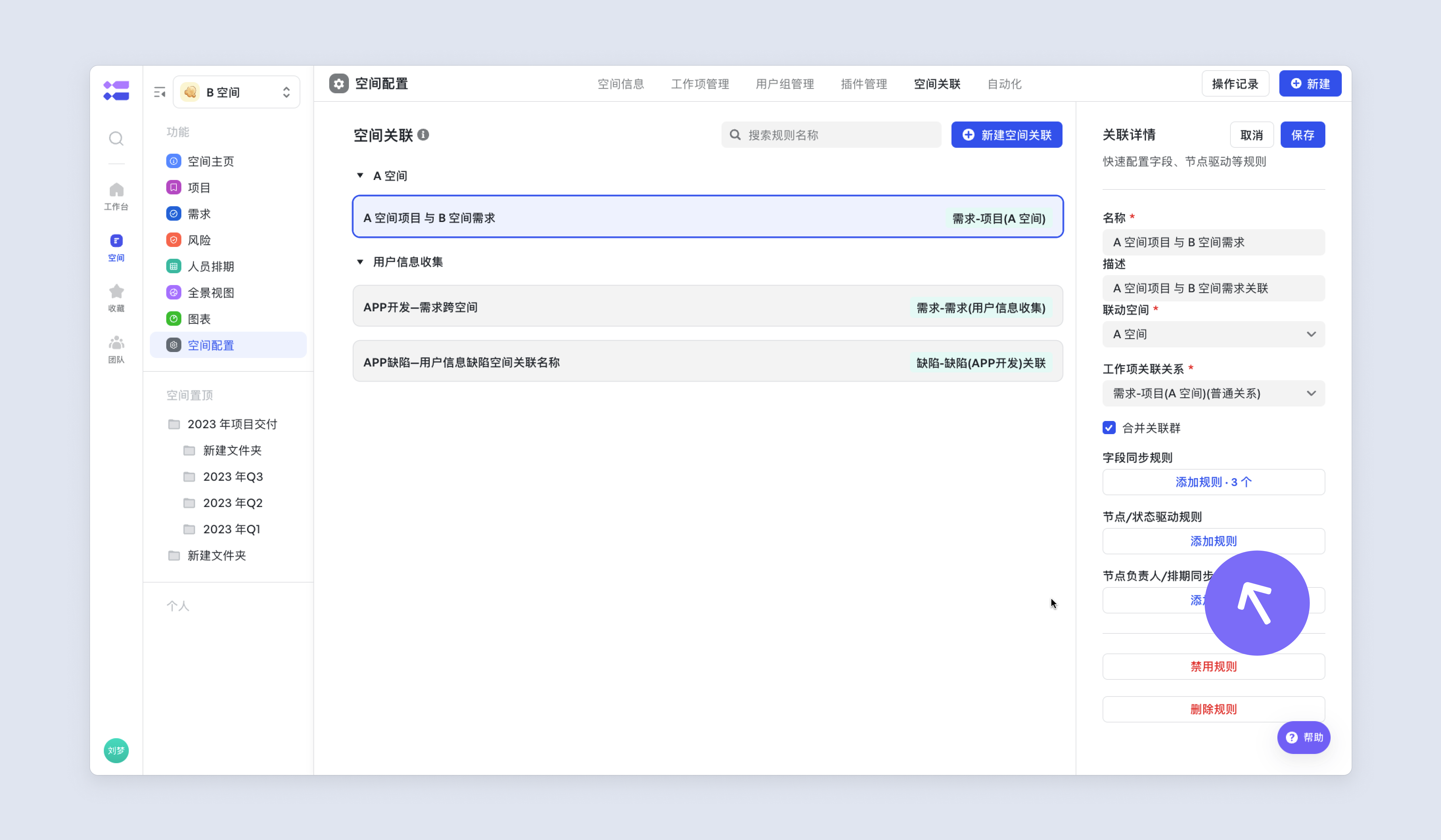

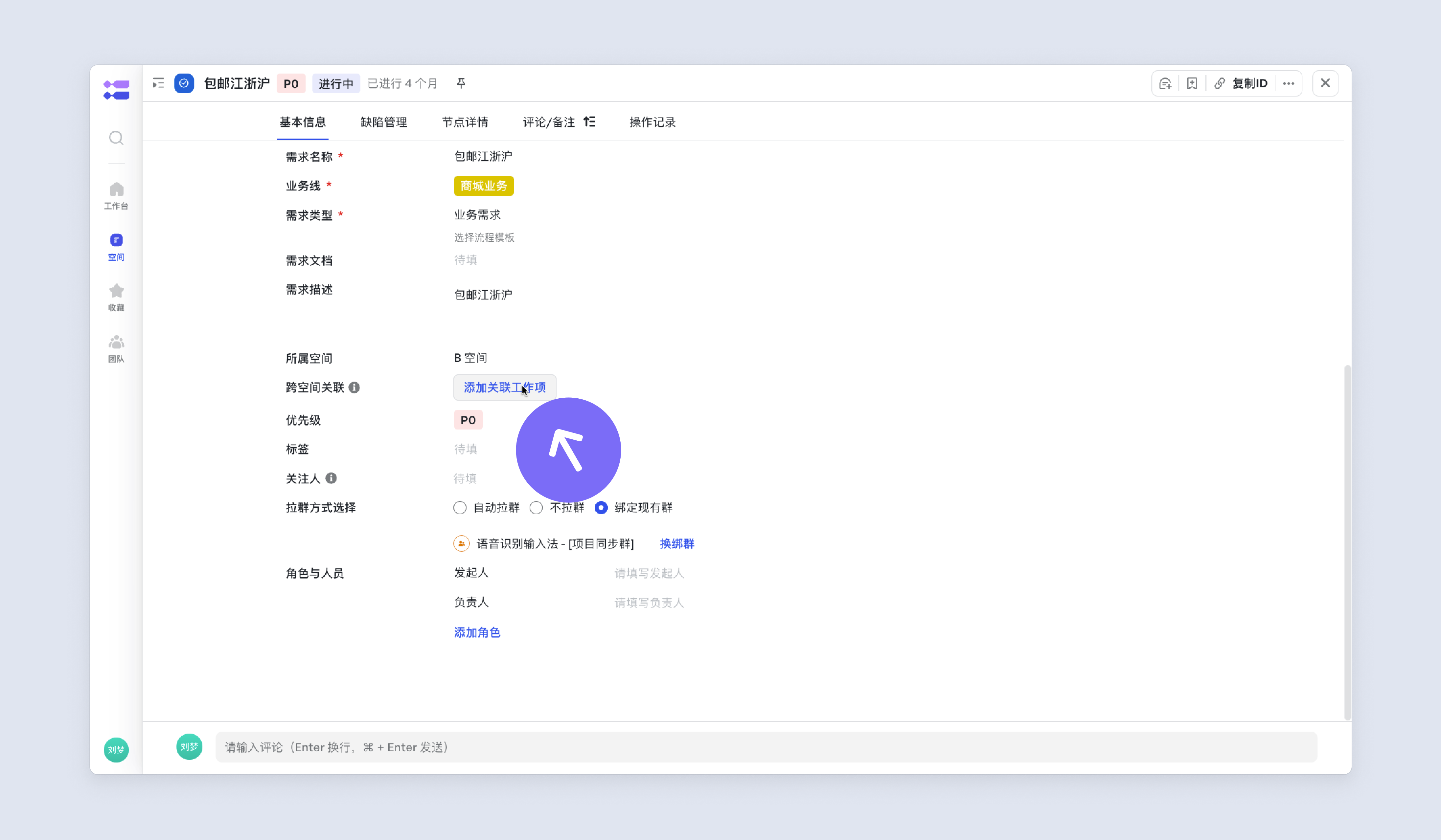

| A 空間 | 進入空間配置-工作項管理-工作項高階配置,在“外空間推送的關係”中,啟用剛才建立並推送的關係。 | ![]() |
| A 空間 | 在空間關聯配置中,點選“新建空間關聯”選項,建立第一個空間關聯規則。 | ![]() |
| A 空間 | 在彈出的視窗中開始配置空間關聯。 名稱:推薦使用業務名稱或者直接工作項名稱,方便識別; 描述:對名稱的進一步補充,可方便後續管理員接手配置可以瞭解該配置具體作用; 聯動空間:選擇 B 空間; 本空間工作項:專案工作項; 聯動工作項:需求工作項。 |
![]() |

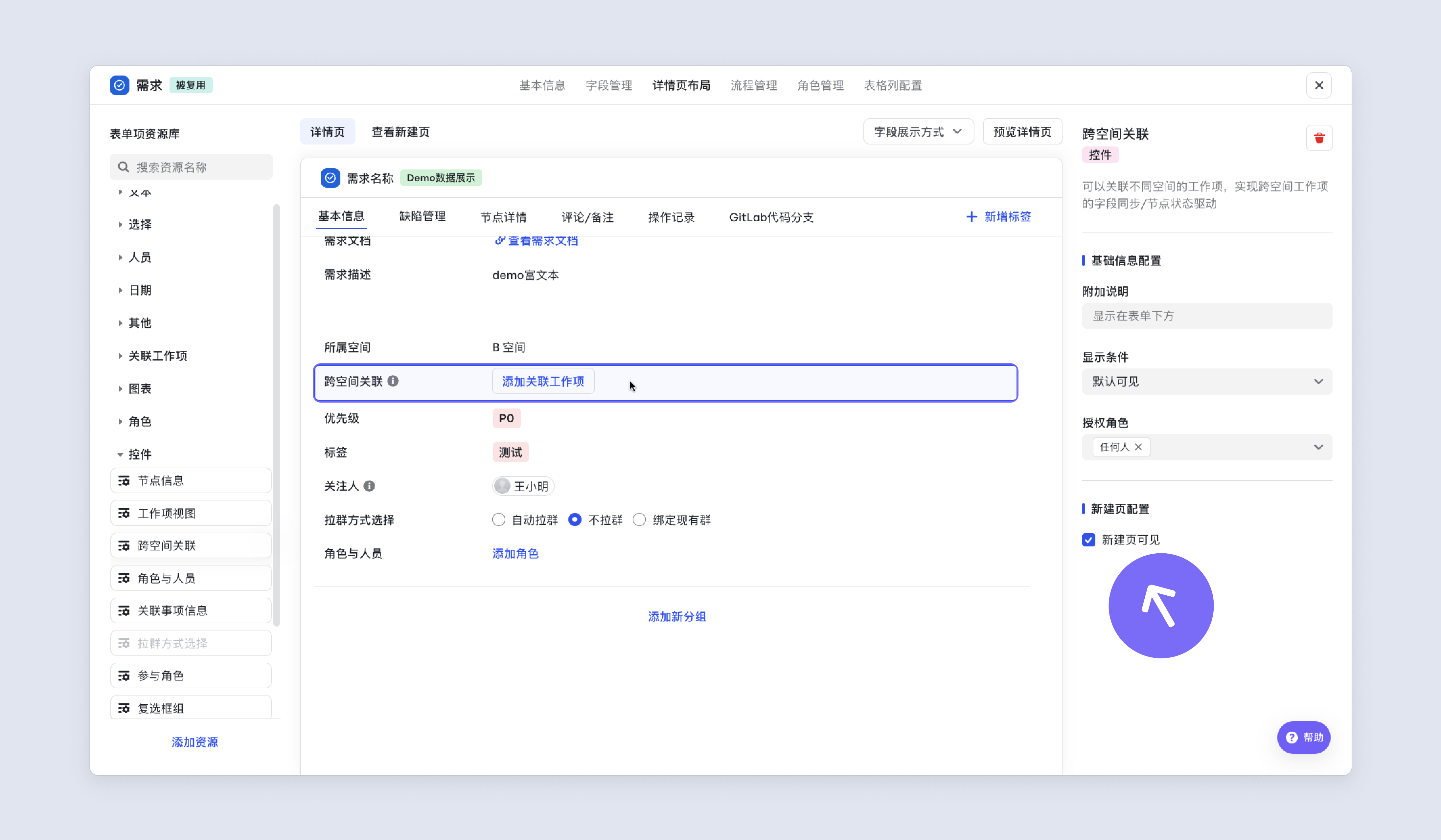

| A 空間 | 工作項關聯關係:選擇 B 空間推送的“工作項關聯關係”; | ![]() |
| A 空間 | 點選建立後,關聯關係配置完成。 接下來可以開始在 A 空間配置同步規則。 |
![]() |
二、同步規則配置¶
完成新建規則後,接下來就是圍繞規則的配置。如果當前規則是兩個節點流型別工作項關聯,如需求關聯需求,則配置規則有“欄位同步規則”、“節點/狀態驅動規則”以及“節點負責人/排期同步規則”。
需要注意的是: 在 A 空間的空間關聯配置中:只能配置 B 空間同步至 A 空間的同步規則; 在 B 空間的空間關聯配置中:只能配置 A 空間同步至 B 空間的同步規則。 所以,根據場景需在對應空間內進行配置。
合併關聯群¶
開啟此開關後,兩個工作項會預設同時繫結一個群,比如一個版本的需求全部在一個版本群中溝通、同步進度;

注意此處配置為預設值。在使用跨空間關聯時,仍可手動取消“合併關聯群”。

欄位同步規則¶
| 描述 | 案例 | 圖示 |
|---|---|---|

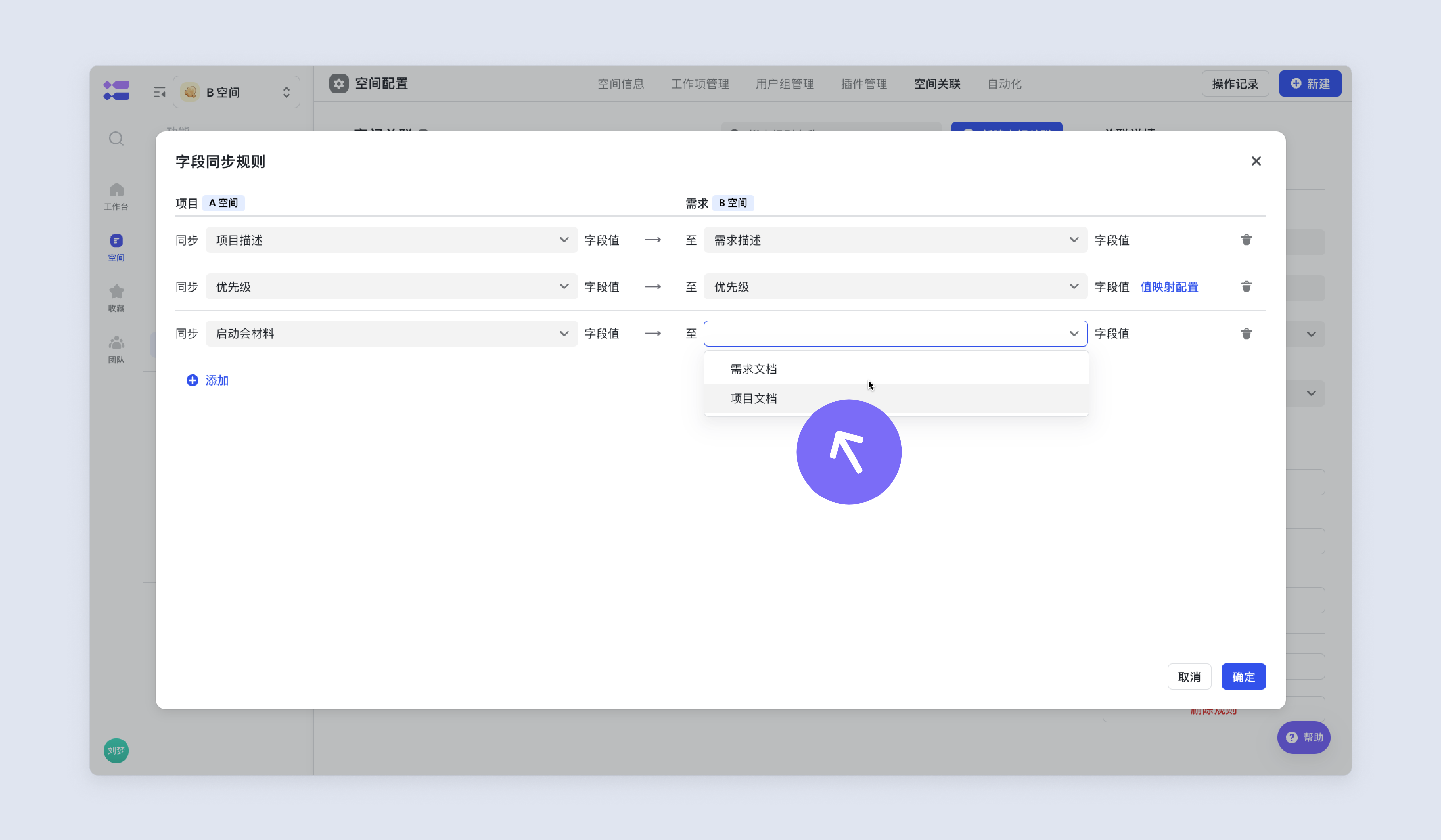

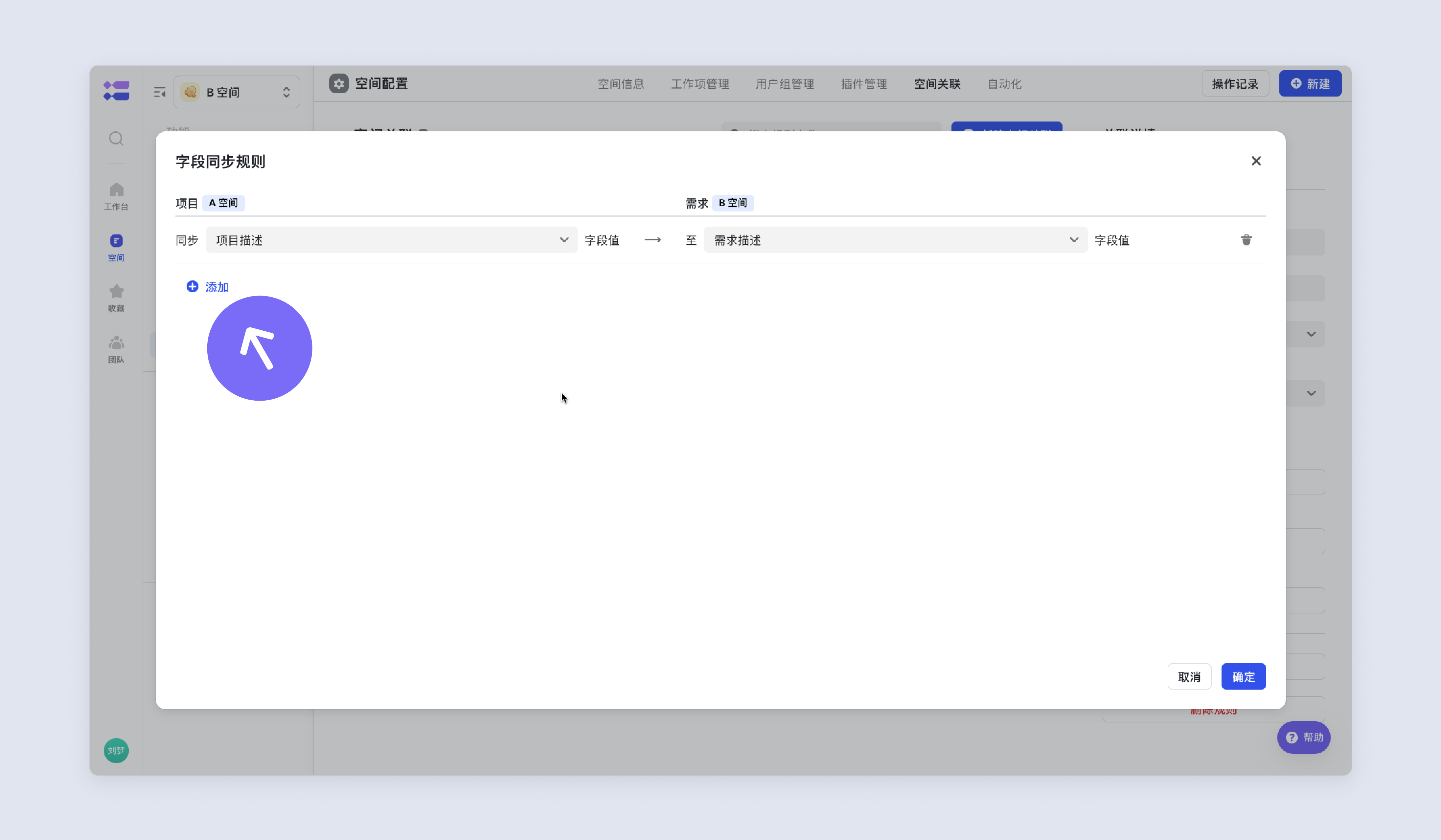

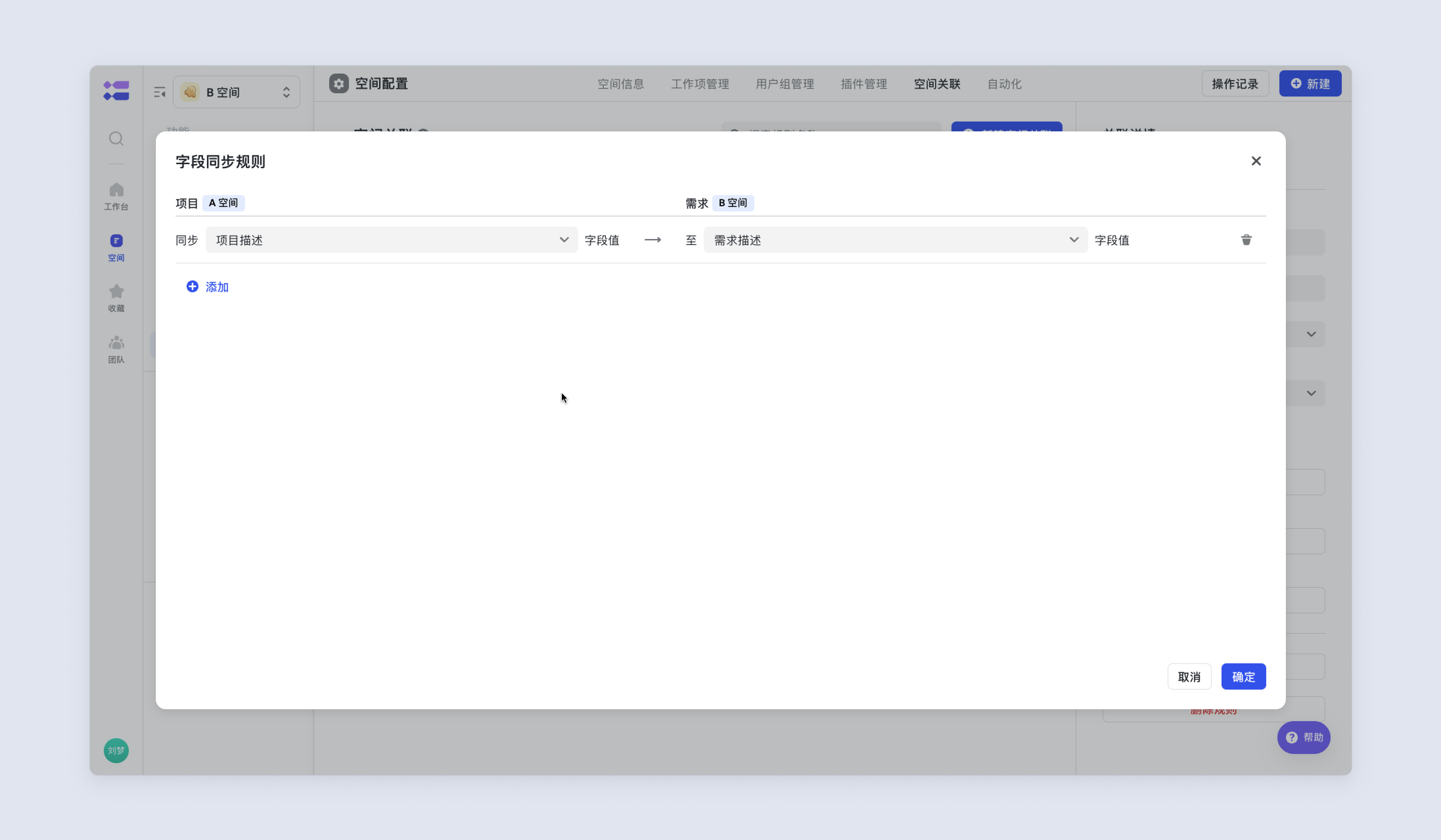

| 設定欄位同步規則後,可以實現兩個空間、工作項、工作項例項之間的欄位值互相同步。 | 例如:A 空間某個專案的“專案描述”填寫後,同步給 B 空間關聯需求的“需求描述”。 | ![]() |
在欄位同步規則下,點選“新增規則”。

在彈出的視窗中,點選“新增”,新增所需要同步的欄位值。

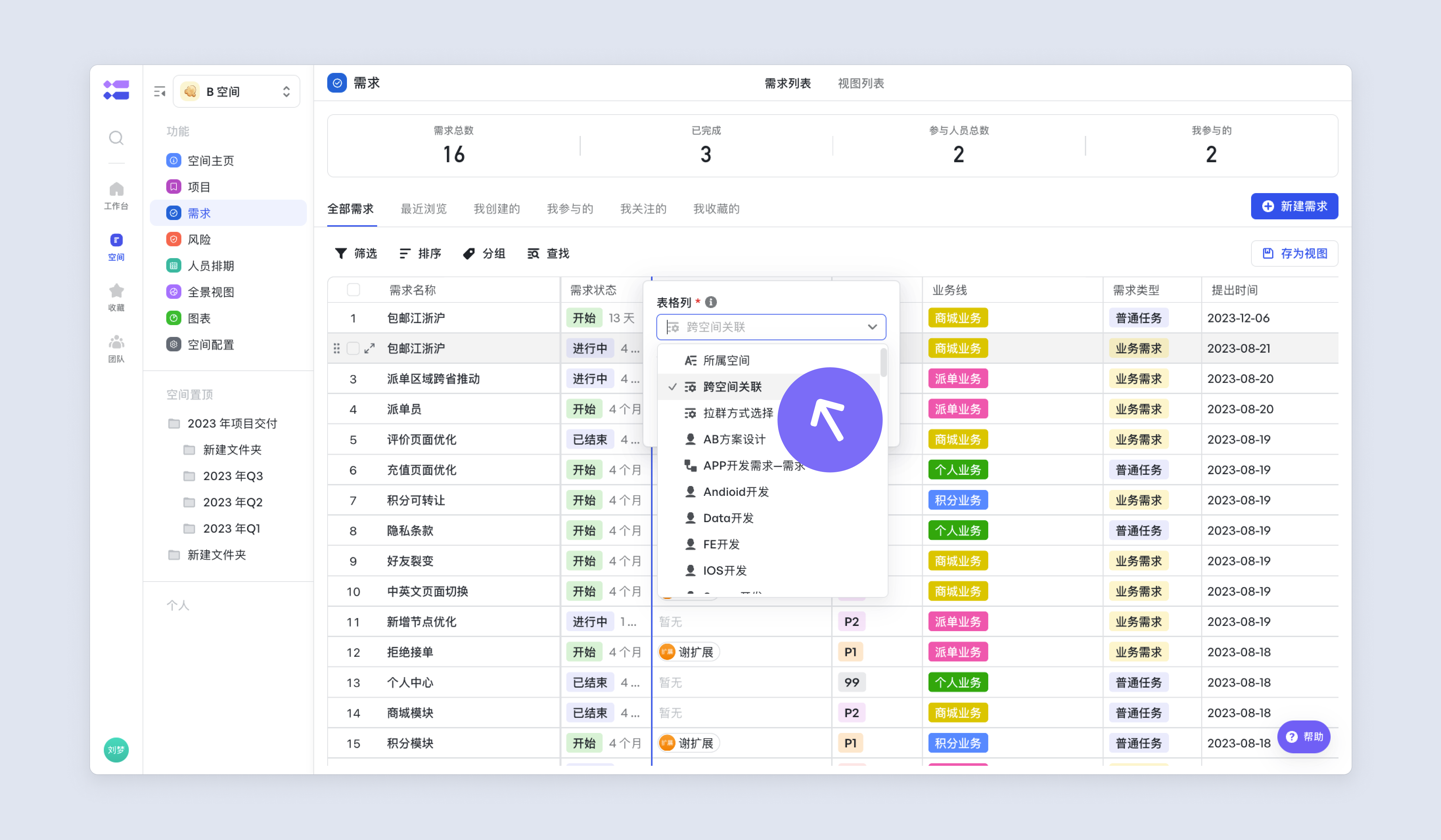

接著選擇需要同步的欄位,如兩個空間的優先順序欄位互相同步。注意,這裡需要欄位型別一致,不支援不同型別欄位間同步。

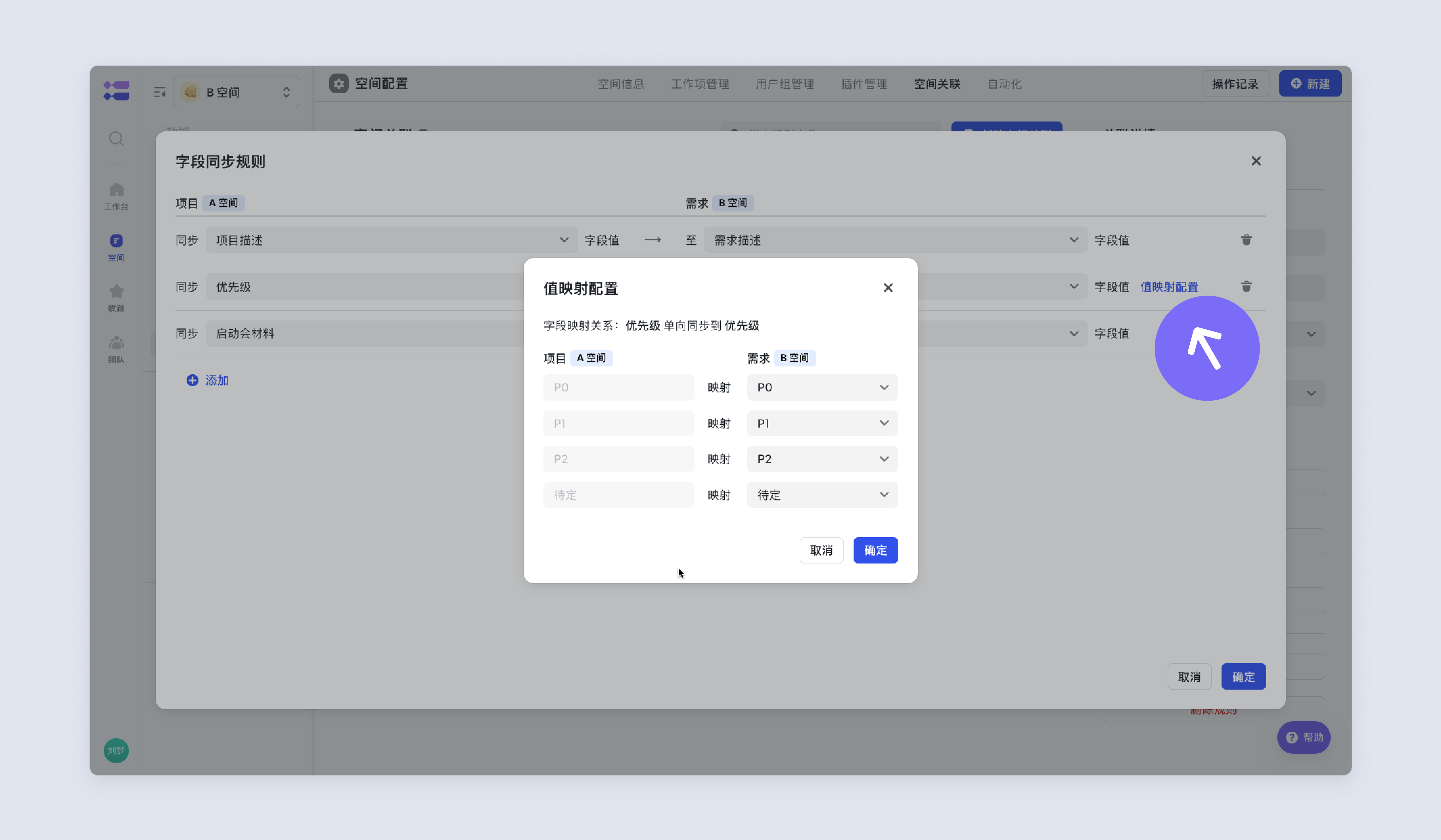

另外,選擇型別欄位需要配置欄位對映,在對應的欄位同步規則後,點選“對映值配置”。這裡類似還有業務線等也需要配置對映值。

如果存在部分欄位值刪除情況,則會有警告提示“欄位值刪除導致部分資料聯動規則已失效,請重新調整配置後使用”。

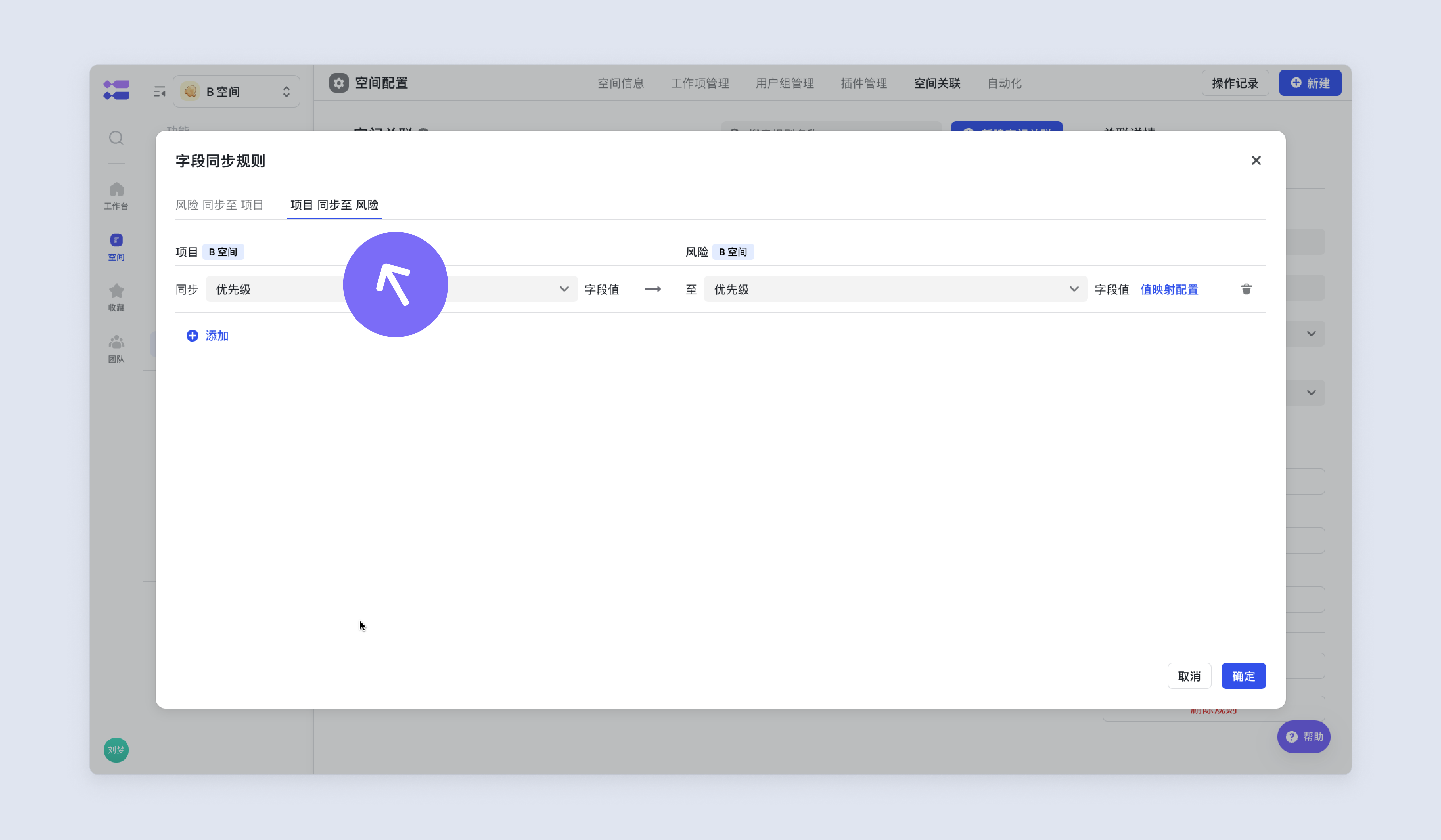

如果是「本空間關聯」同步情況下,則可以點選上方標籤,分別設定同步欄位。

節點/狀態驅動規則¶
| 型別 | 案例 | 圖示 |
|---|---|---|

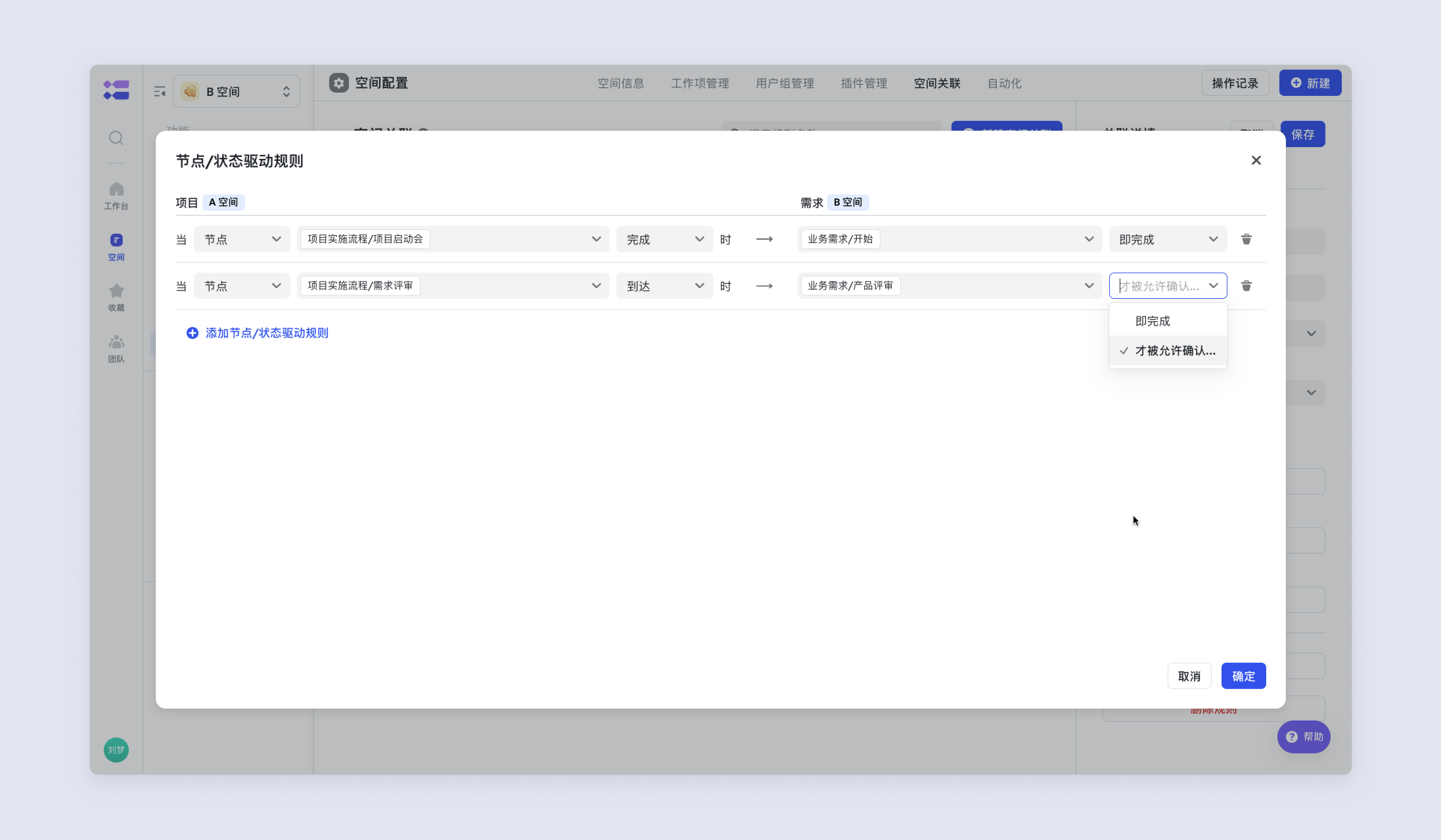

| 節點/狀態驅動規則中,可以配置節點驅動節點流轉,節點驅動狀態流轉,狀態驅動狀態流轉,狀態驅動節點流轉四種模式。 節點完成後,驅動關聯工作項節點完成/才被允許確定完成 節點完成後,驅動關聯工作項狀態流轉/才被允許確定完成 狀態流轉後,驅動關聯工作項節點完成/才被允許確定完成 狀態流轉後,驅動關聯工作項狀態流轉/才被允許確定完成 |

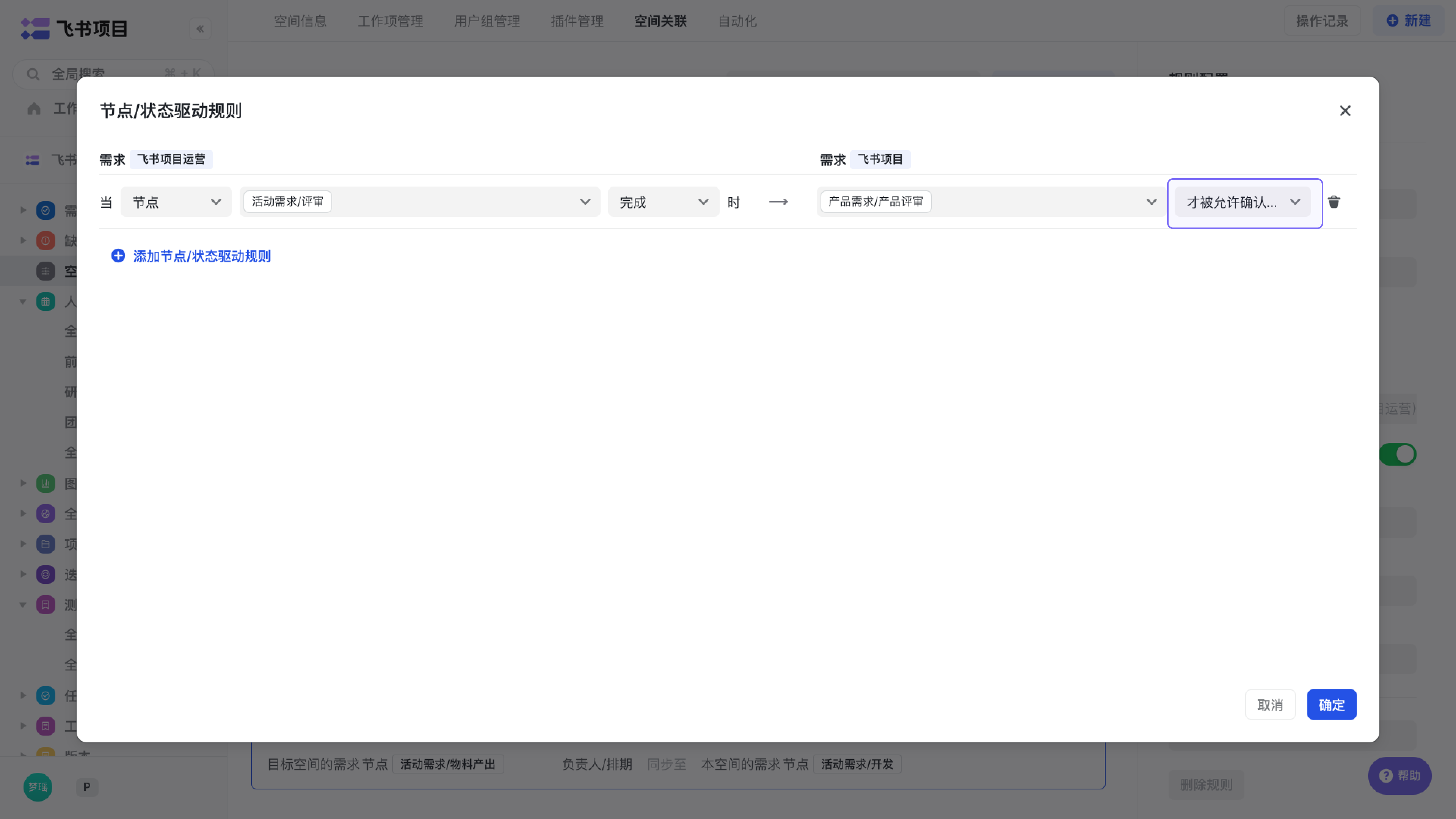

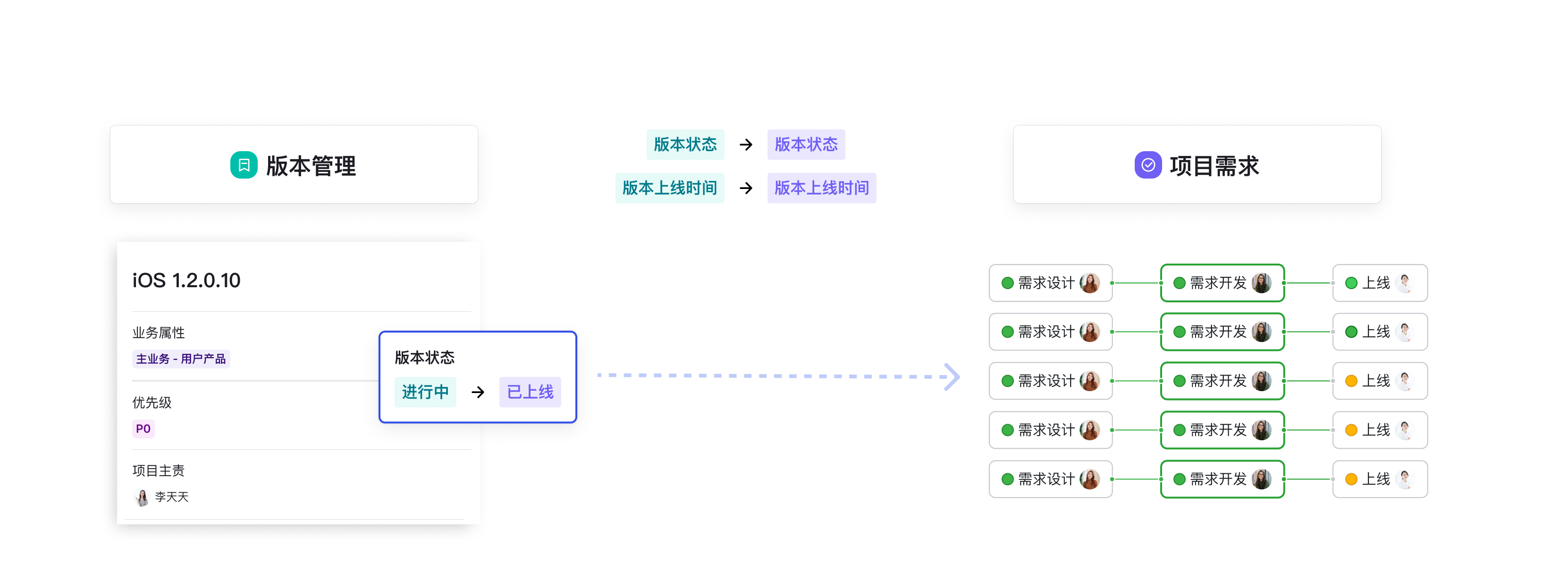

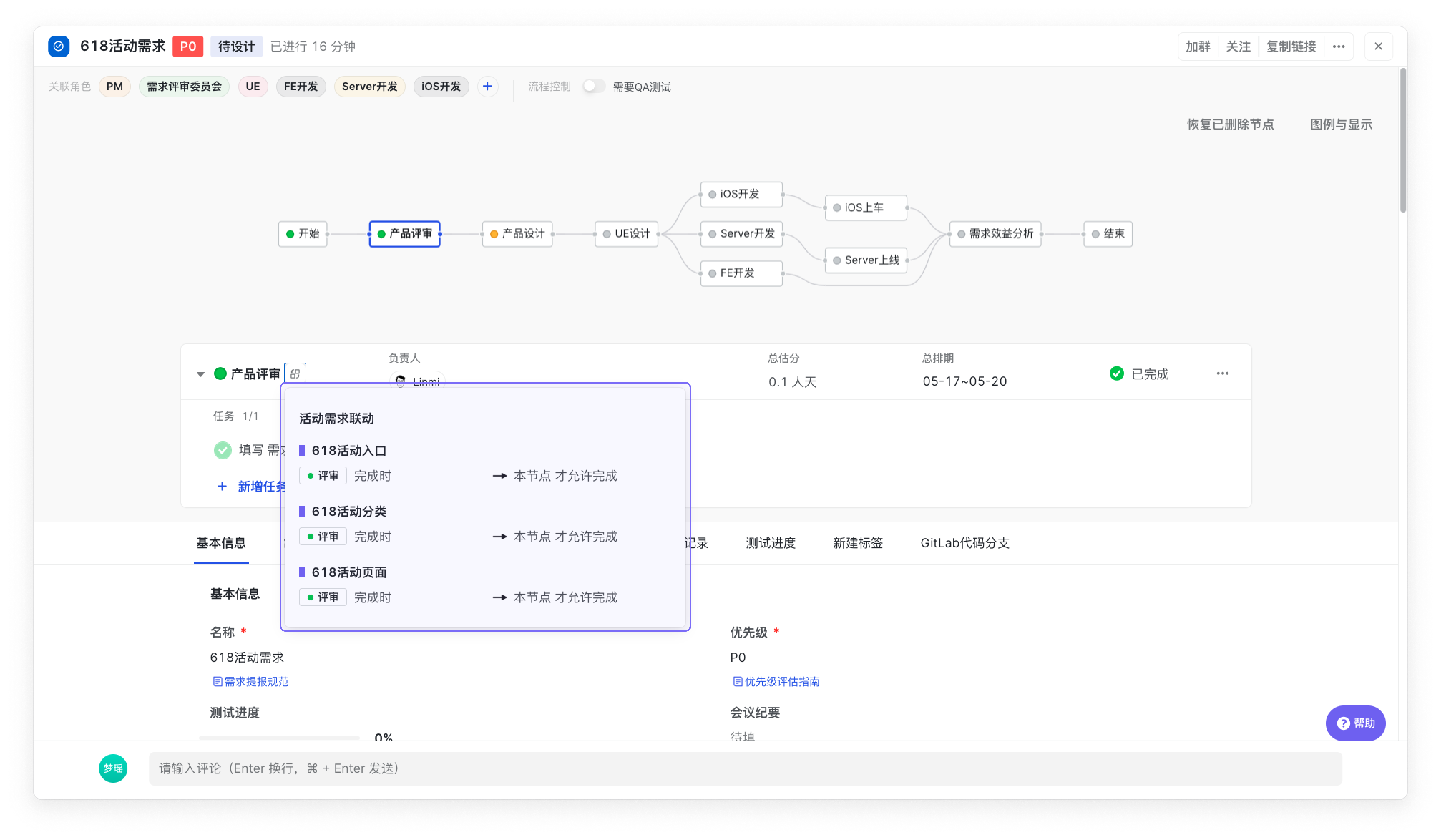

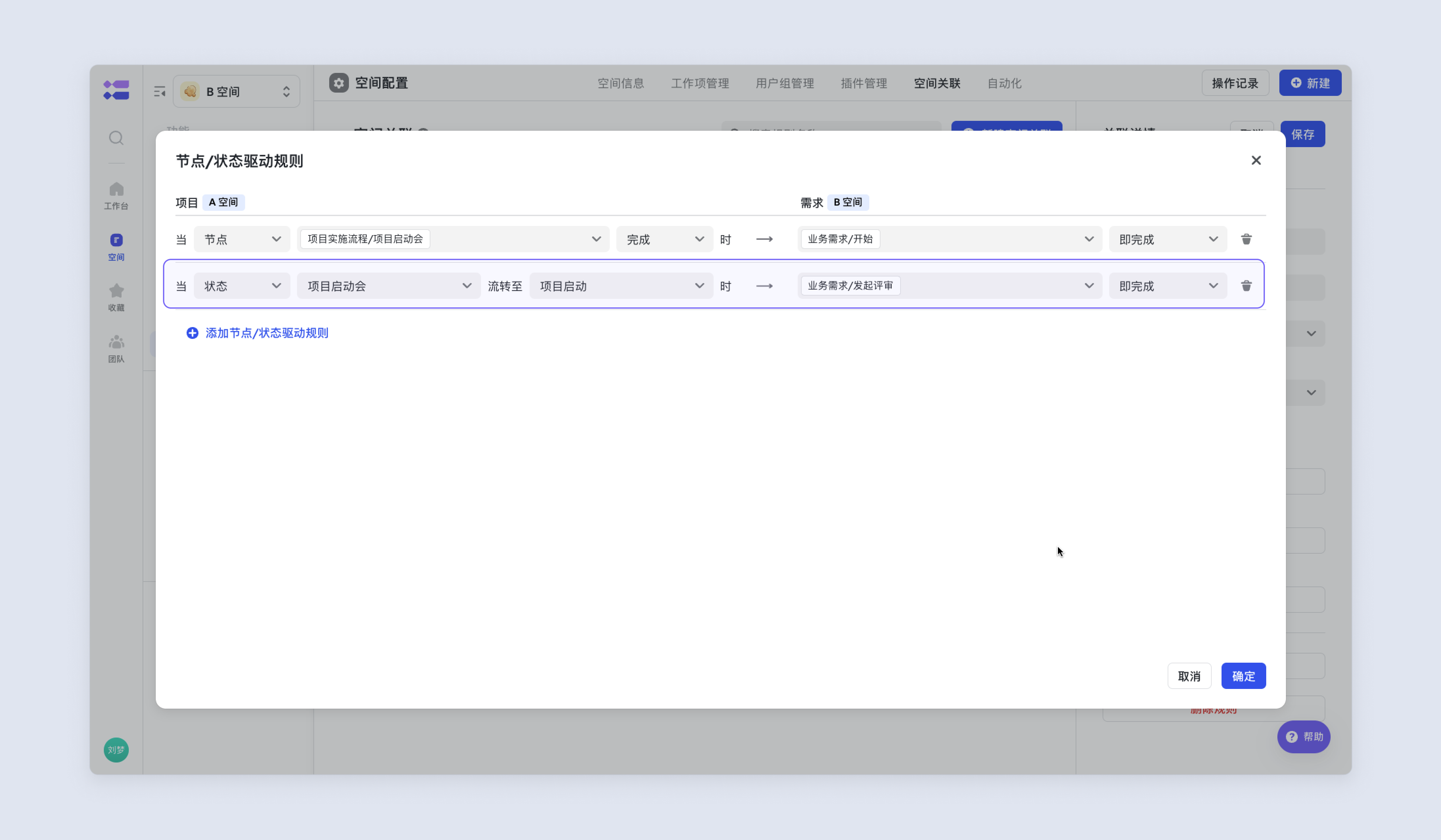

例如,A 空間某個專案的“專案啟動會”節點透過後,驅動 B 空間所有關聯需求的“開始”節點完成。 | ![]() |

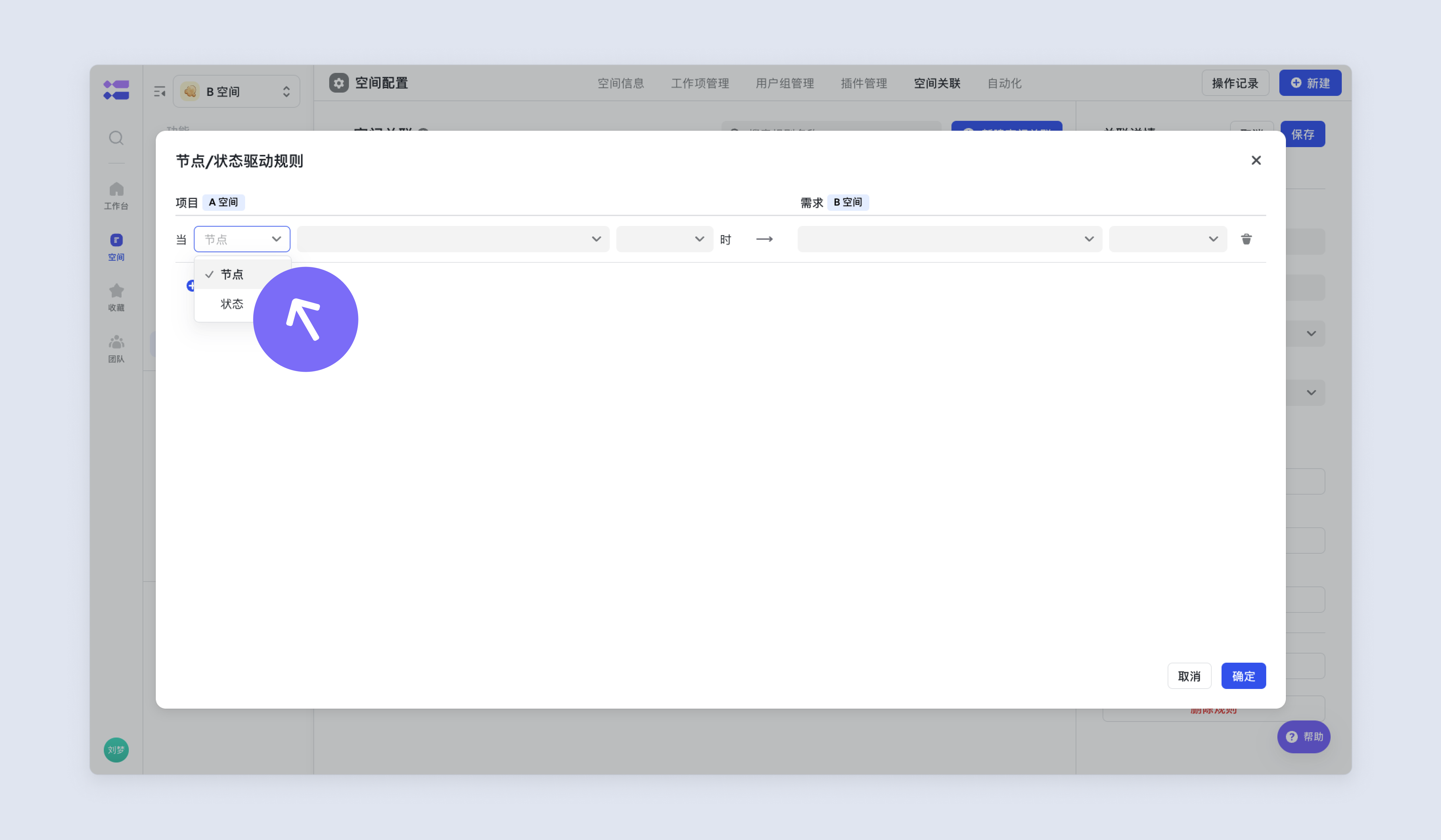

在節點/狀態驅動規則下,點選“新增規則”;

點選“節點”。

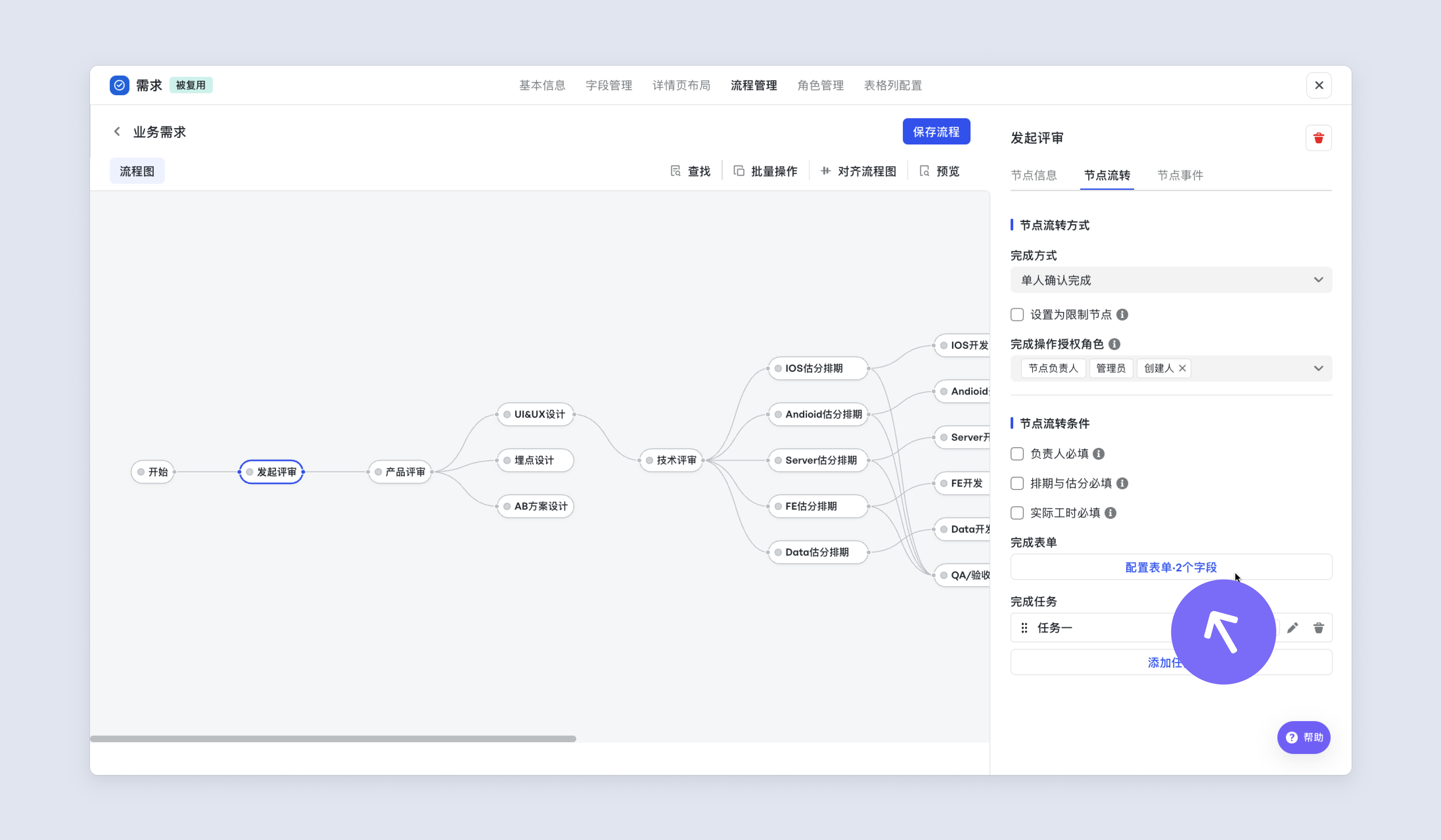

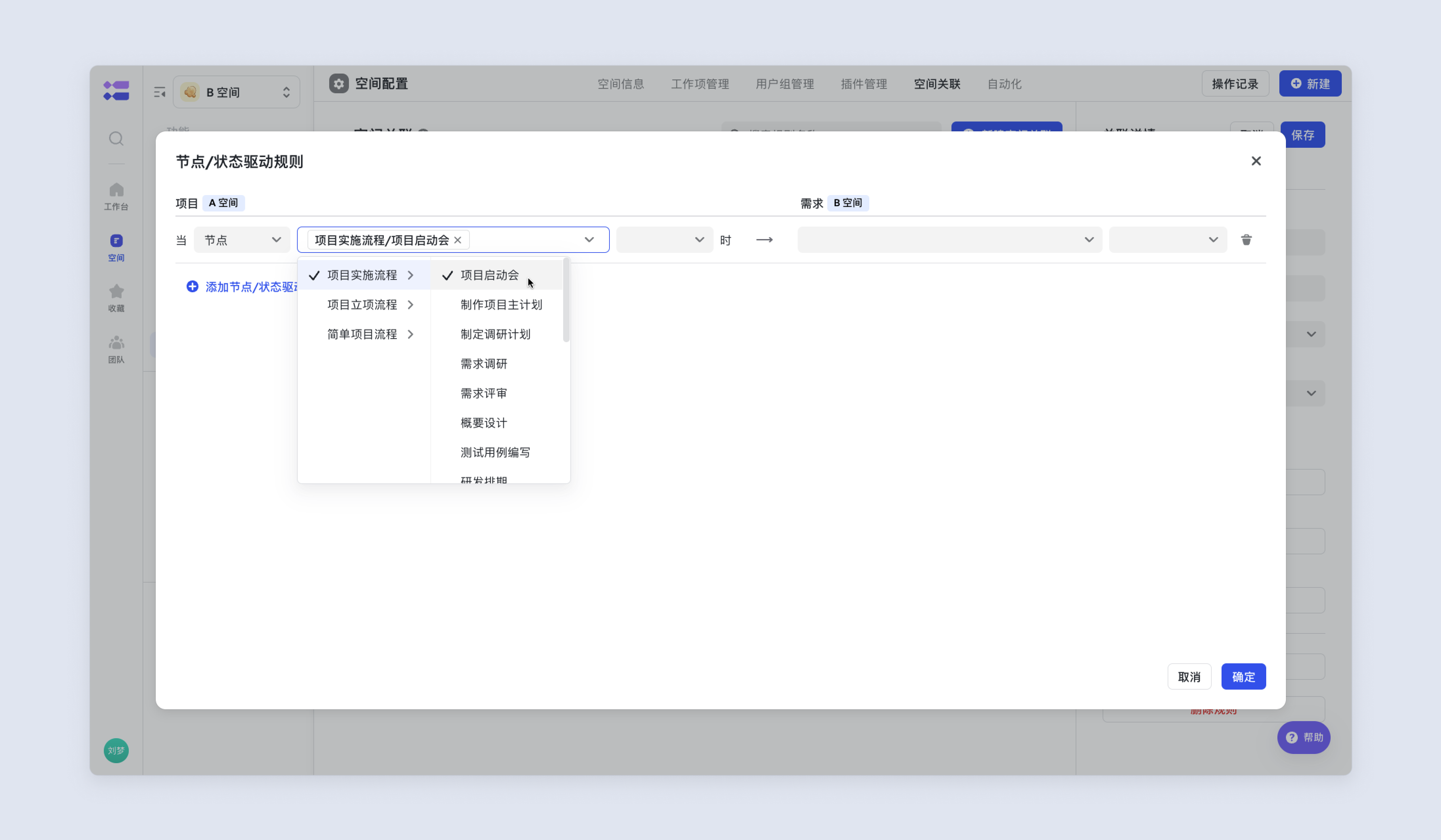

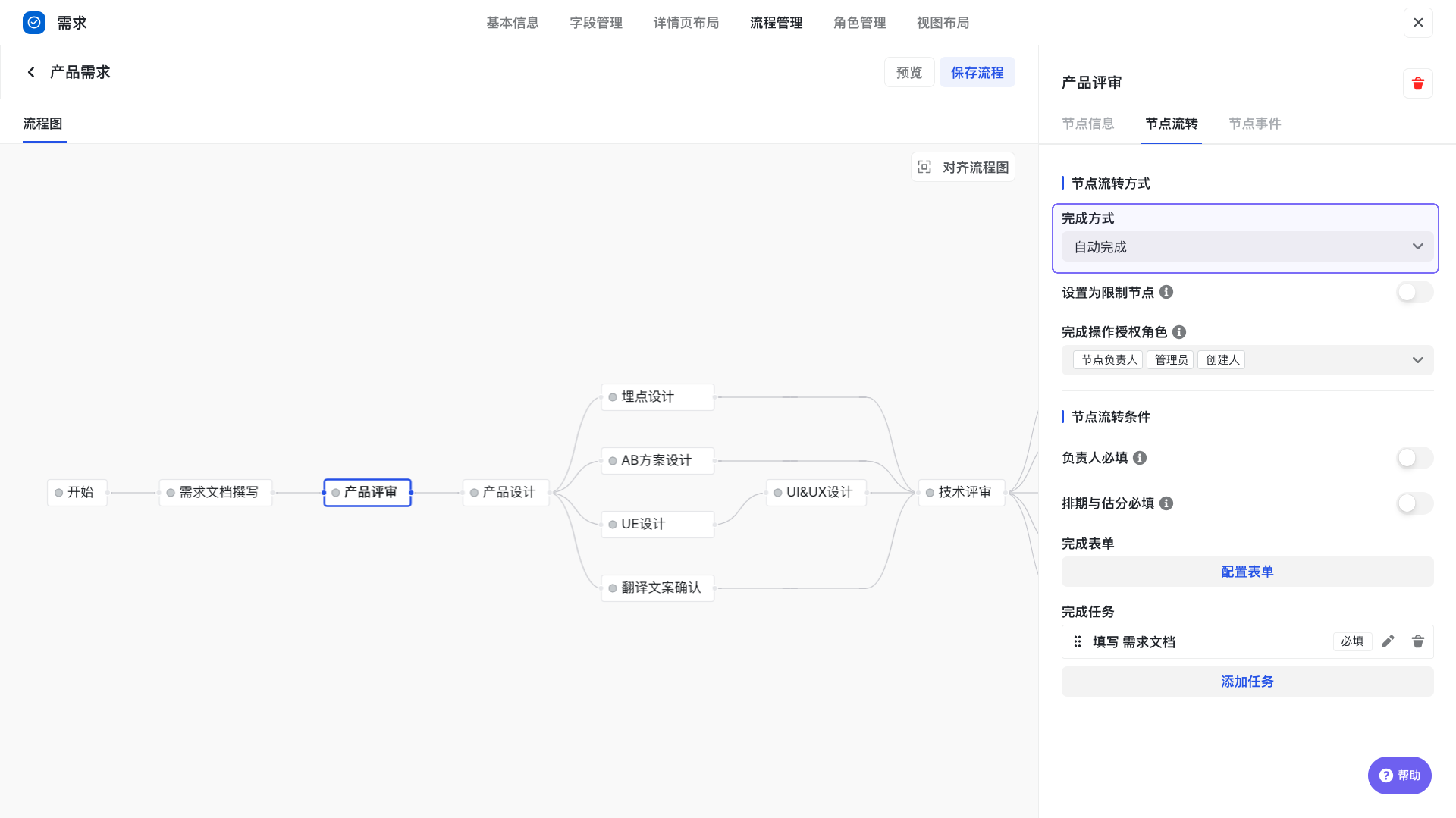

選擇節點時,會提示選擇流程型別下的節點。
需要注意的是,對應的流程以及節點沒有展示的情況,請重新配置跨空間授權關係,將對應的流程型別授權給跨空間的工作項。

節點流有兩種“完成”與“到達”兩種時機與“即完成”與“才允許確認完成”兩種驅動操作,可以配置出以下關係:
- 目標空間A節點完成時本空間B節點即完成
- 目標空間A節點完成時本空間B節點才允許確認完成
- 目標空間A節點到達時本空間B節點即完成
- 目標空間A節點到達時本空間B節點才允許確認完成

狀態流之間驅動為狀態流轉模式,即為狀態 A 到狀態 B,驅動 C 節點完成。

節點負責人/排期同步規則¶
| 型別 | 案例 | 圖示 |
|---|---|---|

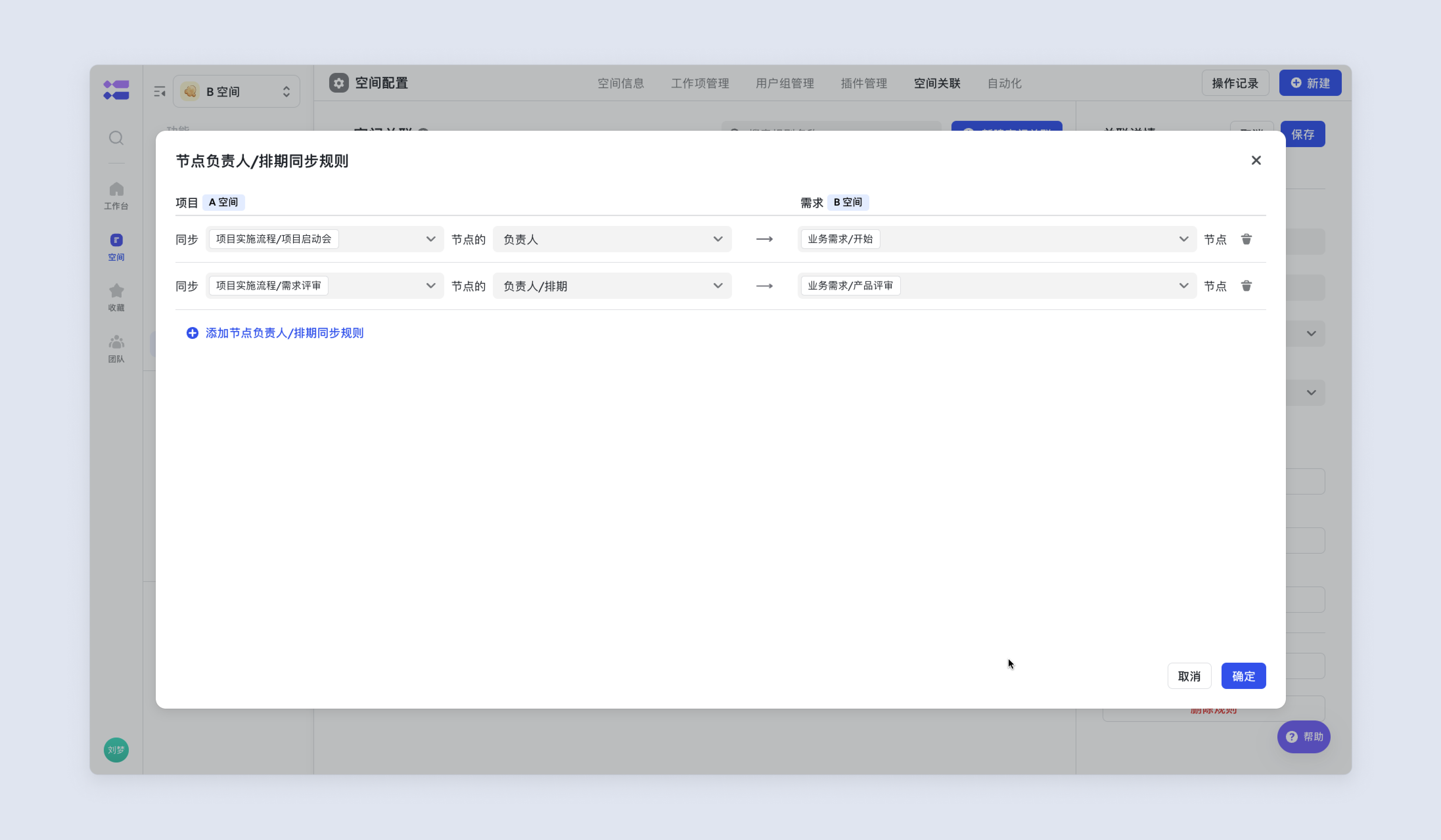

| 節點負責人/排期同步 節點負責人和排期填寫、修改後,自動同步至關聯工作項。 |
例如:A 空間某個專案的“需求評審”節點負責人與排期填寫後,同步給 B 空間所有關聯需求的“產品評審”節點。 | ![]() |
如果兩個工作項是節點流程模式,則可以實現負責人、排期資訊在節點之間互相同步。

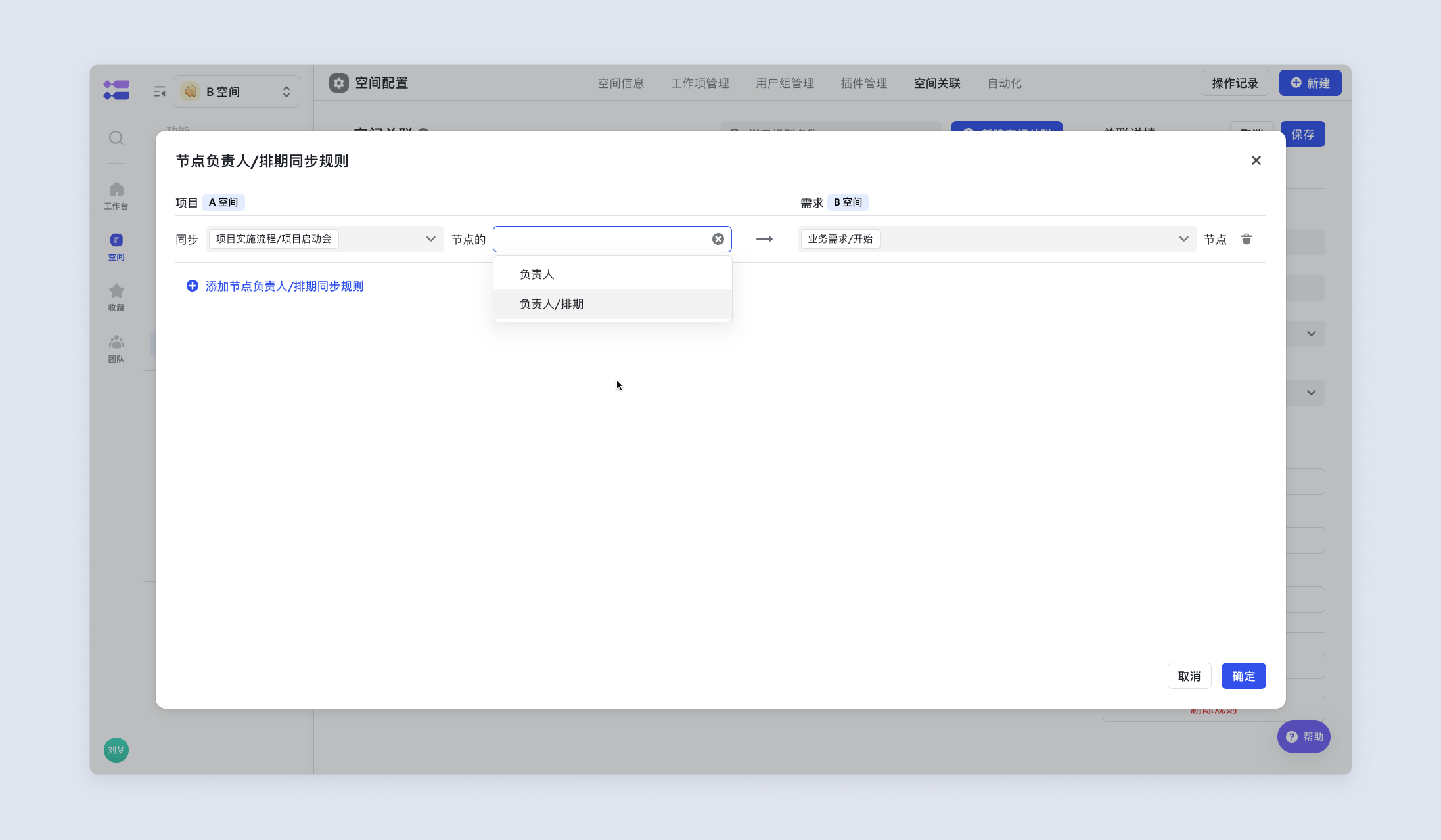

點選新增節點負責人/排期同步規則,設定需要同步的節點資訊,選擇是隻同步節點負責人還是同時同步負責人與排期。

禁用、刪除規則¶
如因業務發生變動,無需關聯聯動,則可以禁用規則。禁用後,原使用該規則資料聯動不再生效,已經生效內容不再變化。注意對於刪除規則選項,如果當前規則已被使用,則不允許刪除。

三、“跨空間關聯”控制元件點位配置¶

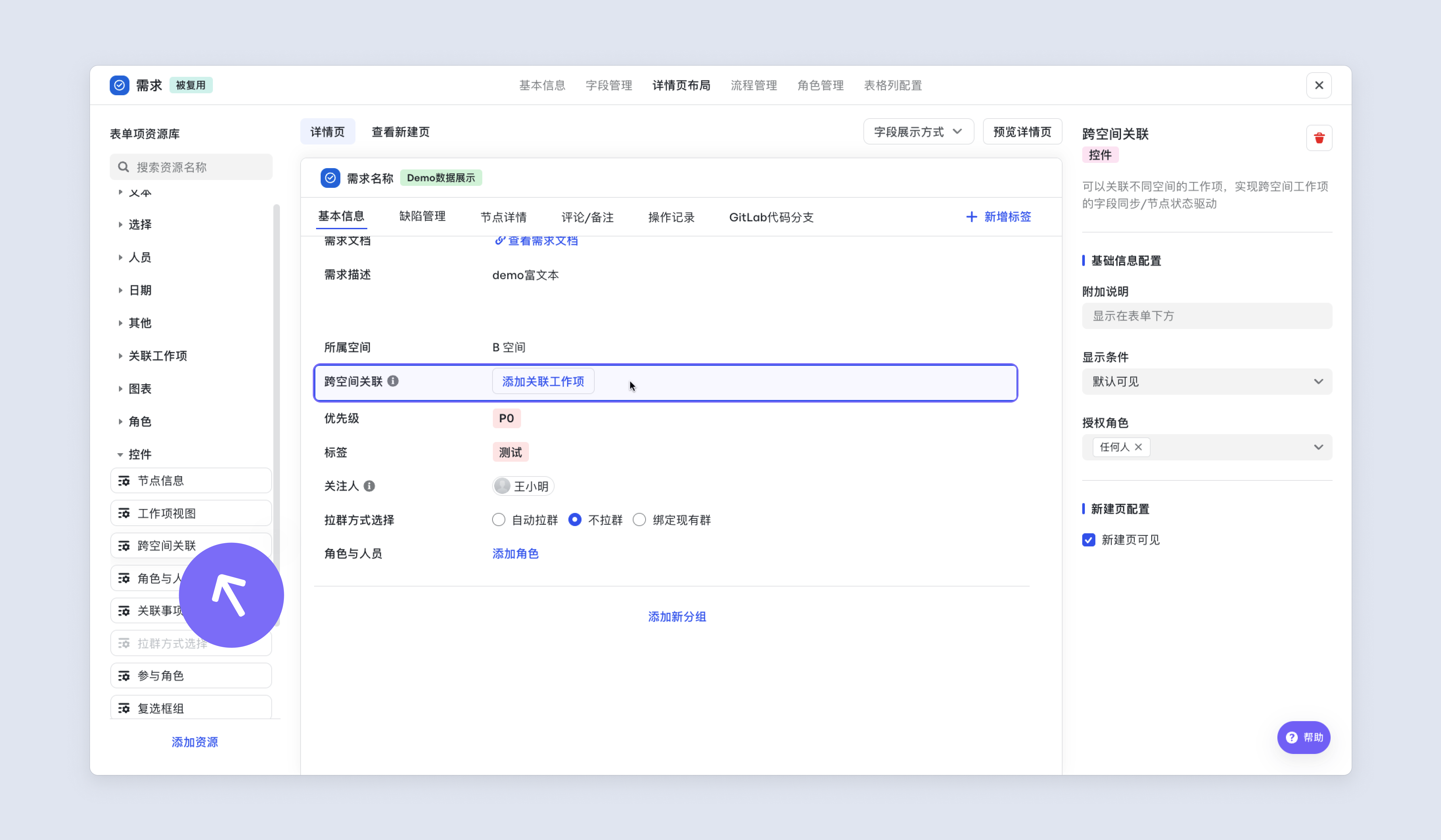

管理員可以根據實際業務場景,配置“跨空間關聯”出現的位置,如在需求收集節點表單。
| 位置 | 圖示 |
|---|---|
| 新建專案頁 | ![]() |
| 專案節點表單 | ![]() |
| 專案詳情頁 | ![]() |
| 專案檢視 | ![]() |
節點表單配置¶
如果是節點流模式的工作項,管理員可前往對應的工作項配置,找到流程管理,點選對應的節點,在右側配置資訊欄中找到節點流轉,接著點選配置表單。

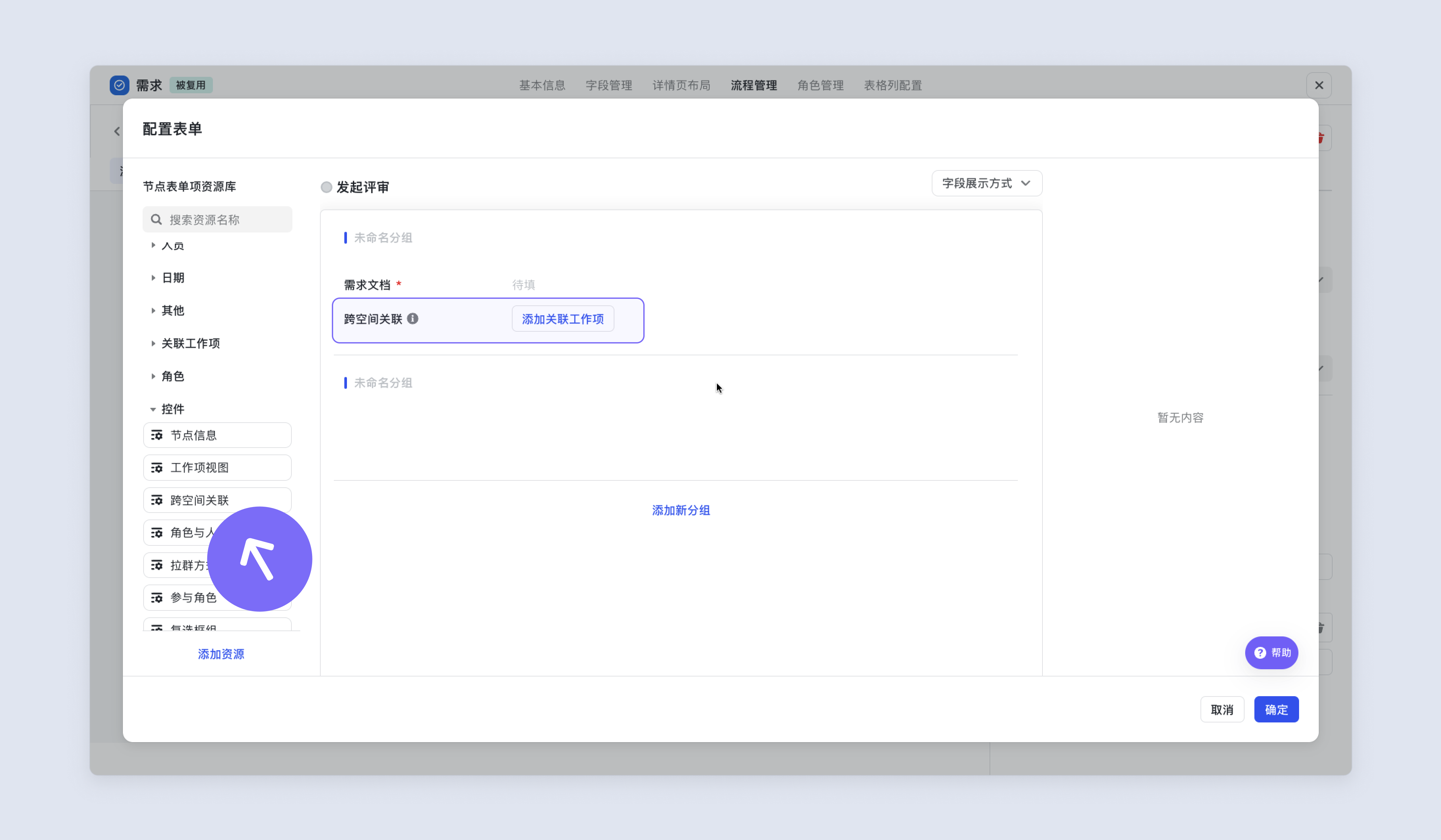

進入配置表單頁面後,在左側節點表單資源庫中檢索“跨空間關聯”或者直接在控制元件分類找到“跨空間關聯”控制元件。

詳情頁配置¶
在詳情頁佈局中,在左側表單項資源庫中搜尋“跨空間關聯”控制元件,拖拽至表單中。

新建頁配置¶
如果需要在新建頁面可見,在右側勾選“新建頁可見”即可。

表格檢視下配置¶
表格檢視中也可以新增“跨空間關聯”控制元件,直接滑鼠移動到兩列之間,點選➕,搜尋“跨空間關聯”,即可新增展示。

常見問題¶
狀態表單能否新增跨空間關聯?¶
不支援。
如何配置多個子需求的評審節點均完成後,驅動父需求的評審節點自動完成?¶
- 配置節點驅動規則:子需求節點完成後,父需求節點才可以完成;

- 將父需求的節點的完成方式配置為“自動完成”;

那麼當多個子需求評審節點均完成後,父需求節點才可以完成;且由於父需求是自動完成節點,那麼將會驅動父需求節點完成。

如果「A空間」單向同步「B空間」的欄位,那麼「B空間」的欄位是否自行修改?¶
不可以,只能透過驅動修改。
什麼情況單向關聯?什麼情況雙向關聯?¶
一、可雙向關聯情況¶
當 A 空間與 B 空間相互針對對方空間工作項,均僅設定唯一一條關聯規則時,雙方可建立雙向關聯。此時,在任意空間新增關聯,系統自動識別為雙向關聯。
二、單向關聯情況¶
- 若 A 空間存在一組關聯規則,B 空間存在多組關聯規則:
- 在 A 空間新增關聯,因 B 空間存在多條規則,A 空間無法精準匹配,會自動生成(B 空間 -> A 空間)單向關聯。
- 在 B 空間新增關聯,由於其僅有一條指向 A 空間的規則,系統自動判定為雙向關聯。
- 當 A 空間和 B 空間相互針對對方工作項,均存在多條關聯規則時,無論在哪個空間進行關聯操作,都無法形成雙向關聯。
當關聯規則變更後,歷史關聯例項會按新規則實時生效嗎?¶
是的,規則修改後,歷史關聯例項將按最新規則生效。但需重新觸發相應操作,如新增節點驅動規則要重新觸發節點驅動,新增欄位同步規則則需重新觸發欄位修改。
