常見問題:度量¶
圖表載入很慢 / 資料載入不出來,怎麼辦?¶

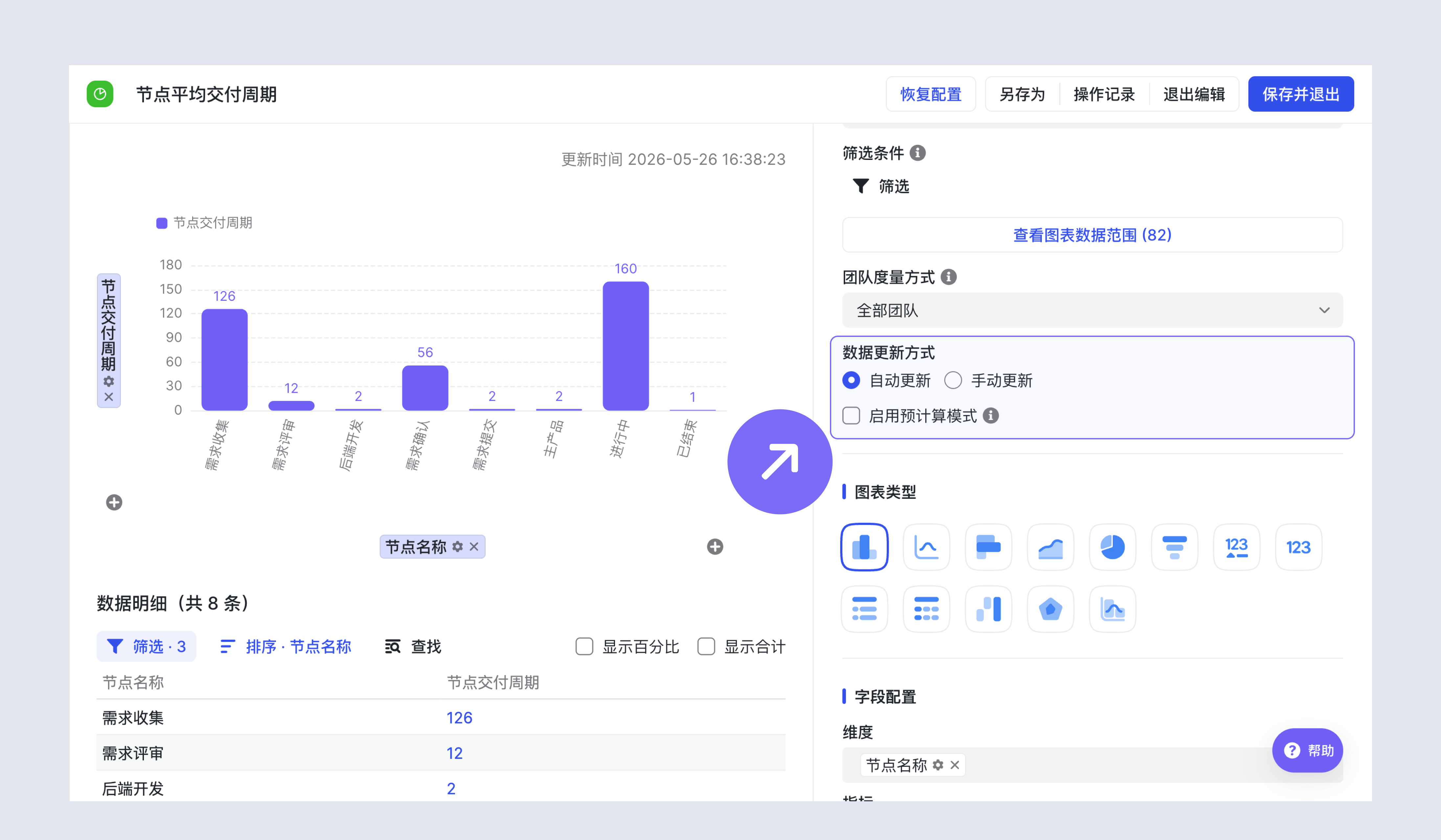

圖表配置複雜、資料量大,或者開啟載入很慢→ 建議開啟「預計算模式」。

開啟後有以下變化:
- 查詢上限提升至 100 萬條,可承載更大資料量
- 資料為前一天(T-1)的離線資料,實時性會有一定滯後
-
系統會定時預先計算並快取資料,開啟圖表時載入速度顯著更快 推薦使用場景:
-
圖表涉及大量工作項聚合,載入緩慢
- 用於高管彙報、重要展示看板,對載入體驗要求高
- 配置了複雜的聚合欄位、多維度資料,計算量大
- 對資料實時性要求不高,檢視當天或前一天資料均可接受
⚠️ 注意:預計算模式暫不支援例項詳情頁的圖表和輕應用介面的圖表元件。
為什麼度量中資料展示不全?¶
檢查是否是資料明細裡做了篩選

人力估分:如何檢視團隊每個人的人力估分?¶
問:新建圖表怎麼把排期裡的負責人和估時加進去呀,想看每個人的總估時,人力投入情況。 答:請使用「估分插值」欄位。
估分插值使用方法詳見
節點估分和估分插值有什麼區別?¶
節點估分:節點投入的人力,比如小明有個技術節點排期是 3.1 - 5.1,估分是 60,那麼如果取 4.1 - 5.1 估分,節點估分會計算給到 60。 估分插值:節點在某個週期內投入的人力,比如小明有個技術節點排期是 3.1 - 5.1,估分是 60,那麼如果取 4.1 - 5.1 估分,估分插值會計算給到 30。
瞭解估分插值:
維度:度量維度無法選擇某些欄位?¶
問:我想新增所屬模組欄位,但是目前度量沒有提供選擇。 答:度量目前不支援團隊以及部分控制元件的使用,需要等待產品支援。已經支援多選、多選關聯工作項,多選人員參與度量。
資料不準:為什麼估分是 0.5,但是度量圖表上顯示 0?¶

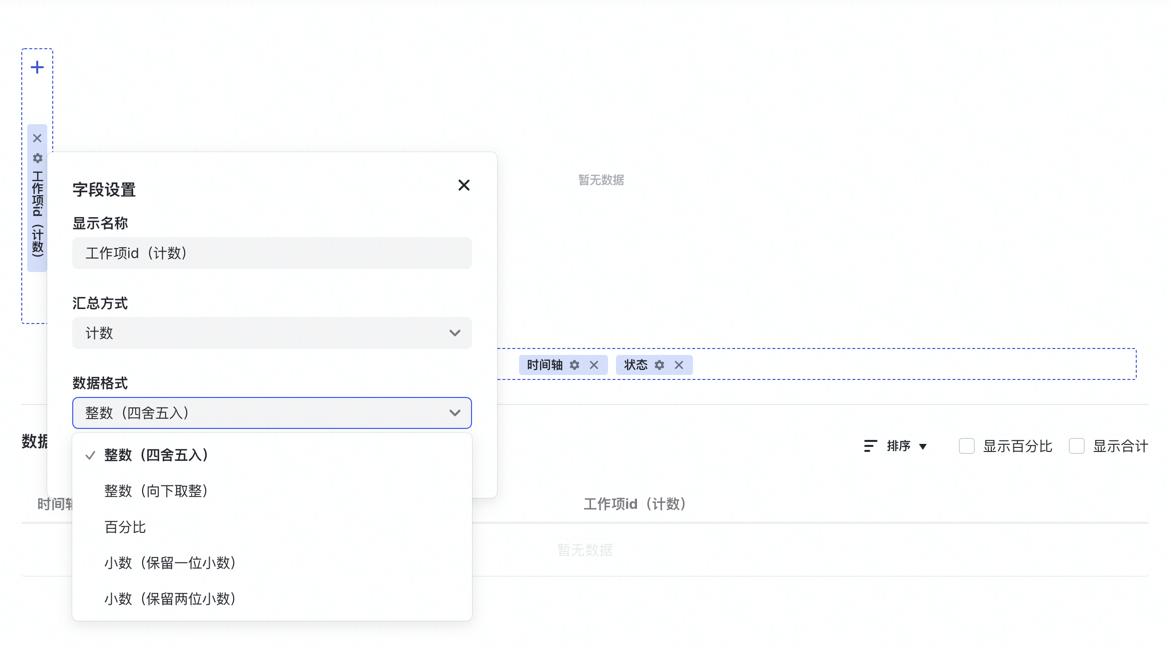

答:可以調整一下指標的資料格式為小數,避免取整導致顯示資料異常。

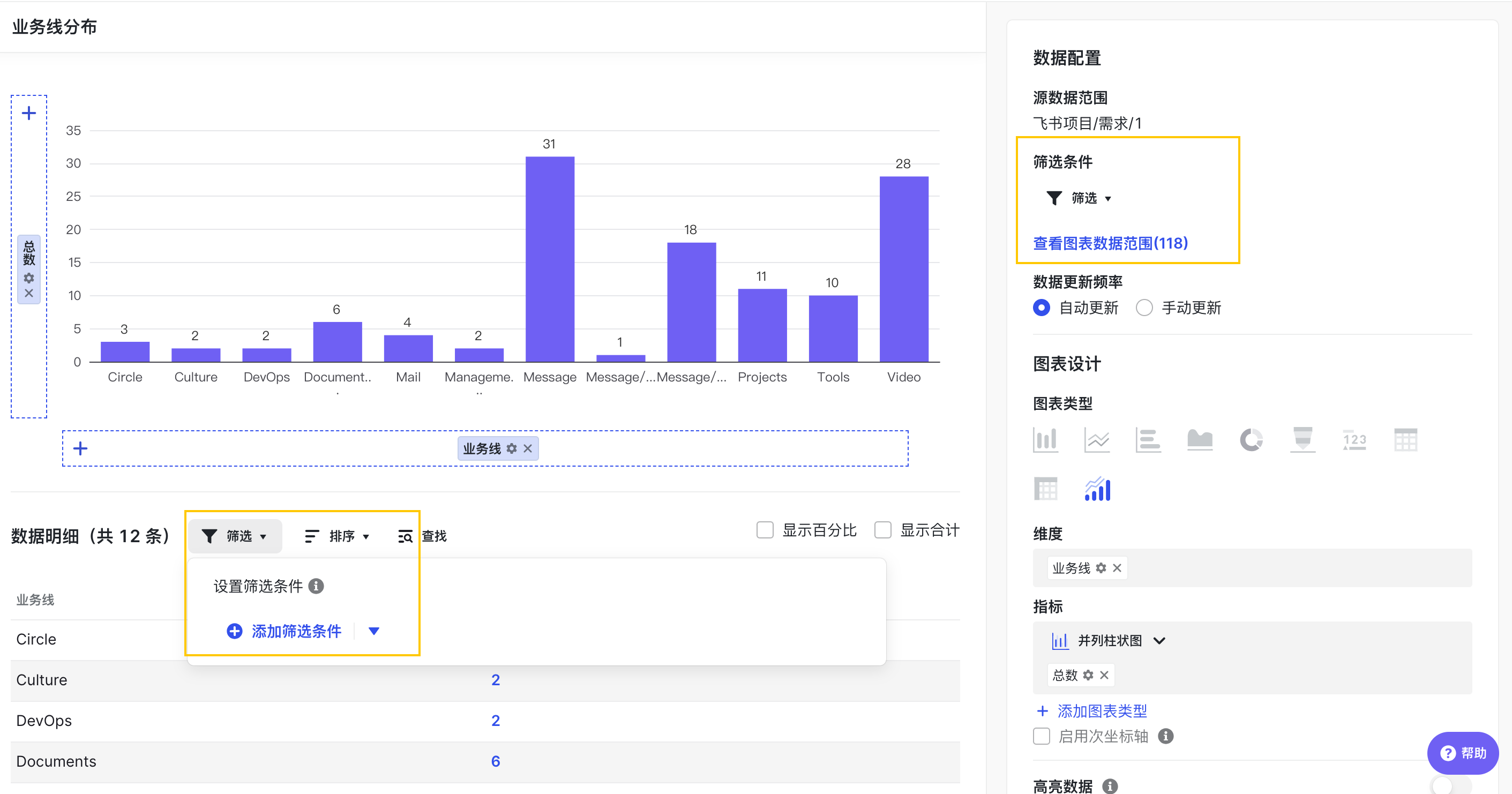

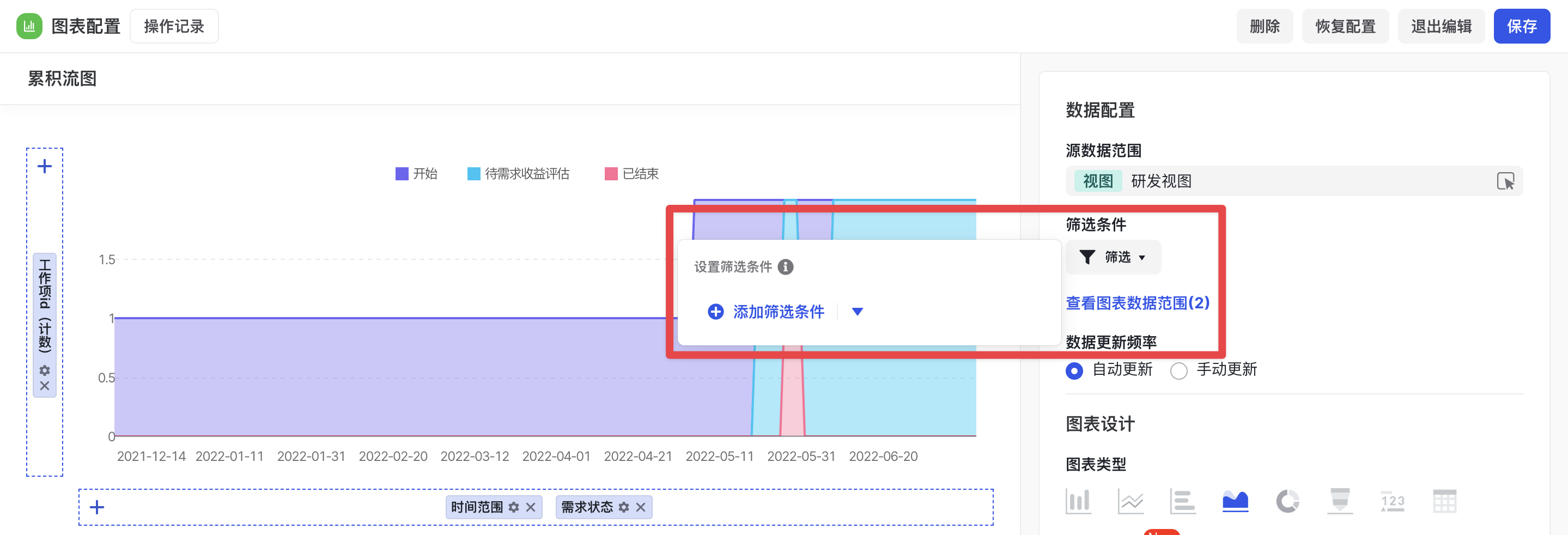

度量圖表支援篩選嗎?¶

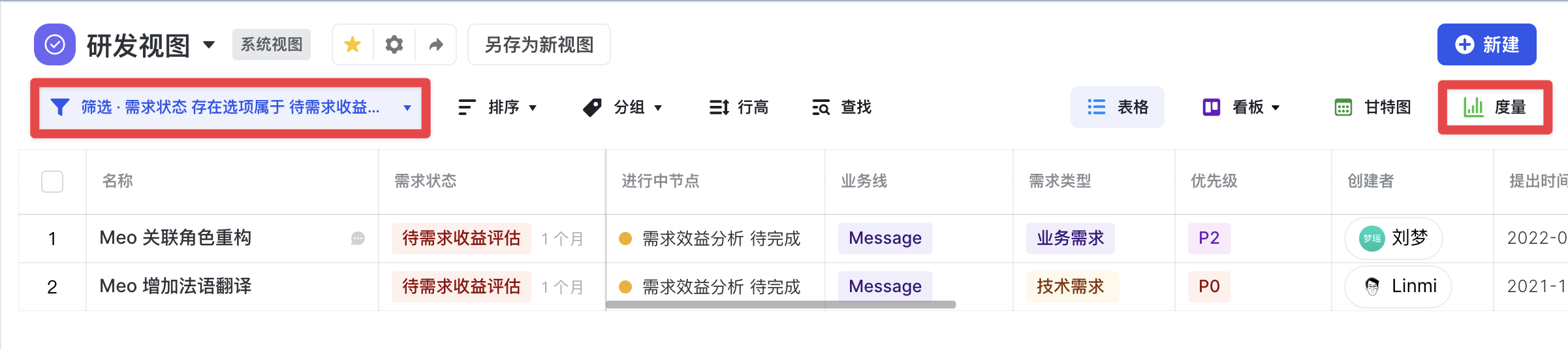

方法一:在列表檢視下先篩選資料來源,儲存檢視後再轉為度量檢視。

方法二:在度量圖表的編輯頁中進行篩選。

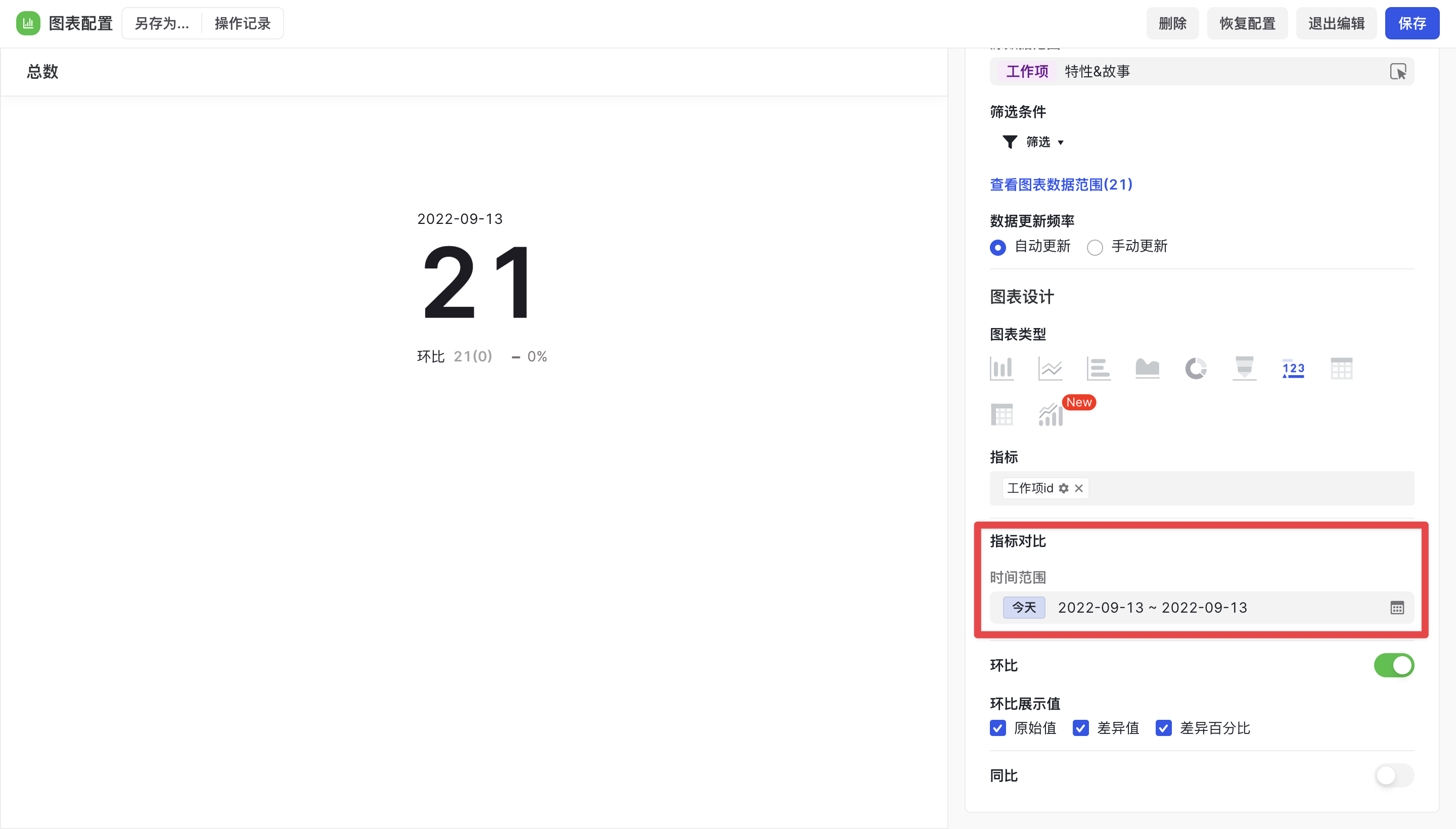

度量指標卡中的時間範圍是指什麼?¶
度量指標卡中的資料範圍對開啟環比功能時有意義,指的是環比的時間範圍。同時也包括資料的時間範圍。

度量中需求的“提出時間”和“完成時間”取的是什麼時間?¶
提出時間:在系統中新建需求單並提交的時間。 完成時間:需求中所有節點全部完成的時間。
配置狀態流狀態標識、狀態 xx 時間為什麼使用不出資料?¶

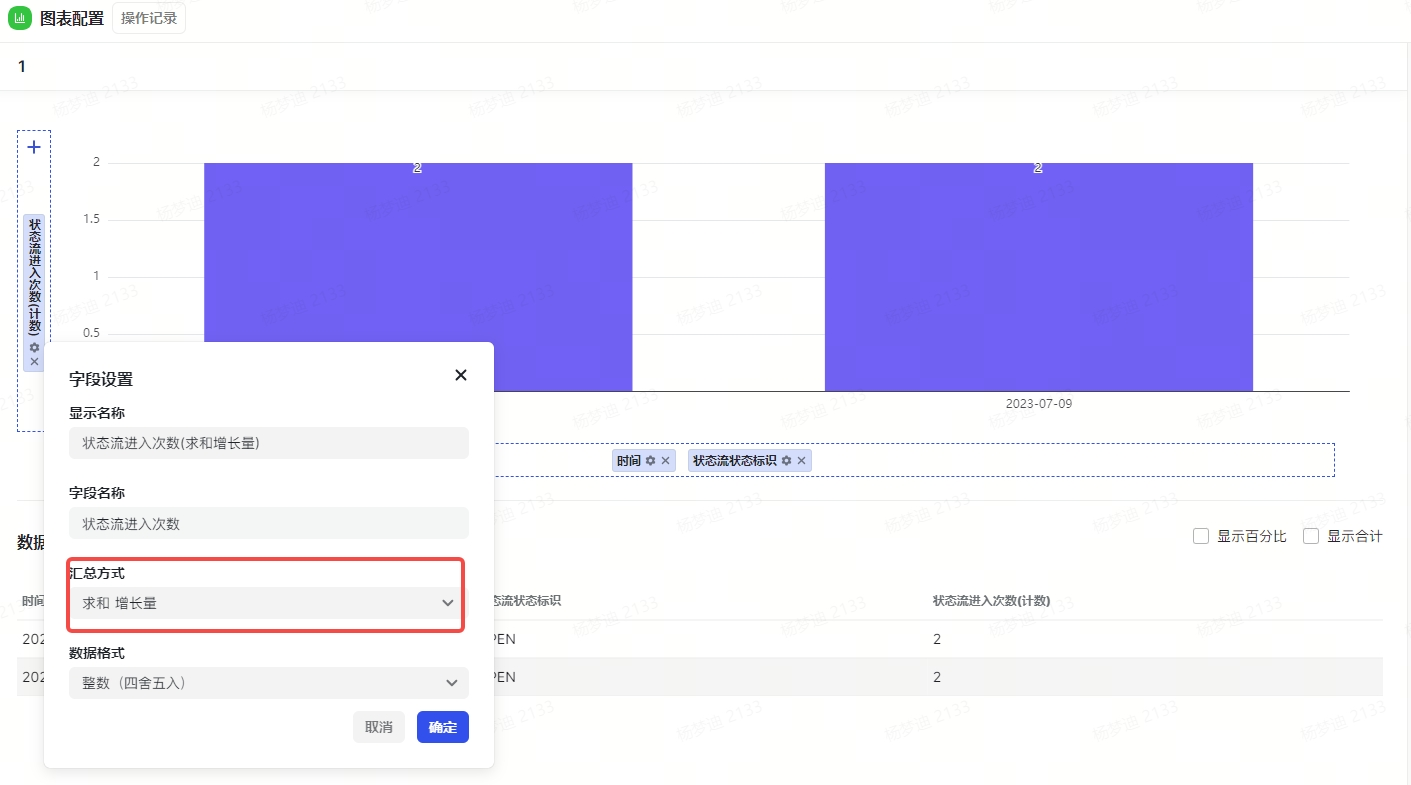

需要結合 MAXIF 函式使用,具體案例:COUNTIF(TOSTARTOFDAY(MAXIF(狀態流狀態標識="OPEN",狀態末次結束時間))=TOSTARTOFDAY(TIMELINE_CURSOR()) AND TOSTARTOFDAY(MAXIF(狀態流狀態標識="RESOLVED",狀態首次開始時間))=TOSTARTOFDAY(TIMELINE_CURSOR()), 工作項id)

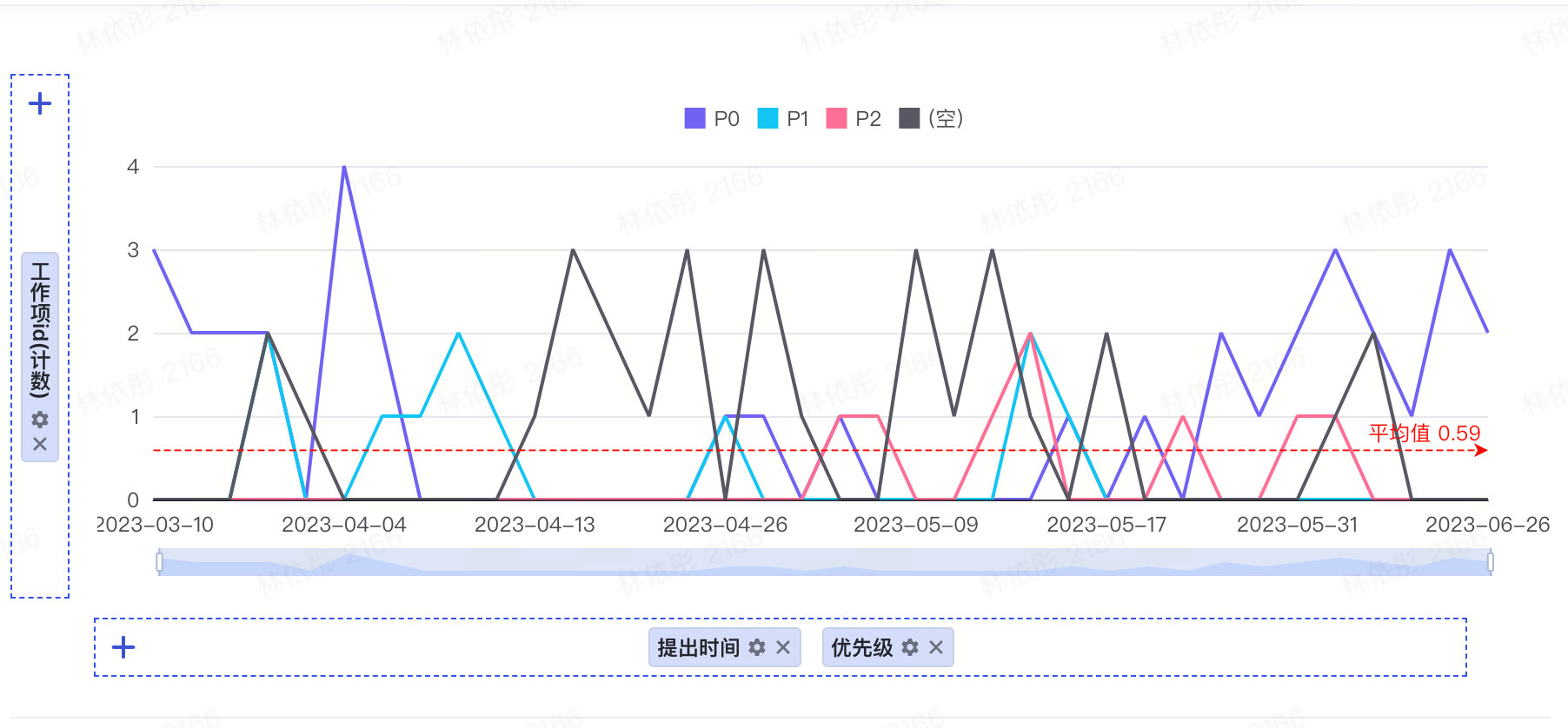

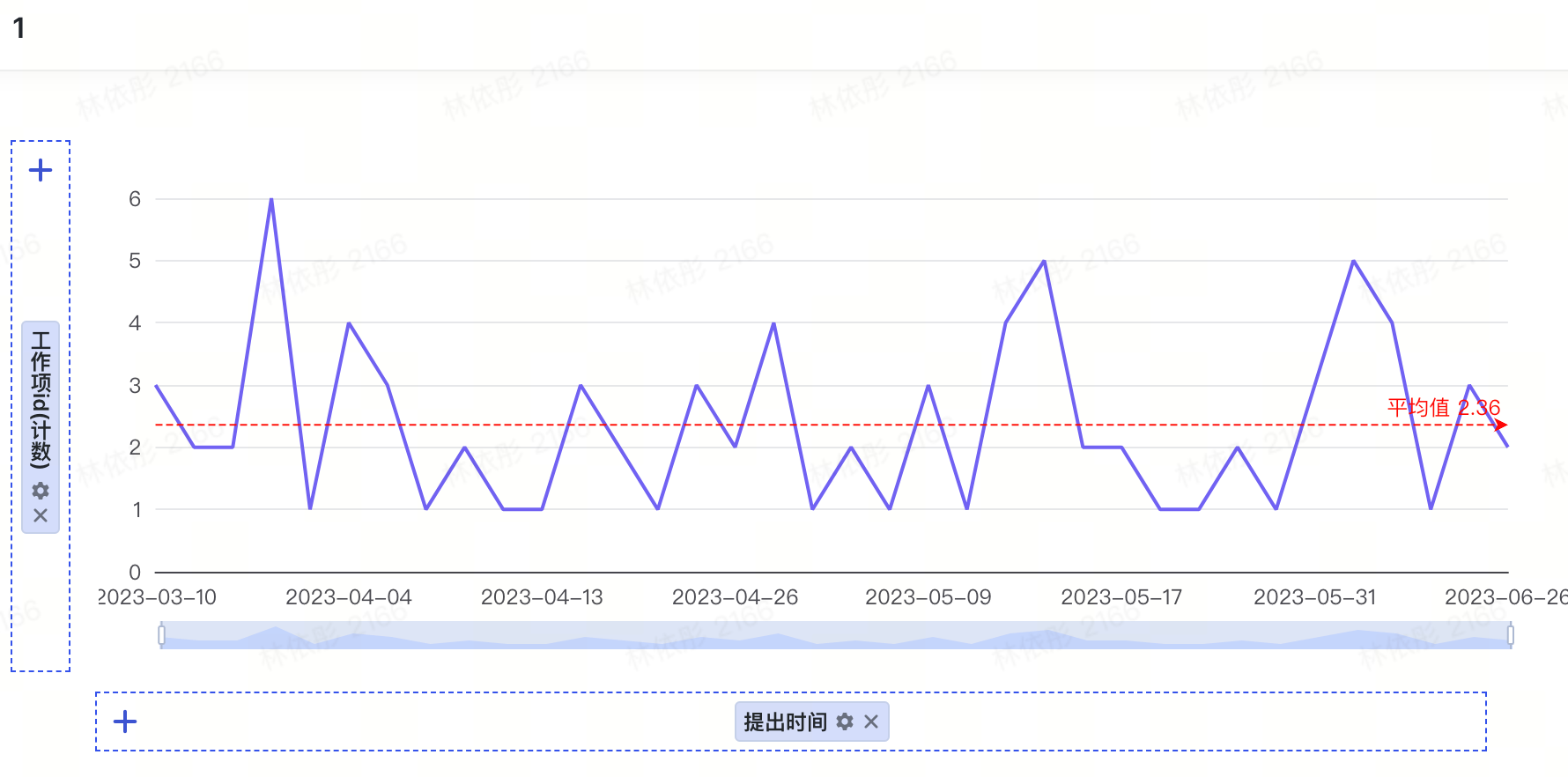

度量圖表折線圖為什麼有些不展示數值?¶
若標籤設定為“系統預設”:線條數小於等於 1 ,並且數值標籤<26時,展示數值標籤。 所以可以把標籤設定改為“自定義”:可設定展示數值標籤。

標籤設定為“系統預設”,不展示的情況如下: 線條數大於 1 時,不展示數值標籤。

線條數小於等於 1 ,並且數值標籤>=26時,不展示數值標籤。

如何計算需求各節點的平均停留時長,當節點未完成時計算當前時間-節點開始時間?¶
可以透過公式計算欄位(旗艦版功能)計算出各節點的停留時間: 瞭解更多:
計算公式欄位(旗艦版功能)能否計算出幾個特定節點的估分總和¶
公式:
環比和同比取的是什麼時間?¶
- 環比:與【上一個】統計週期比較,例如2023年4月份與2023年3月份相比較
- 同比:與歷史【同時期】比較,例如2023年3月份與2022年3月份相比
如何計算缺陷狀態時間間隔,如從 open 到 close 完成的時間¶
- 方法一:在檢視增加控制元件欄位「累計進行時間」,瞭解更多:
- 方法二:使用公式計算欄位(旗艦版功能):
如何計算狀態進入的次數,如統計缺陷reopen次數?¶
- 方法一:透過度量
- 維度:工作項ID
- 指標:SUMIF(狀態流狀態標識="REOPENED",狀態進入次數)
- 方法二:使用公式計算欄位(旗艦版功能)
如何統計【需求週期】各階段平均耗時?¶
可以在度量中進行統計,瞭解更多:
如何統計需求吞吐情況?¶
可以在度量中進行統計,瞭解更多:

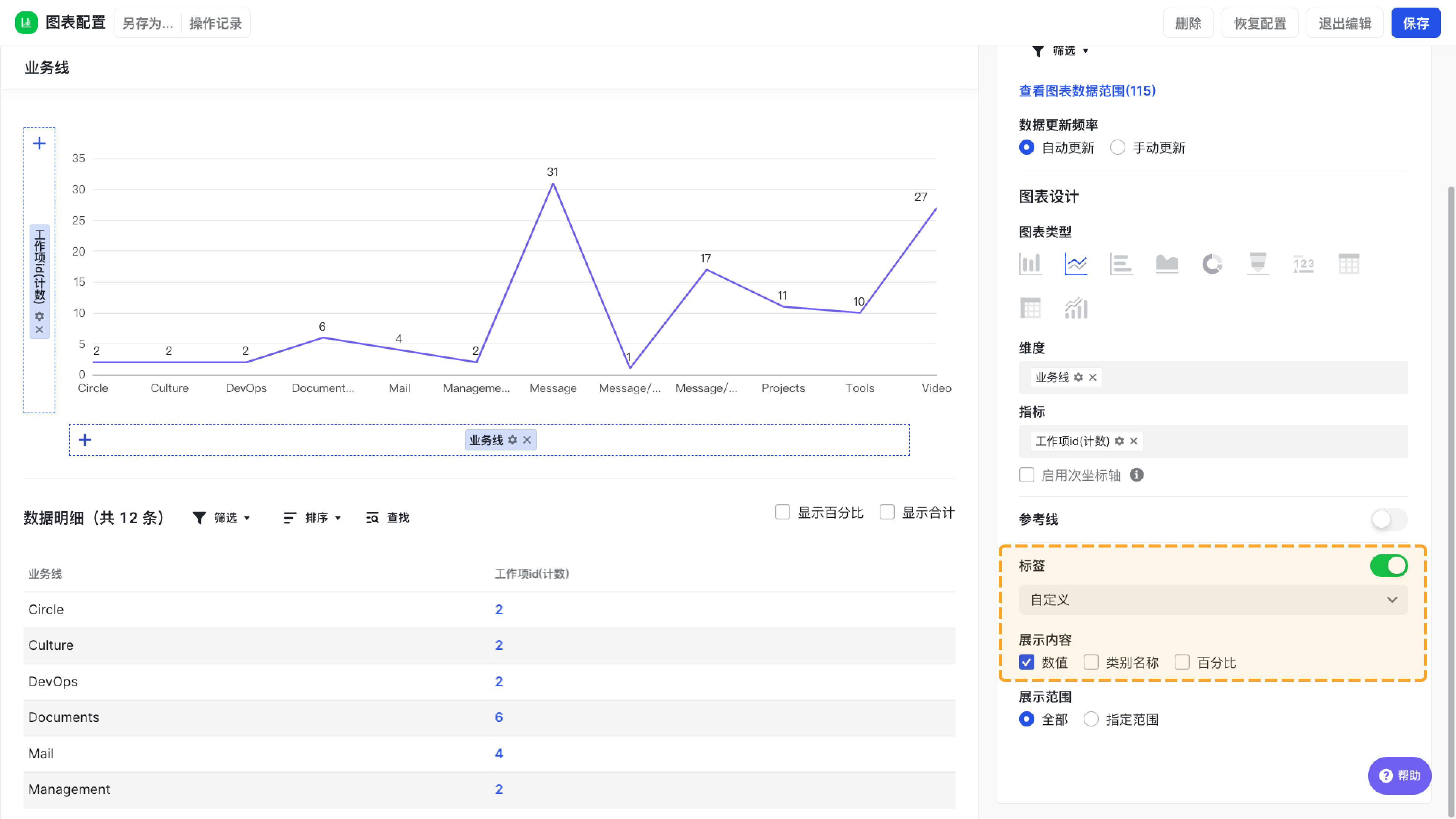

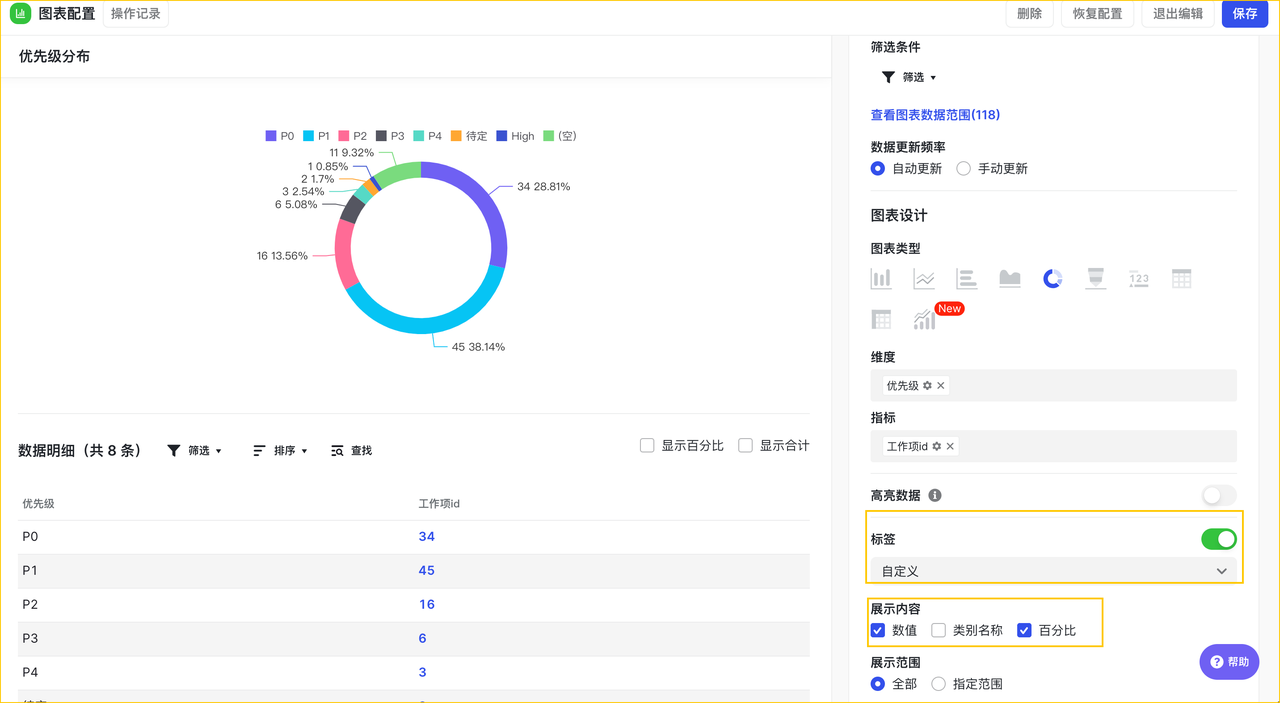

度量環形圖怎麼顯示出數值、維度名稱和百分比?¶
第一步:開啟「標籤」開關,設定「標籤」為自定義 第二步:在「自定義」中同時勾選上「數值」和「百分比」

度量如何獲取配某一週/每週狀態進入次數,如每週缺陷的「reopened」次數?¶
需要使用公式計算欄位(旗艦版功能),新建公式計算欄位:sum(filter({所有狀態},each.{狀態名稱}=="REOPENED").{狀態進入次數})
- 維度:timeline("2023/05/01", "2023/07/03", "week")
- 指標:選擇新建的計算欄位,設定彙總方式為:求和增長量

度量中,countif函式可以使用開關欄位作為條件嗎?¶

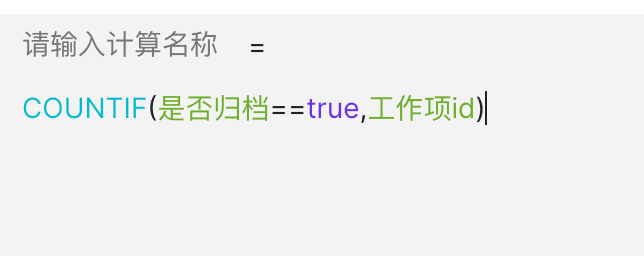

可以的,使用時條件設定:開關欄位==true或者開關欄位==false 如:countif(開關==true,工作項id)

新增計算公式欄位時能引入團隊嗎?(旗艦版功能)¶
- “團隊”欄位不支援在計算公式欄位裡使用(旗艦版功能)
- 在度量裡能使用,“團隊”欄位需要和“估分插值”欄位配合使用
度量的圖表如何匯出?¶

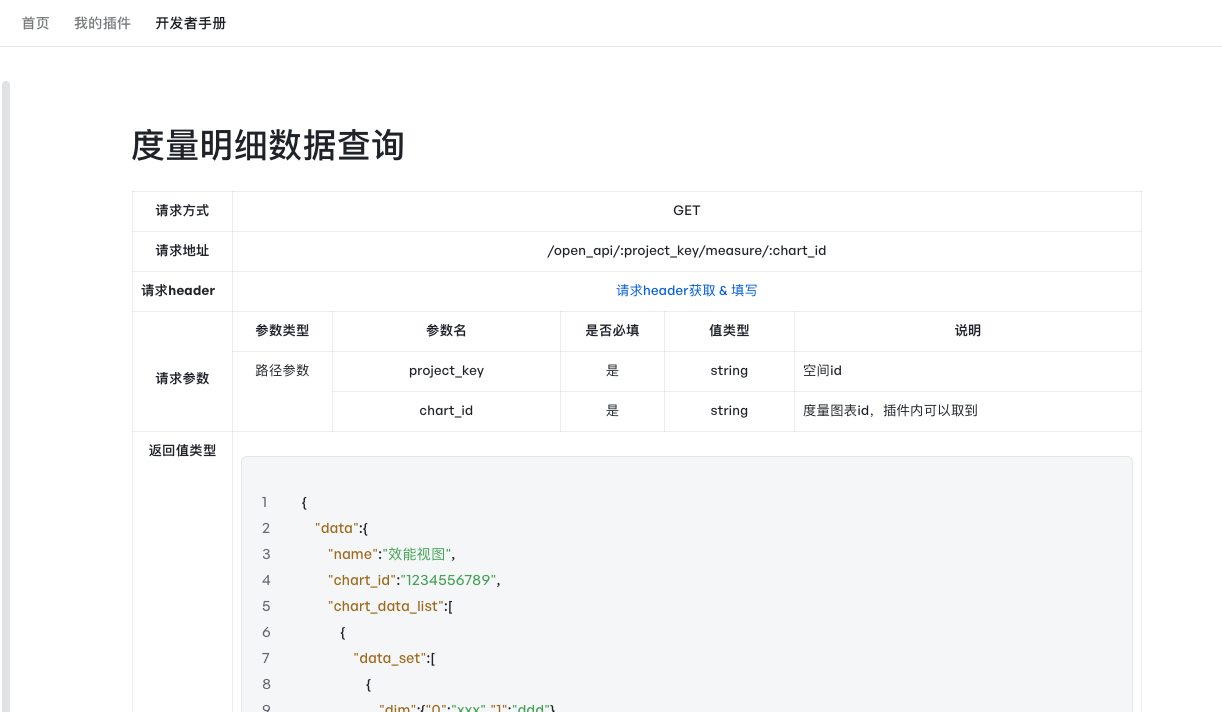

目前只支援透過API匯出度量明細資料
- 度量明細資料查詢介面:

度量裡的內容變成感嘆號且點不進去“節點名稱”,該如何配置且保留這個欄位?¶
圖表資料來源有變動,有工作項被禁用無法統計,刪除後重新選擇資料來源; 若“節點名稱”沒寫公式直接選就行;也可檢視資料來源。
使用timeline做維度和用日期欄位做維度統計資料結果不同,且timeline統計數量比日期統計數量少?¶
- timeline統計的是當時的資料拍照,若實際上線時間修改,不同時間符合指標統計條件會分別計數;
- 如12月填寫11月的日期,timeline在11月統計時該欄位為空則統計不到;
- 目前無法在一個圖上同時體現提出時間和上線時間在本月的資料,因為能作為時間軸使用的timeline函式存在統計缺陷,只能分開用兩個圖表記錄。
如何實現兩個指標相除的計算,以及公式編寫出現報錯怎麼辦?¶
- 要實現兩個指標相除,需新建一個圖表,將兩個指標放在一個指標裡相除,圖表的資料來源選擇與兩個指標卡相同的資料來源,點選確定;
- 舉例:若要計算“技術詳設文件不為空的數量除以工作項id數量”,公式可寫為COUNTIF(${工作項id},ISNULL(${需求文件})==false)/COUNT(${工作項id})
這裡能否按維度新增不同的固定值,在指標上加if提示錯誤怎麼辦?¶
指標上用if會提示配置錯誤,可使用max聚合,即在前面加一個max並括起來。
能否根據狀態給內容分配顏色/度量圖表的顏色可以調整嗎,如新建狀態用紅色表示?¶
目前顏色還不支援自定義,不過每次重新生成時顏色會變更,若現在想用紅色,可以嘗試多儲存幾次更換顏色。
如何匯出度量圖表?¶
度量圖表暫不支援匯出。
工作項名稱修改後,需要多久時間同步到度量裡?¶
工作項名稱的修改在度量中的同步時間預計需要t+1,即最慢需要一天,如果超過這個時間仍未更新,建議透過客服諮詢解決。
度量資料跳轉後的固定檢視預設顯示列能否配置?¶
不支援自定義配置指標下鑽展示列。
在Meegle裡起止時間的定義是怎樣的?自然日的時間差值是如何計算的?¶
- 在Meegle裡,起止時間按完整天數是指從0點到0點。
- 自然日的時間差值是從開始的0點到結束的23點59分。
- 例如,使用workdaysbetween函式計算19號到20號,返回的是兩天。
在TIMELINE/TIMESERIES函式中,使用"week"作為時間引數時,為什麼顯示的日期是所選日期範圍內兩週的最後一天而非起始和結束日期?¶
- 當TIMELINE/TIMESERIES 函式的時間引數設定為"week"時,函式會自動調整並返回所選日期範圍內,每週的最後一天(即週日)。
- 例如,若選擇的日期範圍是12.23 - 12.30,顯示的結果會是這兩週的週末日期,分別是12.29和1.05。這種設計是因為TIMELINE/TIMESERIES函式在"week"引數下將時間按周來劃分。 if(find({流程節點},each.{名稱}=="開始").{節點狀態}=="已完成",daysBetween(find({流程節點},each.{名稱}=="開始").{節點末次開始時間},find({流程節點},each.{名稱}=="開始").{節點末次結束時間}),daysBetween(find({流程節點},each.{名稱}=="開始").{節點末次開始時間},today())) sum(filter({流程節點},match(each.{名稱},"開始")).{節點估分})+sum(filter({流程節點},match(each.{名稱},"開發")).{節點估分})+…… daysBetween(find{{所有狀態},each.{狀態名稱}=="OPEN").{狀態末次開始時間},find({所有狀態},each.{狀態名稱}=="CLOSED").{狀態末次結束時間}) find({所有狀態},each.{狀態名稱}=="REOPENED").{狀態進入次數}
