介紹

Meegle提供了多種批次操作,減少重複操作,提升事項管理效率。 並且,還提供了批次操作時,可關閉自動化訊息通知,避免對其他成員造成打擾。

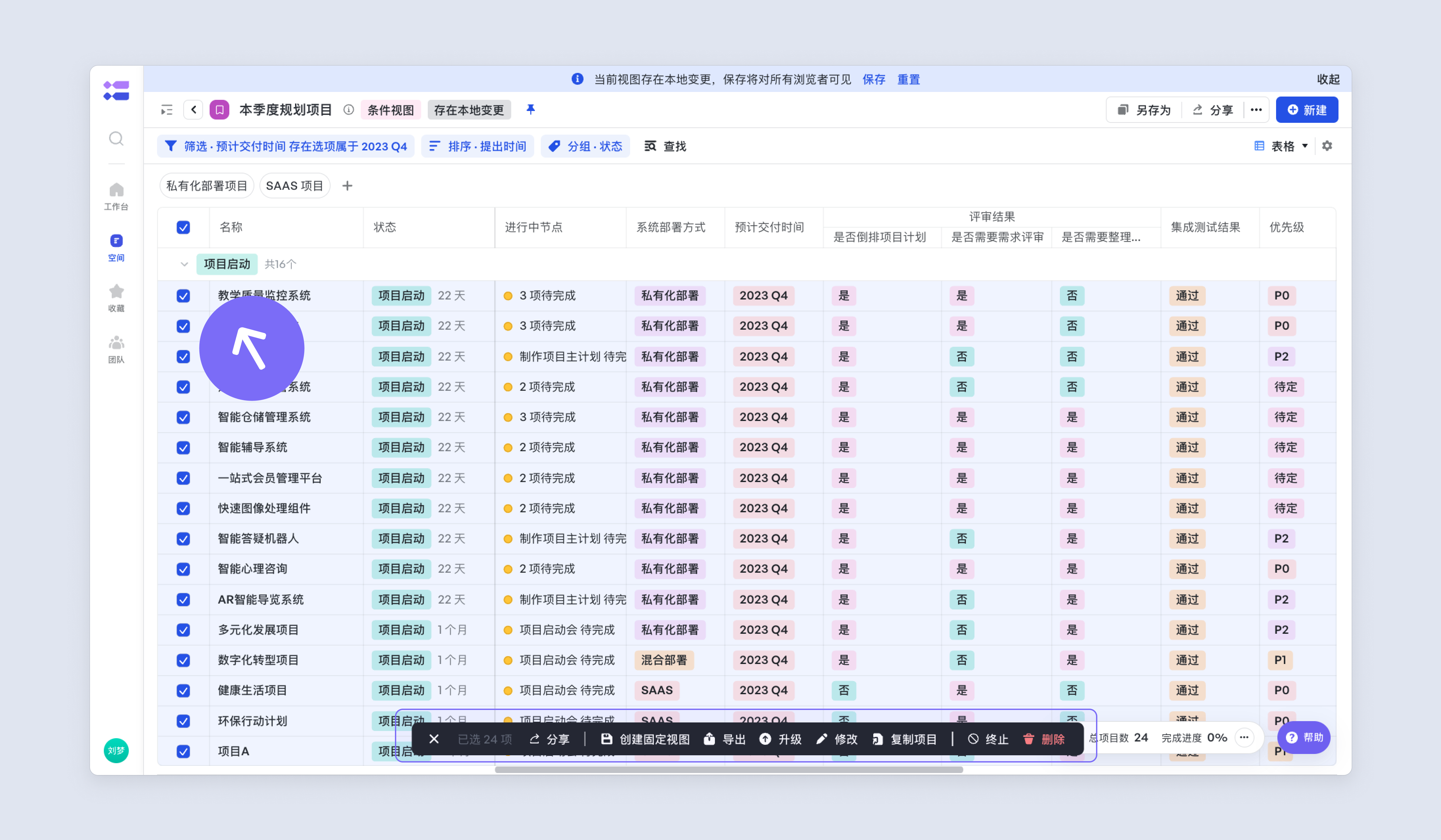

a2ac3fb1e-4fd8-4ad7-b895-030ad06abebb

批次分享

分享檢視中某幾個例項,勾選後將儲存成一個新檢視,分享新檢視。

操作路徑:勾選例項後,頁面底部會出現工具欄,點選分享,出現一個「分享並另存為新檢視」的彈窗。

a1fc7e028-acd7-4852-a5de-faead6398c26

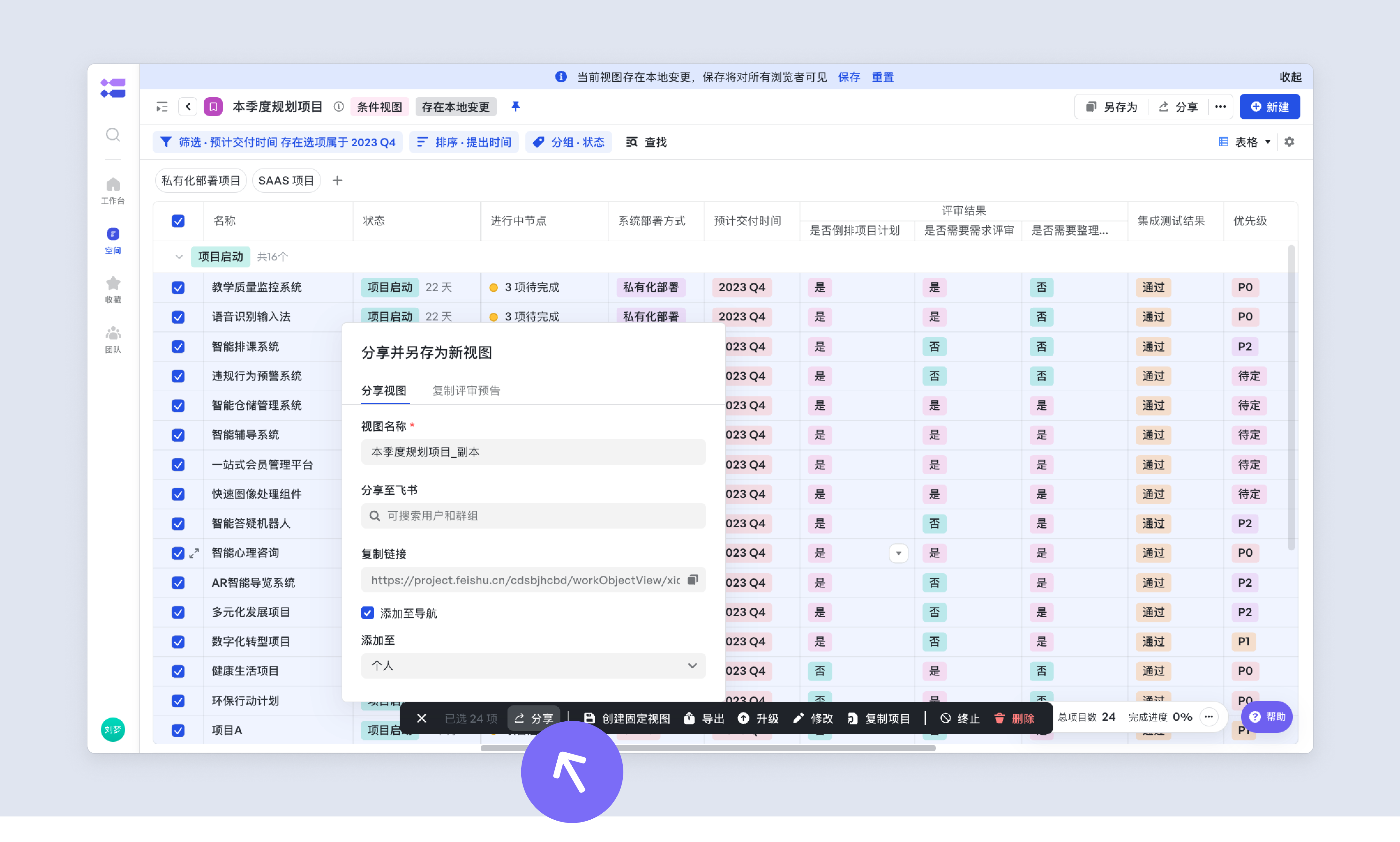

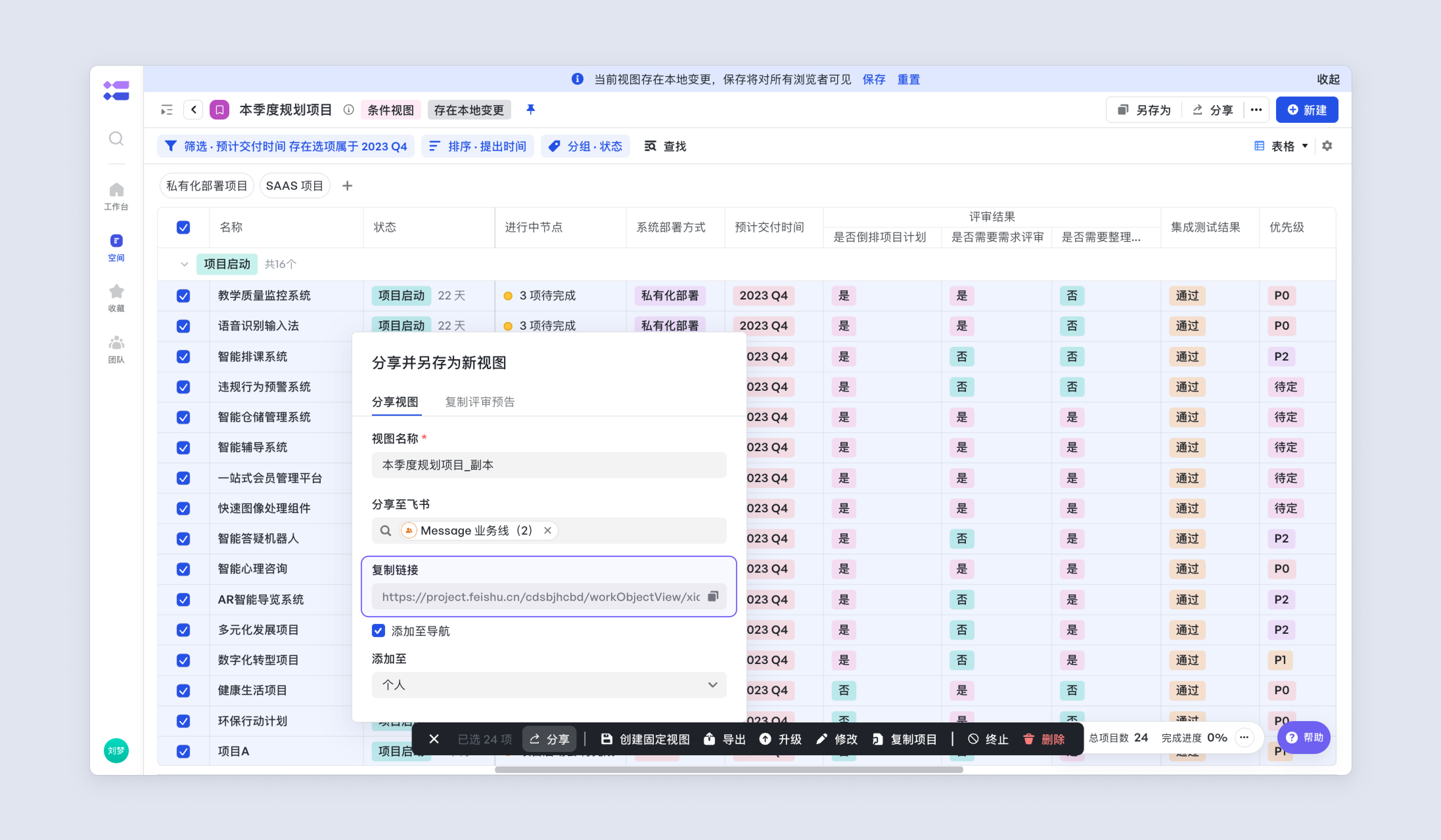

點選右下角的“複製連結”,勾選的例項會自動生成新的固定檢視,自動複製新的檢視連結。

a45893089-c2e7-400d-91b8-c5a8e7bfcc0c

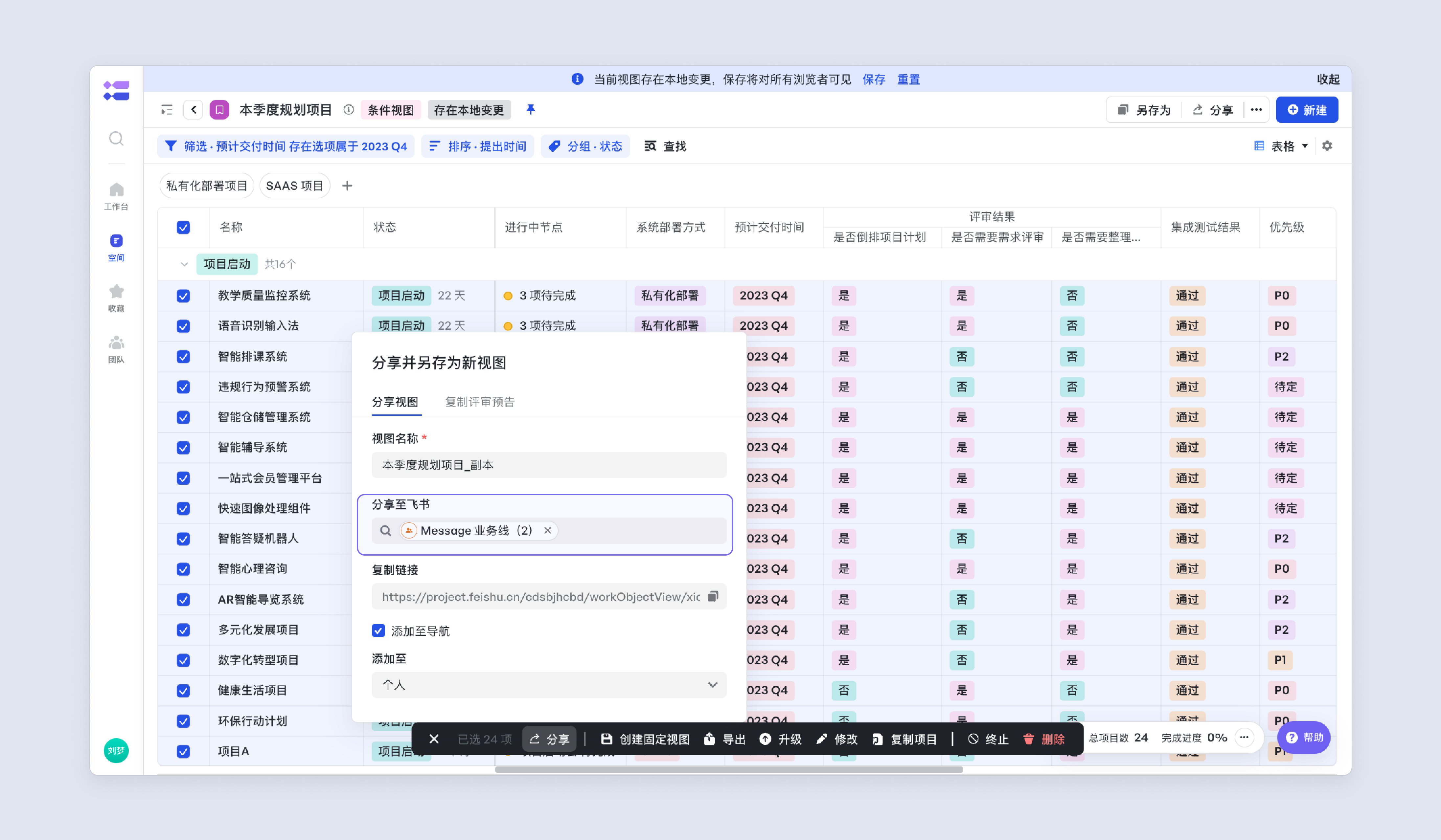

在彈窗內搜尋使用者和群組,快捷分享至飛書。

abdef6c33-78d4-48df-b413-6291c9ea0ee2

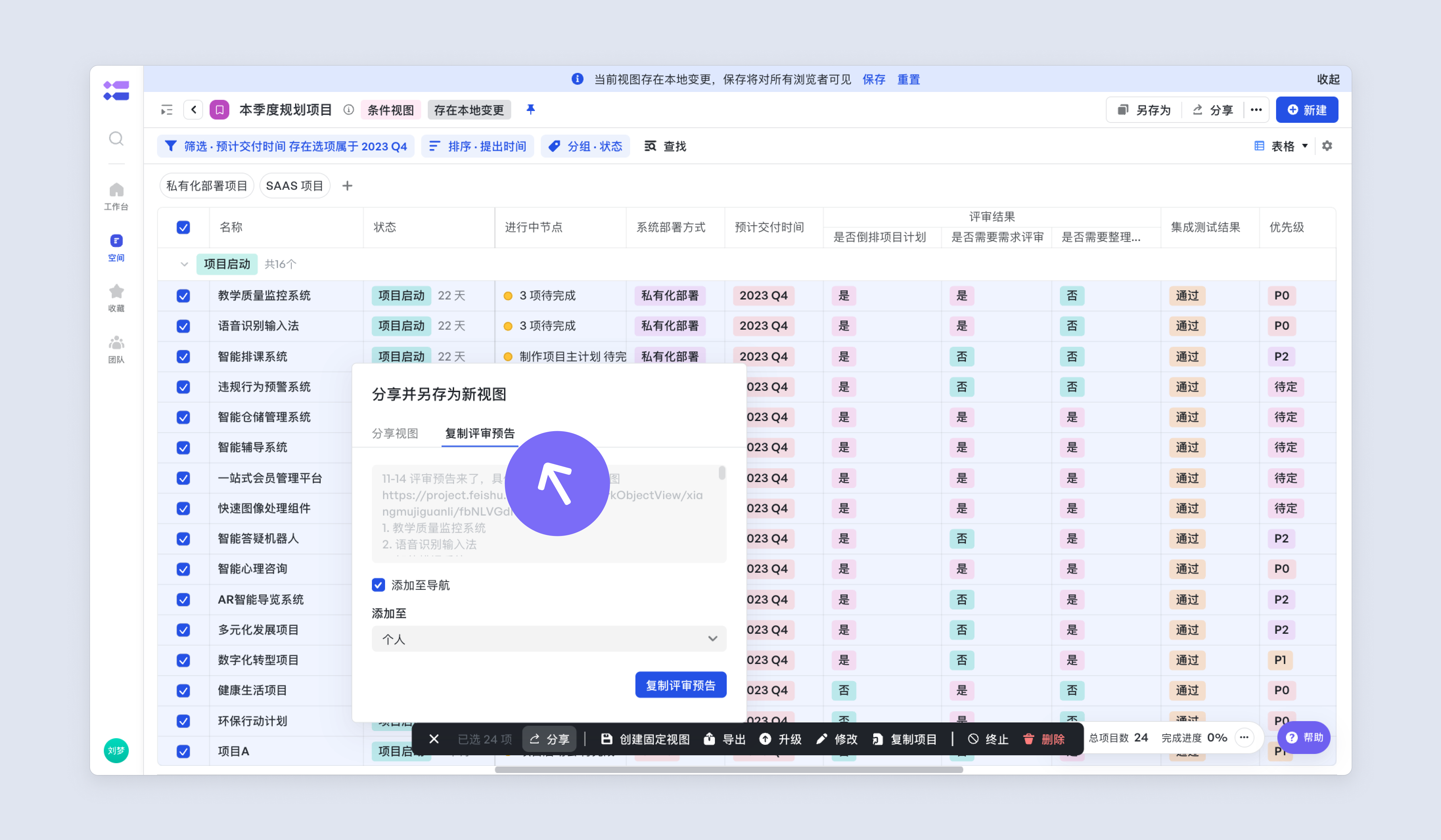

切換「複製評審預告」tab,一鍵複製評審預告,在彈窗內預覽評審預告的格式。

af5c383b3-5862-45b2-bd9b-3631125bc2d2

匯出 Excel

目前Meegle支援匯出包含表格顯示列上的基礎資料(表格檢視中所有欄位、節點估分資訊、需求總估分及排期)及需求各節點上記錄的時間資料。 操作路徑:勾選例項後,頁面底部會出現工具欄,點選匯出

操作許可權 支援空間管理員、業務線超級管理員、業務線管理員批次匯出 。除此之外,可在使用者組管理中,授權批次匯出的許可權: 需要注意的是,匯出全景檢視時,需要操作人有檢視資料來源的所有空間匯出許可權(包括空間管理員、業務線超級管理員、業務線管理員、使用者組授權批次匯出)。 適用範圍:工作項表格檢視、全景表格檢視、任務表格檢視。

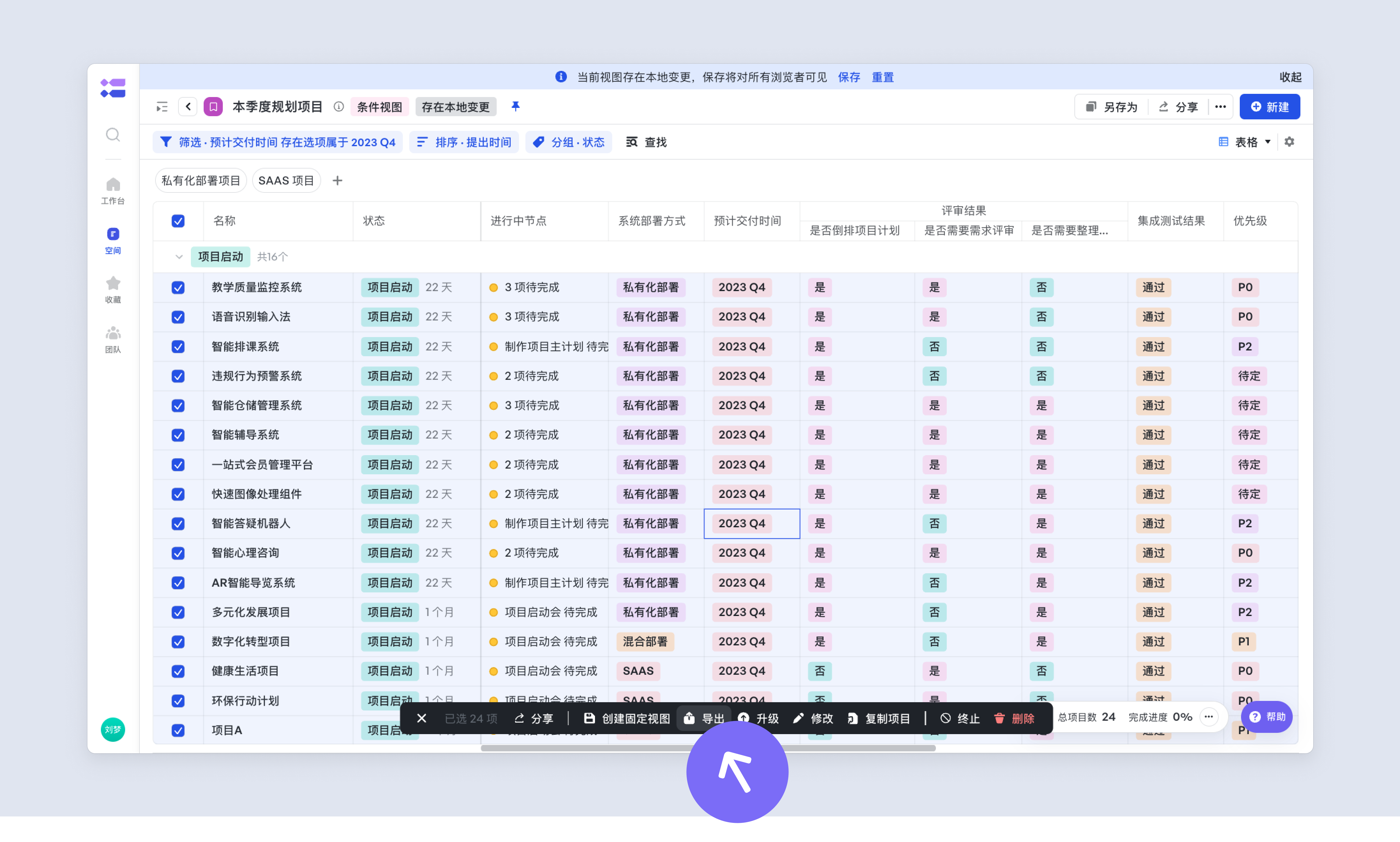

a8fc8b432-1a45-4de3-9719-3061ddb0852b

批次升級

當管理員在後臺修改了「需求模板」後,如果希望已有的需求例項也同步應用最新模板,則可以透過「批次升級」完成。 操作路徑:在列表中勾選需要升級的例項後,頁面底部會出現工具欄,點選「升級」即可進入批次升級流程。

操作許可權 目前僅支援空間管理員、業務線超級管理員批次升級。

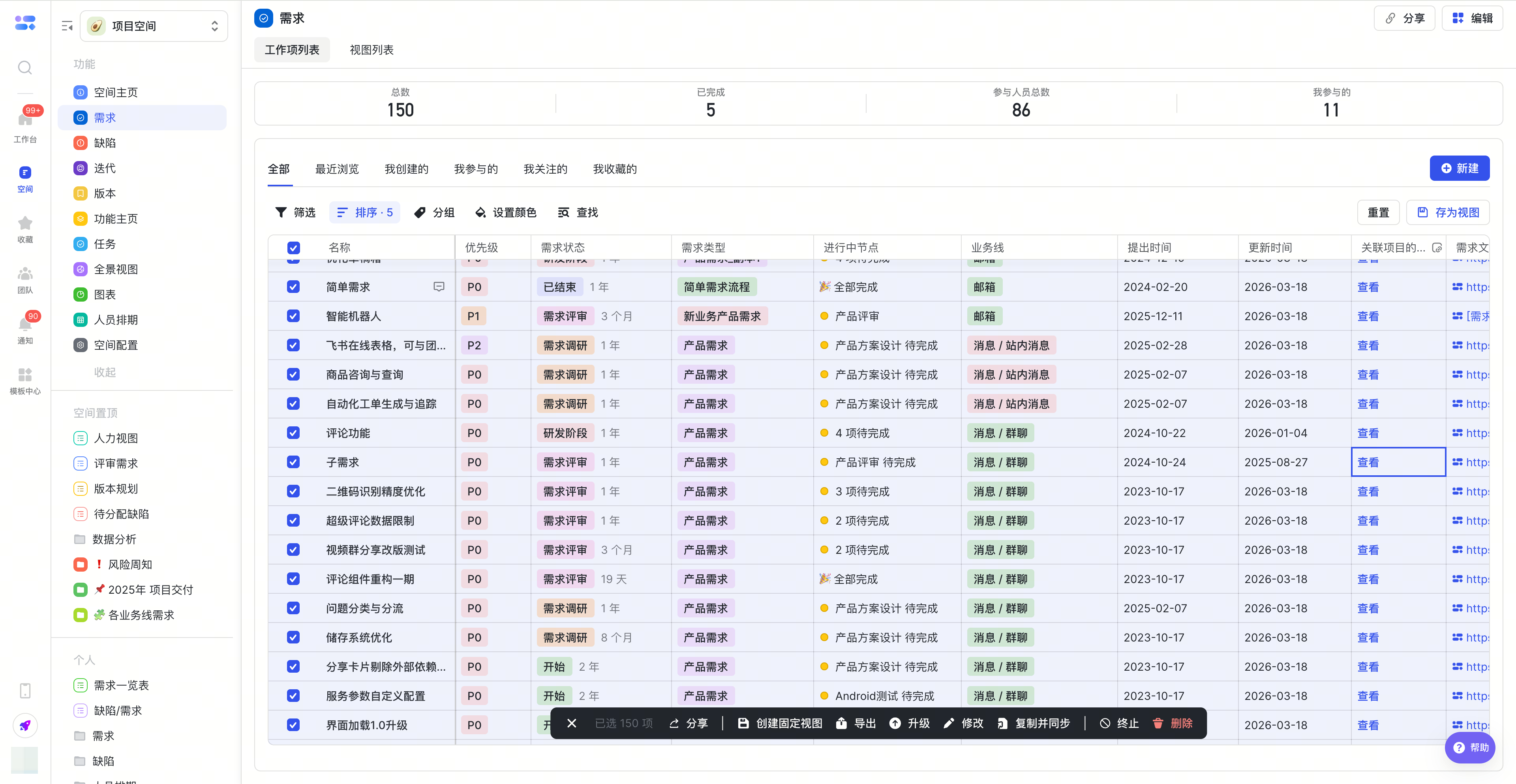

a30aecf50-d9c2-46f4-b6e5-83bfa39b1910

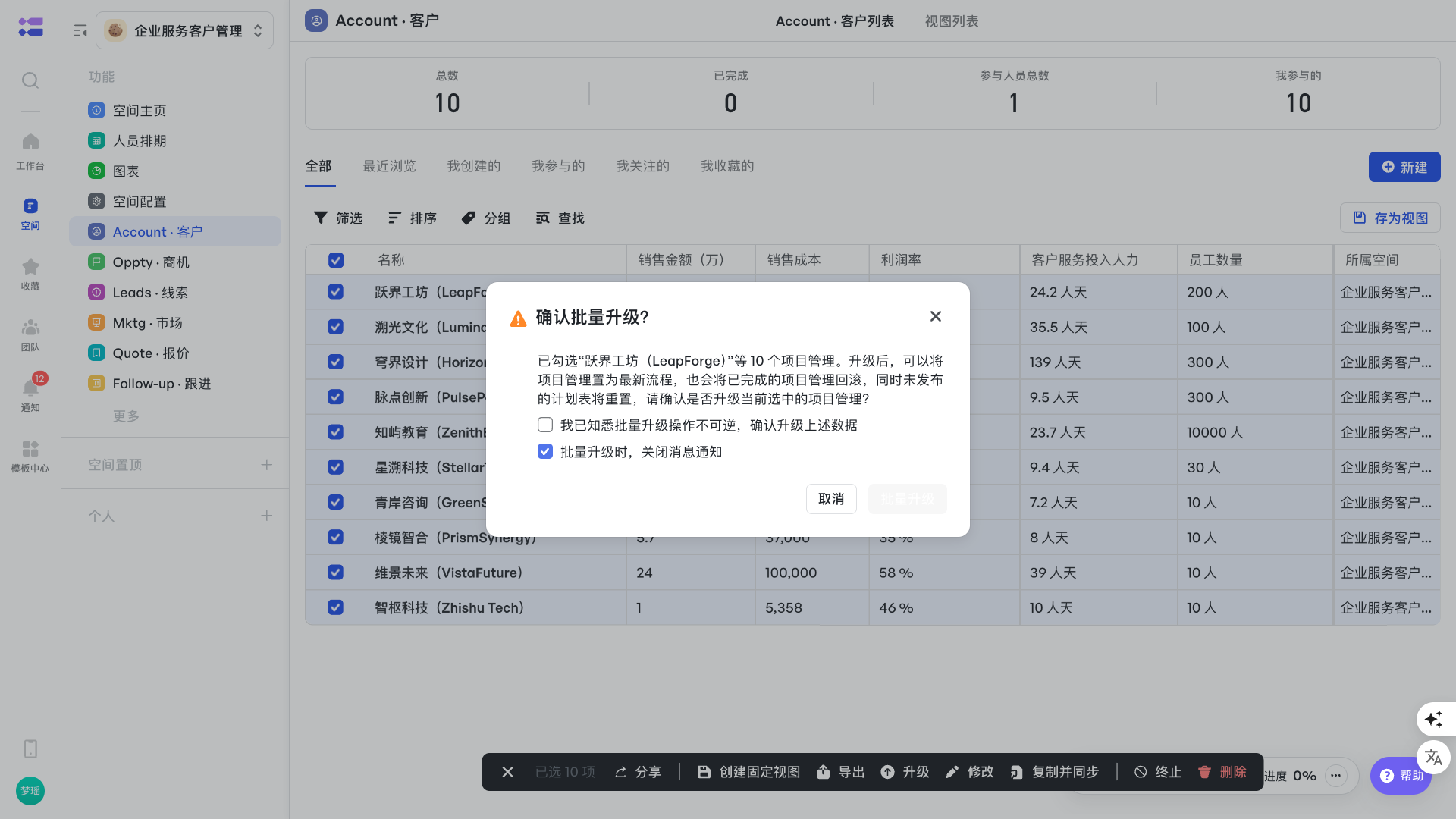

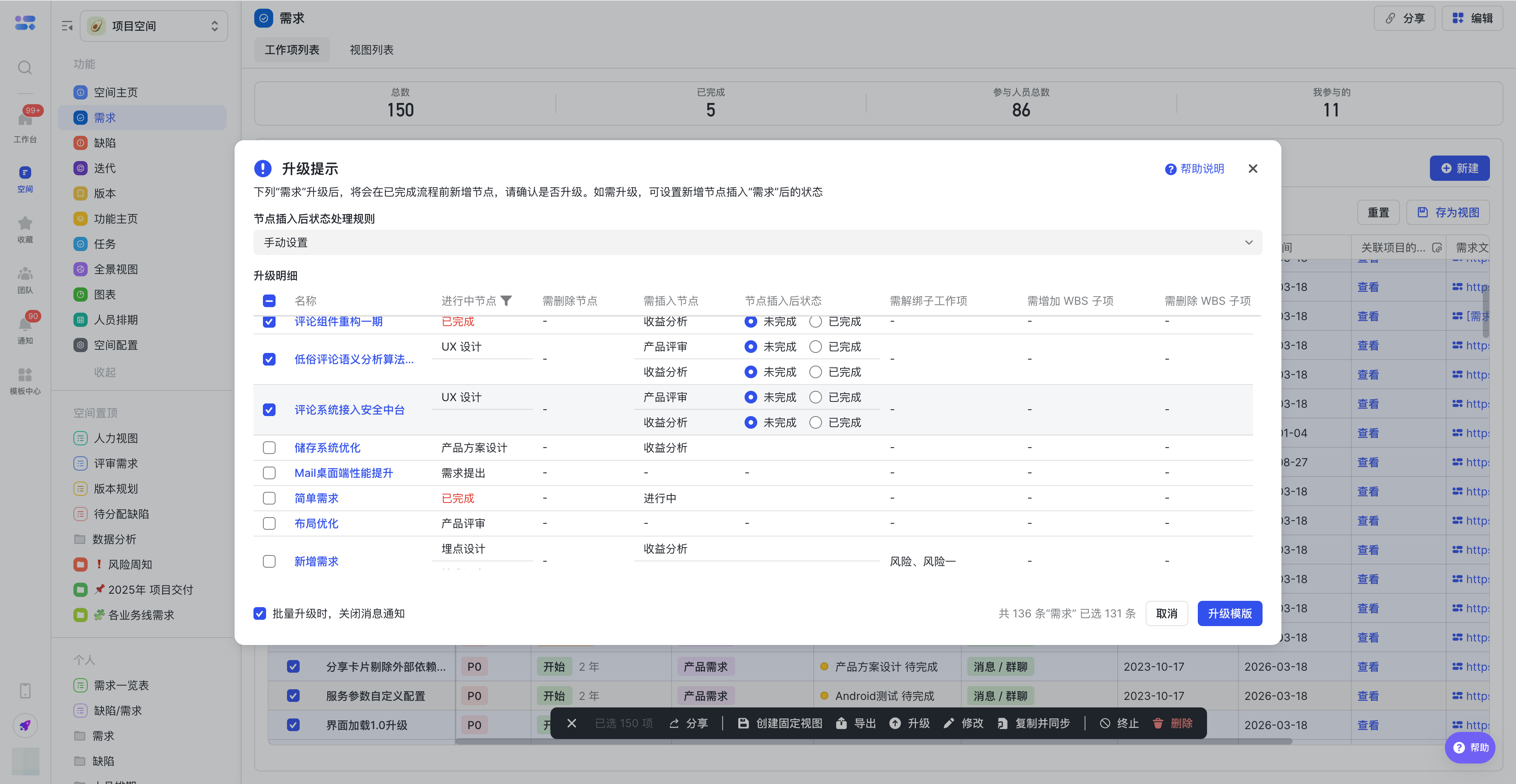

點選「升級」後,會彈出「升級提示」彈窗。你可以根據彈窗中的提示資訊,再次確認本次勾選需要升級的例項,避免誤操作。

a223993f8-7baf-4df9-b64b-bb07d07c849b

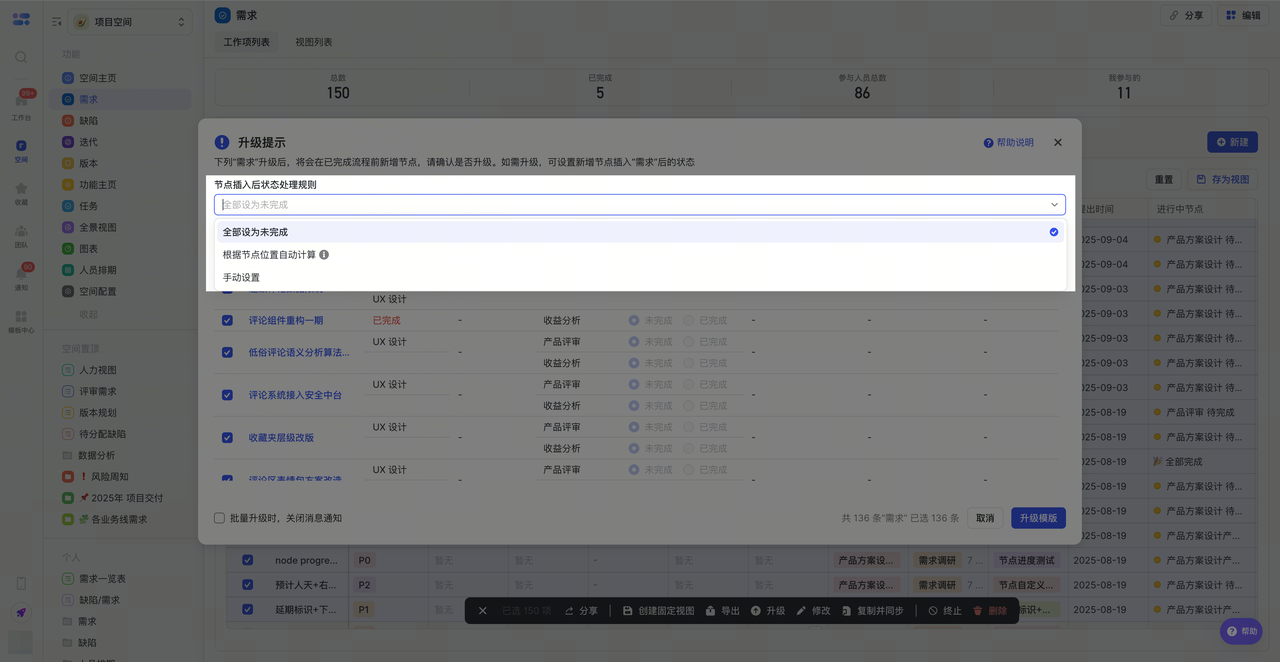

節點插入後狀態處理:當模板升級為流程增加了新的節點時,你需要決定這些新節點在升級完成後應該處於什麼狀態。系統提供了三種靈活的處理方式。

a83c0cb48-08cf-41af-95cc-6046e2ee5be1

  1. 全部設為“未完成” 這是最簡單直接的方式。無論新節點插入到什麼位置,它們在升級後都統一標記為“未完成”狀態,等待後續處理。

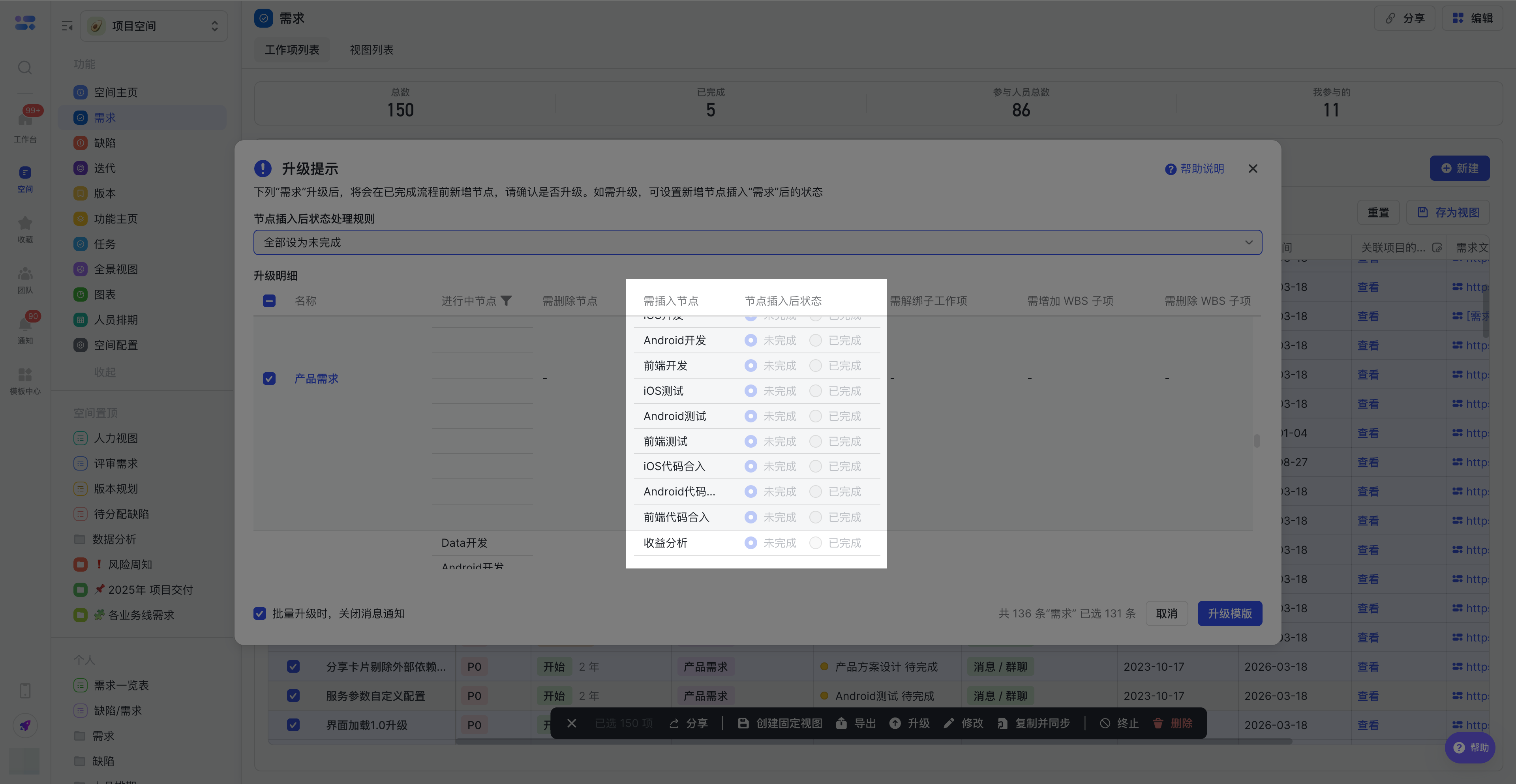

aaac03487-d856-4474-a8b1-6af8bc098d31

  1. 根據節點位置自動計算 這是較為智慧的處理方式,系統會根據新插入節點的前序節點狀態自動判斷其狀態。 規則說明:

  2. 若某個新節點的所有前序節點均為「已完成」,則該新節點在插入後會被自動計算為「已完成」。

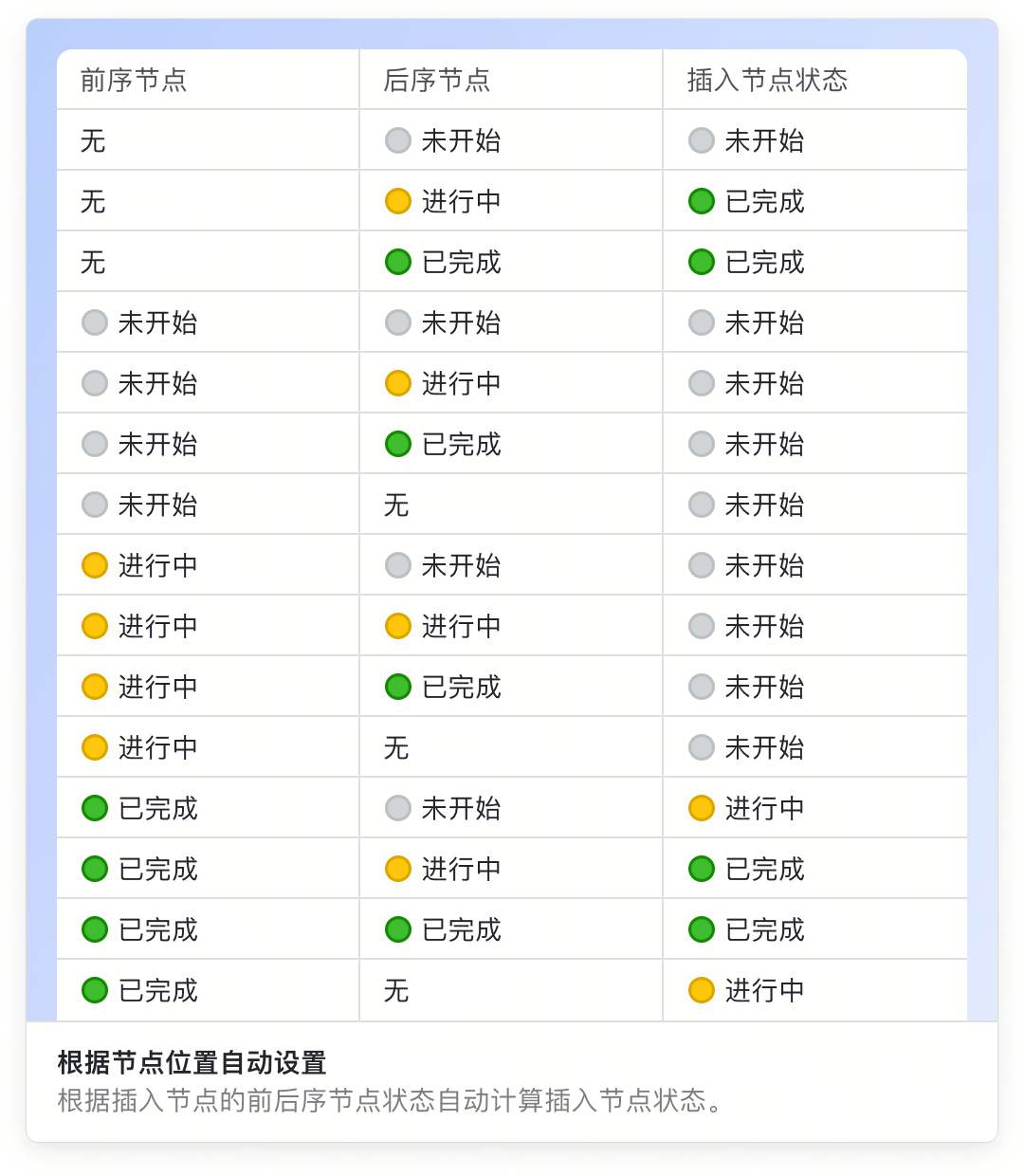

  3. 只要存在任意前序節點為「未完成」,該新節點就會被設為「未完成」。 適用場景:當你確定新節點的完成情況可以依據流程前後關係推斷時,選擇自動計算可以大幅提升升級效率,無需逐一手動調整。

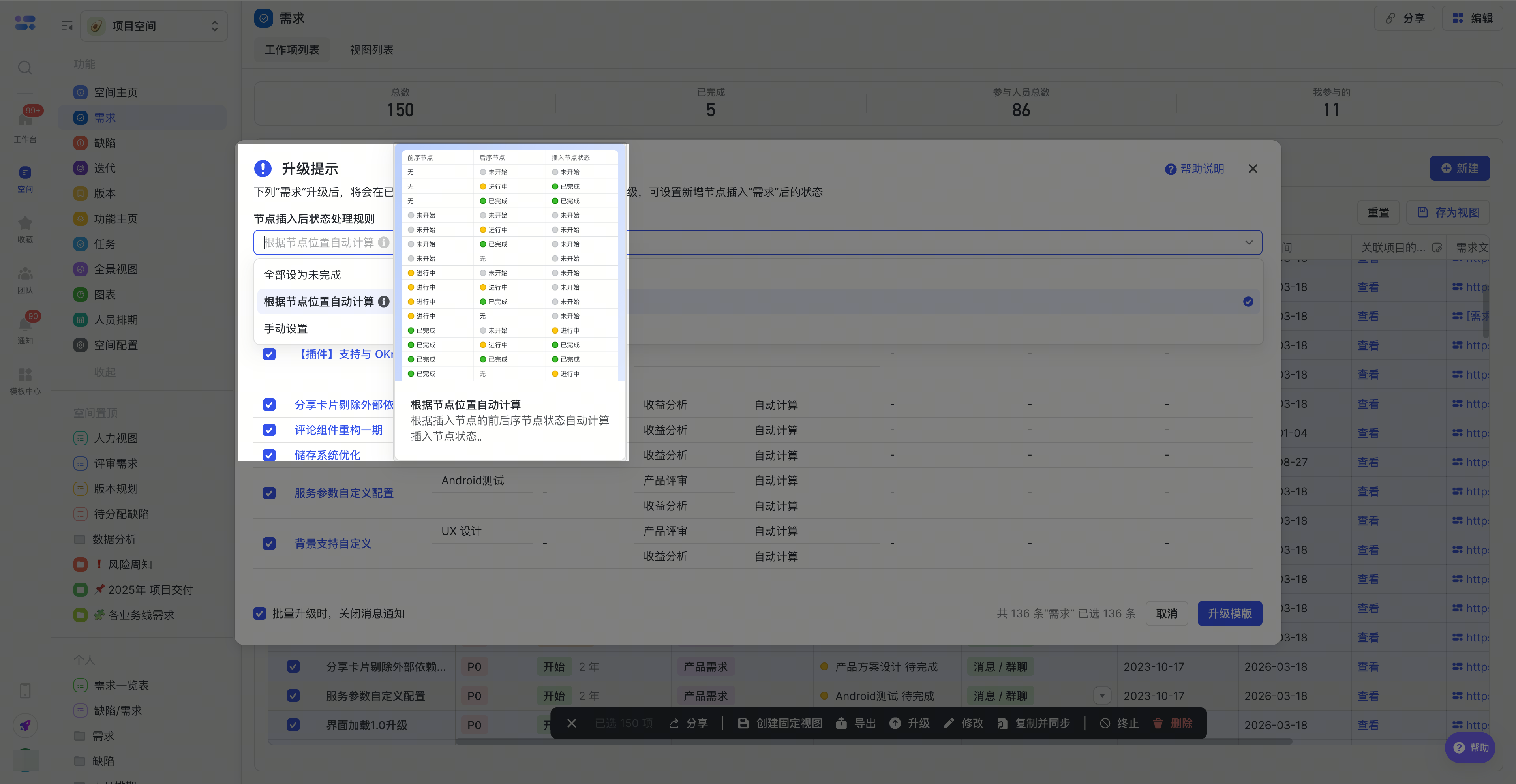

fE7f7XSr

uBwCeN9j

  1. 手動設定 這是最靈活、顆粒度最細的方式,你可以為每一個專案例項中新增的節點單獨指定狀態。 操作說明:

  2. 選擇「手動設定」後,升級彈窗會展示詳細的變更列表。

  3. 你可以逐條檢查每個例項,對新增或刪除的節點分別設定狀態。
  4. 例如模板中新增了「開發」節點,對於已完成開發的需求,可以將該節點插入後的狀態設定為「已完成」。 需要注意:只有當新節點的所有前置節點均已完成時,該新節點的插入狀態才允許設定為「已完成」。

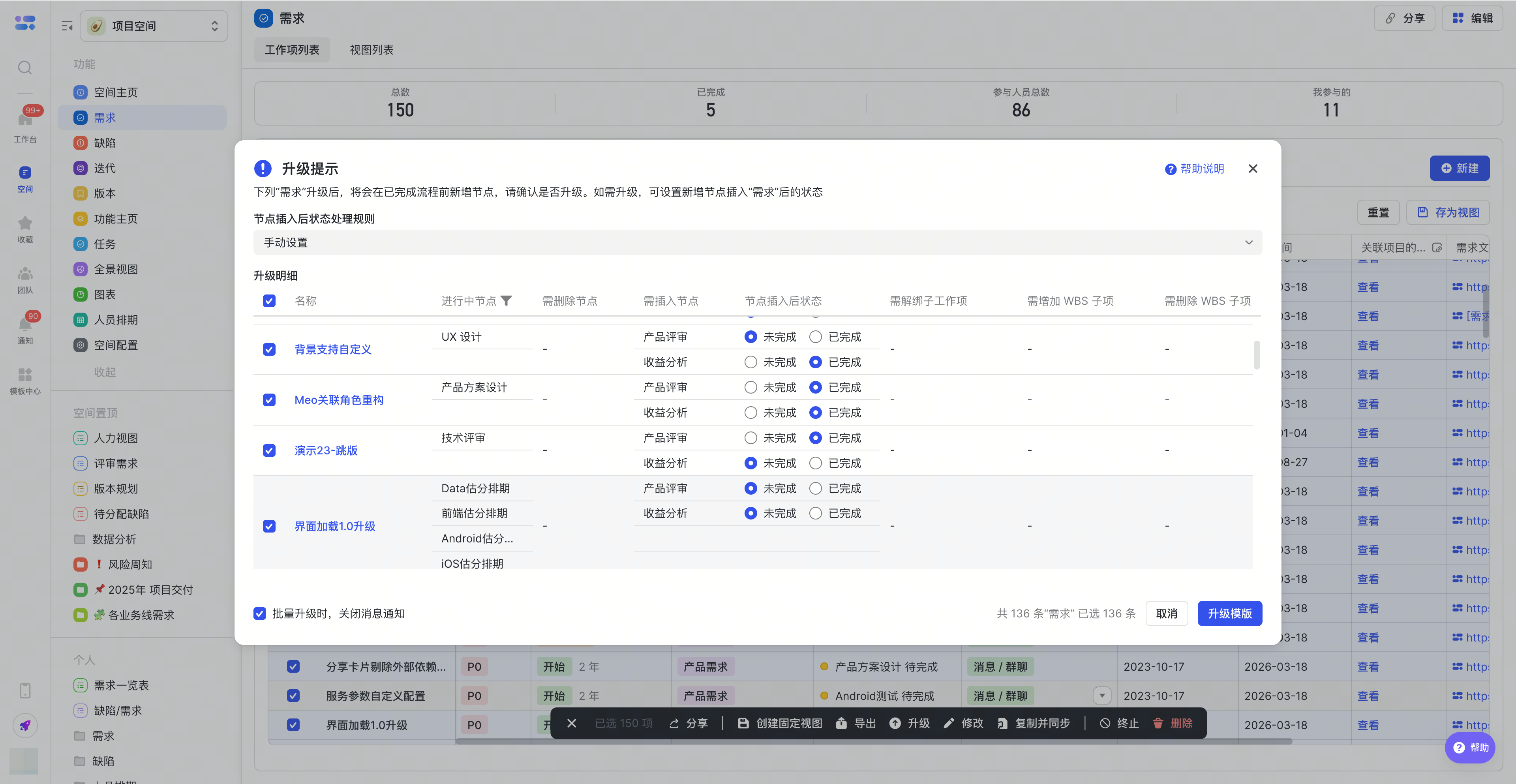

ac6f1e865-5523-4485-823a-b89cf7a66076

批次升級時,關閉訊息通知

  • 不勾選:例如模板新增節點並配置節點到達的自動化通知後,模板升級會自動觸發通知推送,造成通知過多的困擾。
  • 勾選後:本次升級不再觸發自動化通知,避開多餘資訊干擾,讓批次模板升級更靈活、貼心。

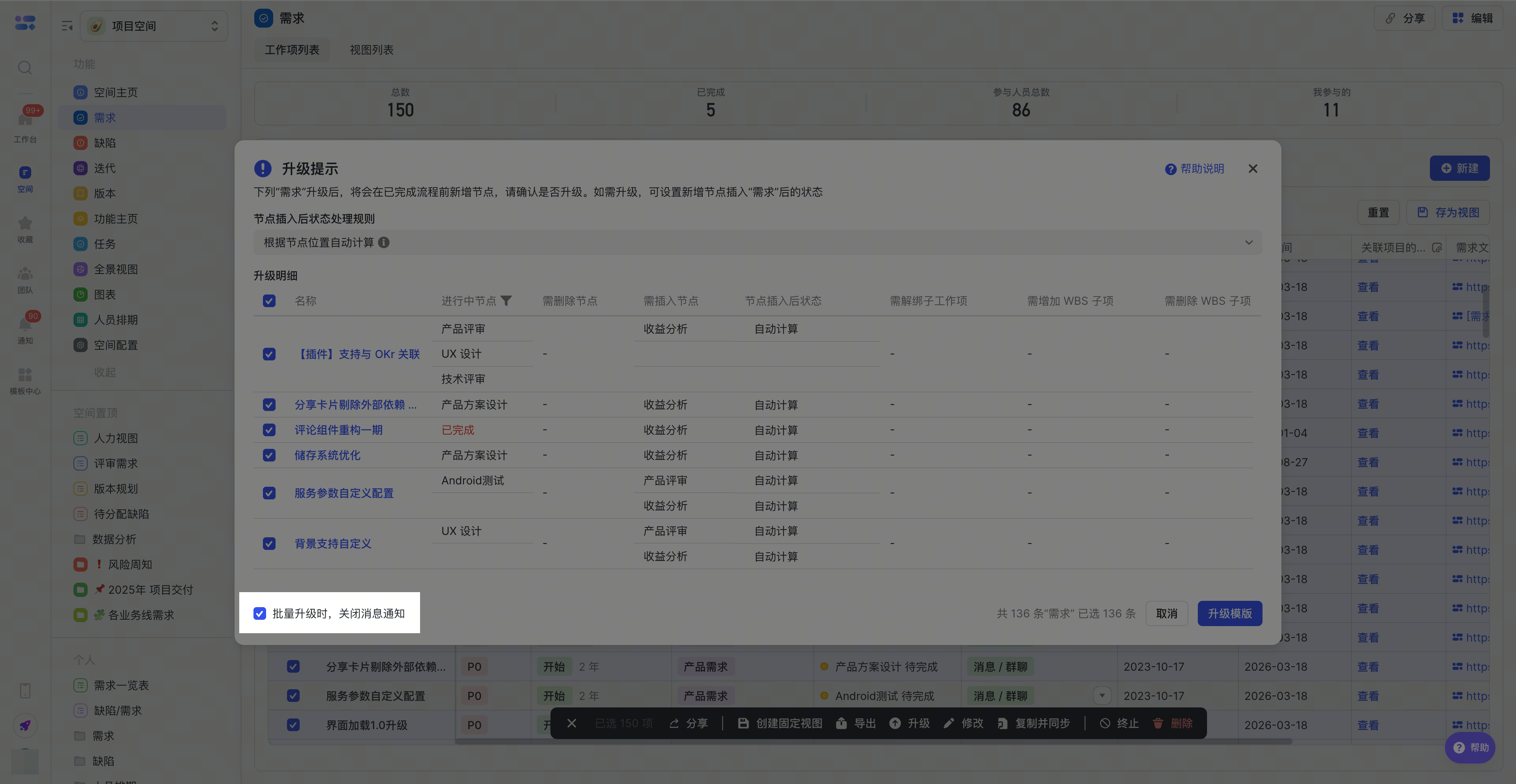

6qG4iGp5

批次修改欄位

批次修改主要是應用於對同一型別欄位進行批次改值、替換值或者增值的場景,比如批次提高某些需求的優先順序、為某些需求替換、增加新的關注人等。 操作路徑:勾選例項後,頁面底部會出現工具欄,點選修改,然後選擇欄位批次修改即可。

操作許可權 支援空間管理員、業務線超級管理員批次修改 。除此之外,可在使用者組管理中,授權批次修改的許可權:

a2fa885d1-d7bb-43aa-b5a3-f232453c3bfe

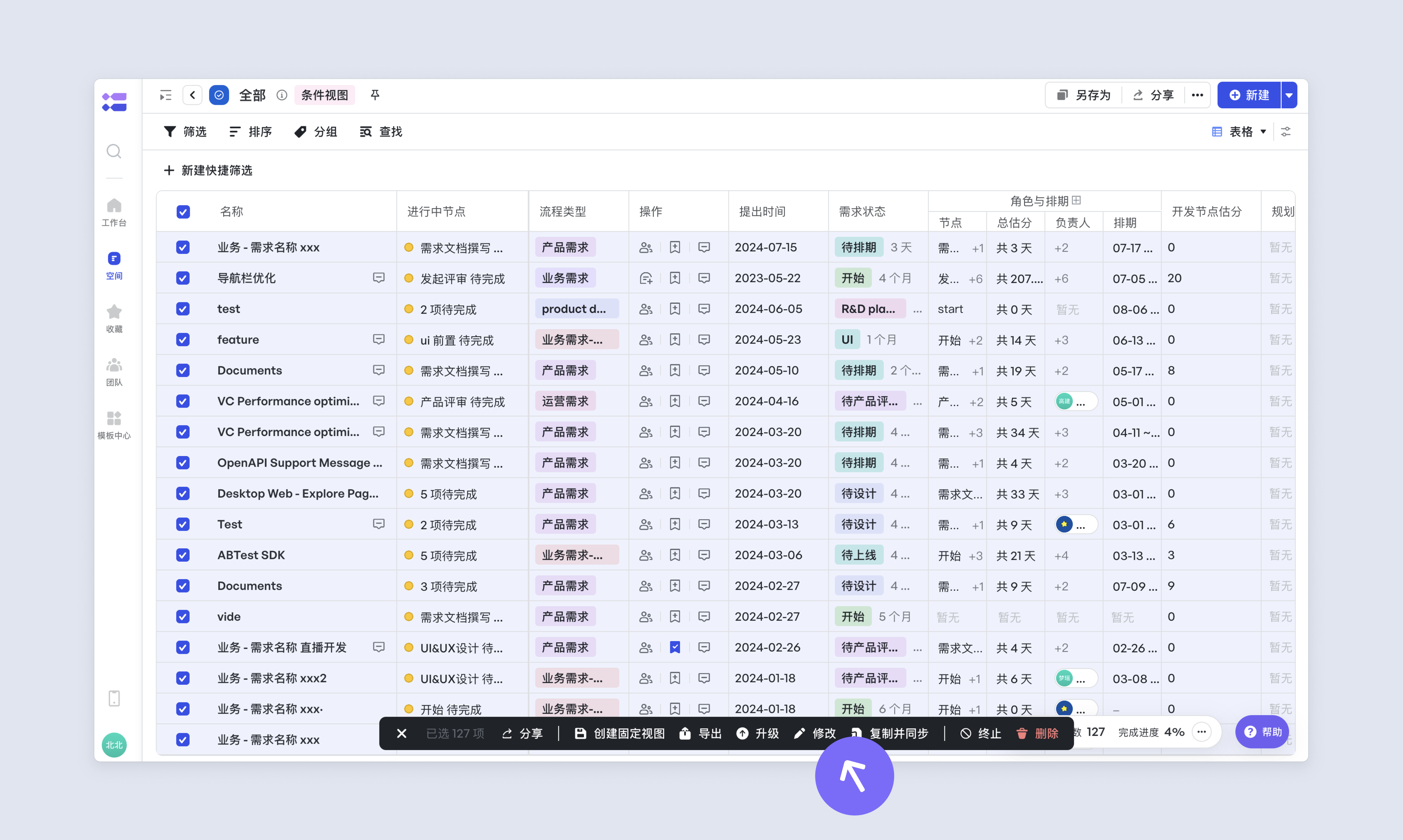

選擇欄位,並設定目標值批次修改欄位。

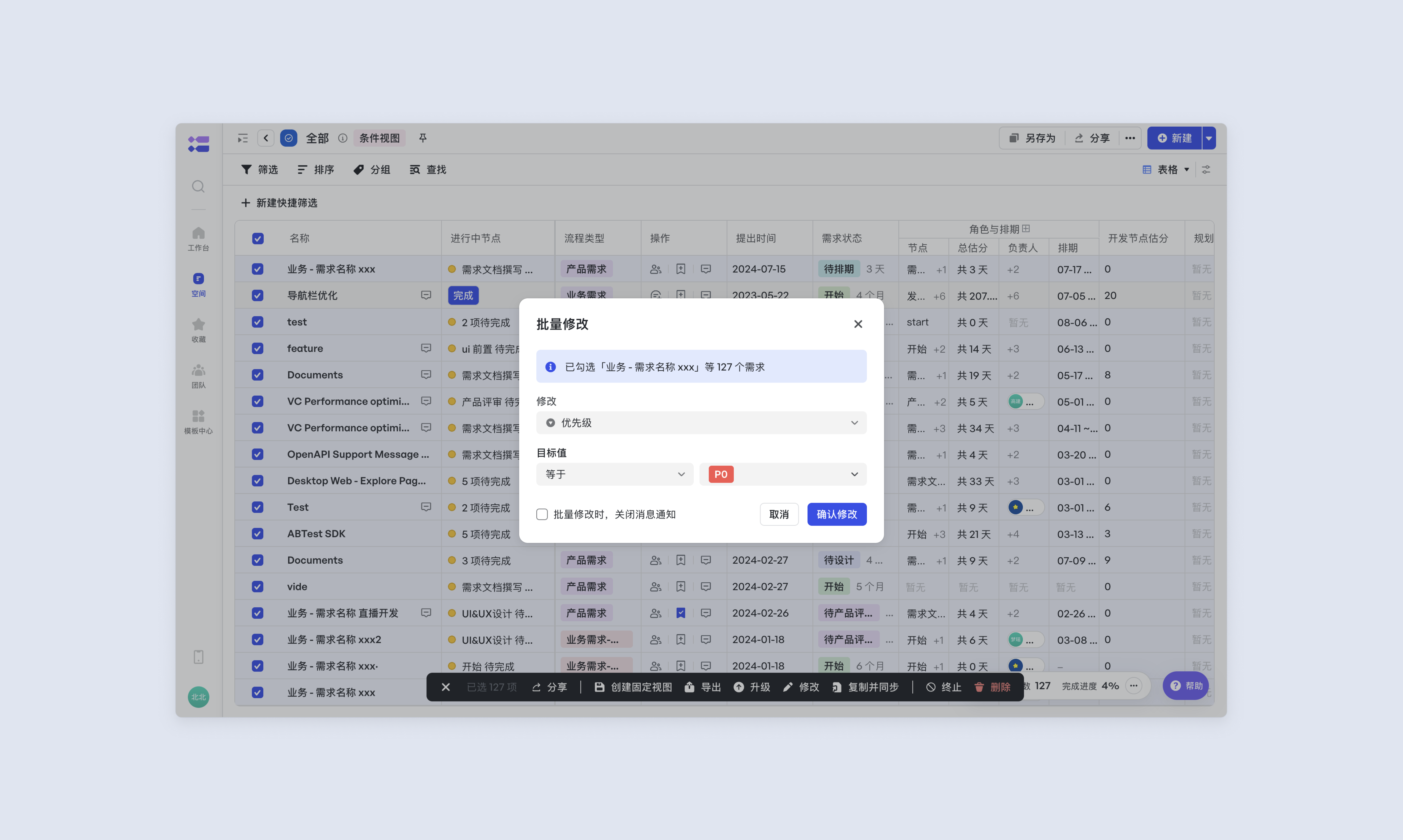

a77f21bbd-f586-4385-96a1-b7dc5eb97f7e

選擇欄位,並設定替換值,批次替換欄位內容。

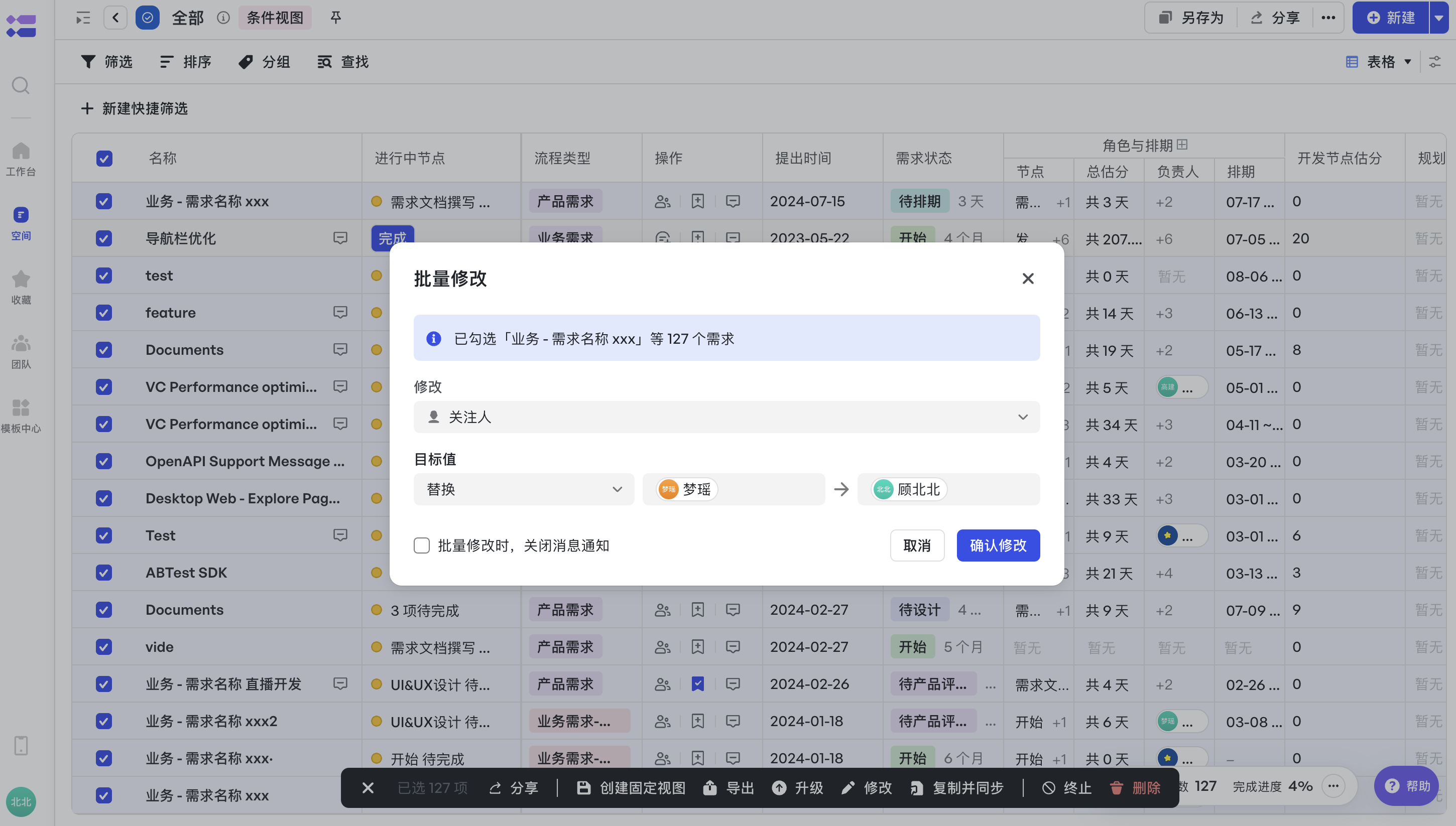

af5a4cb38-b97d-4680-9de9-5d33d6f26e57

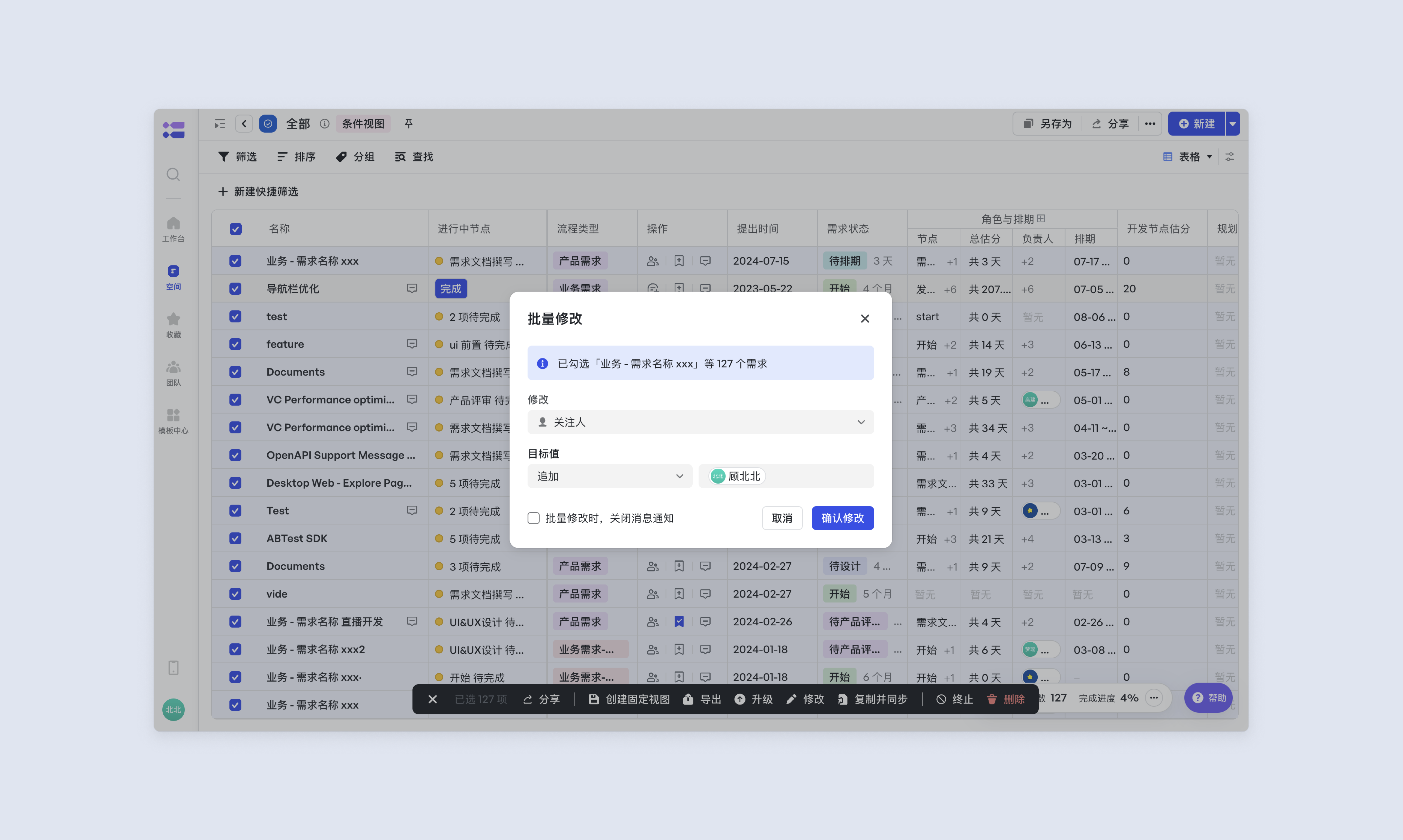

選擇欄位,並設定追加值,批次追加欄位新內容。

a9c70f1e9-d3e4-41b3-be02-d3bddee24e2b

批次修改人員

當專案角色人員變動後,可批次修改負責人減少重複填寫。 需要注意的是,此功能僅節點流工作項可用。 操作許可權 支援空間管理員、業務線超級管理員批次修改 。除此之外,可在使用者組管理中,授權批次修改的許可權:

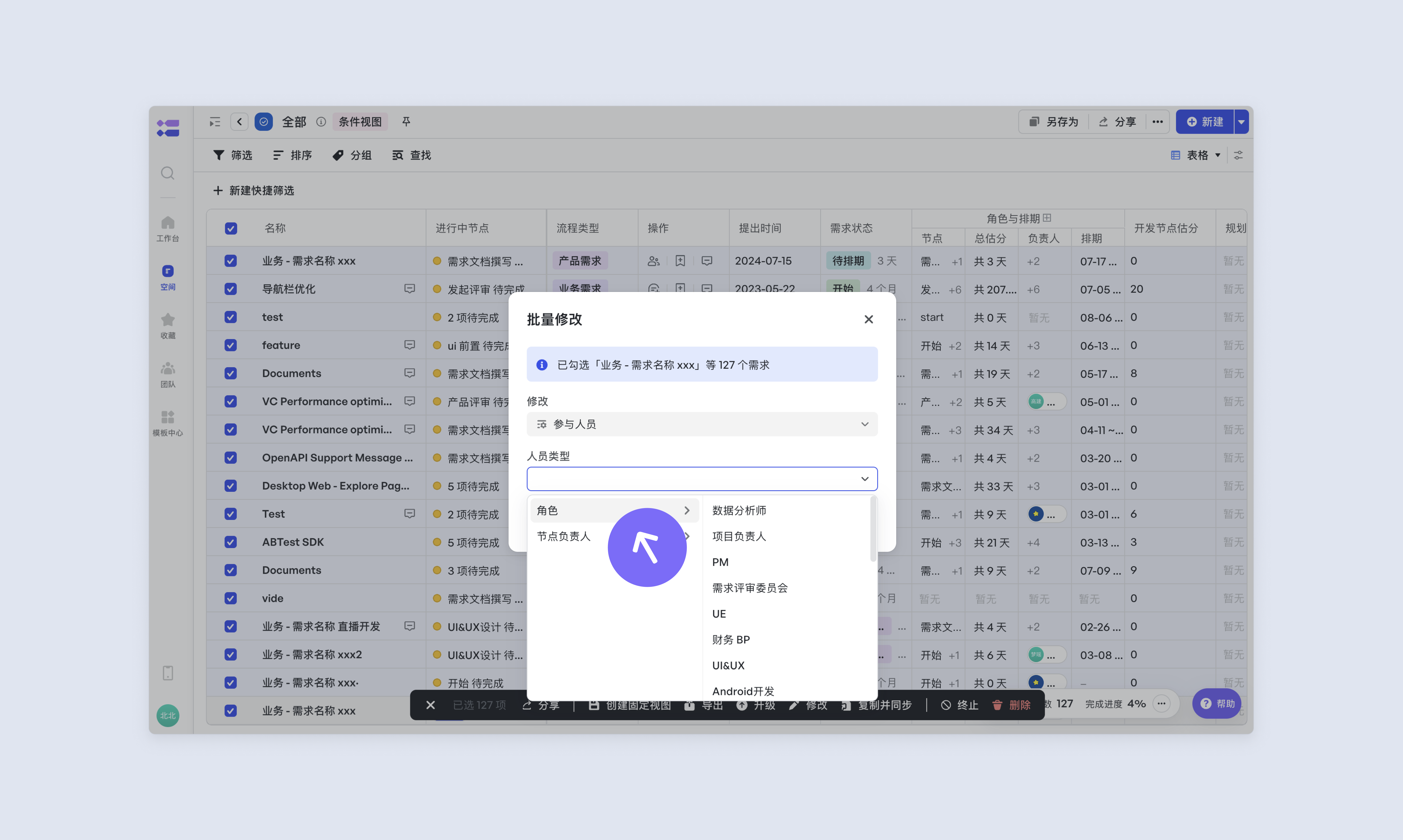

批次修改角色人員

勾選例項後,在頁面底部工具欄中點選修改,選擇“參與人員”控制元件;

af8d81c91-93cf-4def-b87e-720a114e799e

配置人員型別為角色-財務BP,並在目標值中填寫對應人員。

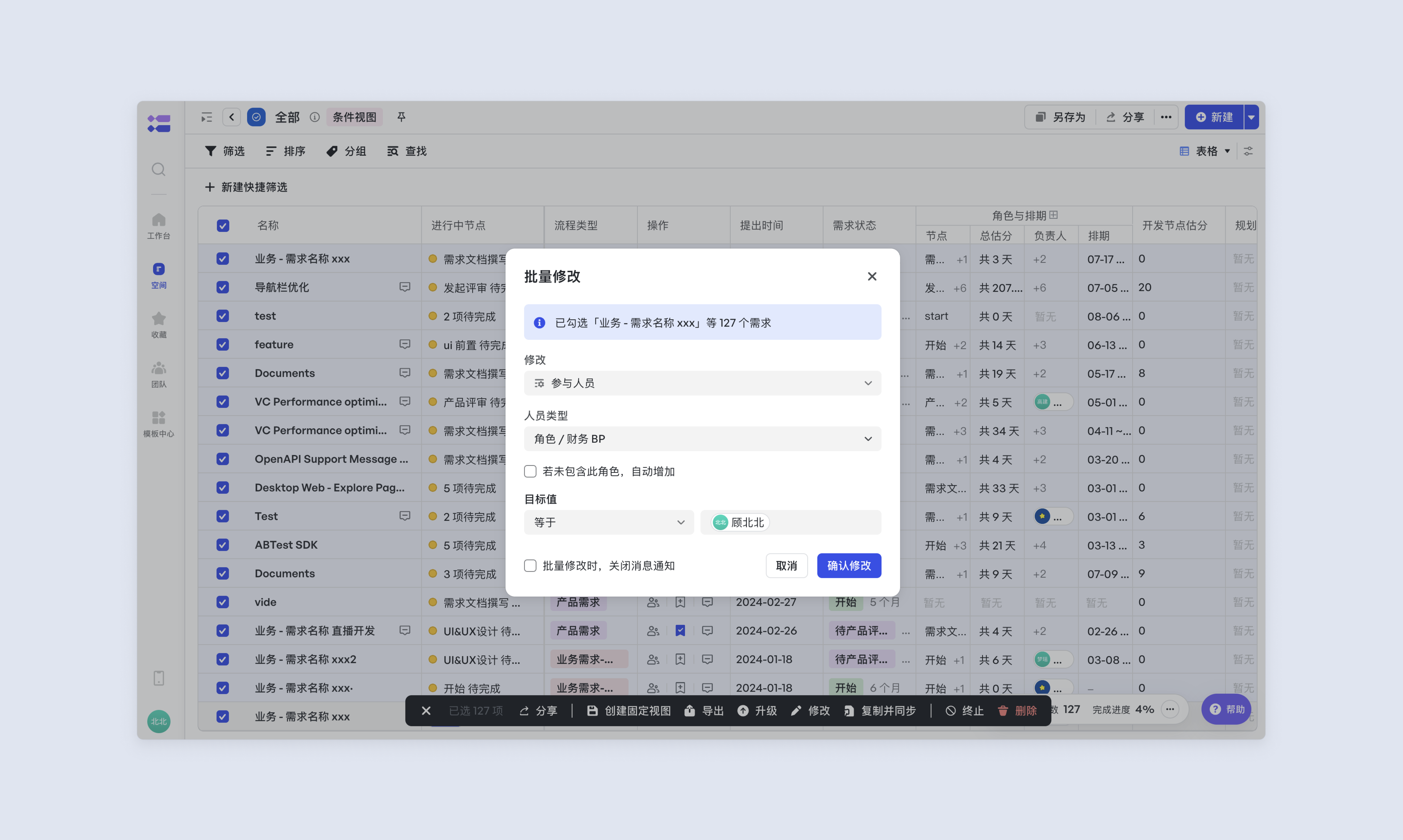

a10042db6-6b09-4393-aff9-13f9f1c4265b

批次修改節點負責人

需要注意的是,此功能僅節點流工作項可用。 勾選例項後,頁面底部會出現工具欄,點選修改;

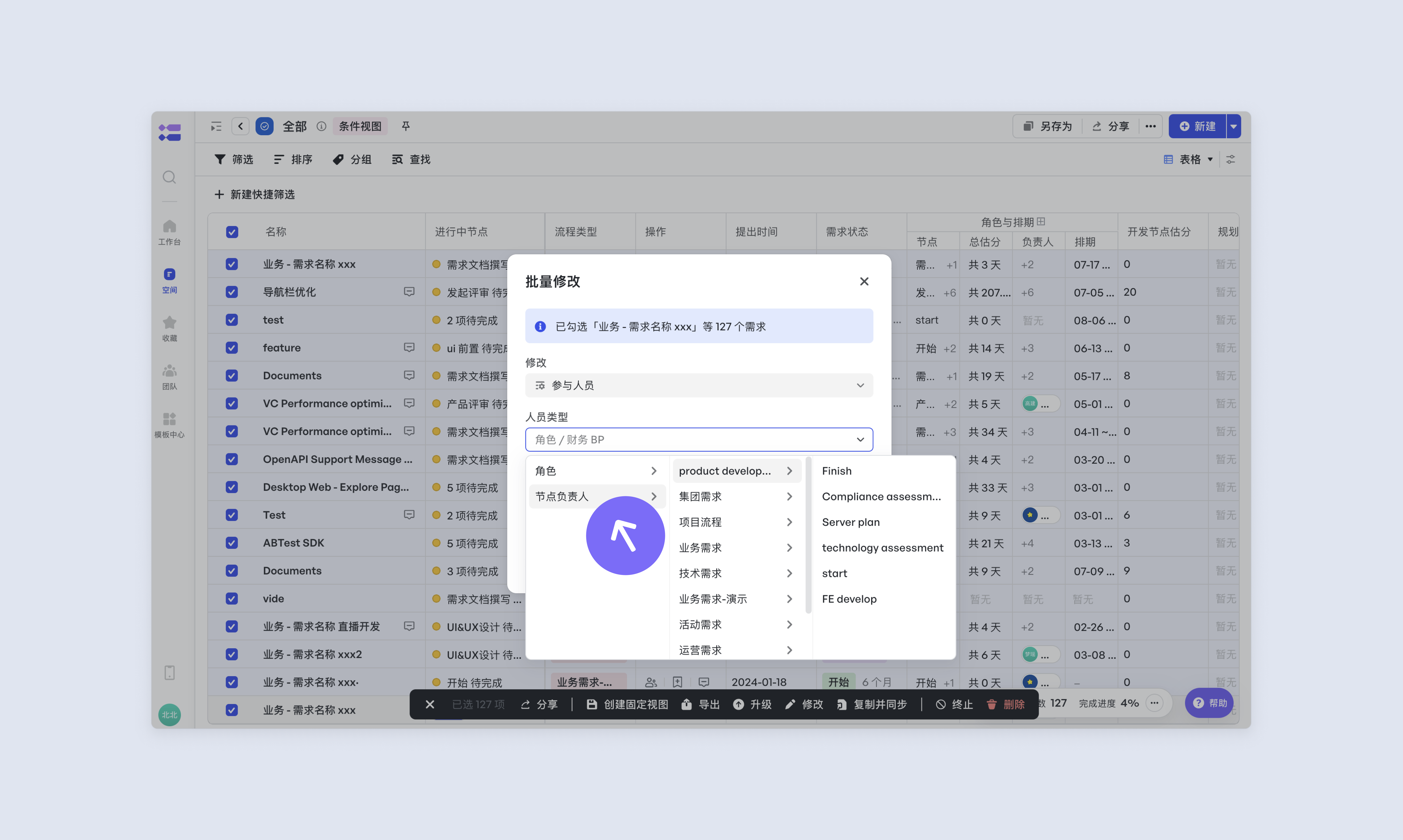

a17d1e348-0bda-46b5-abb8-c9cfa8359a20

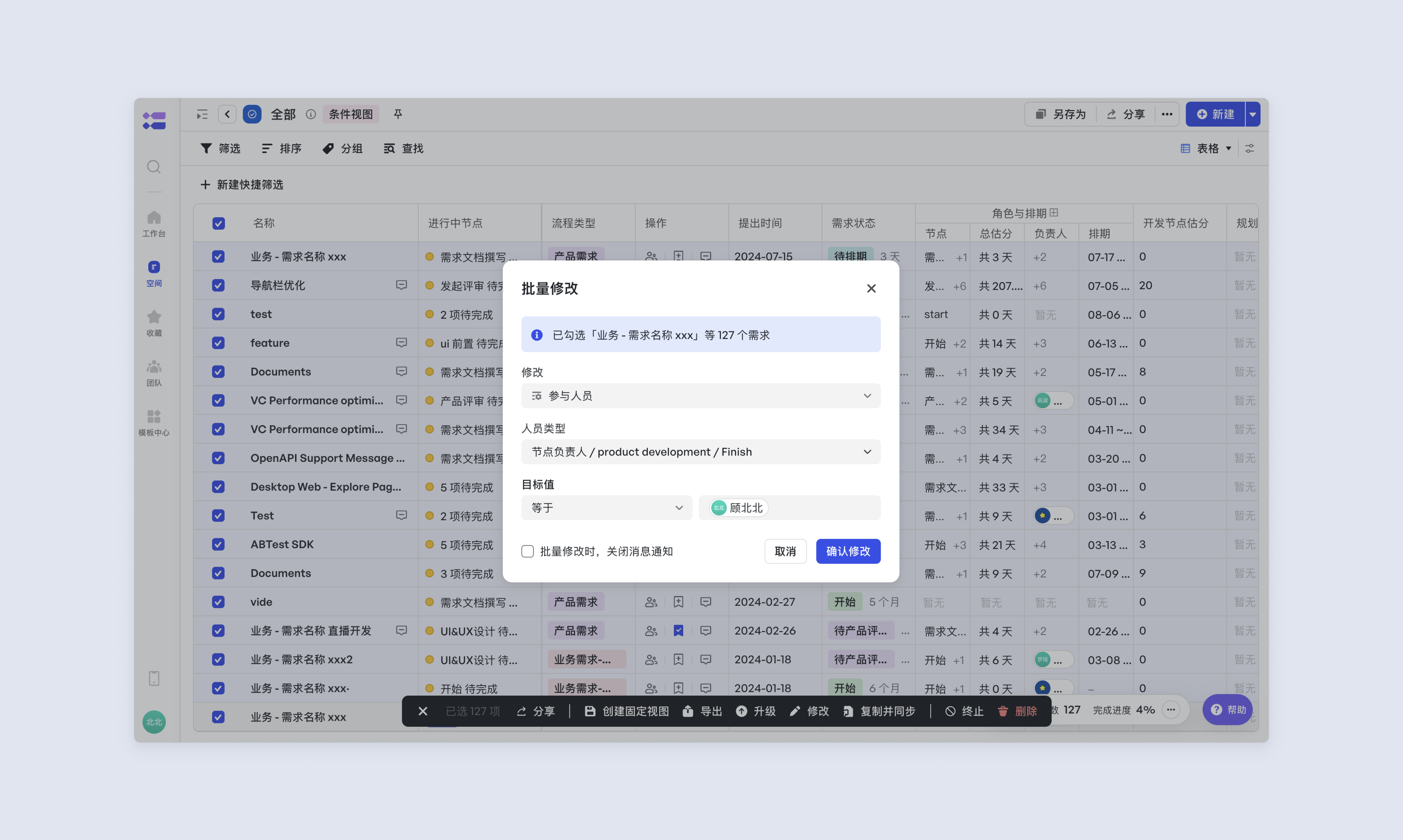

配置人員型別為節點負責人-XXX,並在目標值中填寫對應人員。

a3fba93e3-2f0e-45b6-9849-838bf34d2daa

操作許可權 目前僅支援空間管理員、業務線超級管理員批次修改人員。

需要注意的是,以下情況將修改失敗:

  1. 目前流程模板中配置節點聯動多角色,歷史版本配置單角色或變更聯動角色;
  2. 目前流程模板中配置節點聯動單角色或自行新增,歷史版本配置聯動多角色;
  3. 節點被刪除或未滿足出現條件;
  4. 勾選例項的流程模板中,不存在目標修改節點;
  5. 節點為限制節點,目標人員非業務線超級管理員或空間管理員。

批次修改節點排期

當專案整體延期時,可透過批次修改節點排期來調整計劃。 需要注意的是,此功能僅節點流工作項可用。 操作許可權 支援空間管理員、業務線超級管理員批次修改 。除此之外,可在使用者組管理中,授權批次修改的許可權:

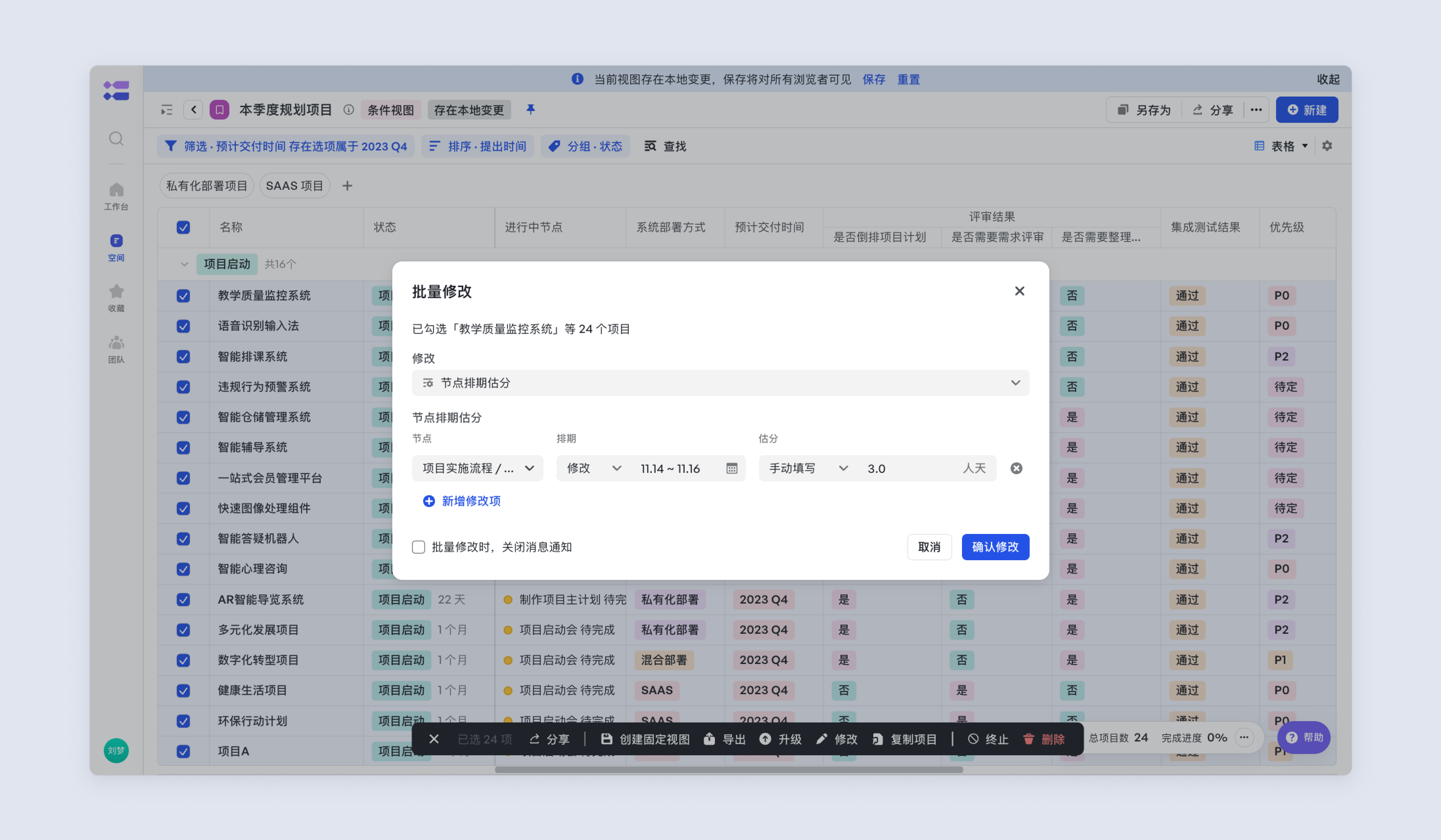

勾選例項後,在頁面底部工具欄中點選修改,選擇“節點估分排期”控制元件;配置將要修改的節點,並在目標值中填寫對應排期與估分資訊。

aa0690be8-3493-48b6-ad10-228d9827c2d4

估分可以配置為:不修改、手動填寫、按排期計算。

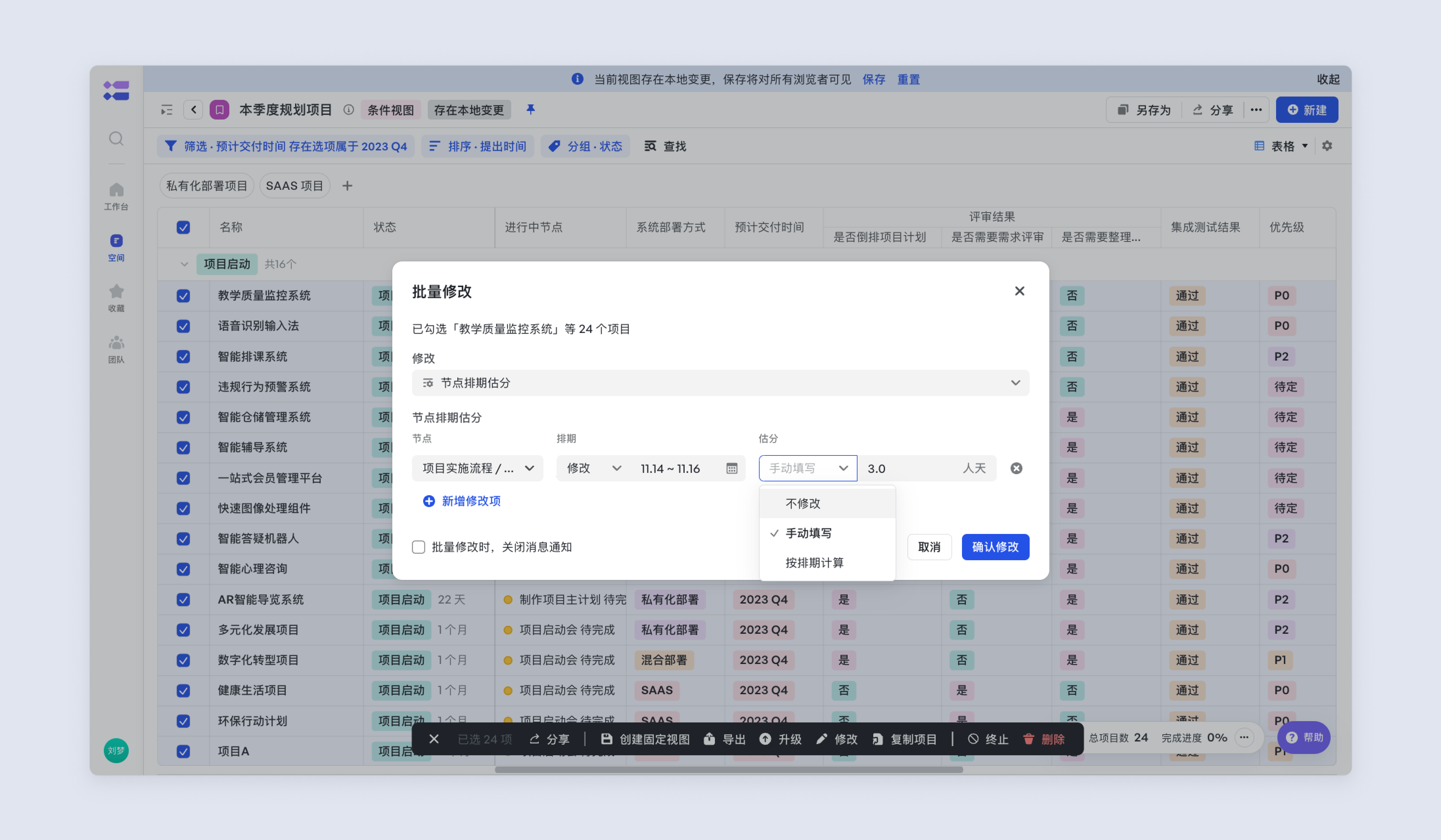

af4b846cf-29ad-4cb1-9d4a-36cb61c09e37

需要注意的是,以下情況將修改失敗:

  1. 節點被刪除或未滿足出現條件;
  2. 節點估分小於此節點任務的估分彙總;
  3. 節點為差異化排期狀態。

操作許可權 目前僅支援空間管理員、業務線超級管理員批次修改。

批次同步建立

Meegle支援在檢視上批次同步建立,聯動協作場景更快捷。操作路徑:勾選例項後,頁面底部會出現工具欄,點選複製並同步

操作許可權 目前僅支援空間管理員批次同步建立。

a8fe032e2-6b3d-41e8-bb76-a1967cba54f6

a09ec21a9-59c8-448a-b140-0a484d971326

批次終止

專案規劃後有變更,可將專案批次終止,減少重複操作。操作路徑:勾選例項後,頁面底部會出現工具欄,點選終止

操作許可權 目前僅支援空間管理員、業務線超級管理員批次終止 。

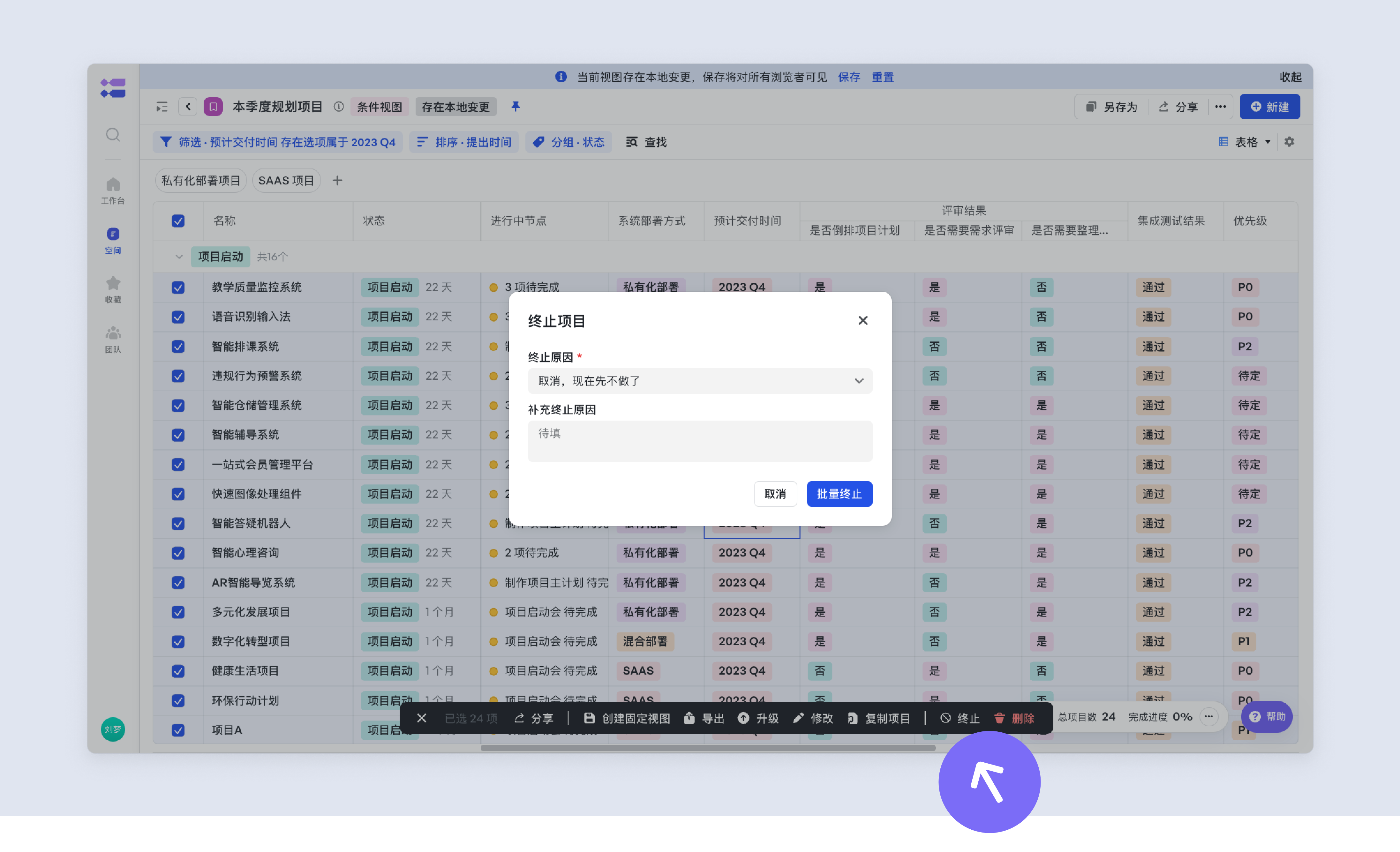

a73133f93-3f5f-4f01-98f9-446e8ab0323e

❗️終止後,可透過檢視列表 - 已終止需求池(系統預置檢視)- 再次勾選批次恢復。

批次刪除

當建錯了需求,需求不再進行,可以透過刪除需求來解決。操作路徑:勾選例項後,頁面底部會出現工具欄,點選刪除。 適用範圍:工作項表格檢視、全景表格檢視、任務表格檢視。

操作許可權 目前僅支援空間管理員、業務線超級管理員批次刪除 。

abe333ff0-07b1-40bd-8d37-398eb3671247

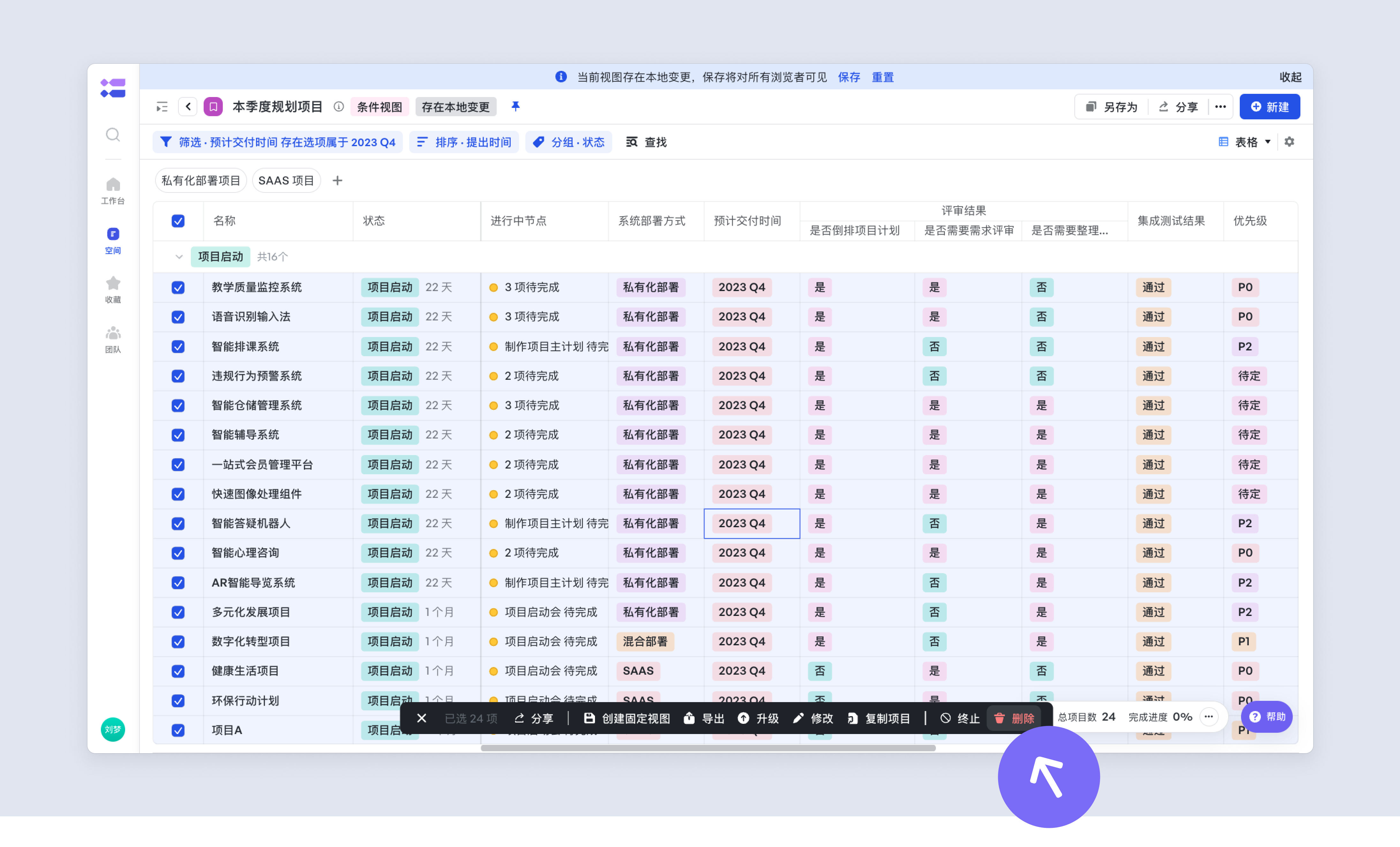

詳情頁檢視批次修改

在詳情頁的“工作項檢視”控制元件中,也支援勾選後批次修改欄位值、人員與節點排期。

操作許可權 目前僅支援空間管理員、業務線超級管理員批次修改人員。

a20305d62-48d0-4684-9235-7e66c91b2db5

批次操作時,關閉訊息通知

模板升級、批次刪除、批次終止等流程增加 “關閉訊息通知” 選項,勾選後,本次升級不再觸發自動化通知,避開多餘資訊干擾,讓批次模板升級更靈活、貼心。

acc1f6481-5a38-40e2-a929-ae8e6c4252a9
