計劃表甘特圖¶
| 版本 | 商業版 | 企業版 | 旗艦版 | 行業專版 |
|---|---|---|---|---|
| 是否可用 | ❌ | ❌ | ❌ | ✅ |
功能介紹¶
介紹¶
計劃表全屏/編輯模式下提供展示甘特圖能力,支援在現有層級基於排期資料繪製甘特圖,提升進展跟蹤、工期和關鍵路徑檢視能力。
功能入口¶
在計劃表右上角,可點選切換計劃表顯示模式,支援【僅顯示計劃表】、【顯示計劃表和甘特圖】、【僅顯示甘特圖】。

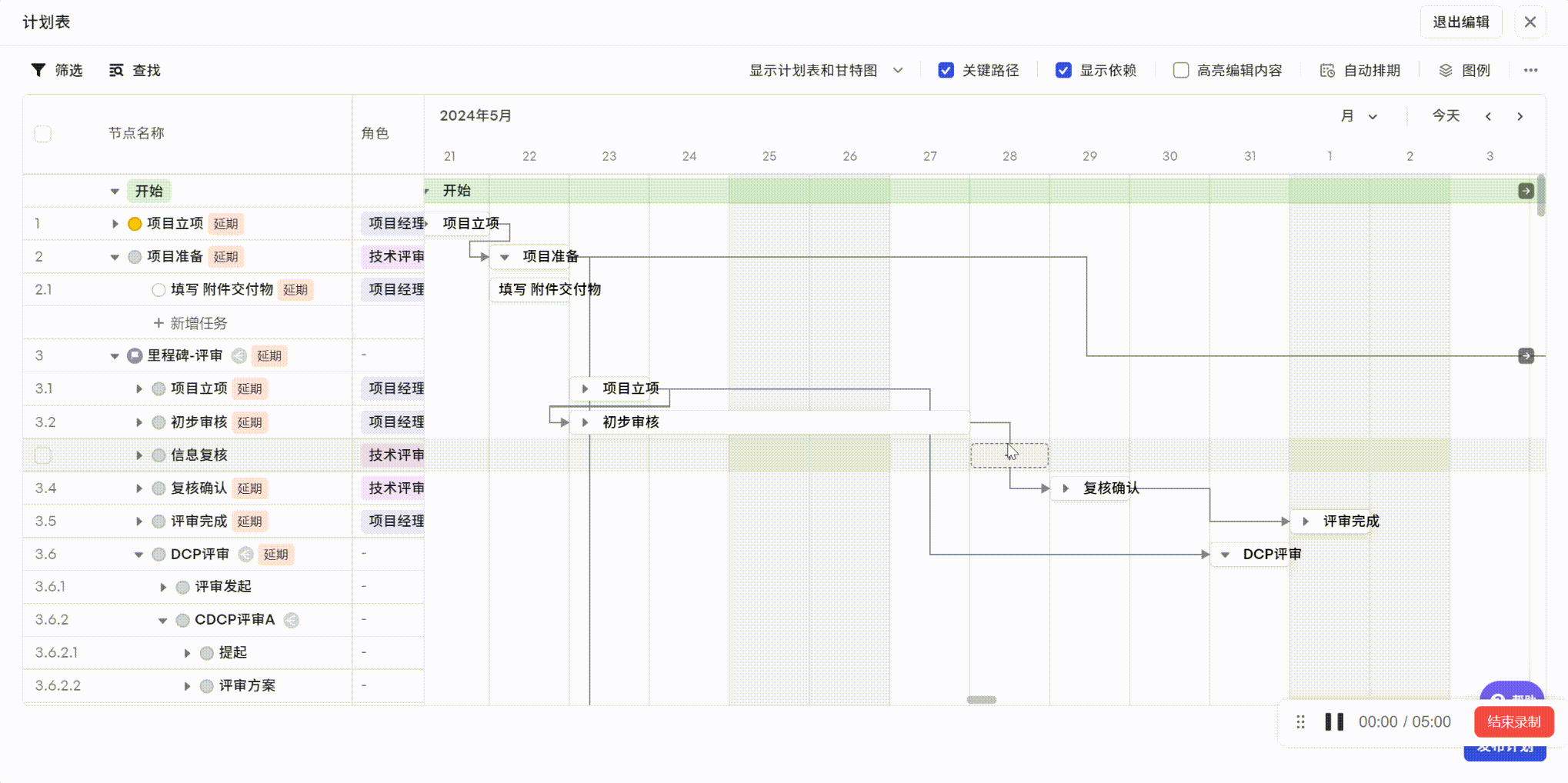

當切換到【顯示計劃表和甘特圖】或【僅顯示甘特圖】模式,顯示專案甘特圖時,支援設定步長、關鍵路徑和顯示依賴。支援手動拖拽甘特條以修改排期,支援針對未排期節點原地新建排期。
具體使用¶
步長¶

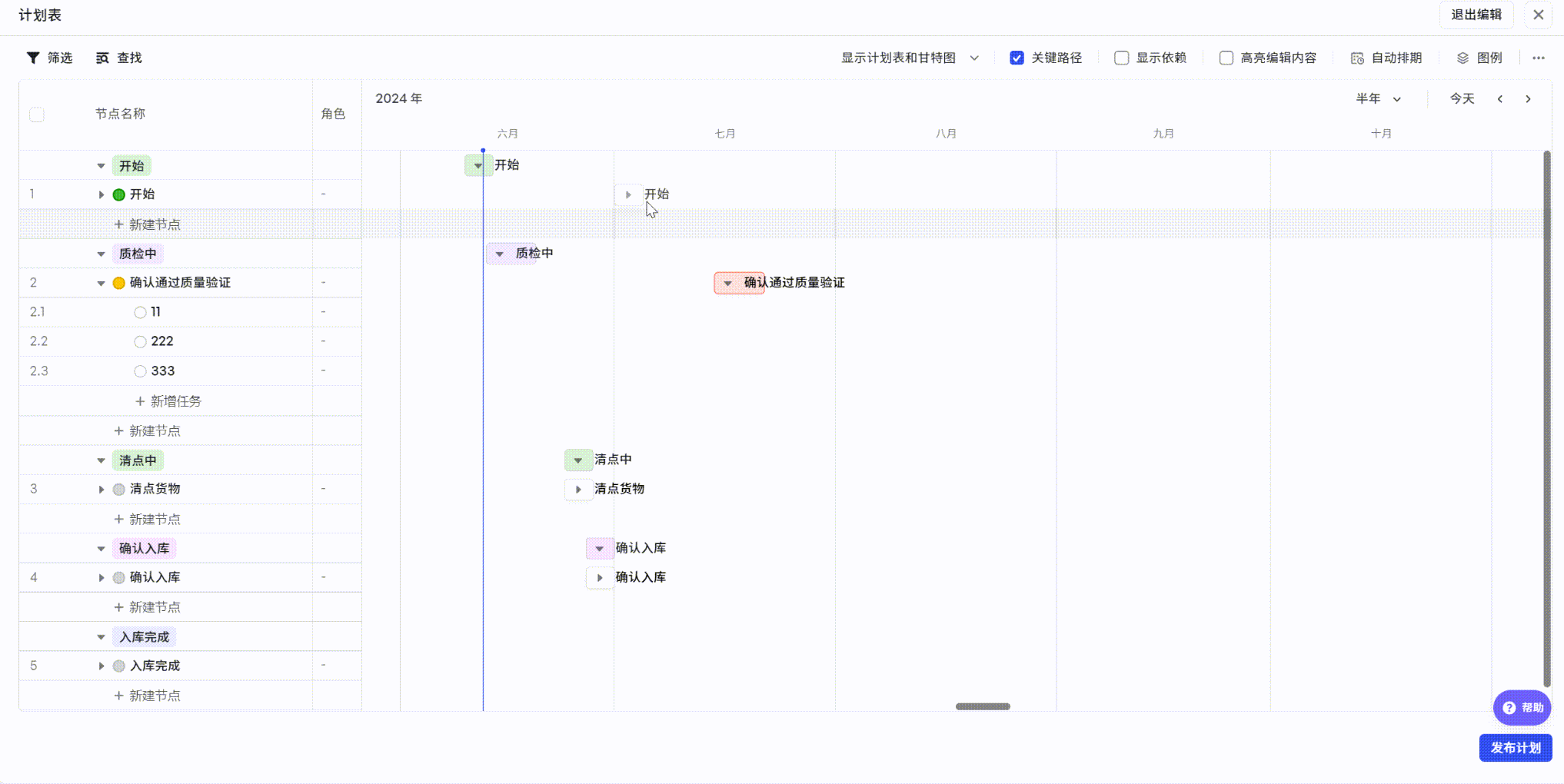

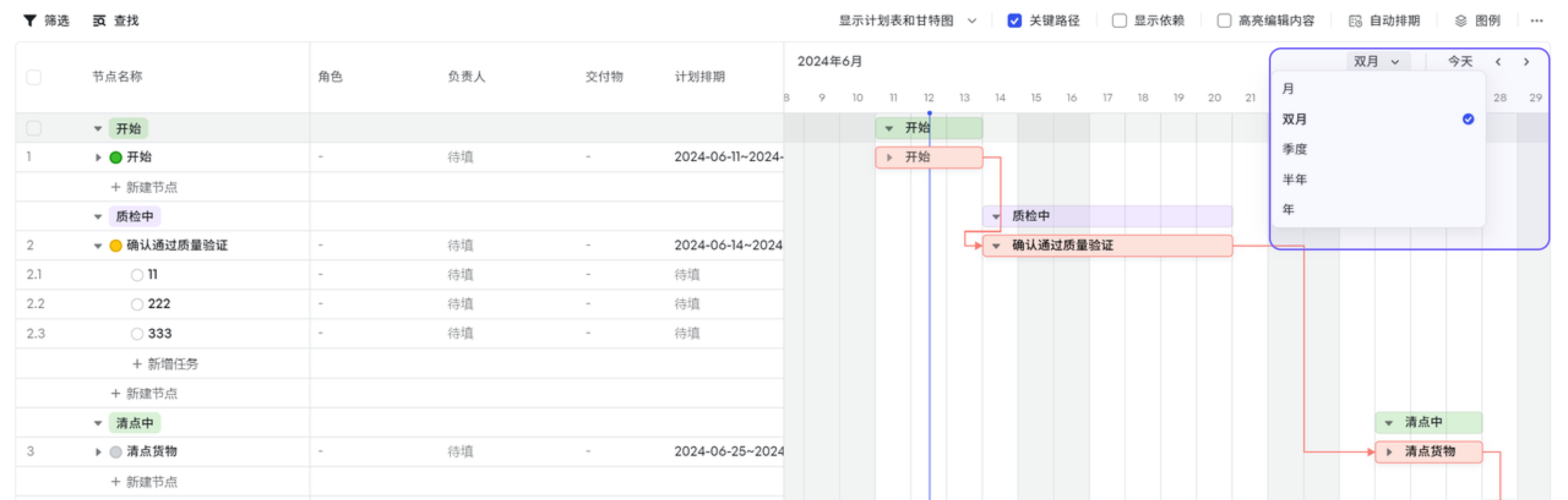

步長支援切換到月、雙月、季度、半年、年,在排期週期較長時,更好檢視專案整體排期。 設定步長後可點選 “< > ”快速向前/後切換,也支援一鍵定位到今天。

【顯示計劃表和甘特圖】模式下,可手動拖動甘特圖寬度,以展示更多資訊。

顯示依賴¶

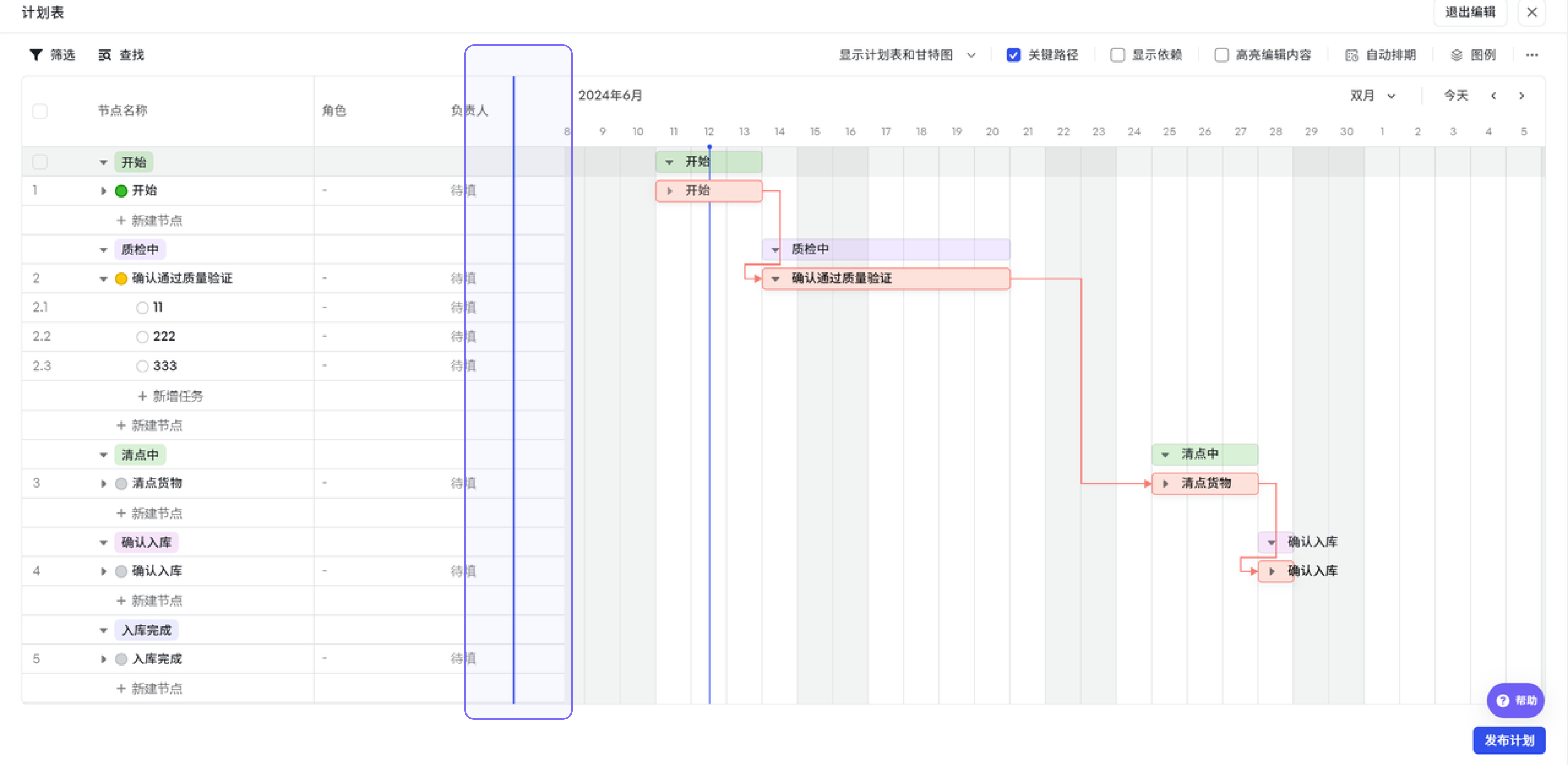

開啟顯示依賴後,計劃表甘特條上將用箭頭展示依賴項屬於本WBS的依賴關係,包括前序節點的FS依賴、空間關聯的SF&FF依賴、WBS啟動FS和完成FF依賴。
FS:A節點完成B節點才能開始,A後連線到B前。 SF:A節點開始B節點才能完成,A前連線到B前。 FF:A節點完成B節點才能完成,A後連線到B前。
1.建立依賴¶
開啟顯示依賴時,滑鼠定位到甘特圖節點上,可以出現依賴按鈕,點選並拖拽連線,可以建立FS和FF的啟動完成依賴。

2.刪除依賴¶
點選依賴連線,出現確認刪除彈窗,確認後可刪除該依賴。 本條依賴線包含多條依賴關係、本條依賴線為前序節點依賴、本條依賴線為空間關聯依賴時,無法在此處刪除。

關鍵路徑¶

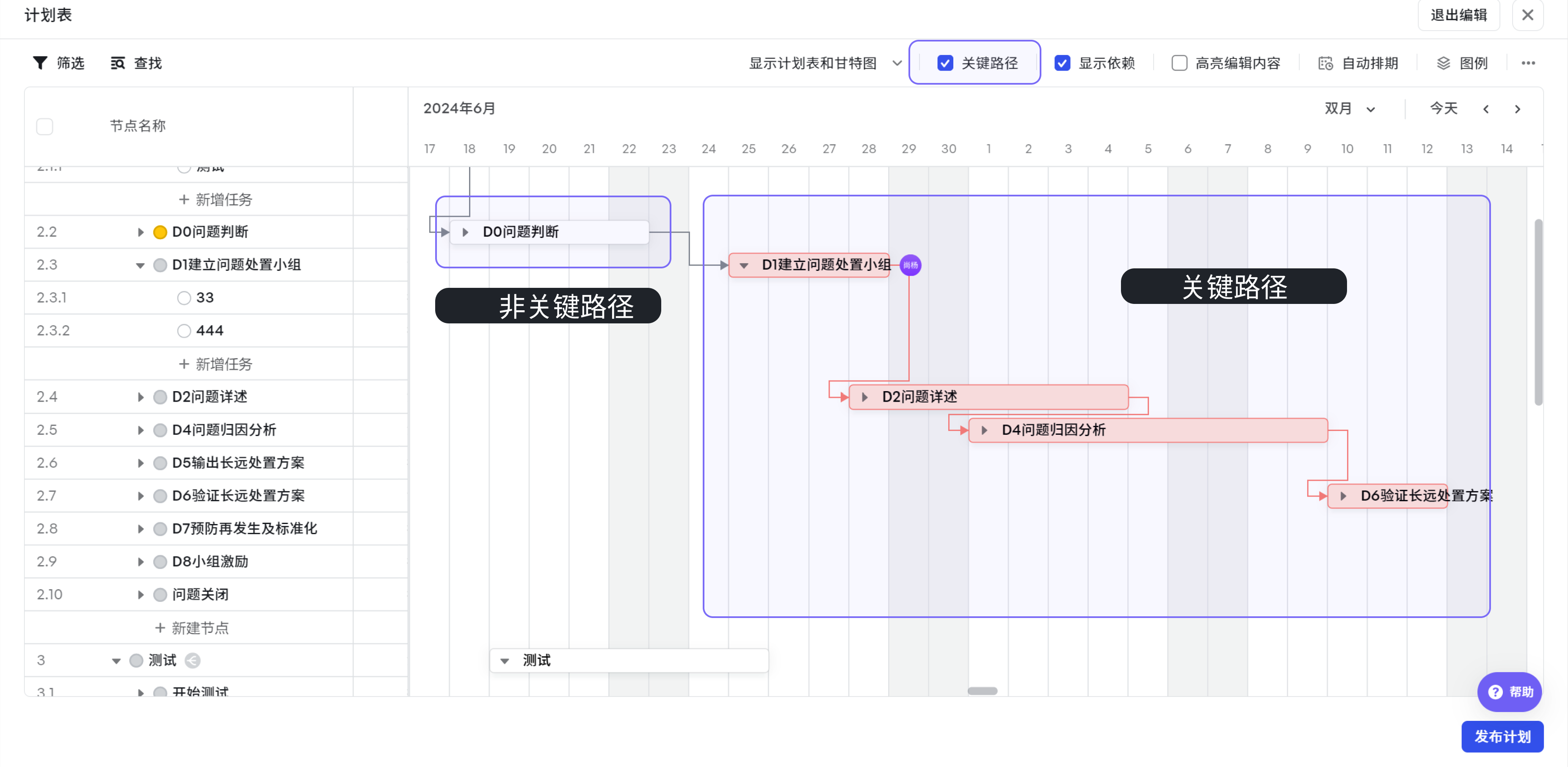

關鍵路徑是專案中帶有依賴關係的一系列任務,可以用來估算專案最短工期。如果關鍵路徑上的任務被延遲,則可能造成整個專案的延期。在計劃表編輯欄上開啟關鍵路徑開關後,在甘特圖上的關鍵任務和連線均會顯示。 關鍵路徑可以有多條,均為【完成該專案的最晚時間節點(按排期計算)】和與此關鍵路徑節點【有依賴關係並無法再向後延期的前序節點】。
- D0節點和D1節點是FS關係,但是自動排期後D1開始時間-D0結束時間=1>0,存在可寬延時間1天,因此D0非關鍵路徑。
- D1節點和D2節點是FS關係,但是自動排期後D2開始時間-D1結束時間=-1<0,不存在可寬延時間,因此D1為關鍵路徑。

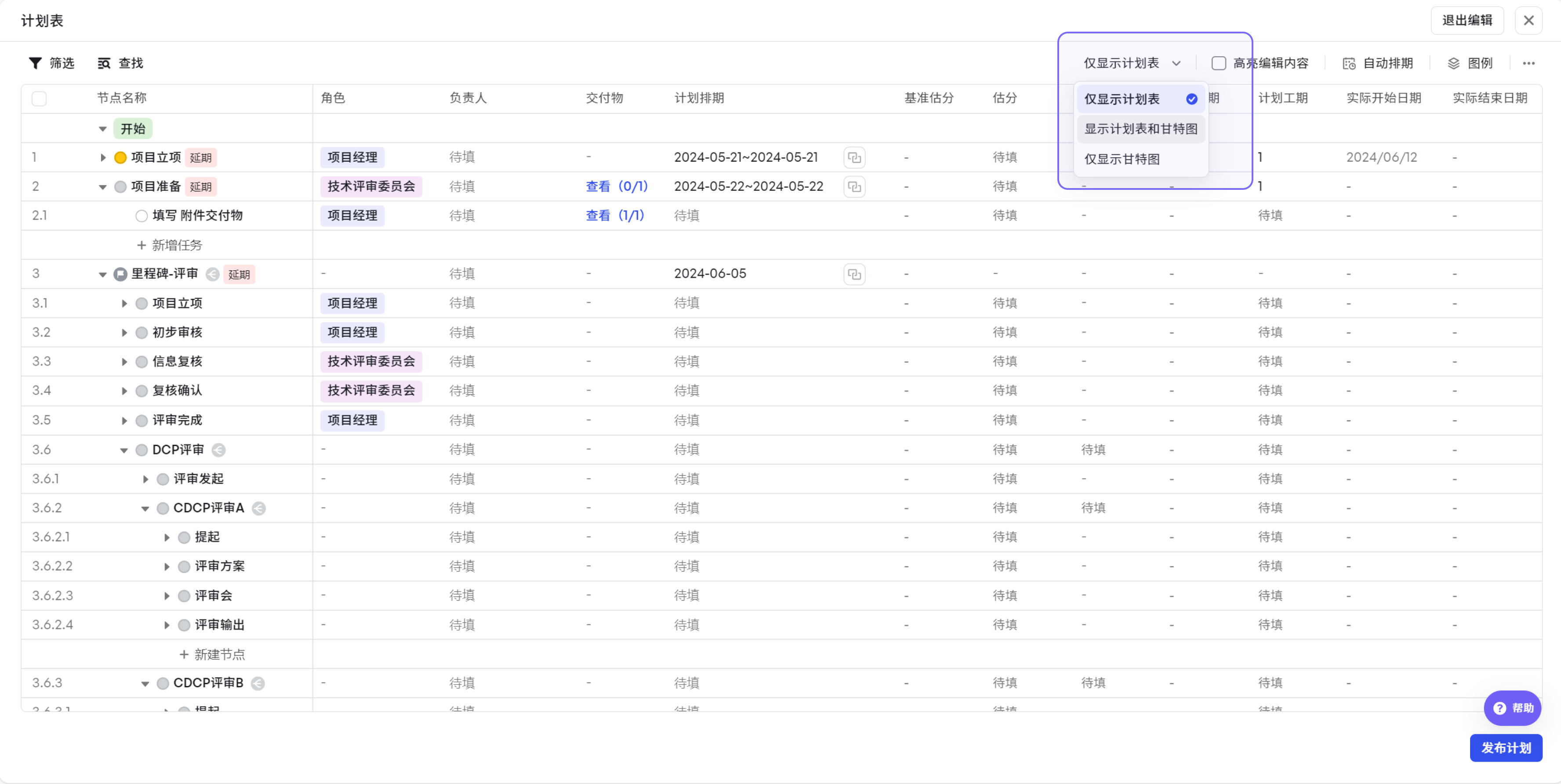

1.計劃表篩選¶

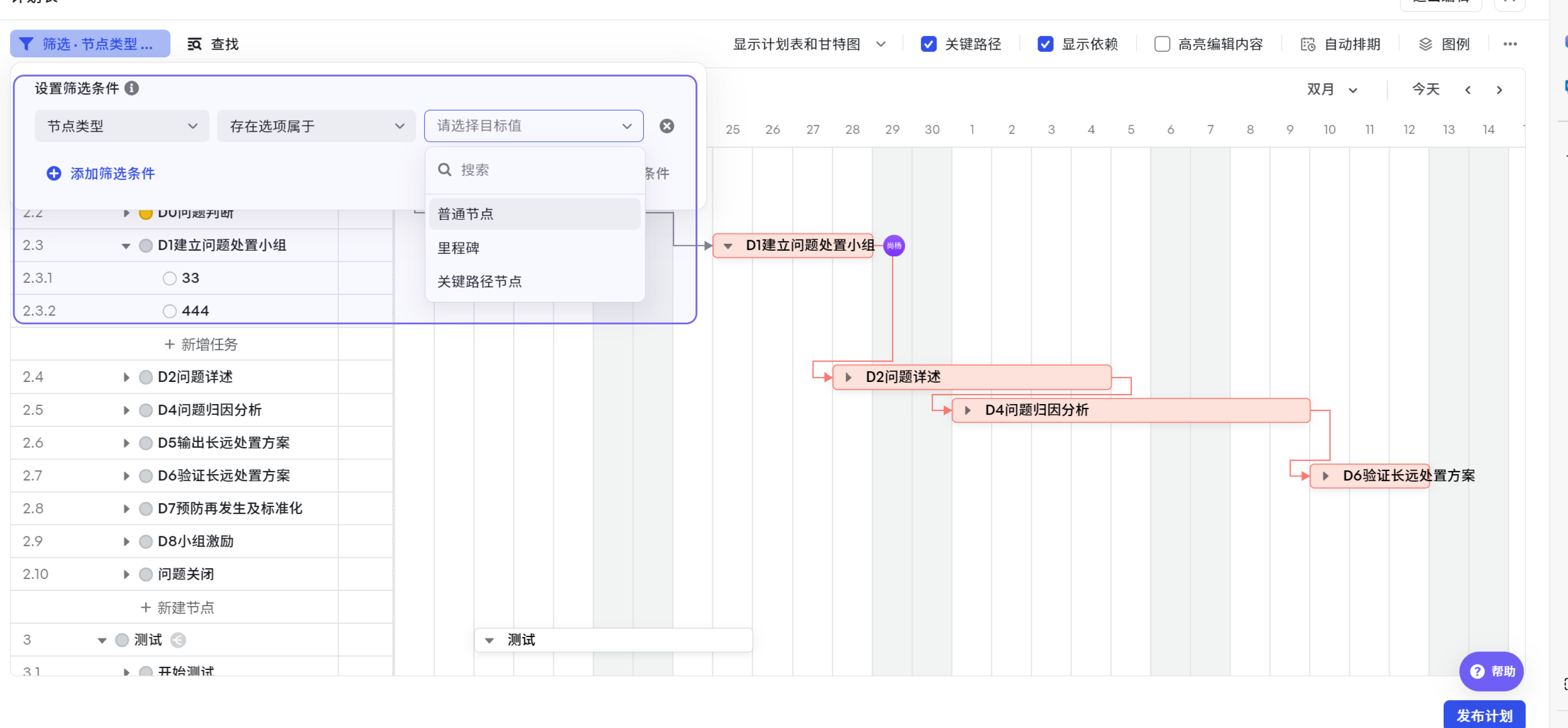

計劃表支援篩選節點型別,聚焦檢視關鍵路徑、里程碑節點。

排期拖拽¶

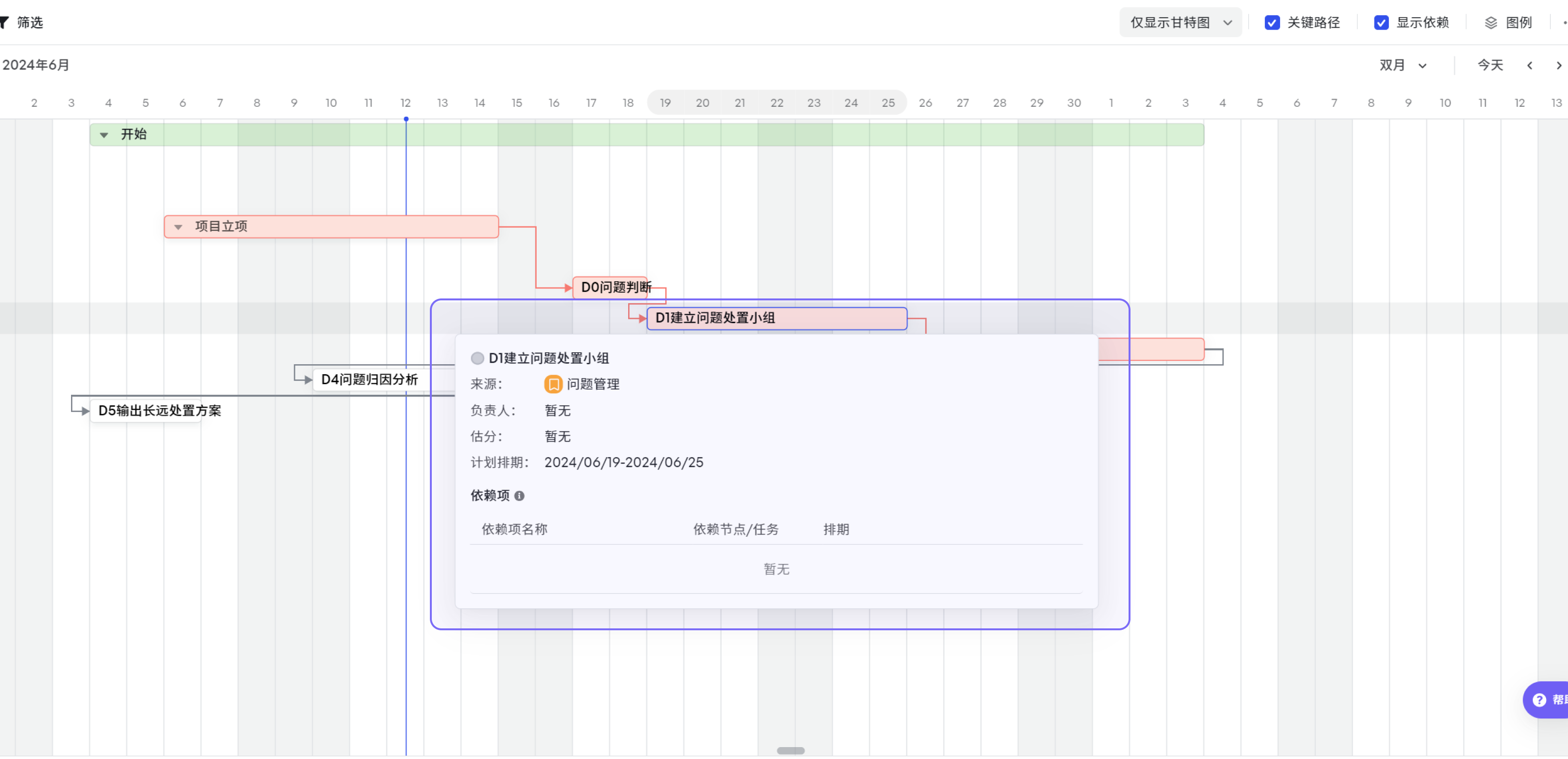

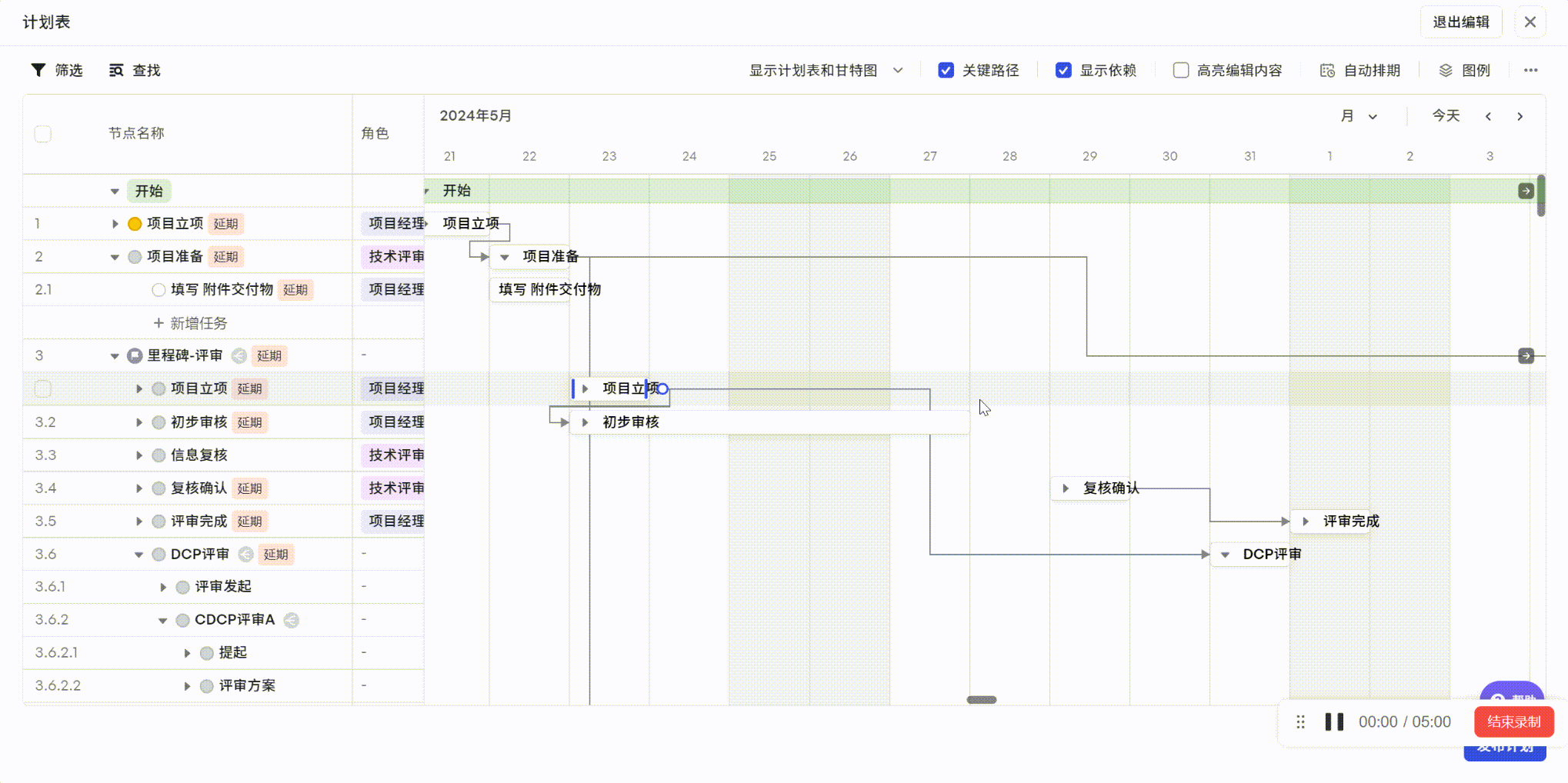

滑鼠定位到甘特圖節點/任務上,可彈出卡片顯示該節點/任務詳細資訊,包括負責人、估分、排期和依賴項。 支援手動拖拽節點/任務甘特條修改排期和估分,排期變更後,相關節點/任務將按排期關係規則自動計算排期。

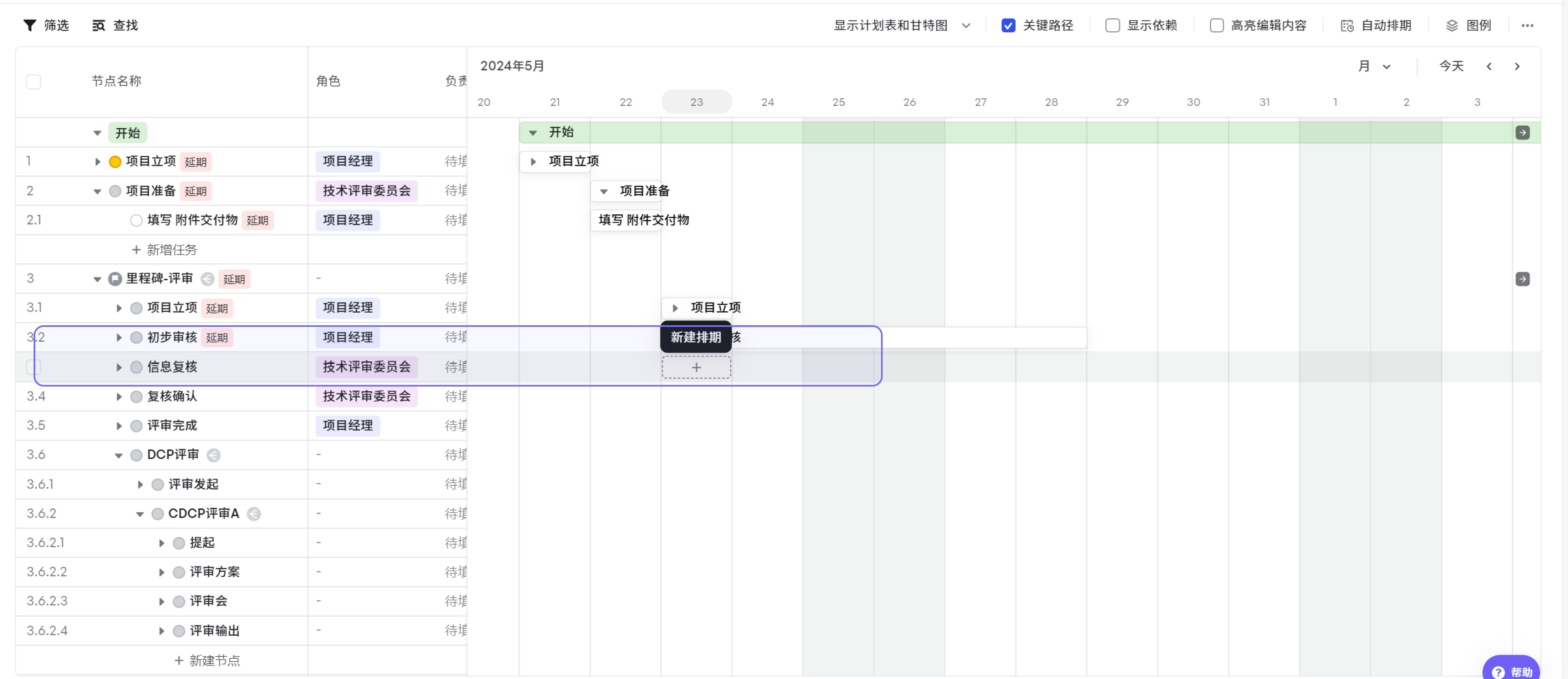

新建排期¶
針對未排期節點/任務,支援在對應甘特條上直接點選【新建排期】。
