跳轉至

關聯工作項資料同步

介紹

關聯工作項之間的部分欄位、狀態資料需要同步,比如缺陷的所屬業務線、關聯的需求文件等資訊,是與缺陷關聯的需求一致的;版本的預計上線時間,與版本下所有需求的上線時間是一致的。關聯工作資料同步功能可以幫大家節省手動重複填寫資料的時間,解放生產力。

透過自動化配置中,不同型別觸發器和操作的組合,可滿足關聯工作項的資料聯動,比如:

  • 建立缺陷時,缺陷自動同步其關聯需求的業務線;
  • 需求業務線變更時,需求下所有缺陷的業務線欄位同步變更;
  • 版本釋出後,版本下所有的需求上線節點批次完成。 注意:

  • 這裡互相同步的兩個工作項之間,需要配置 以及均有相同欄位。

  • 單條規則可執行的操作工作項次數上限為30000,超過30000的其他例項會忽略(包括欄位操作、節點操作、人員分配和狀態流轉四種操作)

接下來我們就以這三個場景為例,瞭解關聯工作項之間的資料同步配置。

欄位值同步

缺陷繼承其關聯需求的業務線

自動繼承其關聯工作項的欄位資訊,就不需要重複填寫,也可以減少誤填寫帶來的資料不準確。

HwPMkoFDvR

自動化規則拆解

針對以上訴求,可以大致梳理為:

  • 觸發器:建立缺陷
  • 操作:缺陷的業務線欄位值,同步關聯需求的業務線欄位

配置流程 在自動化中進行如下配置:

圖示
填寫規則名稱:繼承關聯工作項欄位資訊 oJbtCGTU1Y

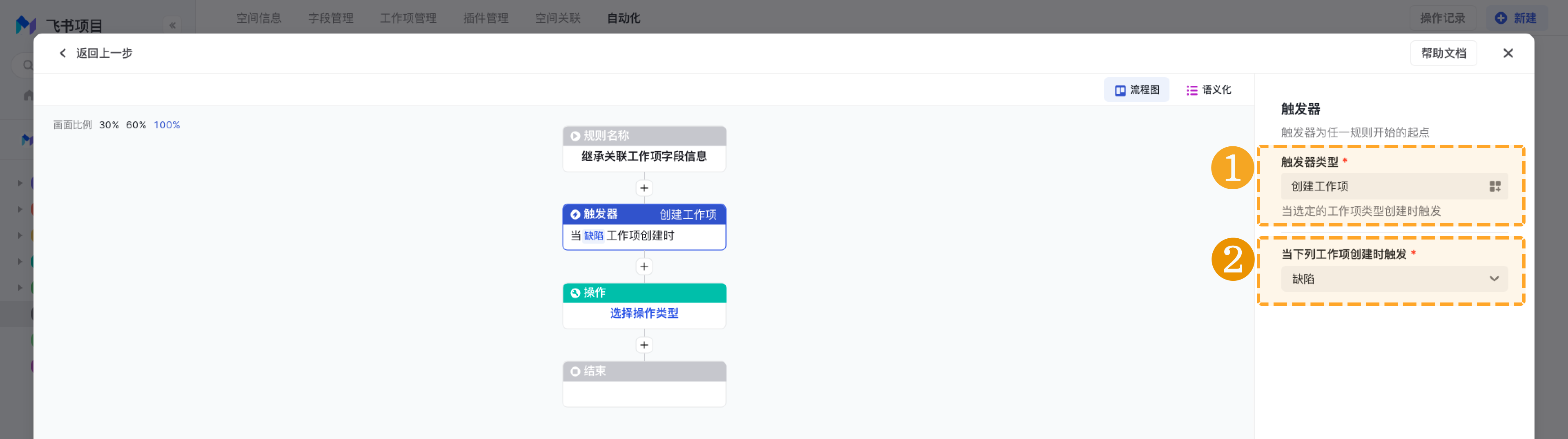

觸發器:建立缺陷
選擇觸發器的型別是“建立工作項”;
工作項選擇為“缺陷”
axeTHiCuo5
操作:缺陷的業務線欄位值,同步關聯需求的業務線欄位
選擇操作型別為“欄位值操作”
執行變更的欄位是缺陷的業務線,所以變更欄位來源為“觸發器中選擇的缺陷”,變更欄位為“業務線”;
欄位操作型別為“同步為”;
欄位值的來源是“缺陷關聯需求的業務線”:也就是“缺陷關聯的其他工作項例項”,關聯關係是“關聯需求”,同步的欄位是“業務線”。
若需求和缺陷當前沒有關聯關係,新建關係參考:

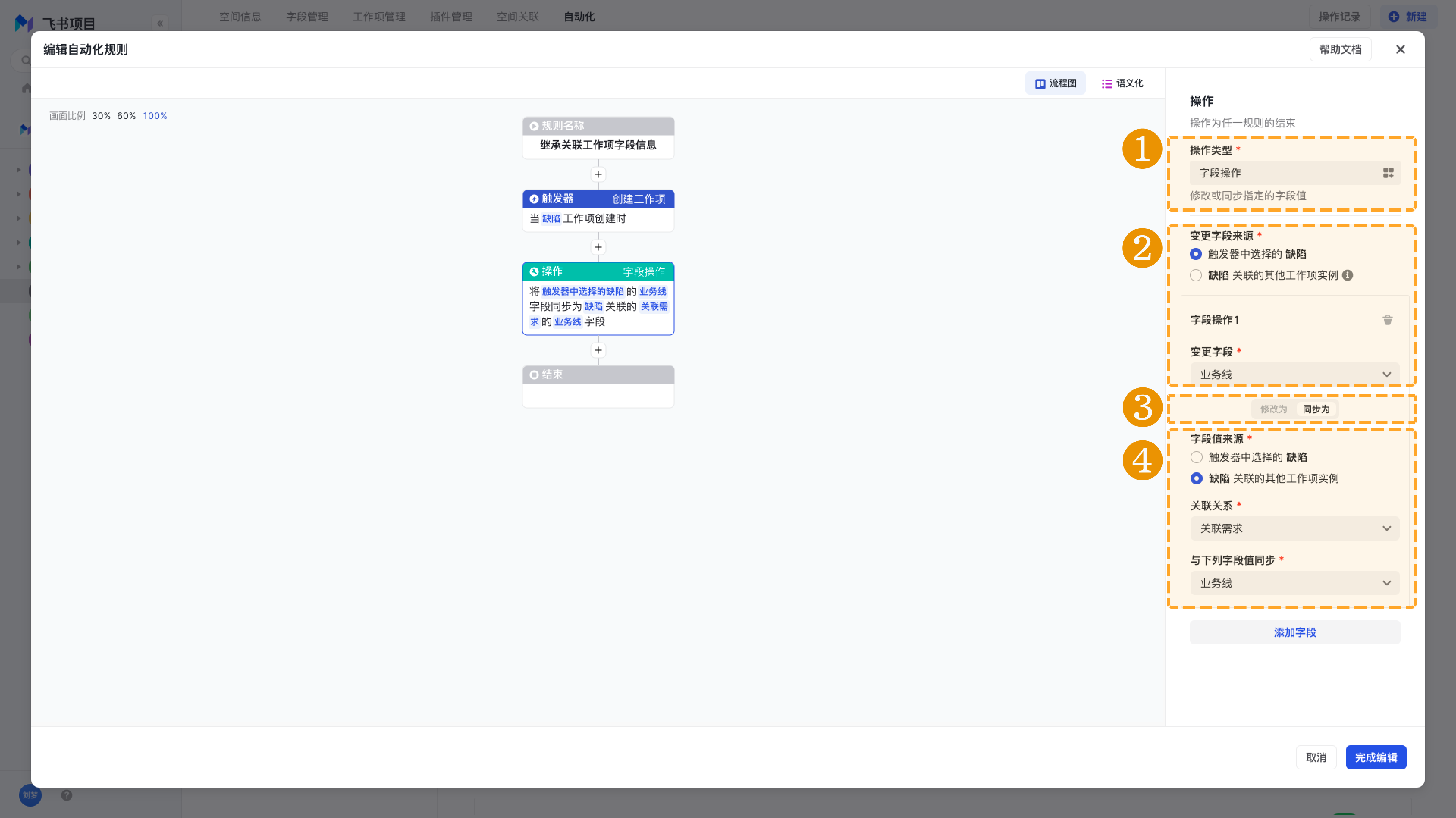

muAimJSZJx

缺陷同步其關聯需求業務線變更

自動同步關聯工作項的欄位變更,資料更新及時,資訊規範透明。

ISsy3eUgGv

自動化規則拆解

針對以上訴求,可以大致梳理為:

  • 觸發器:需求業務線欄位值修改
  • 操作:需求下所有缺陷業務線的欄位值,自動同步為需求的業務線欄位值

配置流程 那麼在自動化中進行如下配置:

配置步驟 圖示

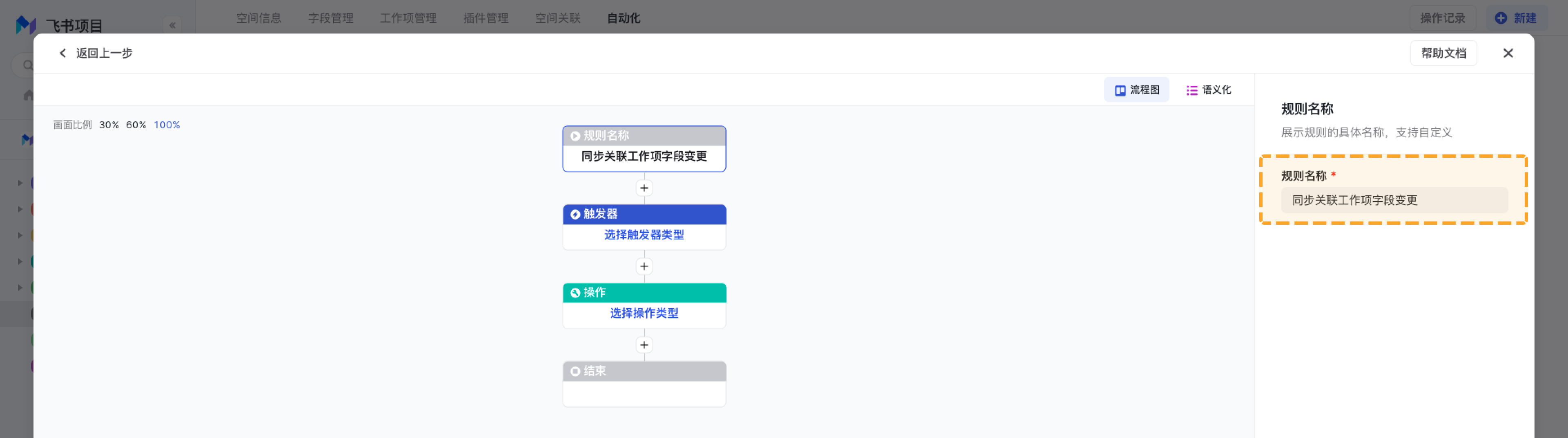

規則名稱:同步關聯工作項欄位變更 A9QuSafl5u
觸發器:需求業務線欄位值修改
選擇觸發器型別為“欄位值修改”;
欄位所屬工作項為“需求”;
當“業務線”從“任意值”變為“任意值”時觸發。

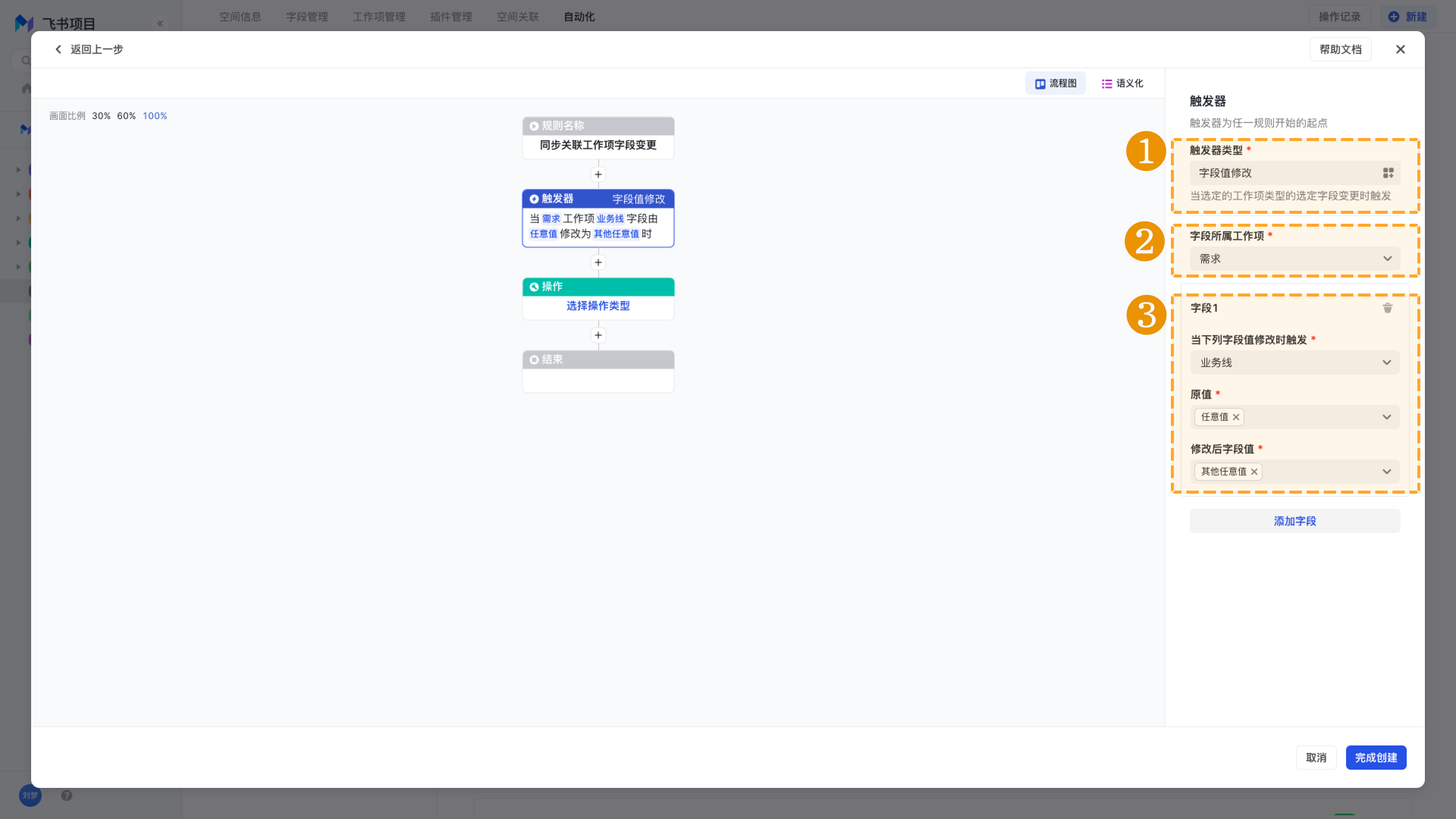

LIbHu0ShUk
操作:需求下的所有缺陷業務線的欄位值,自動同步為需求的業務線欄位值
選擇操作型別為“欄位操作”;
變更欄位的來源是“需求下所有缺陷的業務線”:也就是“需求關聯的其他工作項的例項”,關聯關係是需求下的“缺陷管理檢視”,變更欄位是“業務線”;
欄位操作型別為“同步為”;
欄位值來源就是“觸發器中的需求”。

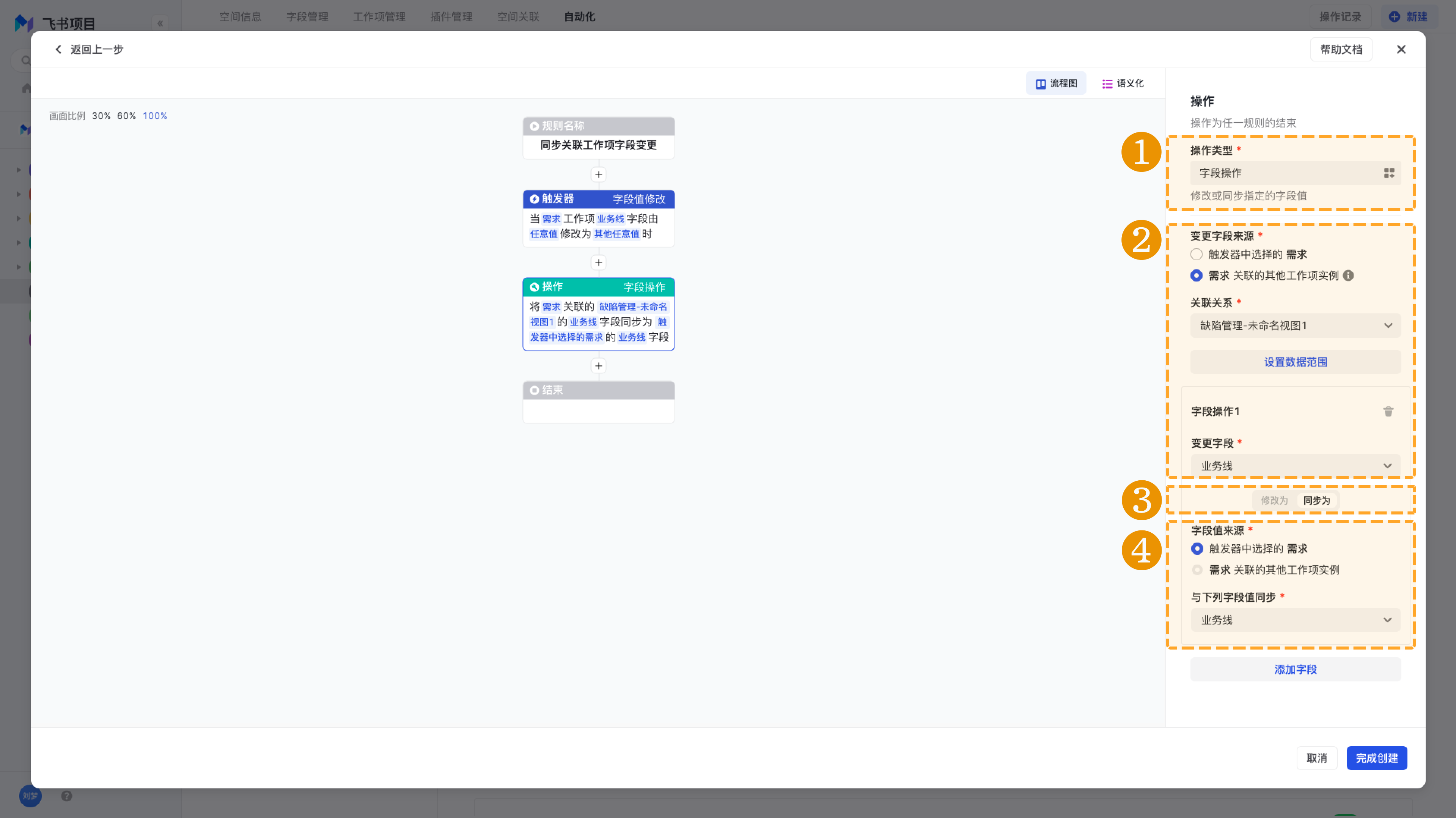

Wp019tWHLL

角色人員同步

缺陷經辦人繼承其關聯需求的後端開發

缺陷“經辦人”自動繼承關聯需求的對應研發,減少重複操作。如:前端缺陷的經辦人預設為關聯需求的“前端開發”,後端缺陷的經辦人預設為關聯需求的“後端開發”。

IBsFDpNh80

自動化規則拆解

針對以上訴求,可以大致梳理為:

  • 觸發器:建立缺陷 分支 1

  • 條件:Bug端分類 等於 “前端”

  • 操作:缺陷的經辦人 同步為 關聯需求的“前端開發” 分支 2

  • 條件:Bug端分類 等於 “後端”

  • 操作:缺陷的經辦人 同步為 關聯需求的“後端開發”

配置流程 在自動化中進行如下配置:

配置步驟 圖示

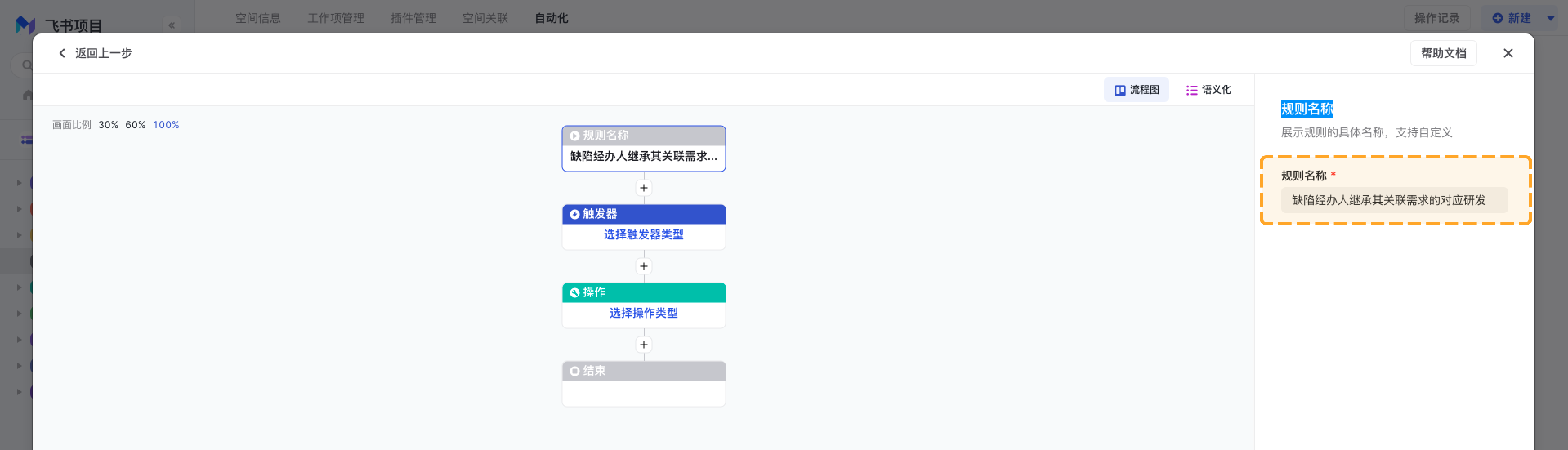

規則名稱:缺陷經辦人繼承其關聯需求的對應研發 GWs8y71lsX

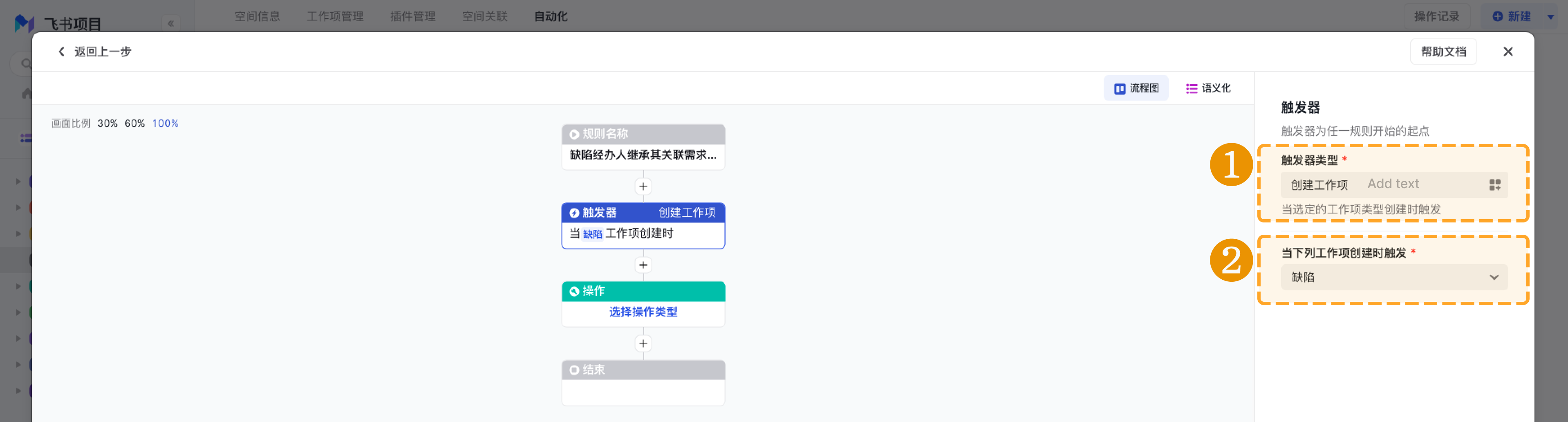

觸發器:建立缺陷
選擇觸發器的型別是“建立工作項”;
工作項選擇為“缺陷”
bkYFffevur
分支 1

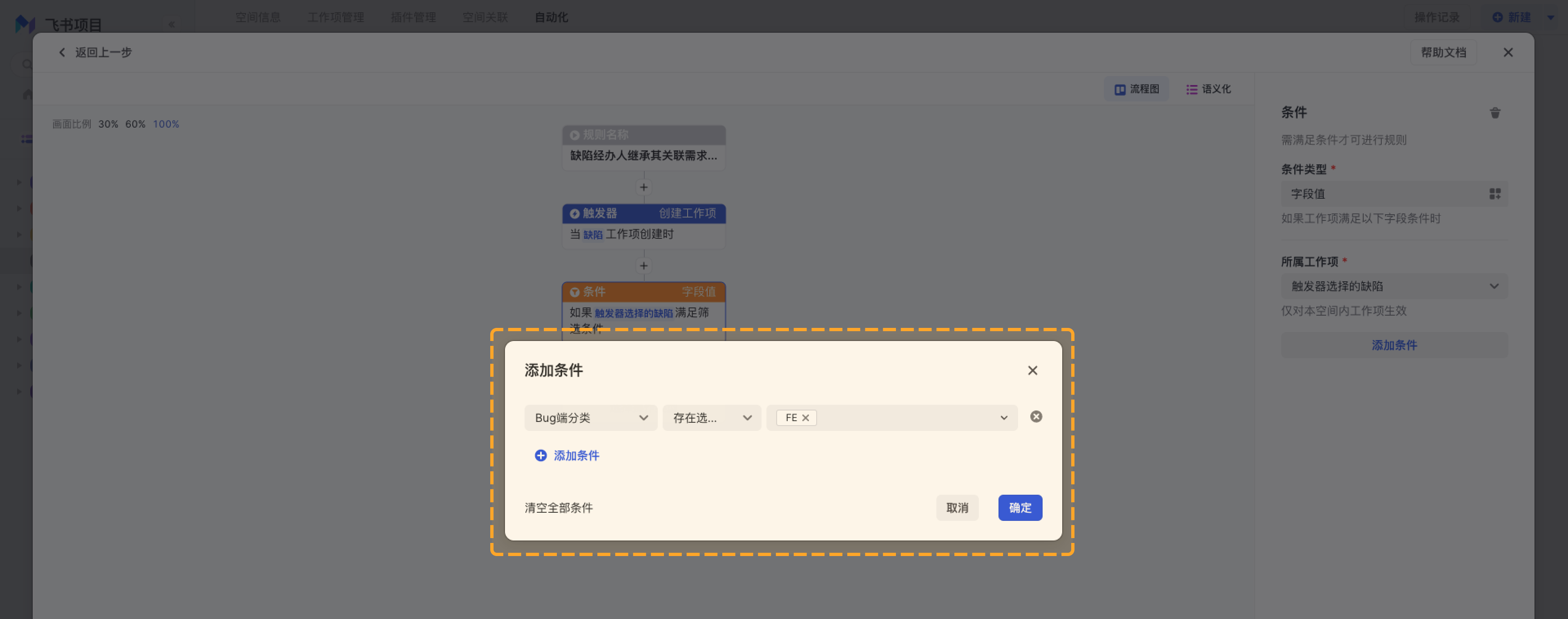

條件:Bug端分類 等於 “前端” FKeIBpiGGw

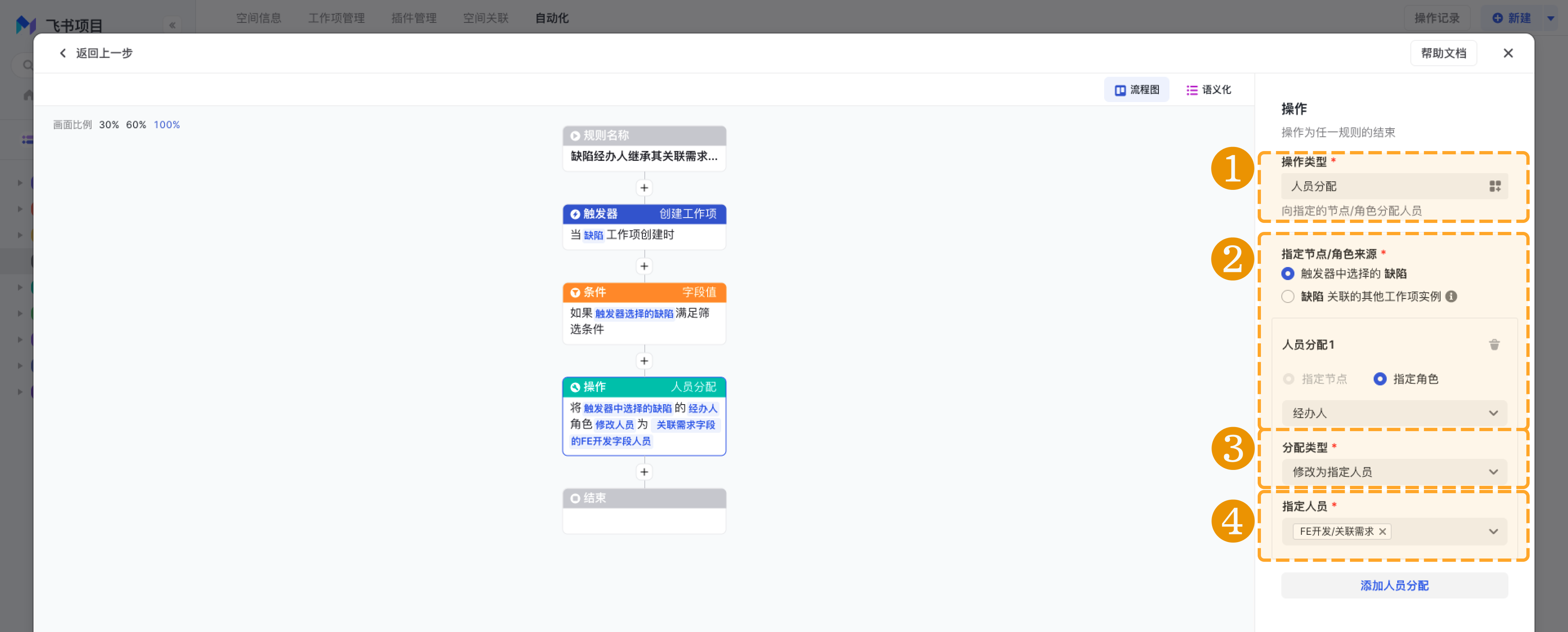

操作:缺陷的經辦人 指定為 關聯需求的“前端開發”
選擇操作型別為“人員分配”;
指定節點/角色來源為“觸發器中選擇的缺陷”,指定角色為“經辦人”;
分配型別為“修改為指定人員”;
指定人員為:同步自關聯需求中的人員“前端開發”
rVD0jZT3Ey
分支 2

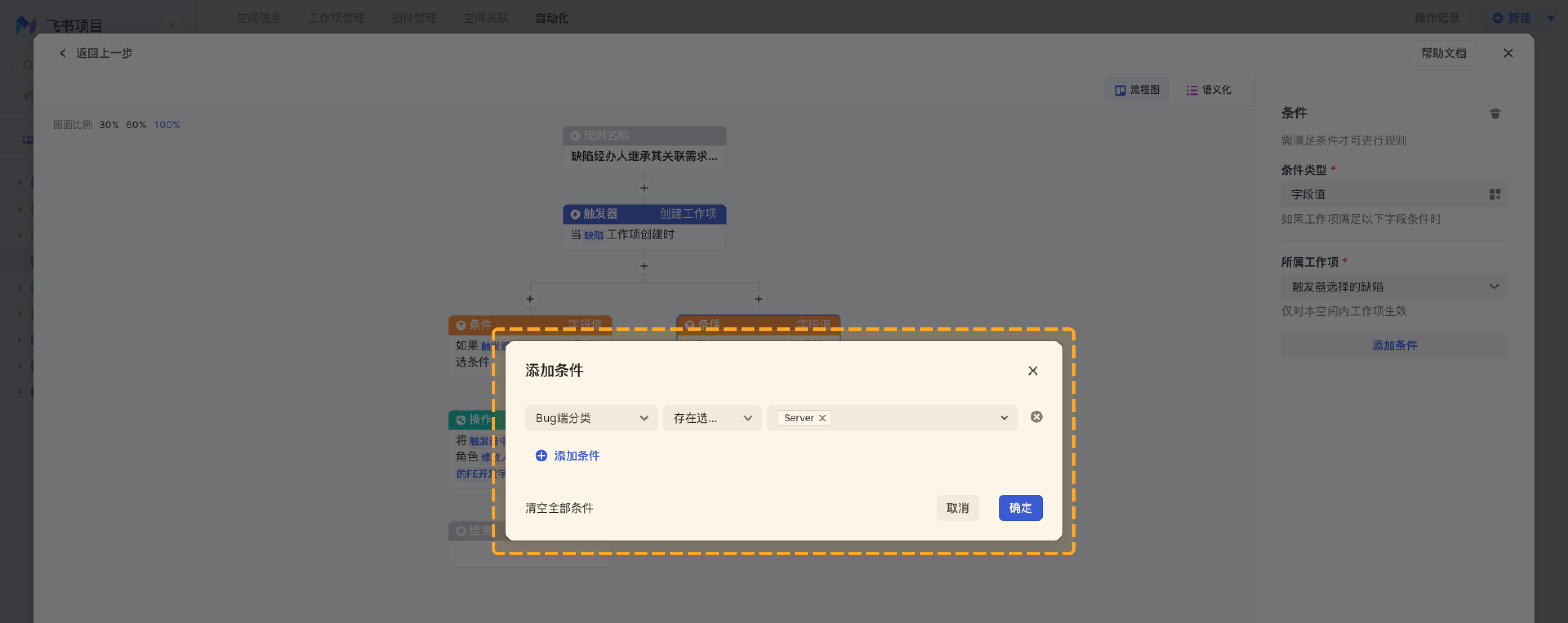

條件:Bug端分類 等於 “後端” igMMN2cygb
操作:缺陷的經辦人 指定為 關聯需求的“後端開發”
選擇操作型別為“人員分配”;
指定節點/角色來源為“觸發器中選擇的缺陷”,指定角色為“經辦人”;
分配型別為“修改為指定人員”;

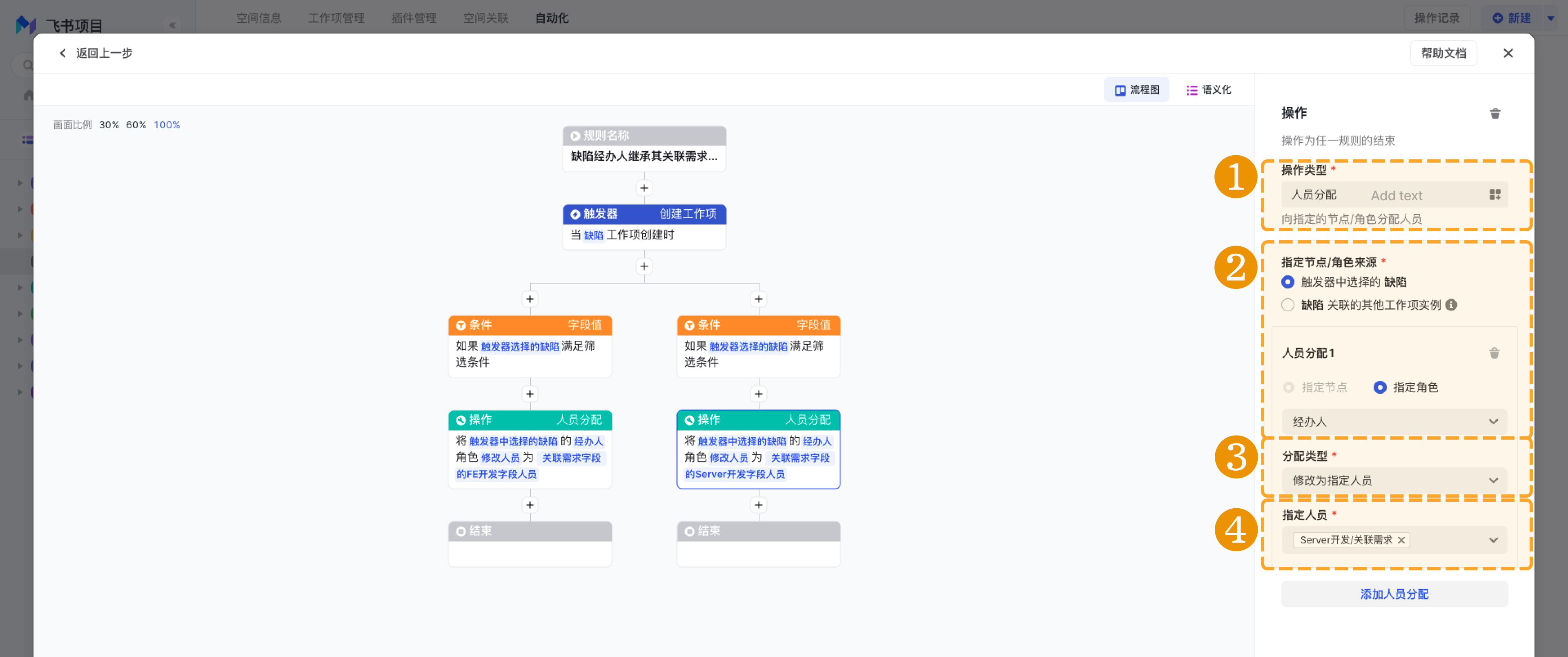

指定人員為:同步自關聯需求中的人員“後端開發”
irZYnH2GAw

版本變更 PMO 同步給所有規劃需求 PMO

版本的專案經理變更後,版本下所有規劃需求的PMO角色同步變更,資訊及時同步。

lWSWChye5P

自動化規則拆解

針對以上訴求,可以大致梳理為:

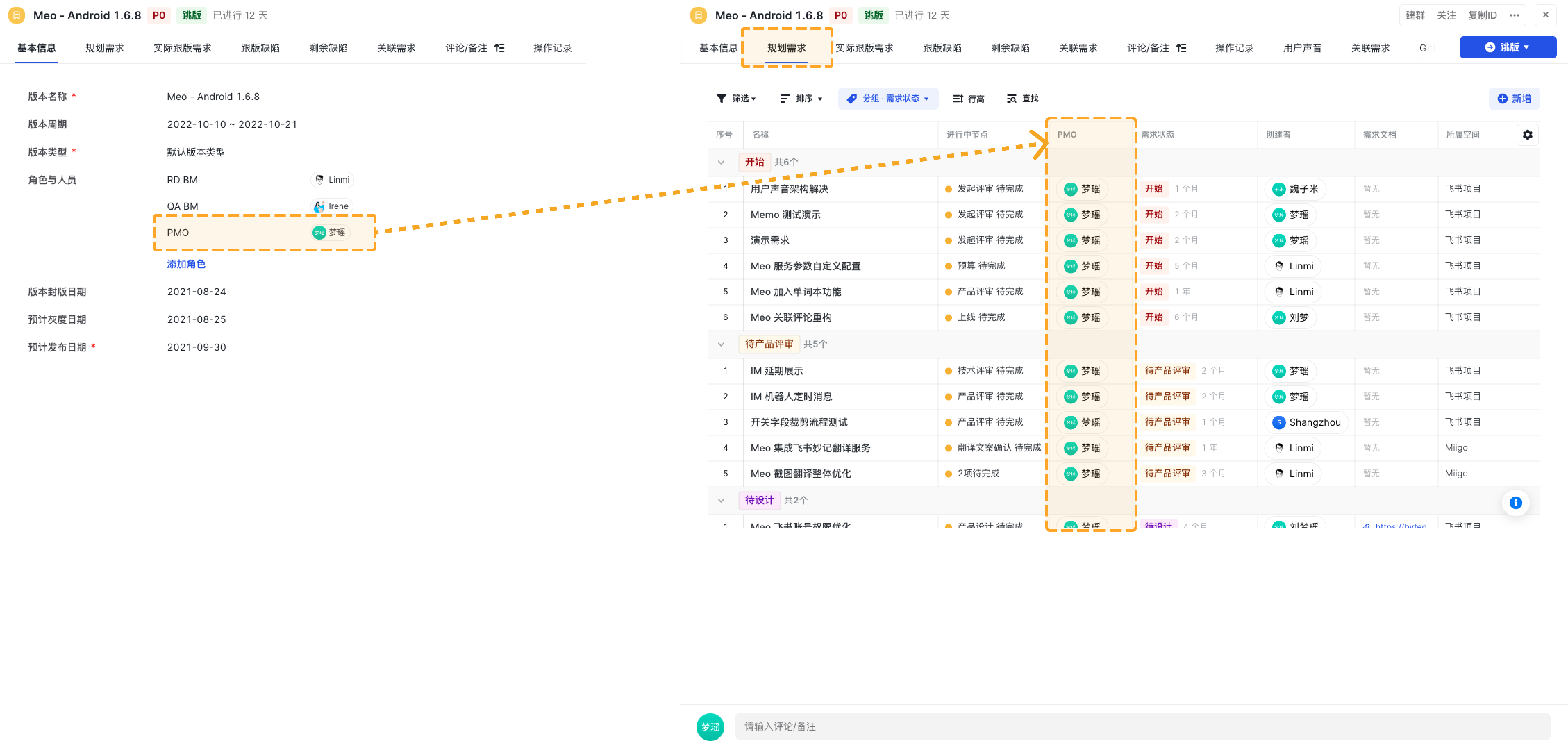

  • 觸發器:版本 PMO 人員變更
  • 操作:版本下所有規劃需求的PMO人員,自動同步版本的人員

配置流程 在自動化中進行如下配置:

配置步驟 圖示

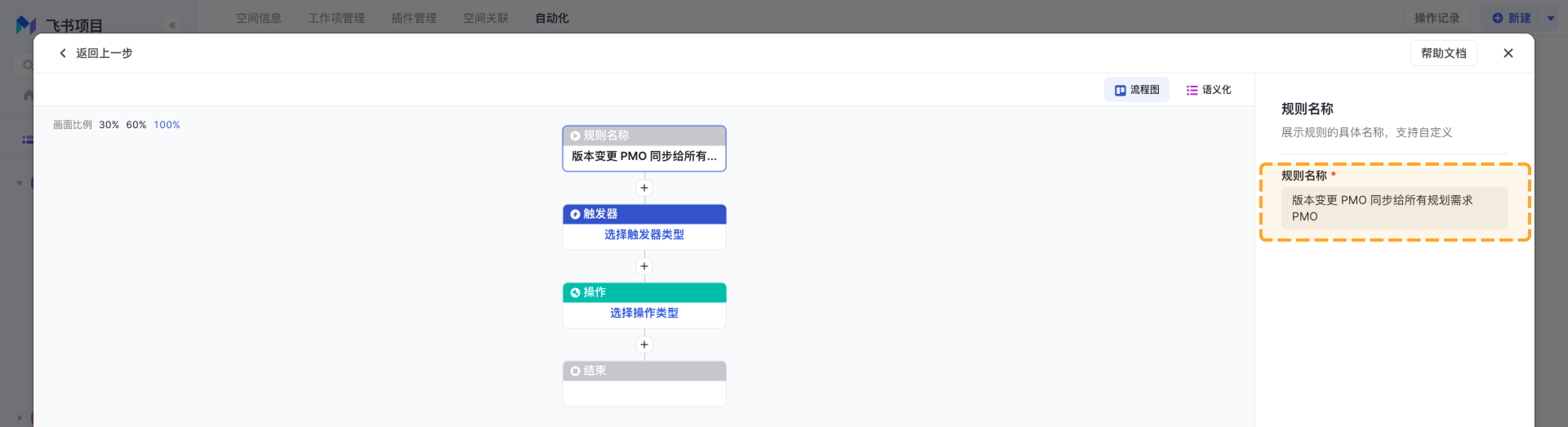

規則名稱:版本變更 PMO 同步給所有規劃需求 PMO HohboYZroB
觸發器:版本 PMO 人員變更
選擇觸發器型別為“人員分配”;
當下列工作項節點/角色人員變更時觸發:設定為 版本 指定角色 PMO。

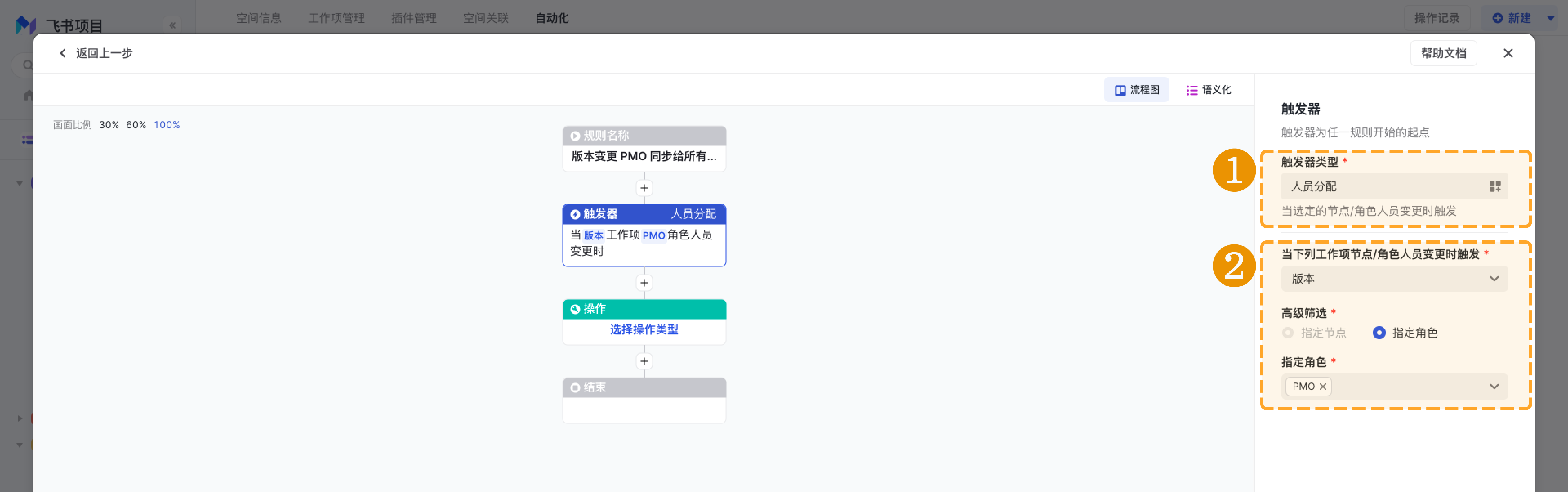

TJWGDsG0Iv

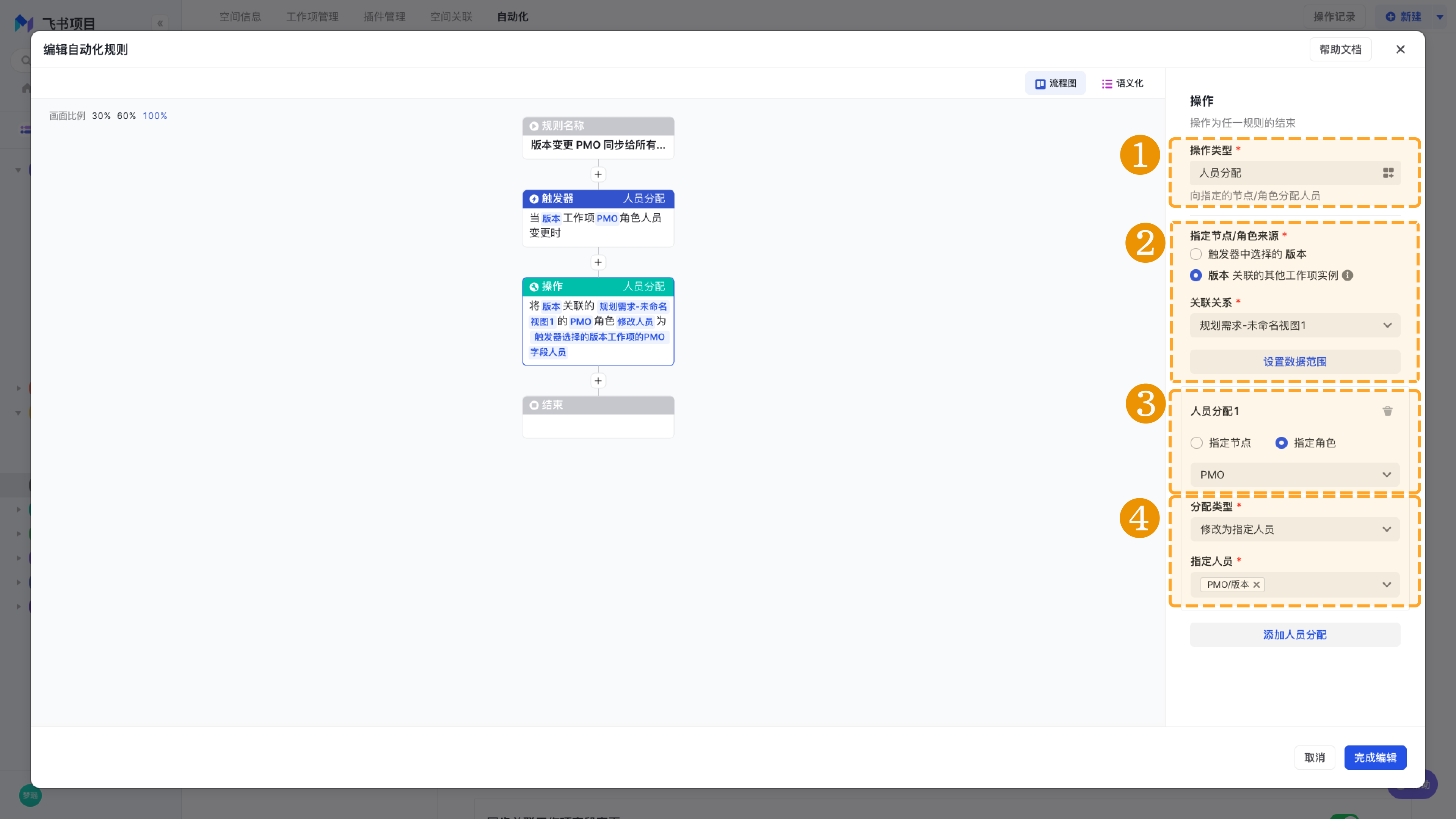

操作:版本下所有規劃需求的 PMO 人員,自動同步版本的人員
選擇操作型別為“人員分配”
指定節點/角色來源為:版本關聯的其他工作項例項,透過透過檢視關聯的例項“規劃需求”;
人員分配設定為角色 PMO;
修改為指定人員為版本的 PMO。
JMswaWKBs2

驅動節點流轉

版本釋出驅動需求節點流轉

版本釋出後,版本下所有的需求上線節點批次完成,減少重複操作。

PtsneruA7P

自動化規則拆解

針對以上訴求,可以大致梳理為:

  • 觸發器:版本的狀態由“任意狀態”修改為“已釋出”
  • 操作:版本下的所有需求「上線」節點由“任意狀態”修改為“已完成”

配置流程 在自動化中進行如下配置:

配置步驟 圖示
規則名稱:同步關聯工作項節點狀態 upJ5TnLFGJ

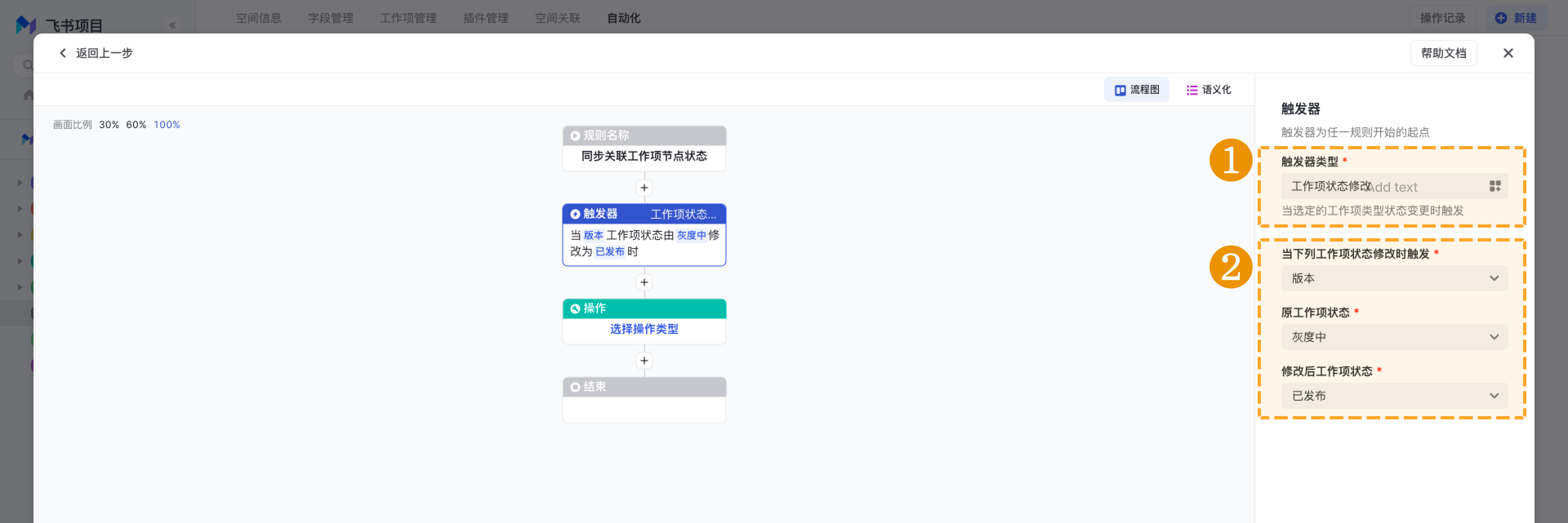

觸發器:版本的狀態由“任意狀態”修改為“已釋出”
選擇觸發器型別為“工作項狀態修改”;
當“版本”工作項,從“灰度中”狀態變更為“已釋出”狀態時觸發。
VefL0gYMmG

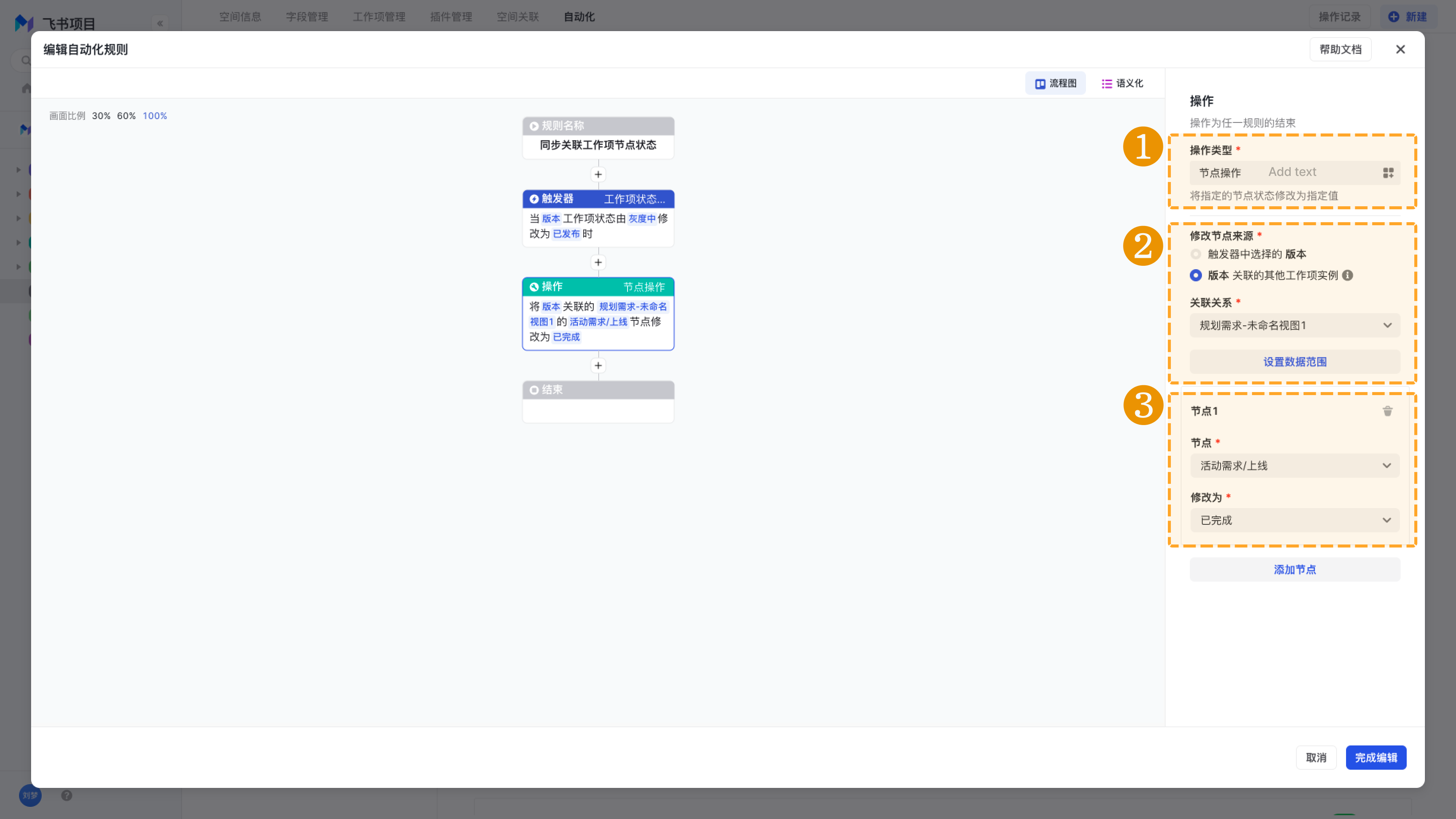

操作:版本下的所有需求「釋出」節點由“任意狀態”修改為“已完成”
選擇操作型別為“節點操作”
修改節點的來源是“版本下所有需求的上線節點”:也就是“版本關聯的其他工作項的例項”,關聯關係是版本下的“規劃需求檢視”;
將“上線”節點修改成“已完成”。
H45ouTrb70
