基線管理

版本 商業版 企業版 旗艦版 行業專版
是否可用

功能介紹

介紹

“專案基線”是指專案在一些關鍵時間(里程碑)上所建立的專案進度快照,作為後續衡量和比較的固定參考點,透過對比當前計劃與基線計劃之間的差異,我們可以隨時發現進度偏差,從而可以及早地進行干預、控制和改善。 例如:專案經理/PMO等具有管理職責的人在專案某個階段結束後或者整體結項後,對比計劃、實際、不同基線版本的開始時間、結束時間、工期、估分進行對比,判斷專案計劃的調整(基線-基線)和執行(計劃-基線;實際-基線;計劃-實際)情況。 簡單來說,透過對比不同基線、計劃、實際版本的資料,可以直觀地瞭解專案的進度隨時間推移的變化情況。

基線配置

啟用基線管理功能

啟用工作項前新增「啟用基線管理」開關,此工作項在計劃表中可建立基線,對比計劃、實際、基線的資料差異。

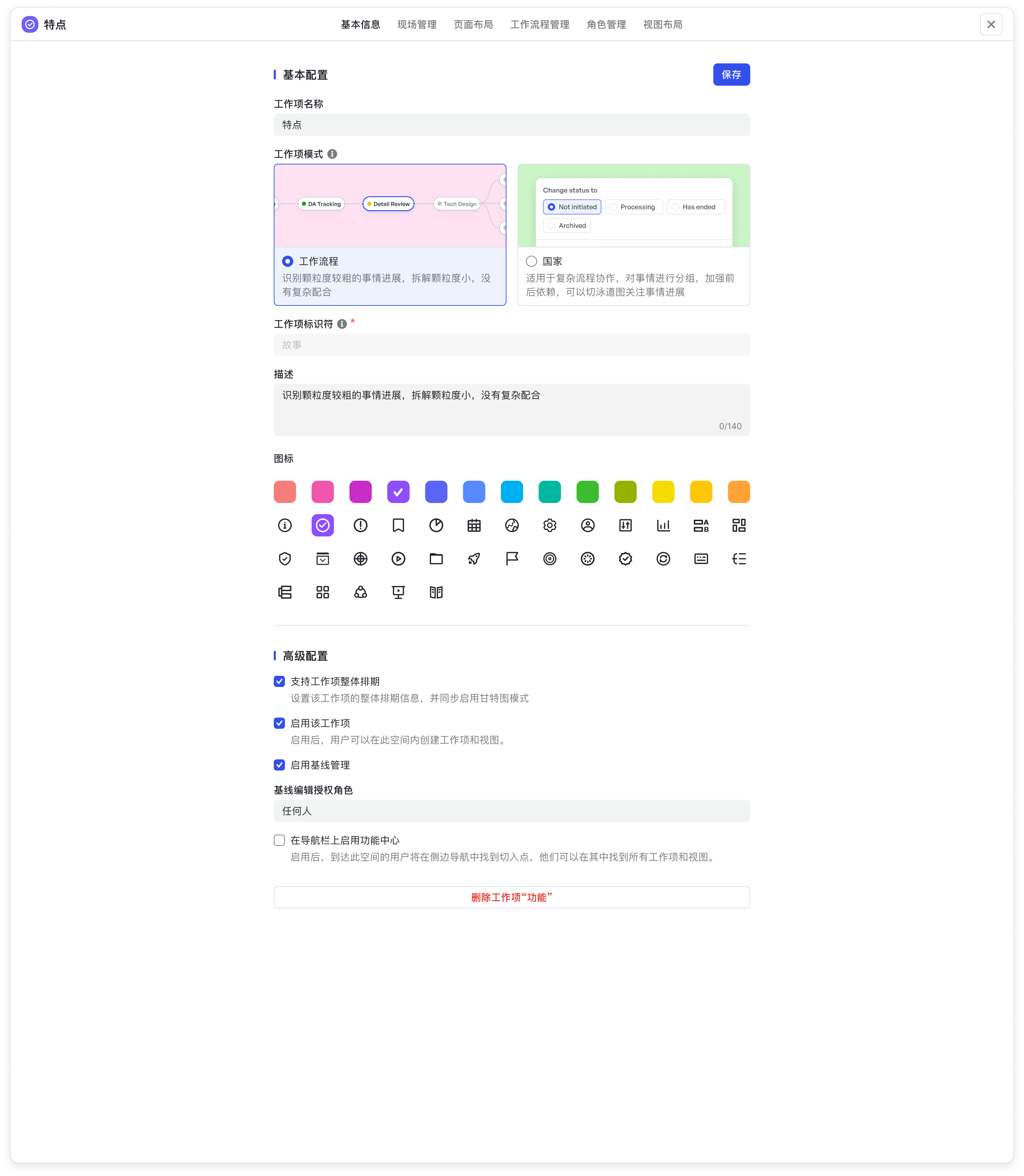

S82PbjXz

編輯許可權

空間配置-工作項-基本資訊-高階配置,支援設定「基線編輯授權角色」,專案例項上的對應角色人員可對基線進行新增、刪除、編輯等操作。

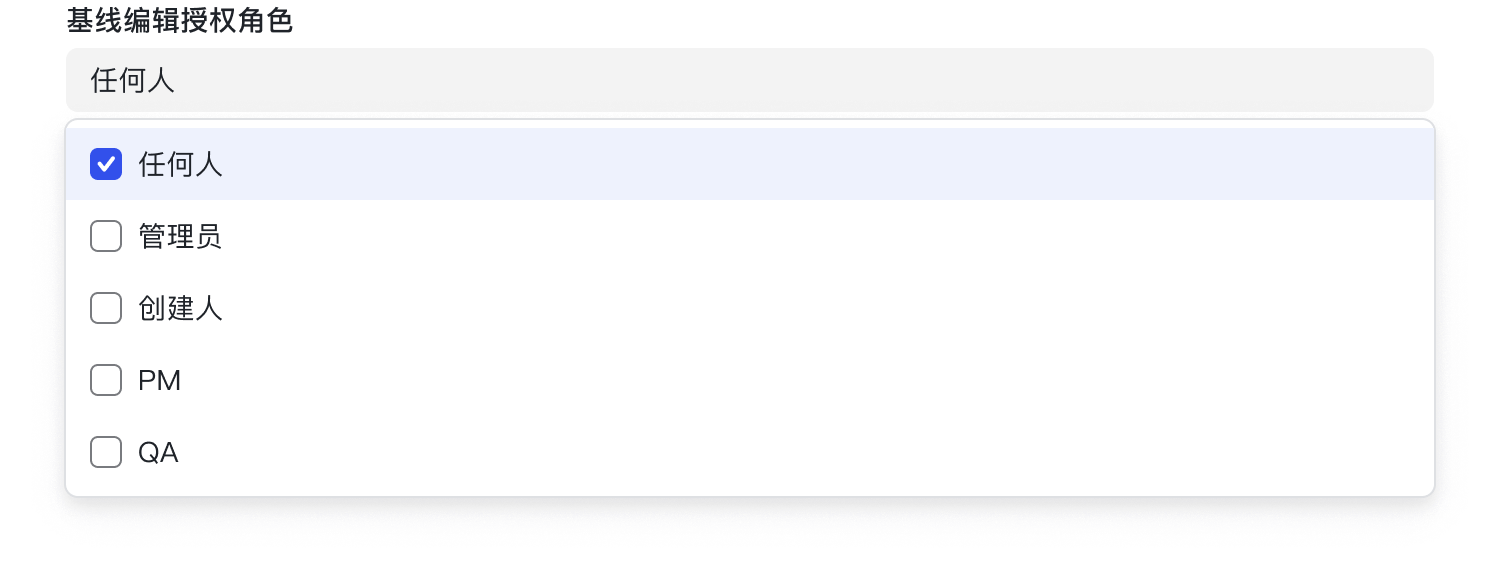

d9LQugMA

新增基線管理控制元件

啟用基線管理開關後,詳情頁資源庫出現“基線管理”控制元件,自動在對應工作項詳情頁最後新增“基線管理”並新增上“基線管理”控制元件。

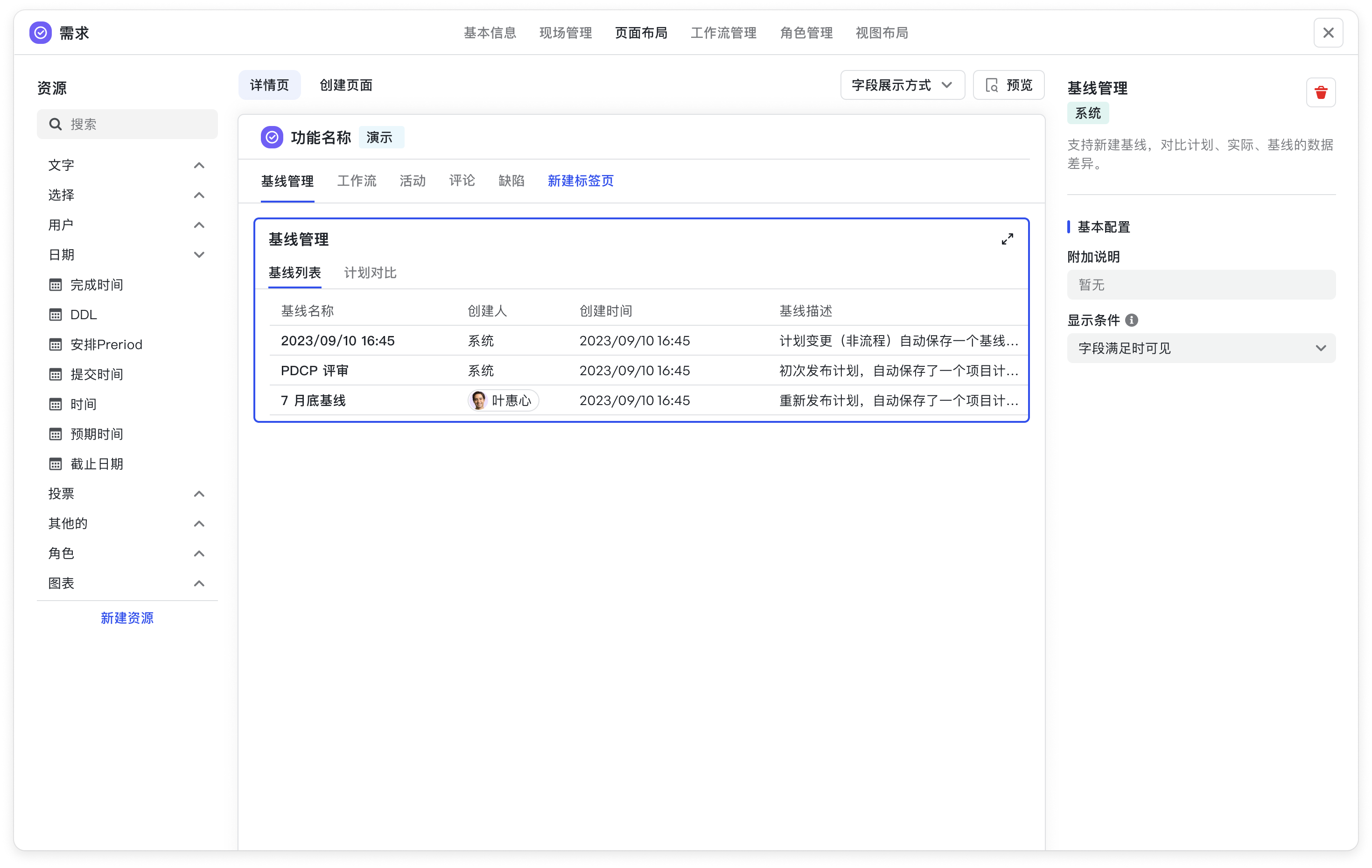

8cmiIhkt

如果關閉開關,控制元件自動消失,但“基線管理”標籤頁仍然保留。 再次開啟開關時,如果存在“基線管理”標籤頁,控制元件自動出現;如果不存在“基線管理”標籤頁,則自動新增“基線管理”並新增上“基線管理”控制元件。

基線使用

1. 建立基線

建立基線時,將記錄此時例項中所有節點的排期的數值,包括所有子流程節點的排期。

1.1 在計劃表中建立

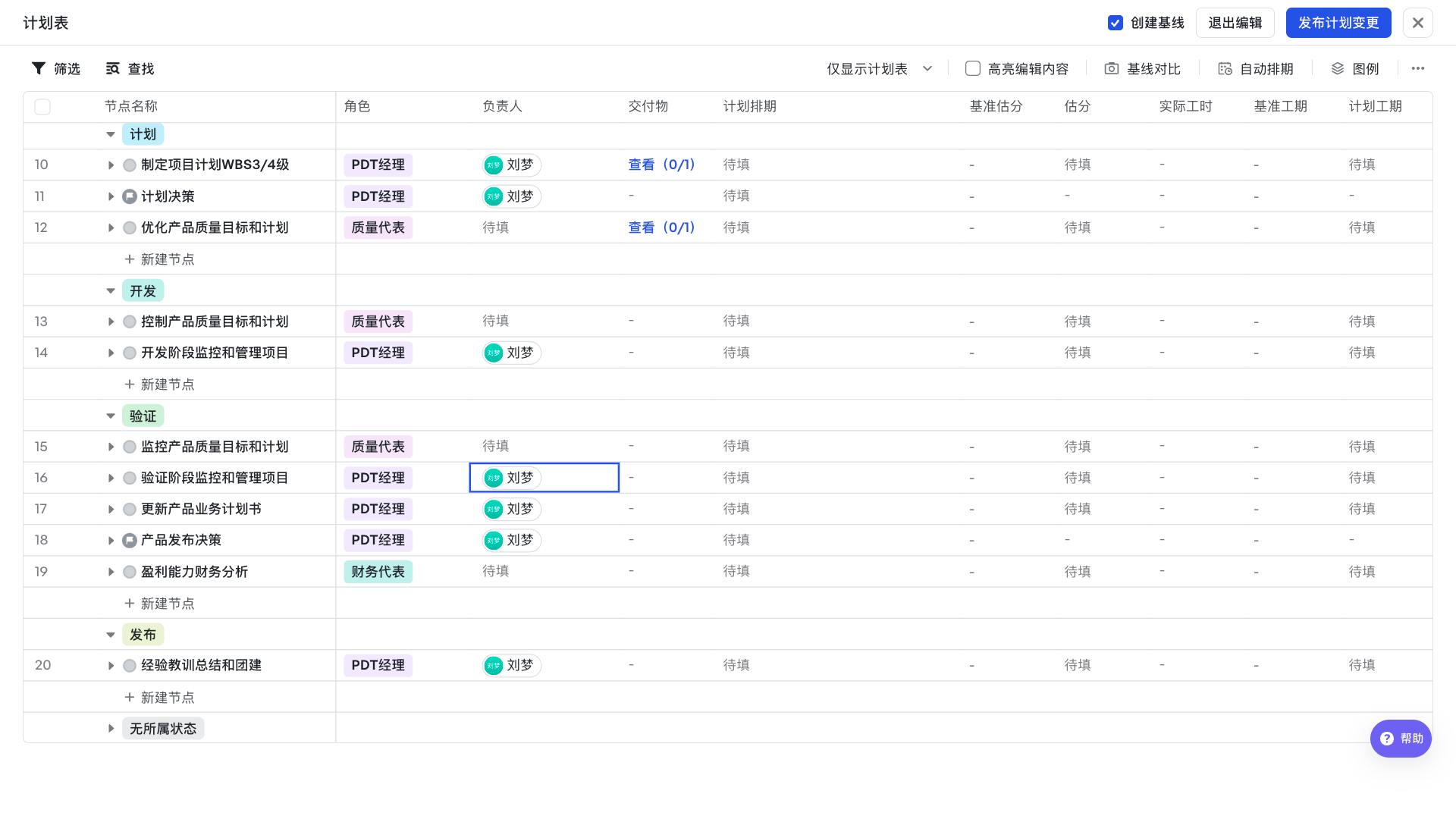

在編輯計劃表時,勾選“建立基線”,計劃表釋出後,將自動建立一個基線。

a2J8koEB

1.2 在基線管理中建立

在基線管理控制元件中,點選建立基線,在彈窗中輸入基線名稱、描述,即可建立一個基線。

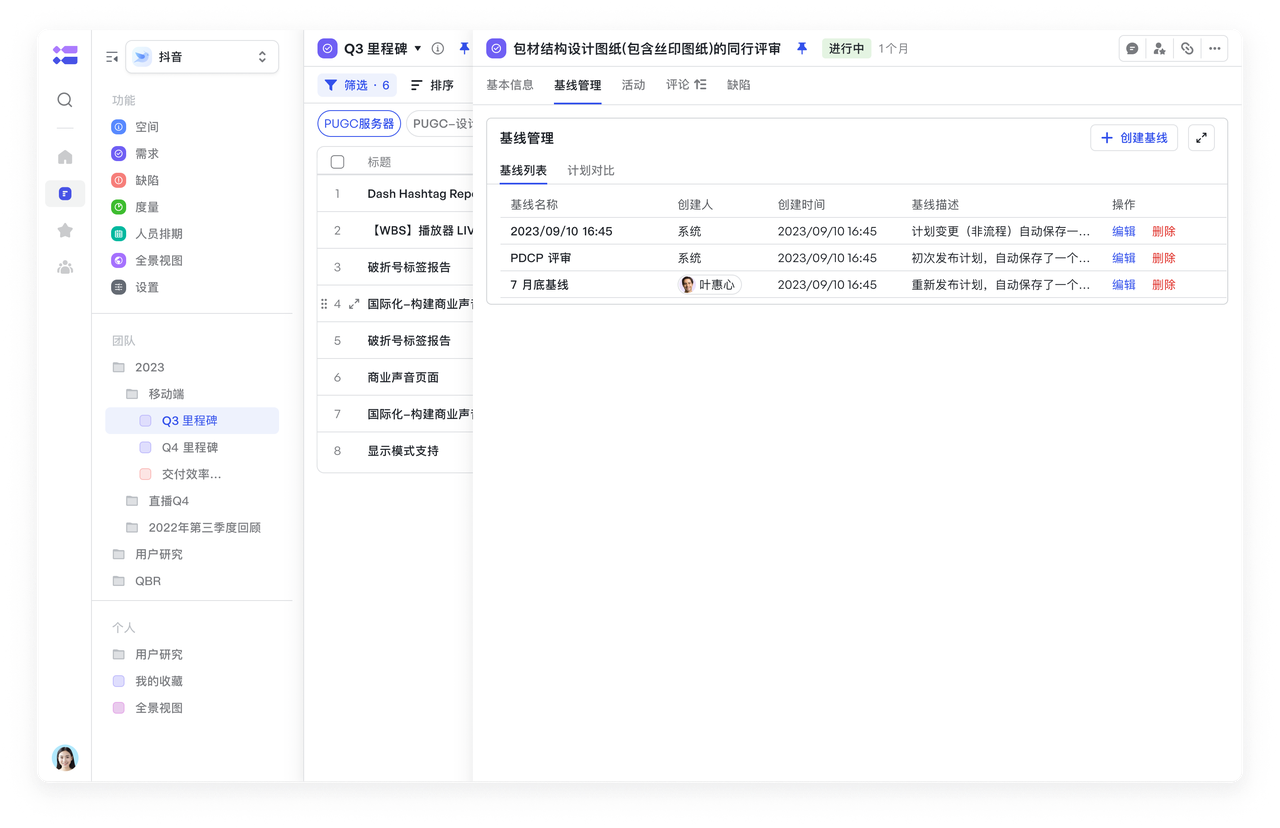

vzqyxmKl

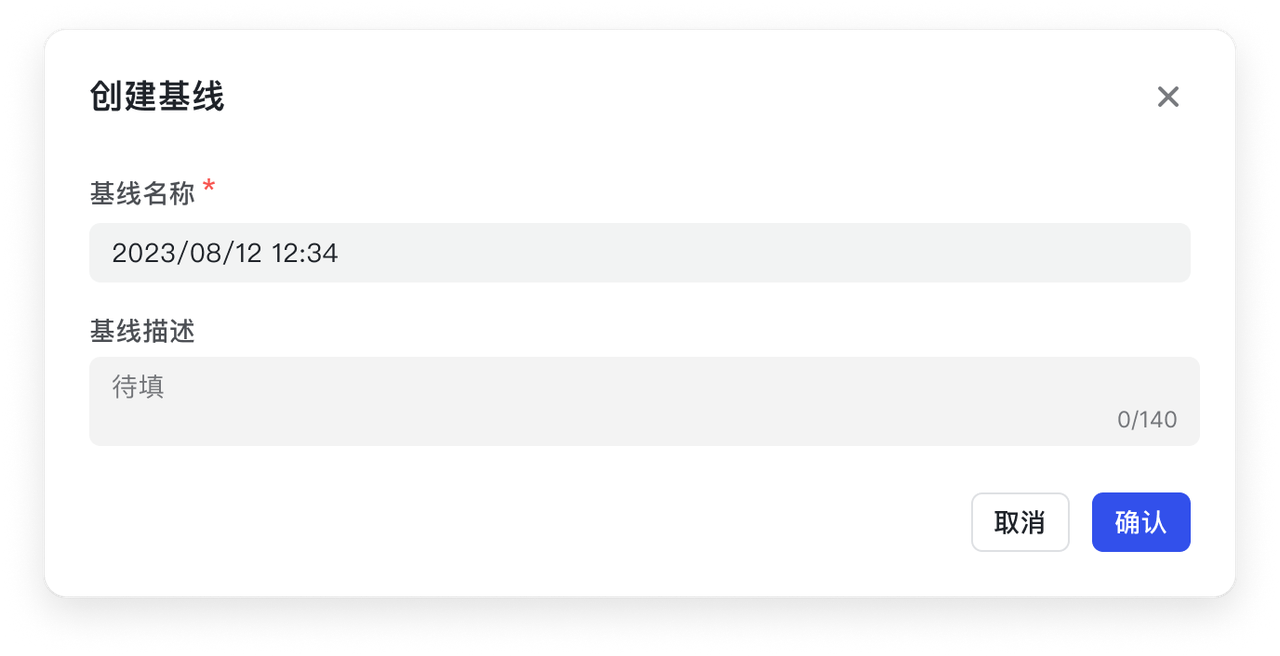

hhY88UoK

2. 基線對比

2.1 計劃表對比

當勾選某個基線後,將在計劃表中展示對應基線快照下與排期、實際的差異,並在計劃表中可以選擇計劃對比的內容。

qoJlJSzr

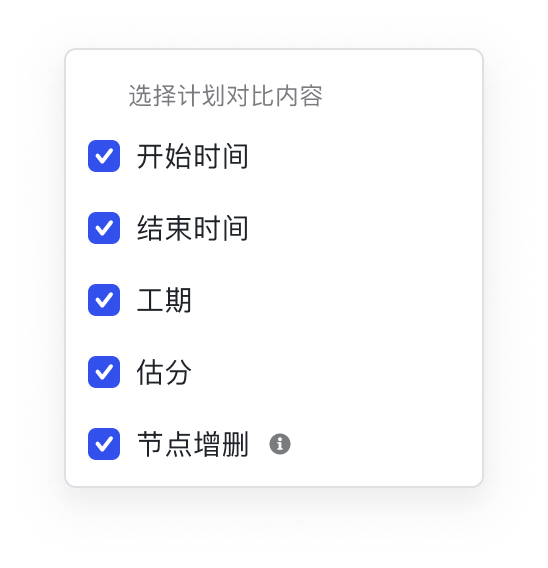

wfnhM6zQ

2.2 甘特圖對比

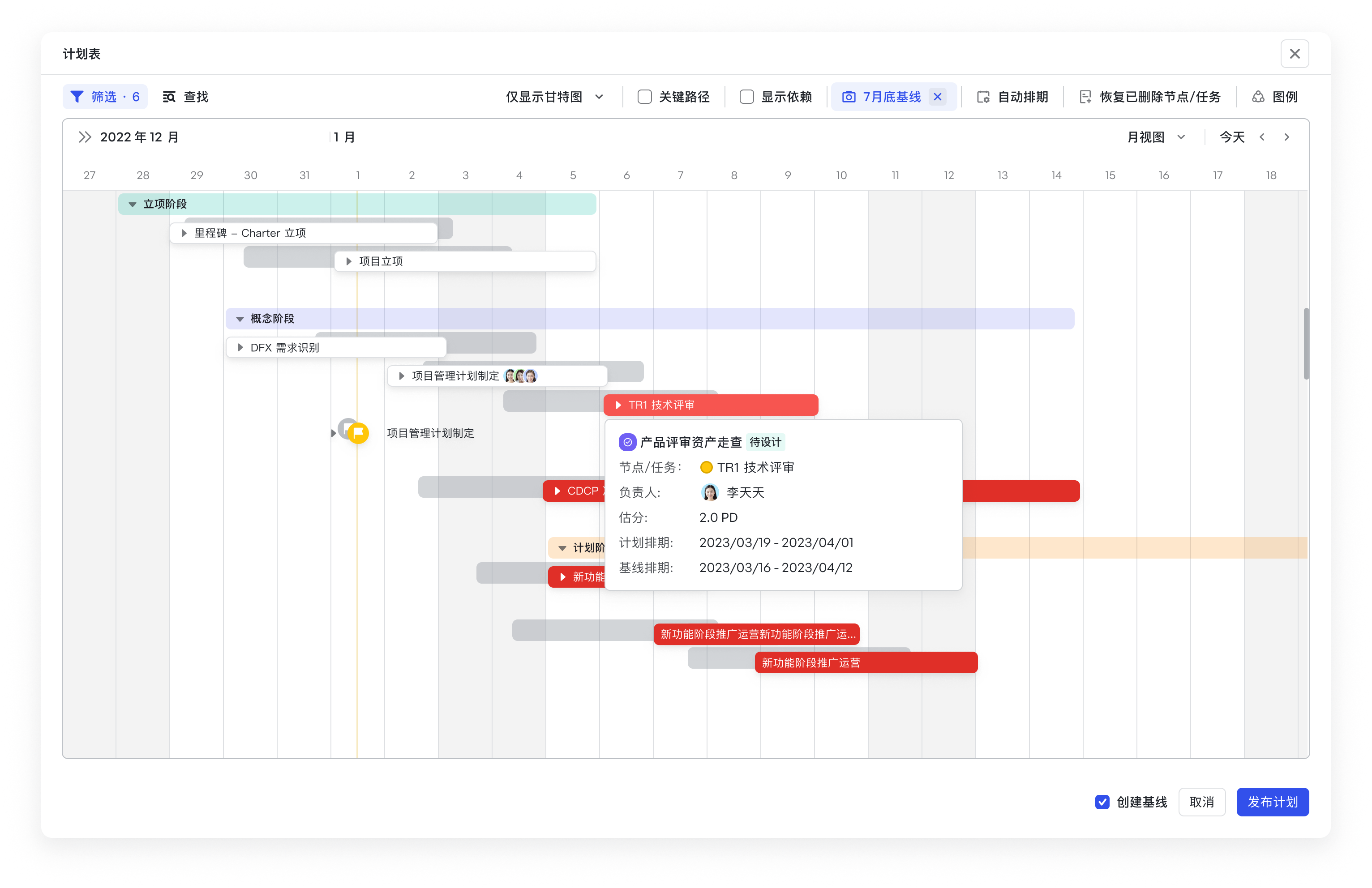

當勾選某個基線後,將在甘特圖中展示對應基線快照下記錄排期的甘特條,對於節點/任務排期晚於基線排期的甘特條會有特殊標識。

CbOHgMtR

4sxVIkoN

2.3 基線對比

在基線管理中,切換至基線對比後,可以在選擇實際、計劃、基線之間的對比。

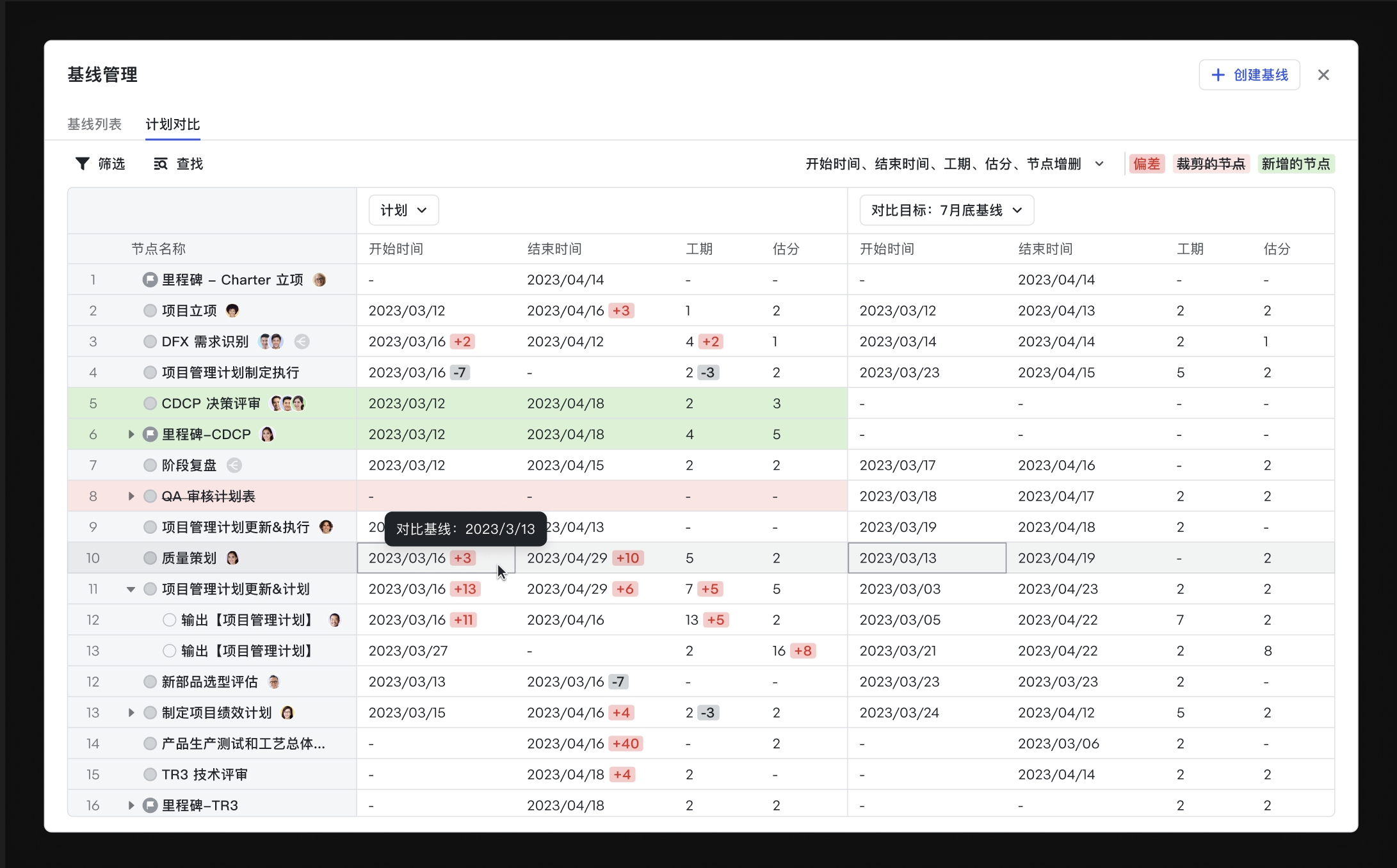

vL6hhOYj

3.篩選與搜尋

在基線對比的左上角,可以篩選與基線變更的型別,包括:節點型別、節點增刪、負責人、開始時間偏差、結束時間偏差、工期偏差、估分偏差。

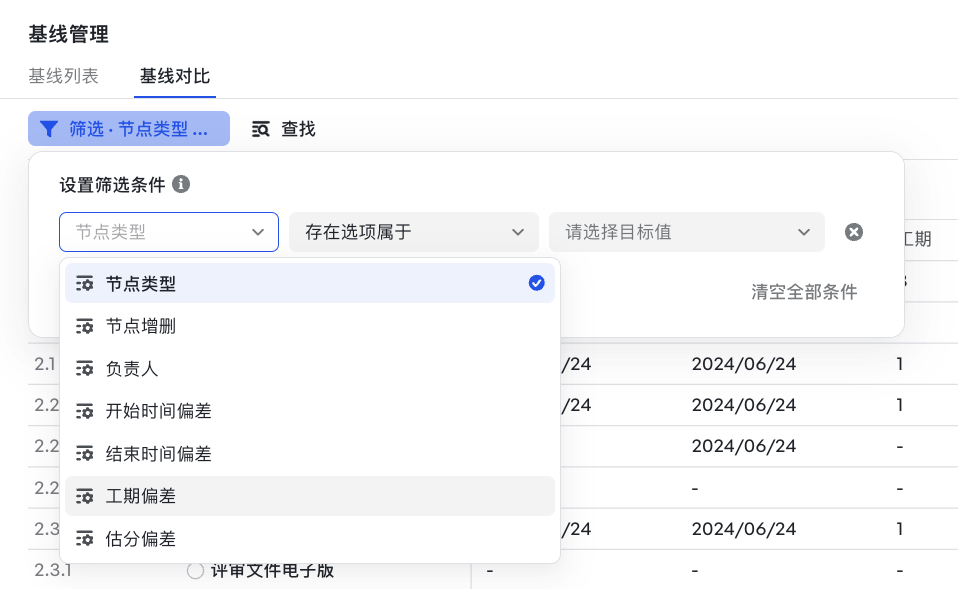

Ldx3ABNd

同時,可按照節點名稱進行搜尋,並支援高亮、上下切換等。

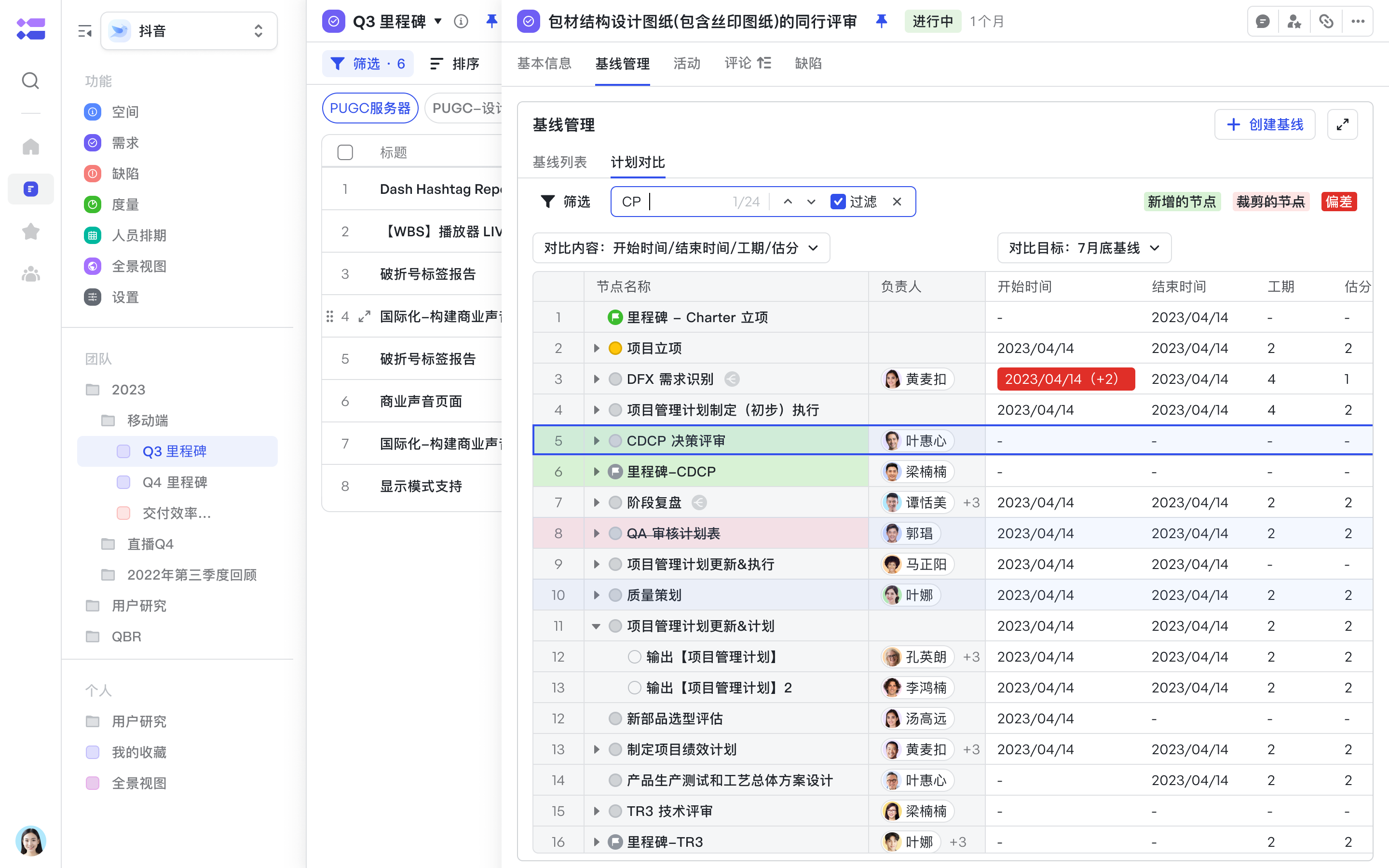

2nznCooe

常見問題

如果有計劃表許可權,沒有基線的許可權,是否可以在計劃表中選擇基線?

可以。

如果有計劃表許可權,沒有基線的許可權,是否可以在計劃表中勾選“建立基線”?

不可以,將提示“你沒有建立基線的許可權”。

是否可以批次建立基線?

可以。勾選例項後,點選建立基線,可對選中的例項批次建立基線。

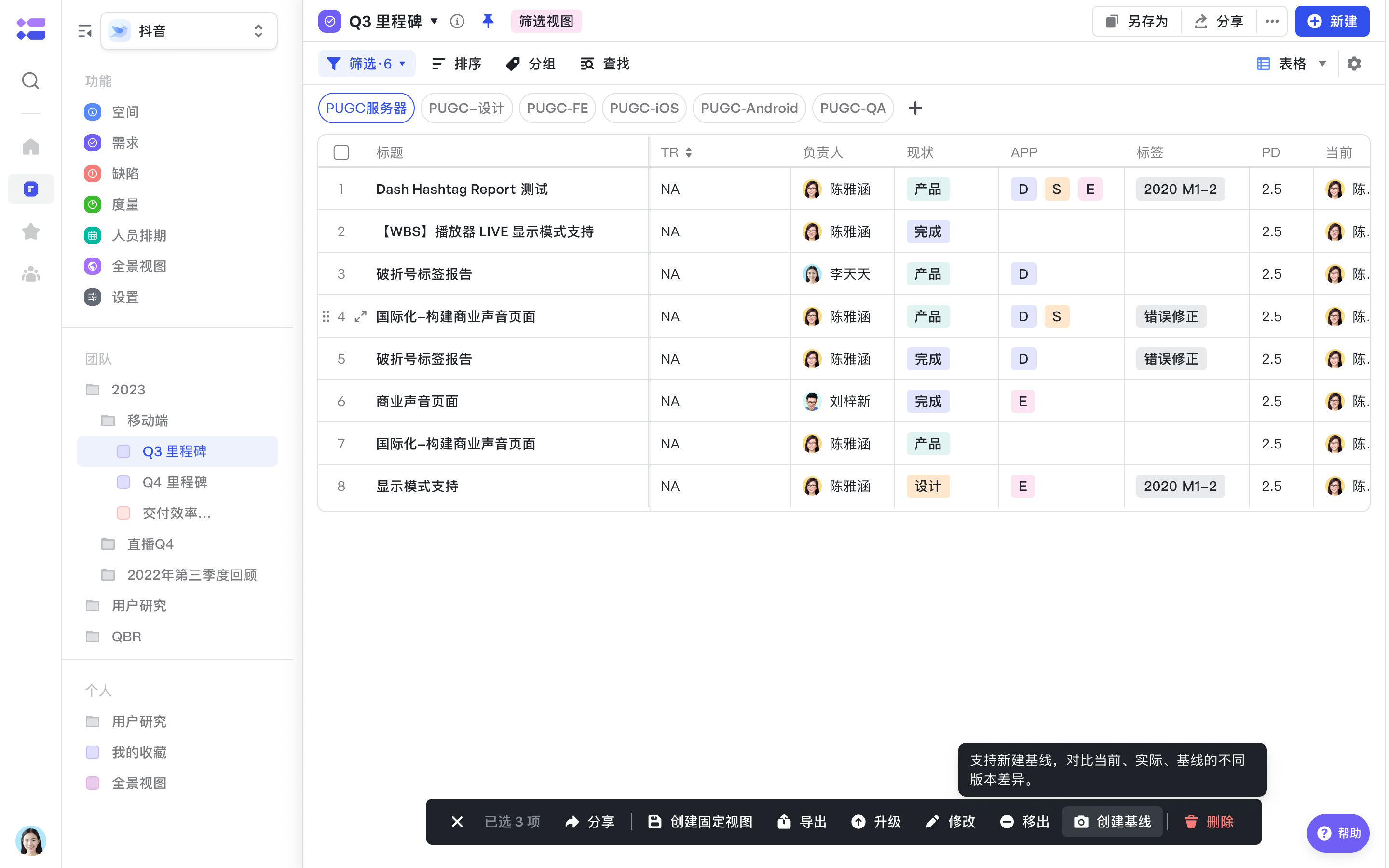

GURPb65N

基線的數量是否有上限?

單個例項基線數量上限為10個,不包括從父例項上聯動建立的基線數量。
