產品工作項¶
什麼是「產品」工作項 ?¶
在消費電子、智慧硬體及 IPD(整合產品開發)等業務場景中,產品管理是核心業務,管理層往往面臨雙重挑戰:既要把握產品自身的定義,以及概念、開發、驗證等關鍵生命週期階段,又要統籌產品下多個跨域“子專案”(如軟硬體研發、營銷策劃、供應鏈籌備等)的整體進度、資源投入與潛在風險。 為了幫助企業從“盯專案交付”躍升到“為產品商業成功負責”的戰略視角,我們提供一個能夠承載產品全生命週期管理的核心樞紐-「產品」系統工作項。可以把「產品」理解為一個頂層的管理容器,是一個獨立的工作項,核心價值在於能夠定義產品的核心生命週期階段,並能夠協同管理和監控多個關聯的「專案」或其他型別的工作項。可以為跨領域、跨團隊的複雜協作提供統一、宏觀的管控檢視。 透過使用「產品」工作項,可以:
- 集中管理:將多個相關的專案(如硬體研發、軟體開發、市場推廣)歸入一個產品下,形成統一的產品檢視。
- 全域性監控:在一個地方跟蹤產品層面的整體階段、關鍵里程碑和核心指標。
- 高效協同:打通產品與專案之間的資料壁壘,讓資訊流轉更順暢。
配置產品工作項¶

啟用「產品」工作項¶
「產品」工作項是一種系統工作項型別,預設不啟用。空間管理員可以根據業務需求,在「空間配置-工作項管理」手動啟用。 啟用後,可在「組合管理」對「產品」進行詳細配置,包括定義欄位、角色、頁面佈局等。其中,欄位管理 、角色管理 可參考通用工作項完成配置。

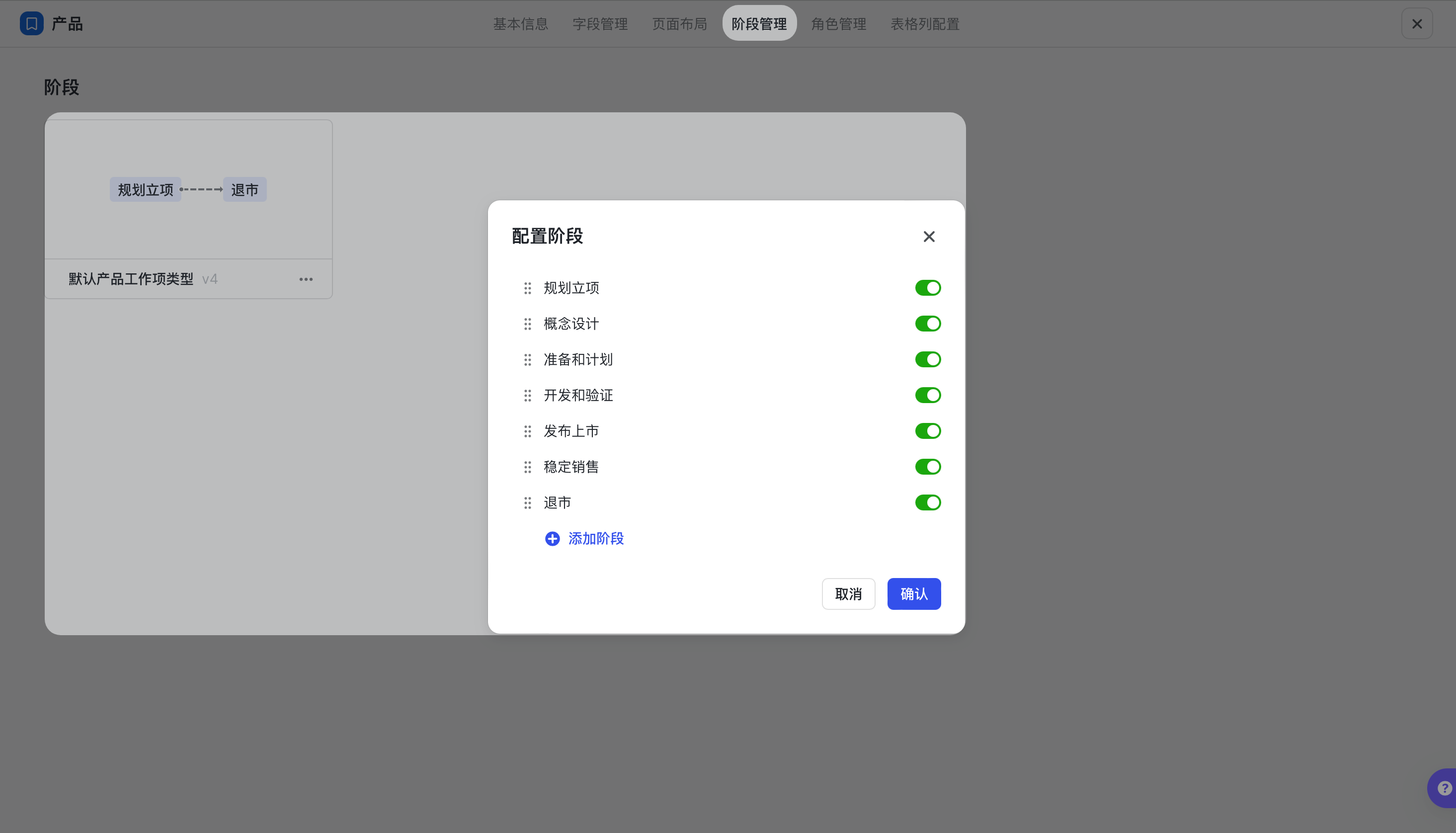

階段管理¶
與普通工作項的狀態流不同,「產品」引入了階段流程的概念,更側重於描述產品從概念到退市的整個生命週期,旨在實現產品級宏觀統籌與風險管控。 管理員可在「產品工作項配置-階段管理」中,使用預置的階段或根據業務場景自定義。配置後,產品例項根據當前日期,結合各階段的計劃排期,計算當前的「產品階段」。同時。可以透過「產品泳道圖」直觀地看到整個階段流程以及當前所處的位置。
⚠️:可在「欄位管理-產品階段」欄位中,統一對階段的選項進行管理。

頁面佈局配置¶

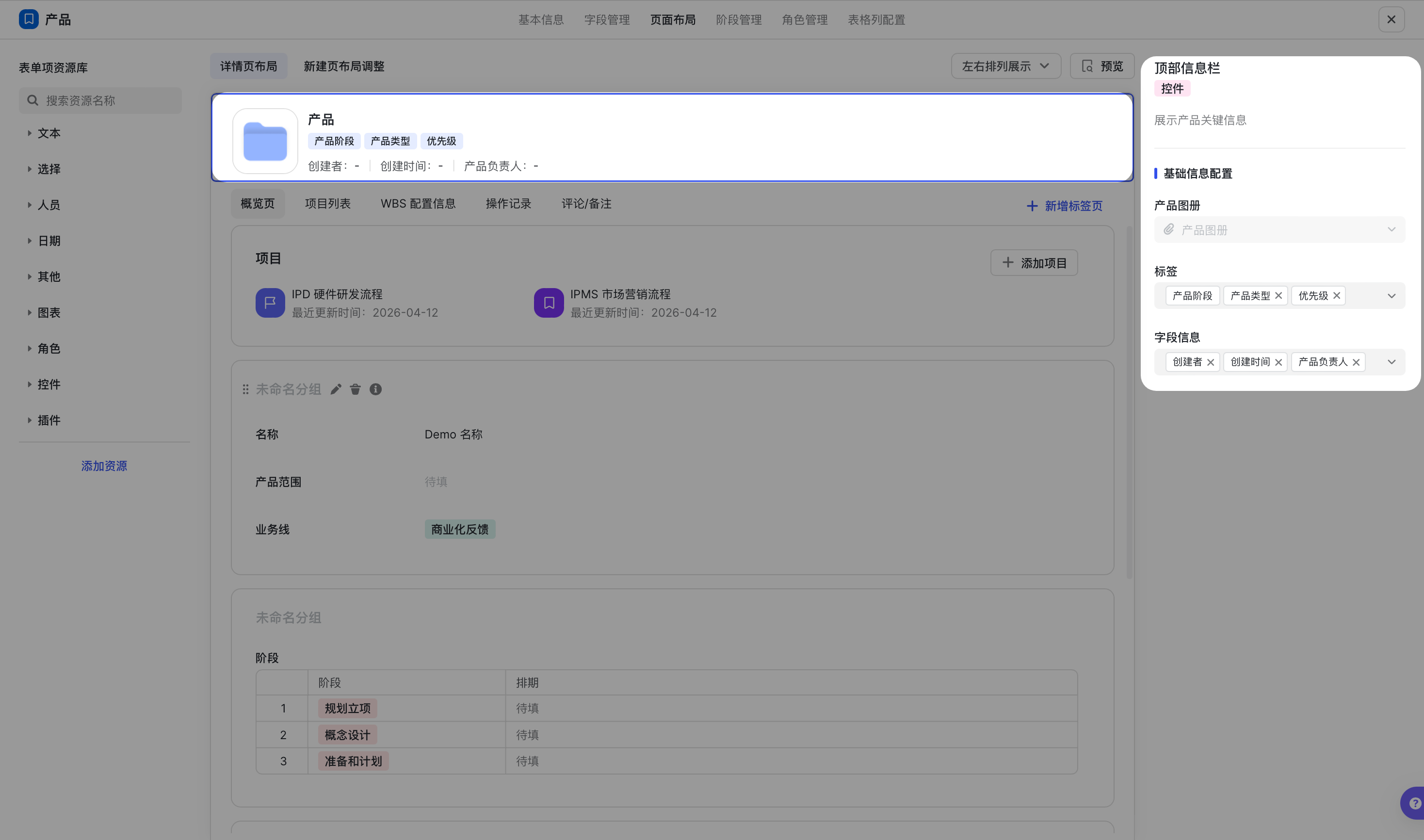

為了更好地展示產品層級的核心資訊,支援對「產品」工作項的詳情頁佈局進行一系列自定義展示。

頂部資訊欄¶
支援在頂部資訊欄配置產品相關標籤和欄位,對產品的關鍵資訊一目瞭然。
- 標籤:支援選擇單選或級聯單選欄位作為標籤,展示產品的核心分類。
- 欄位資訊:支援選擇欄位或角色,重要欄位資訊方便快速查閱。

概覽頁¶

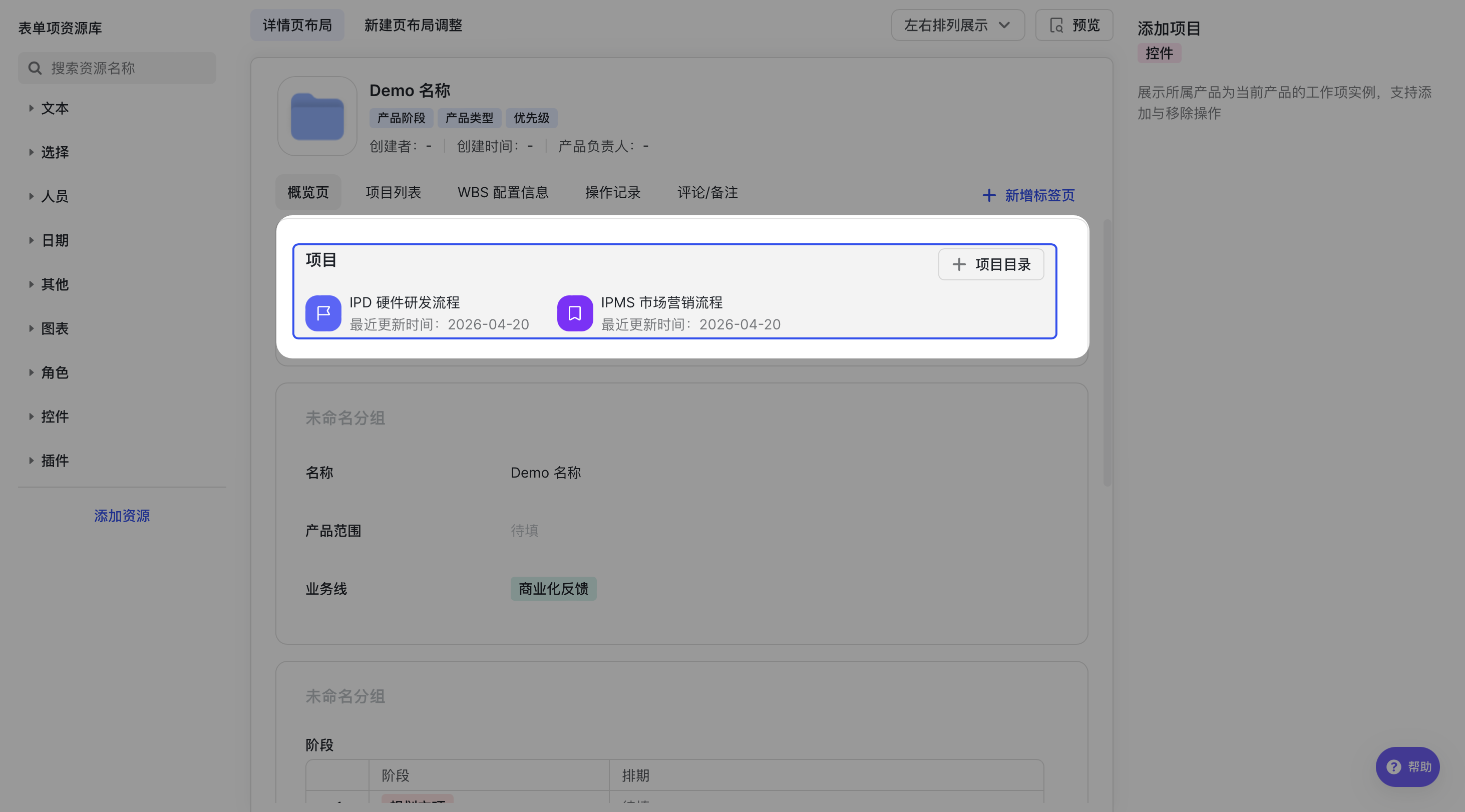

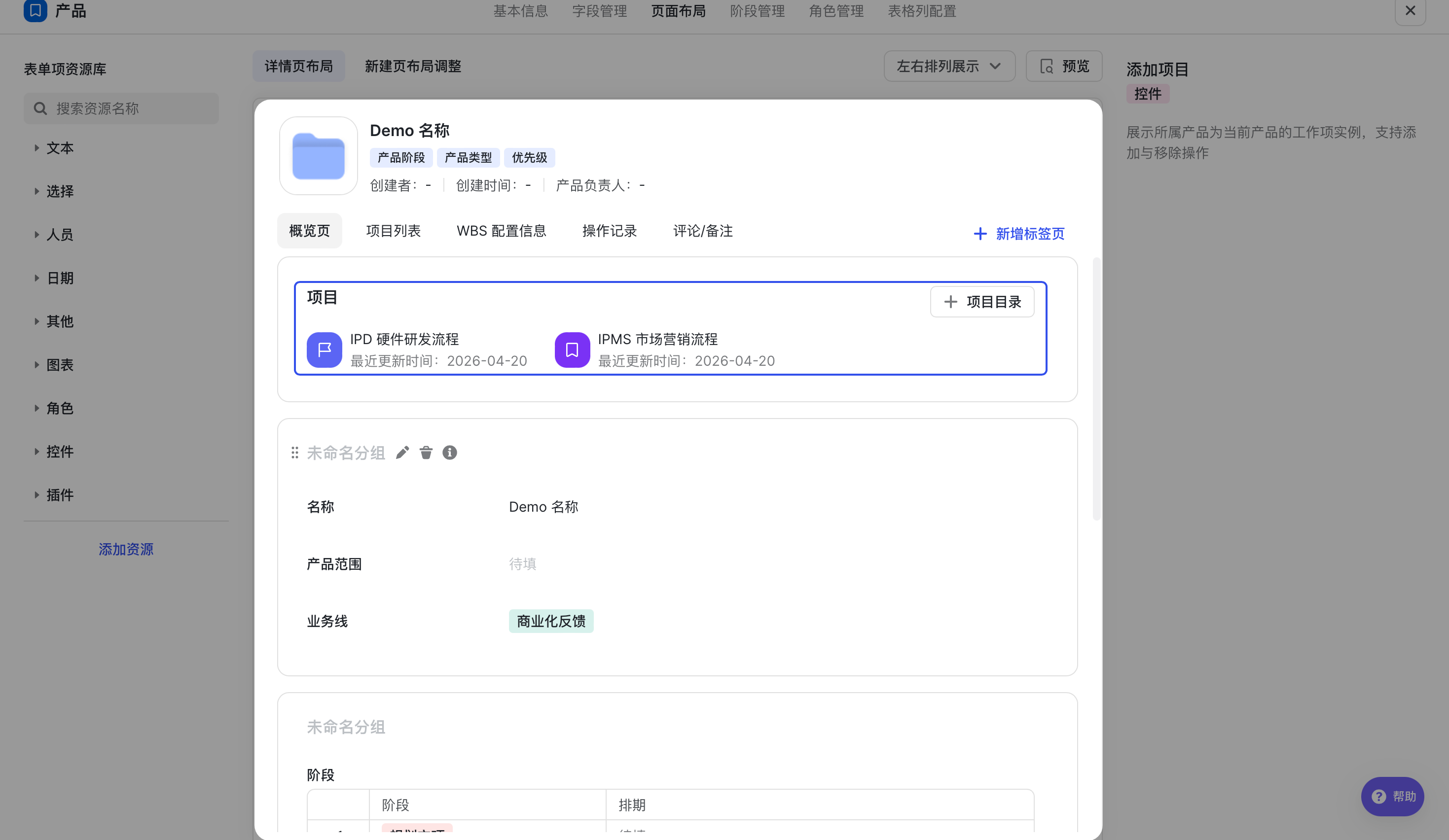

預設的「產品」主頁,除了預置的“專案目錄”控制元件外,支援按業務訴求,配置欄位、角色人員、包含專案、階段排期、產品泳道圖等,集中展示產品的基本資訊。
- 包含專案:支援手動管理產品關聯的專案,並進行展示。
- 階段排期:支援使用者在例項側為產品階段管理排期,並以此計算當前狀態。
- 產品泳道圖:從產品全域性視角,直觀檢視和管理多個關聯專案的總體計劃等資訊。
整體和通用工作項詳情頁配置一致,可參考 。

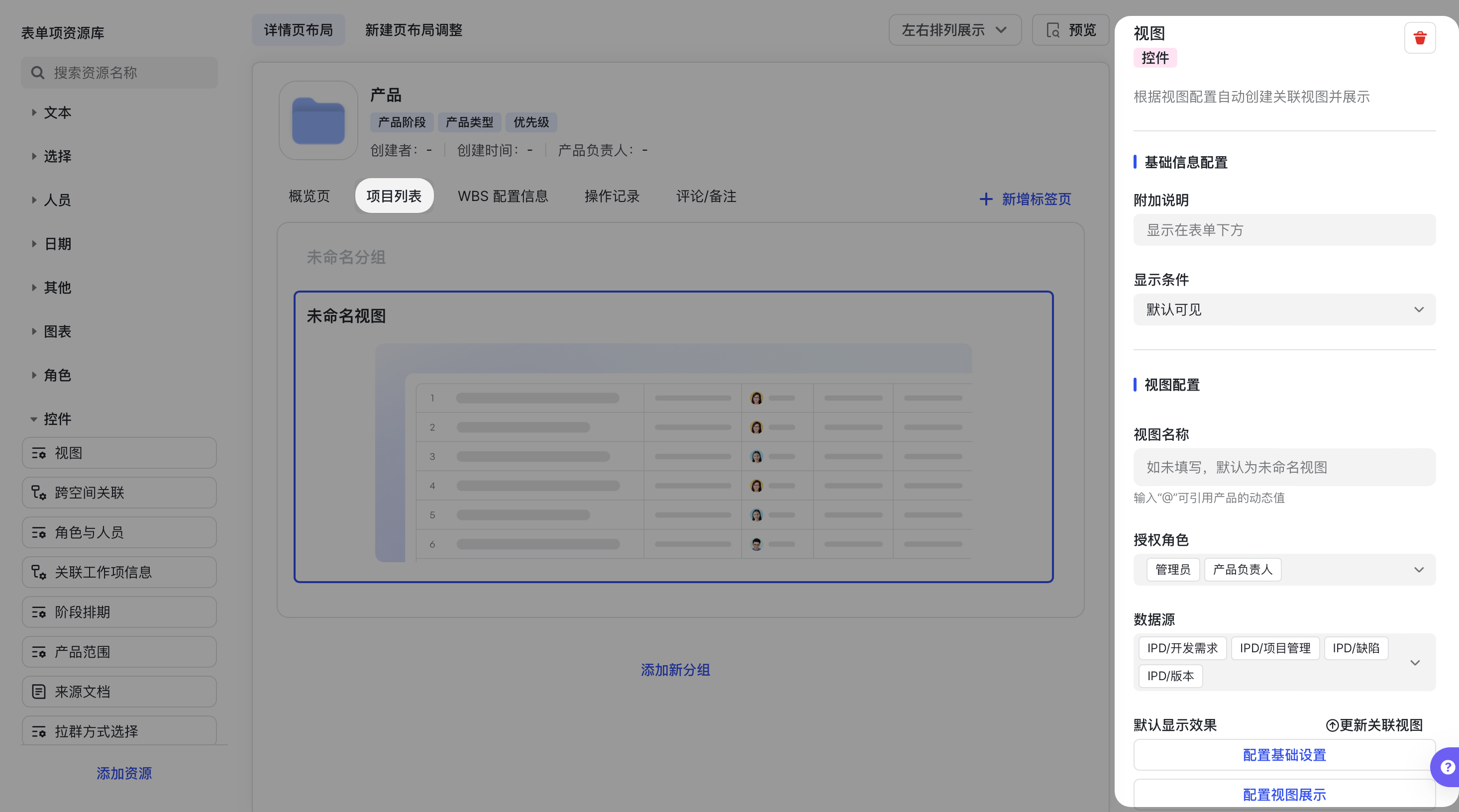

專案列表¶

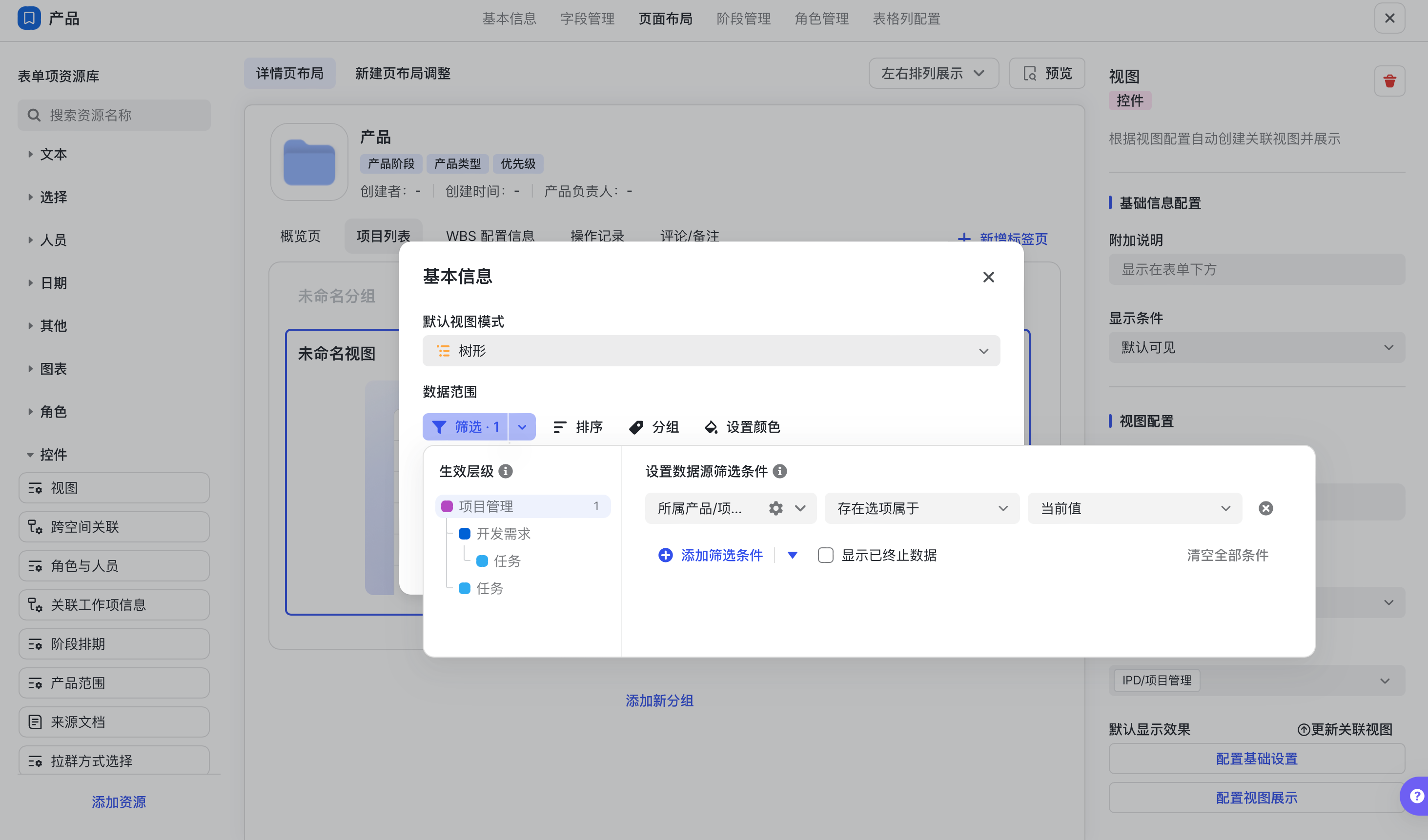

系統預置“專案列表”標籤頁和檢視控制元件,可以按需選擇資料範圍,並按樹行模式彙總管理產品下的相關專案。 ⚠️:資料來源篩選需配置為「所屬產品」存在選項等於當前值。

跨空間資料授權¶

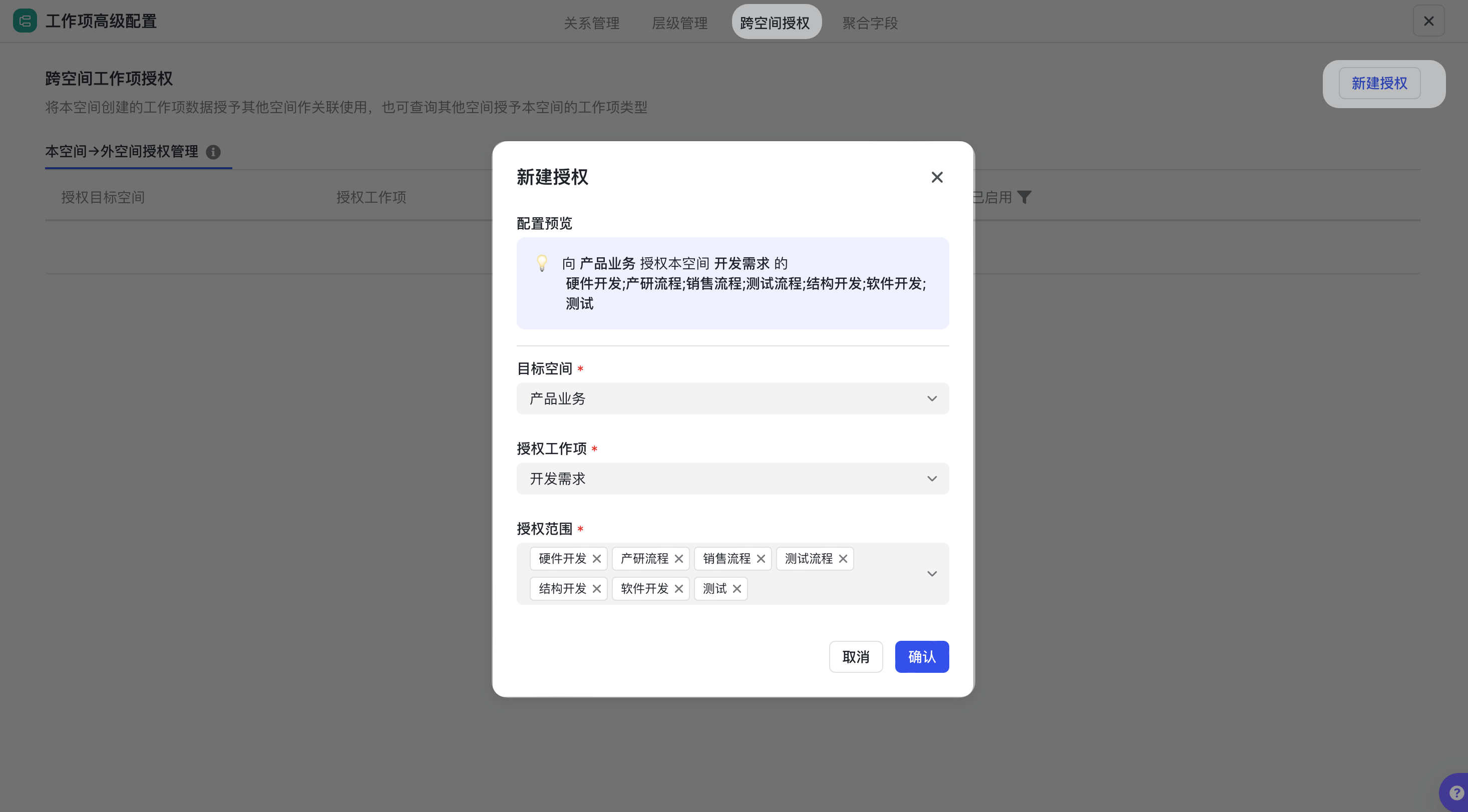

如需關聯跨空間專案,需在專案空間-空間配置-工作項管理-工作項高階配置-跨空間授權,完成工作項及流程範圍的授權。

使用者使用¶

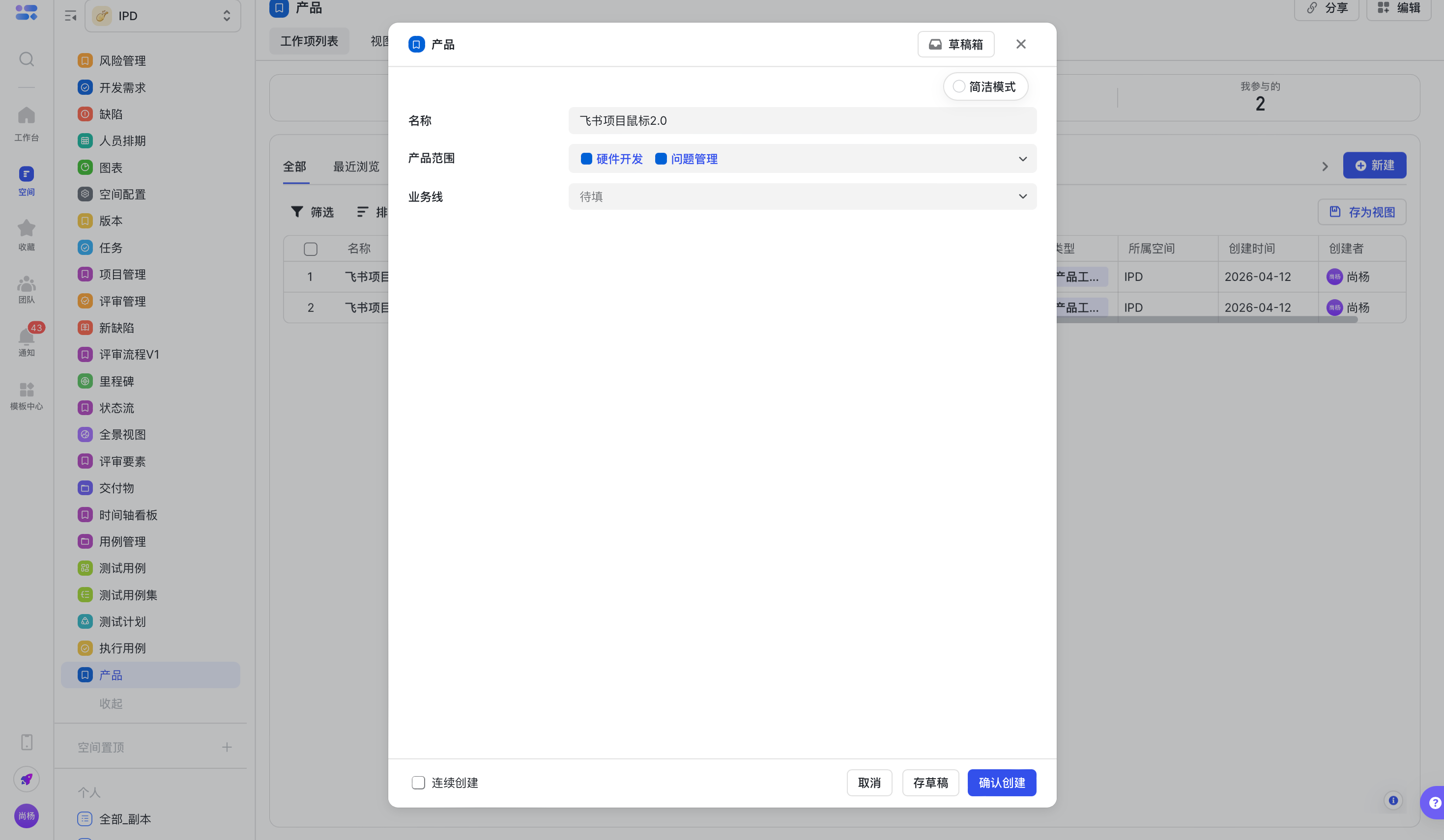

新建產品¶
和通用工作項一致,支援使用者在檢視、工作臺等點位建立產品。

檢視產品詳情¶

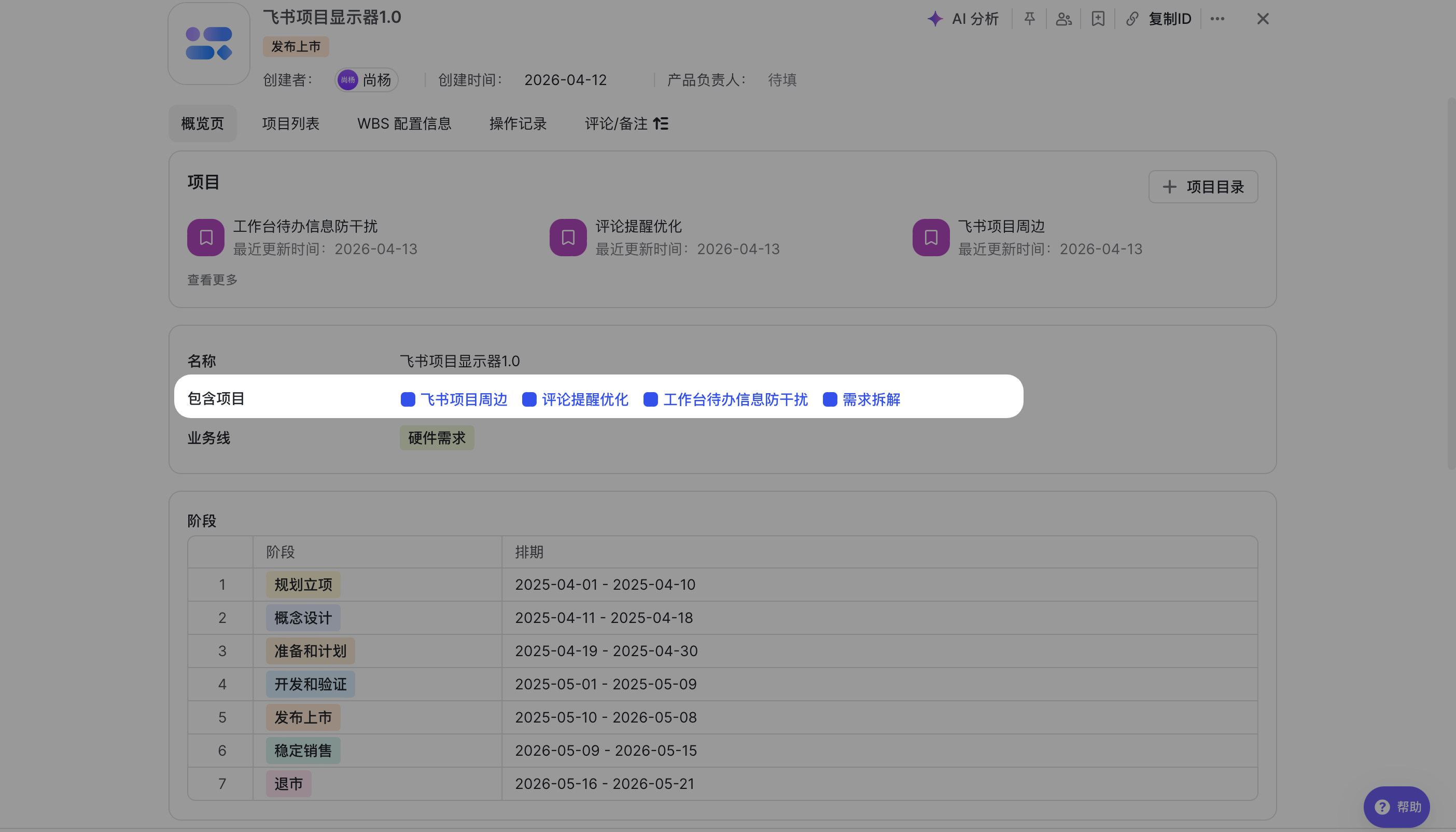

產品圖冊:點選可更換產品圖片,作為產品的門面。上傳的圖片會儲存在附件欄位“產品圖冊”中。

管理產品專案¶

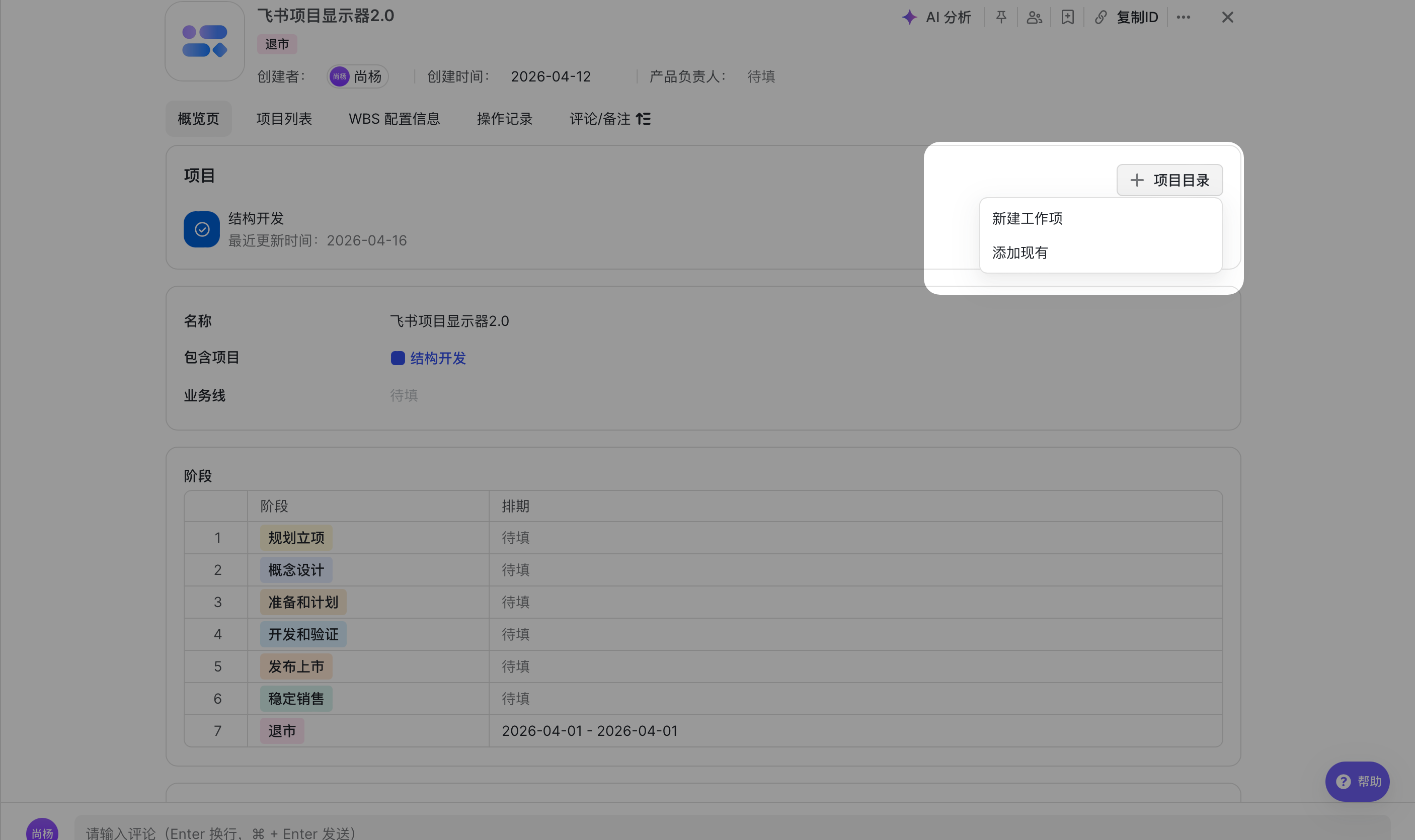

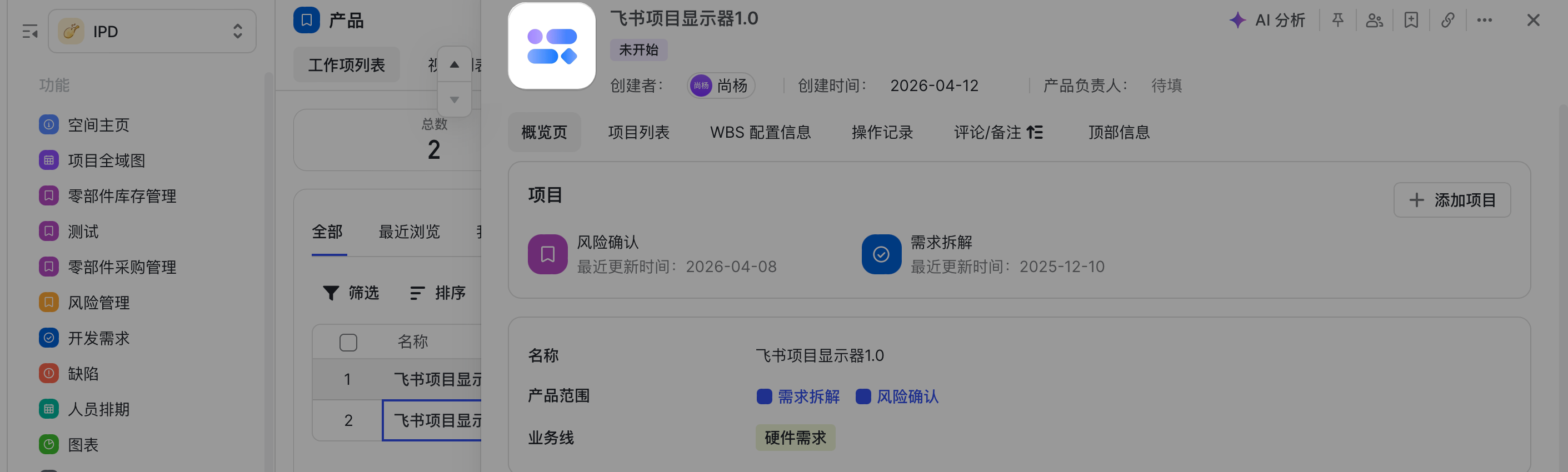

增刪專案¶

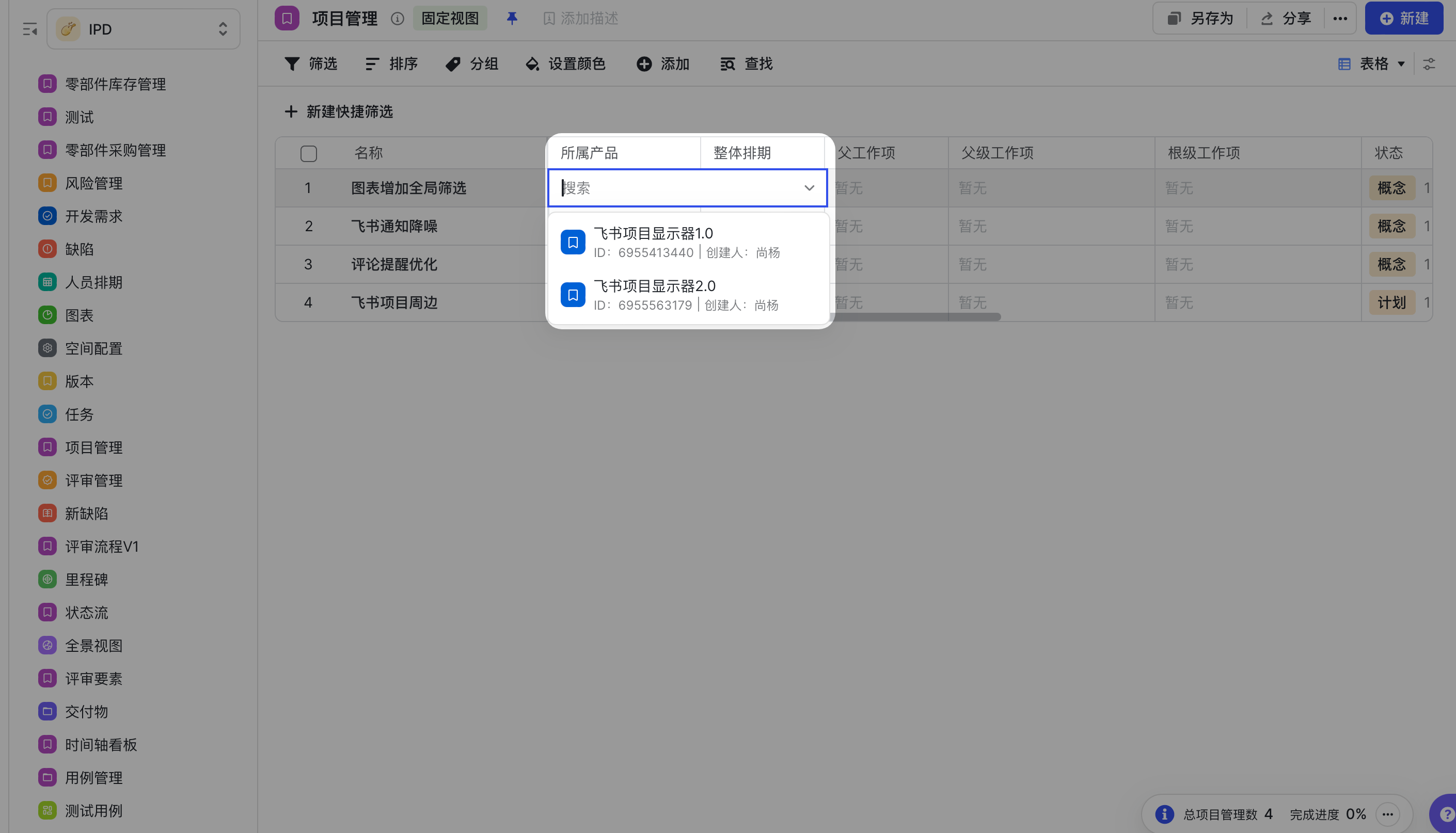

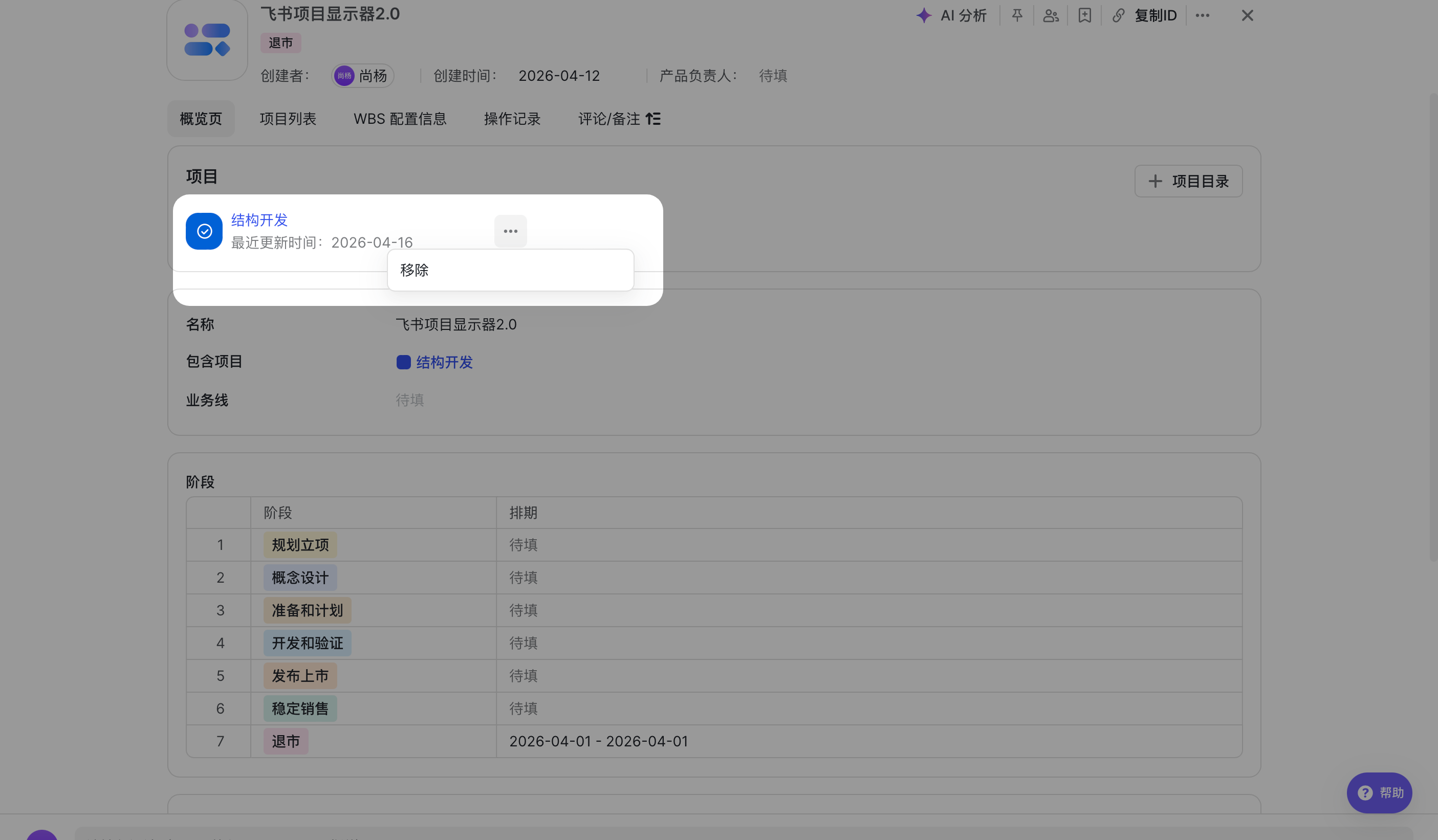

- 支援在「產品詳情頁-專案」,為本產品新增新專案或現有專案,可選擇本空間非產品工作項及已授權的跨空間非產品工作項。已新增的專案也支援手動移除。

新增專案

移除專案
- 支援在產品工作項的「包含專案」控制元件維護本產品關聯的專案,可選擇本空間非產品工作項及已授權的跨空間非產品工作項。也支援在專案工作項的「所屬產品」維護本專案關聯的具體產品,修改在兩個工作項同步生效。

在產品增刪專案

在專案關聯所屬產品
專案列表¶
根據 配置,支援以樹形結構展示所有歸屬於該產品的專案及相關任務,並支援透過篩選、排序和分組進行管理。
更多檢視控制元件使用參考

檢視篩選¶

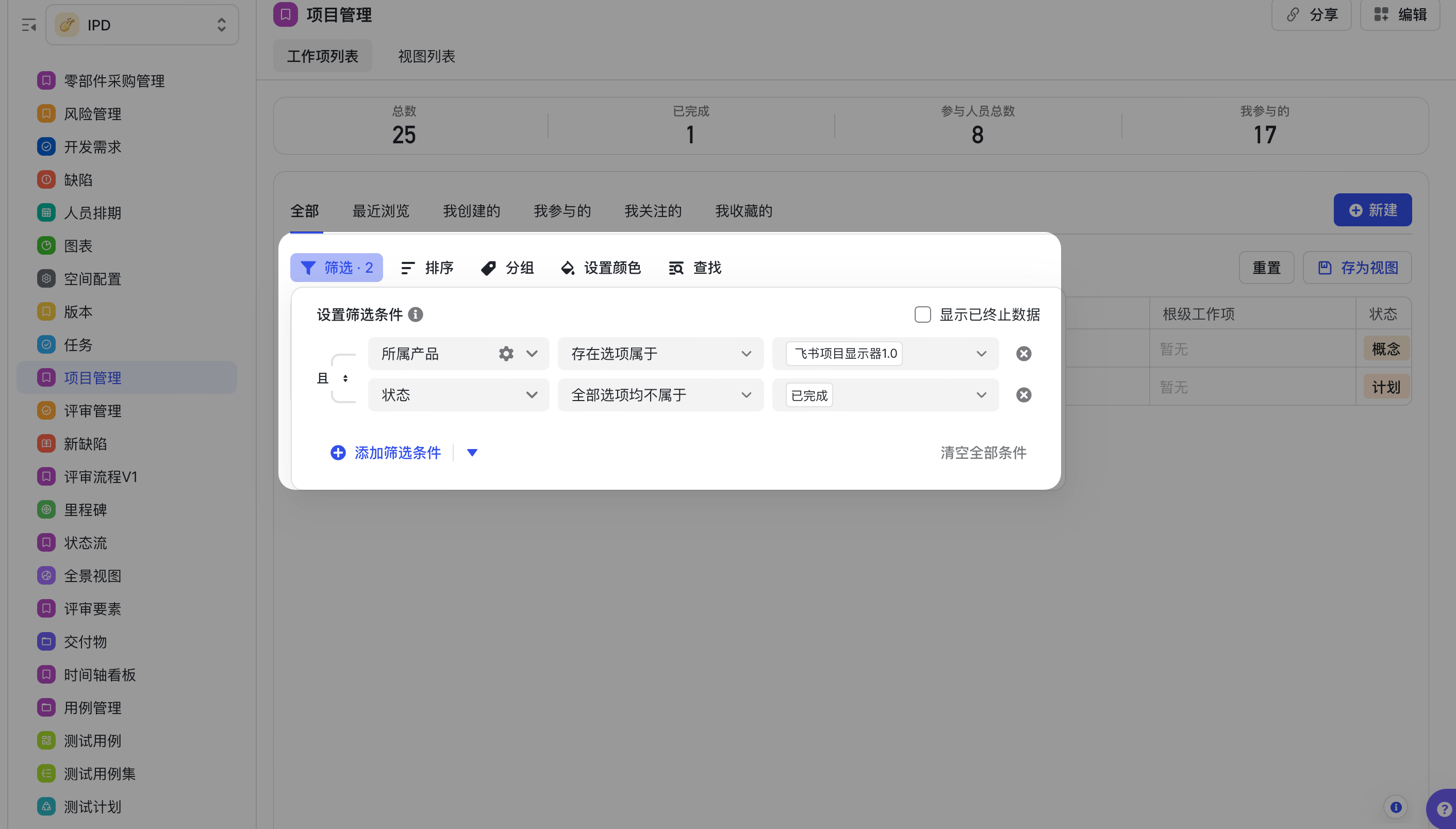

支援按通用檢視配置能力,並利用產品工作項的「包含專案」和專案等工作項的「所屬產品」這兩個關係型控制元件,配置並管理產品相關檢視。 舉個🌰:檢視某產品下的所有進行中專案
- 建立一個“專案”工作項的工作項檢視。
- 新增篩選條件:「所屬產品 等於 “產品A”」且「狀態 不屬於 “已完成”」。

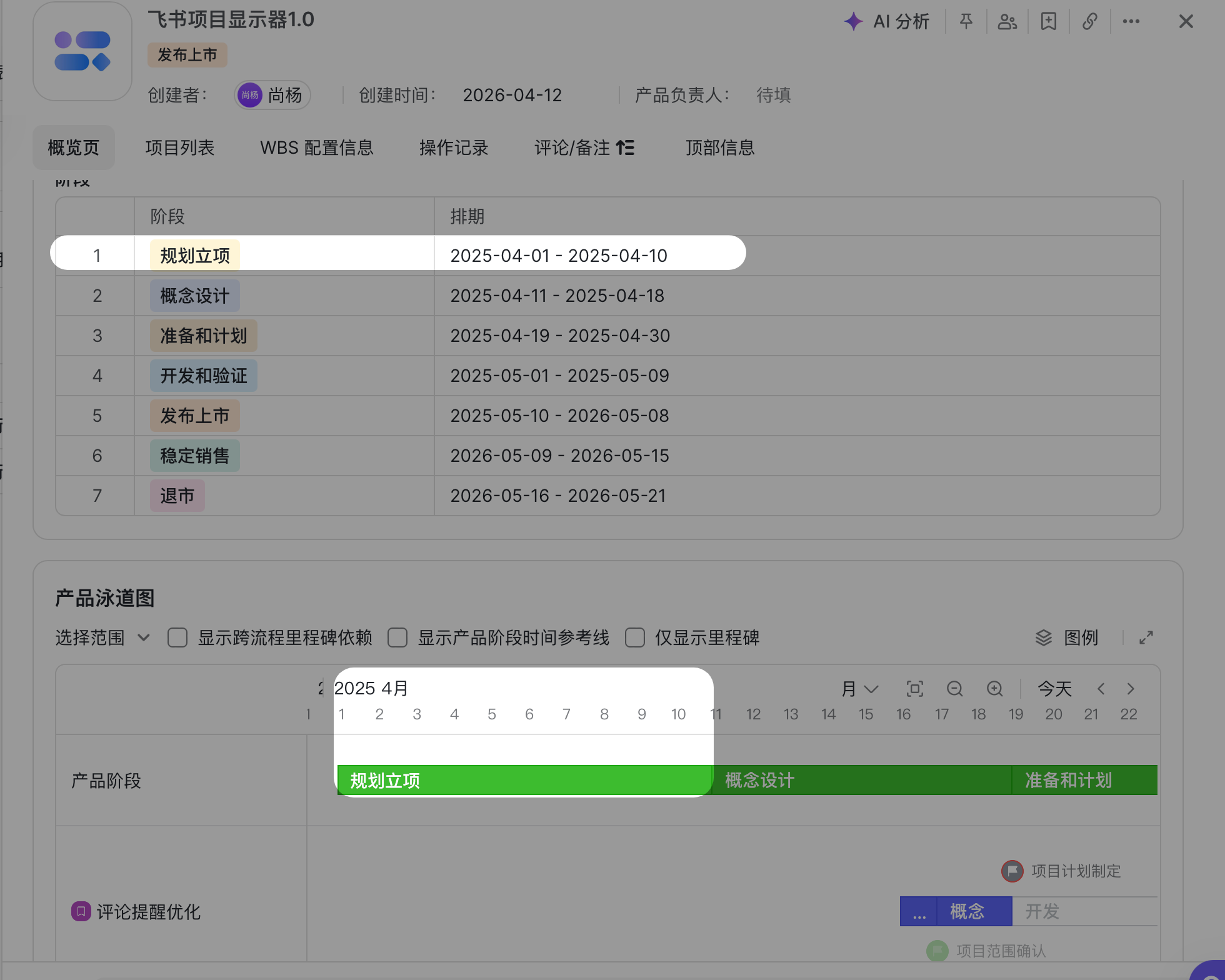

階段排期¶

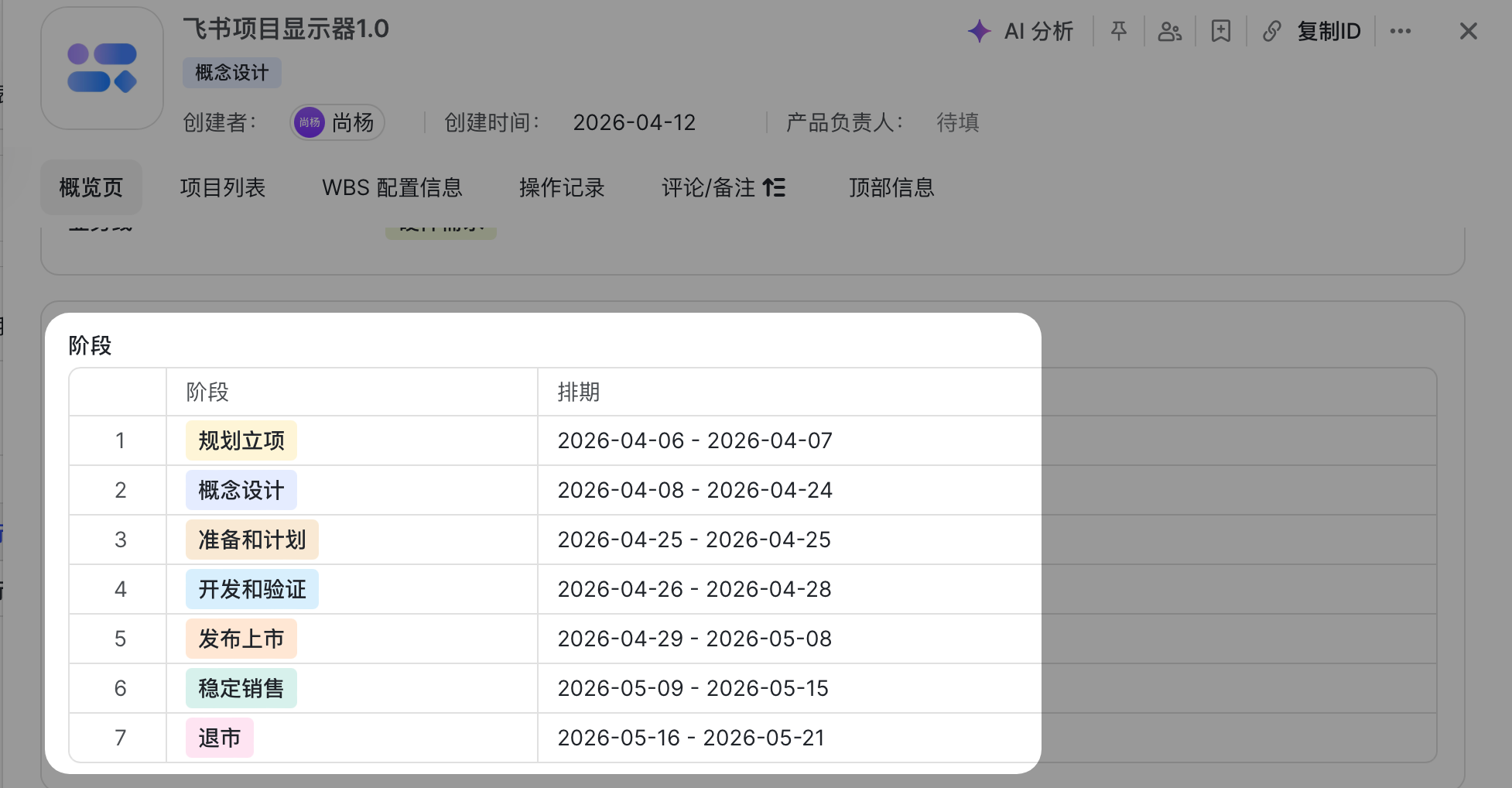

產品負責人可透過「階段排期」控制元件,維護各階段的排期情況。同時,系統將根據當前日期和排期時間,自動計算當前「產品階段」。

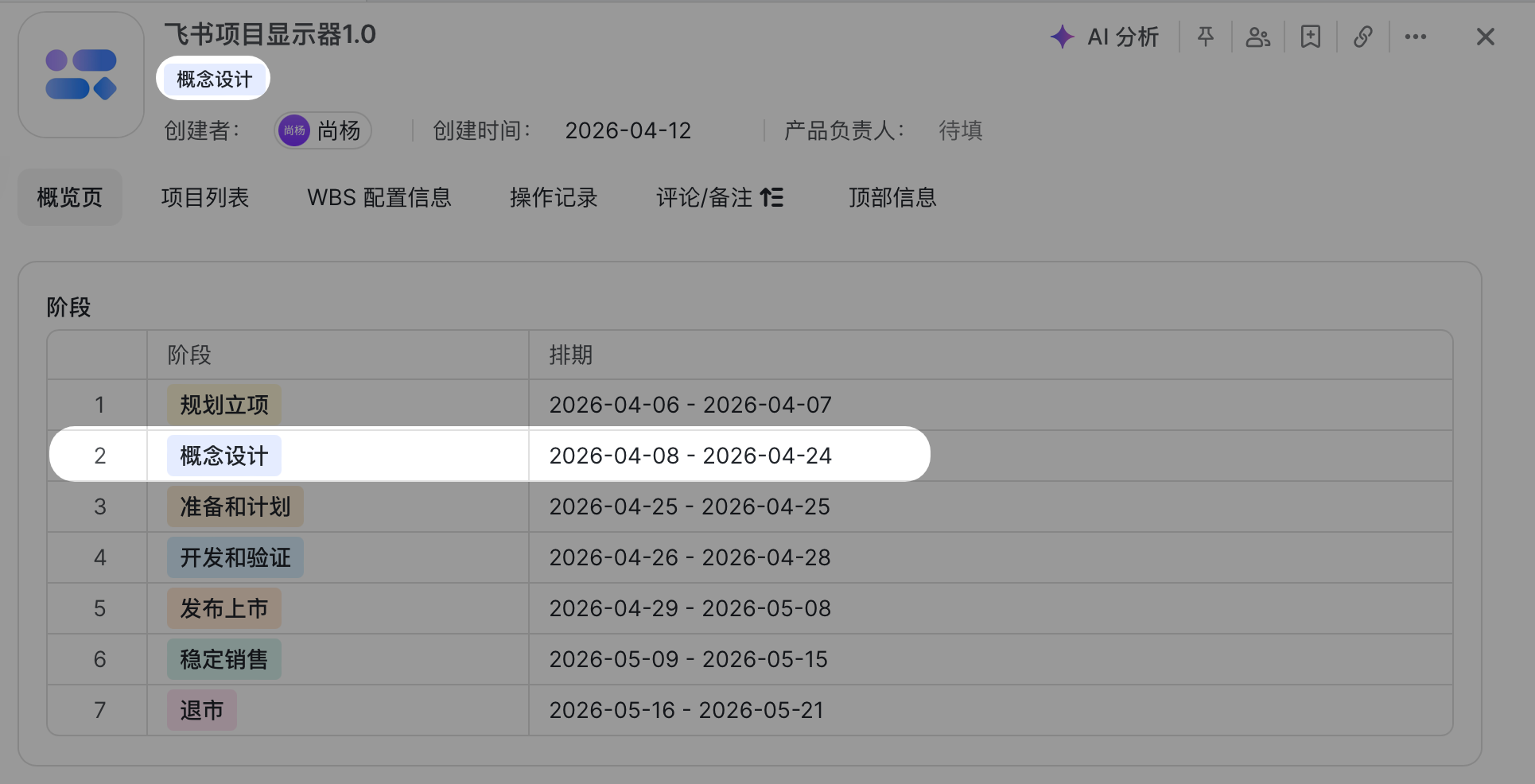

- 排期填寫
- 首階段:可自由填寫開始日期和結束日期。
- 後續階段:開始日期自動繼承自上一階段的結束日期 +1 天,只需填寫本階段的結束日期(需大於或等於開始日期)。
-
產品階段計算 當前階段:根據當前日期和階段排期情況更新“產品階段”欄位值
-
未開始:若當前時間早於整個流程的第一個階段的開始日期。
- 具體階段:若當前時間落在某個已填寫有效排期的階段區間內,則欄位值更新為該階段名稱。
- 末位階段:若當前時間晚於整個流程最後一個階段的結束日期,則欄位值為最後一個階段的名稱。

完成態判定:根據當前時間和階段排期情況,判斷產品是否完成。
- 已完成:若當前日期大於末位階段的結束日期時,判斷產品為已完成。
- 未完成:若末位階段無排期,或當前時間未超過其結束日期,產品為未完成。
- 模板升級 當管理員更新了階段管理配置後,現有產品例項進行模板升級時。如果因配置變化影響階段排期,升級時會出現提示彈窗題提示,並支援在彈窗中更正排期。升級後,也會根據最新配置和排期重新計算當前階段狀態。

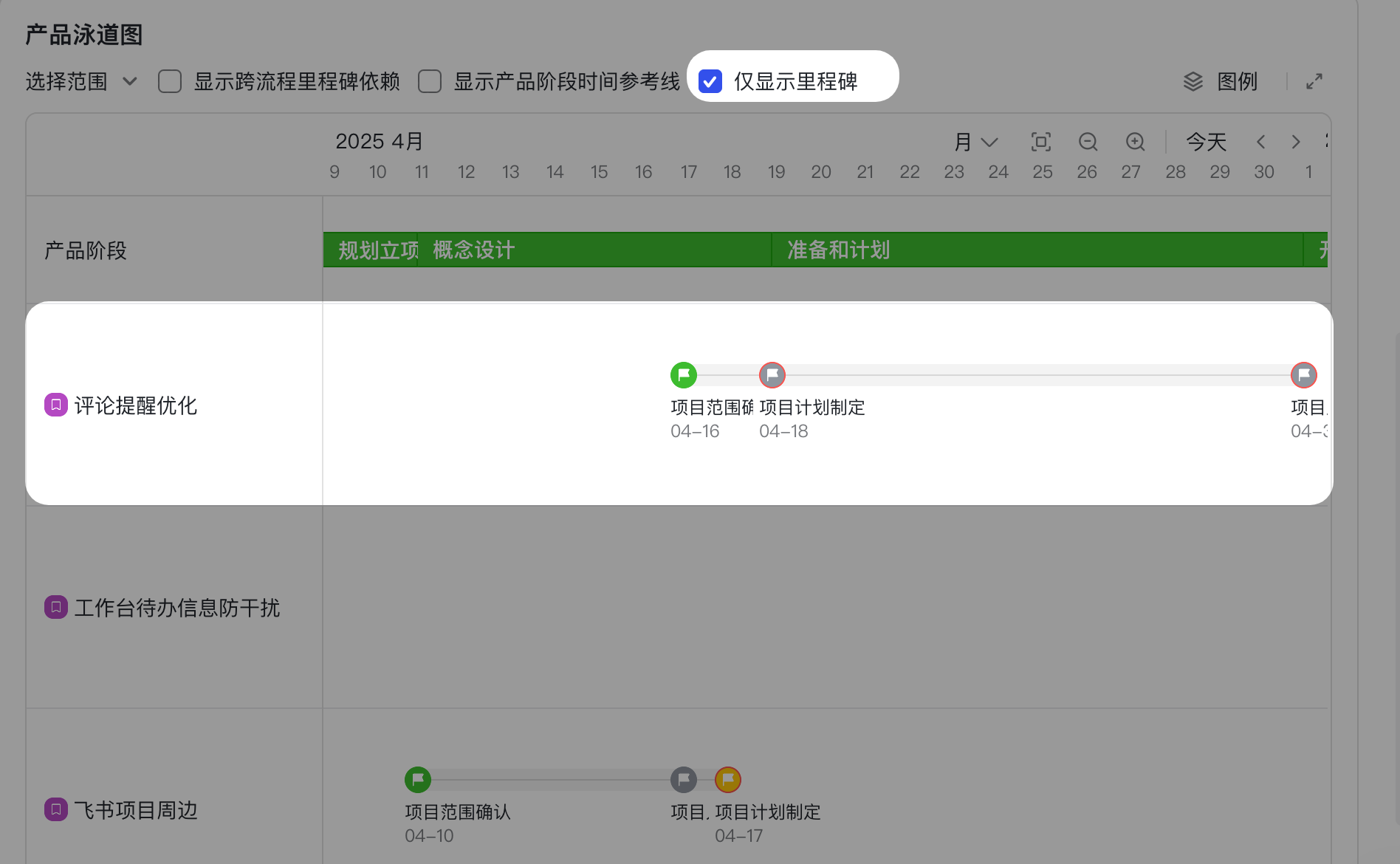

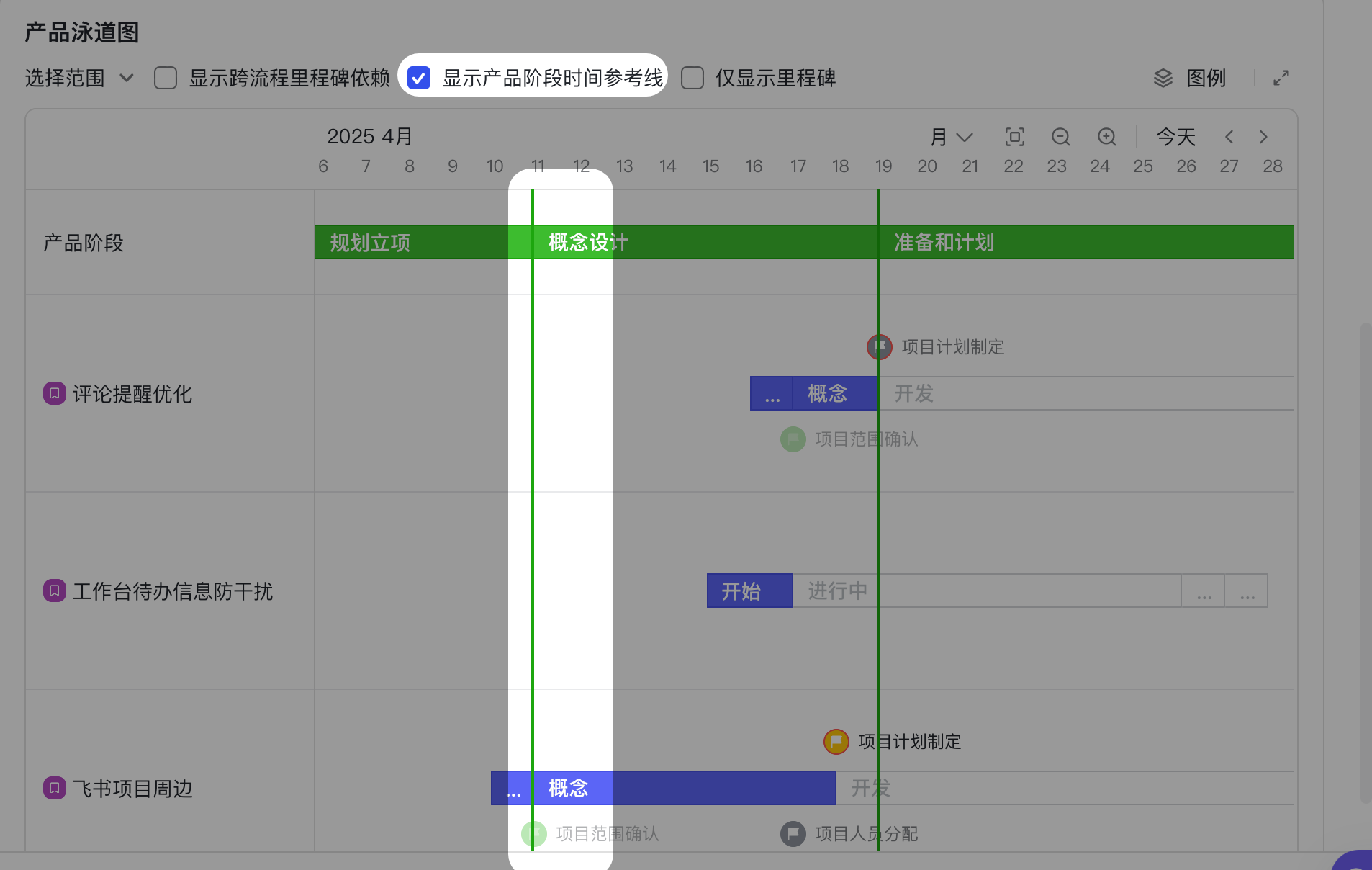

產品泳道圖¶

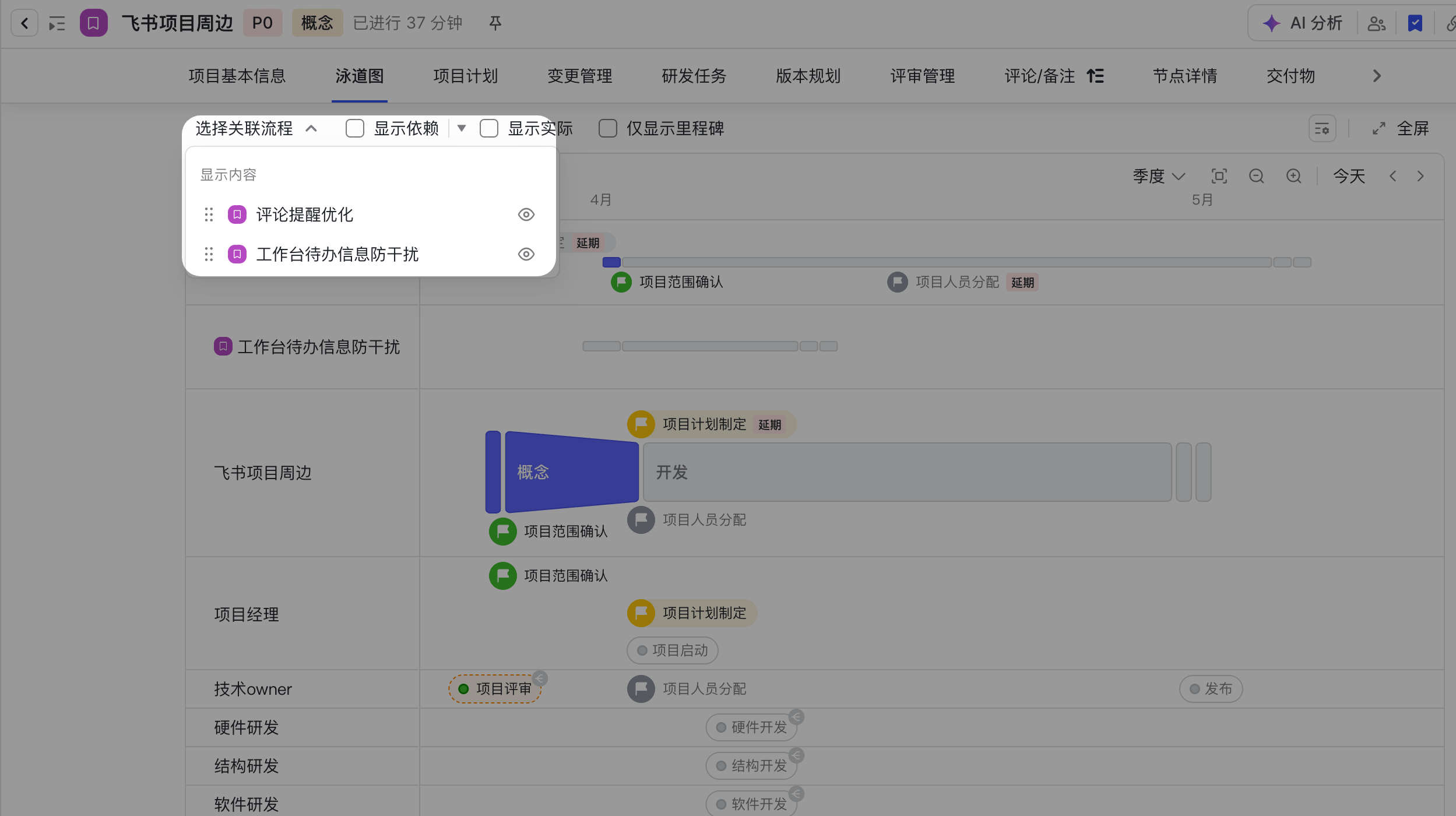

產品泳道圖支援從產品全域性視角,直觀地檢視和管理「產品關聯的多個專案」的總體計劃、關鍵進展、依賴關係和潛在風險,打破單專案資訊孤島。
產品泳道圖顯示¶

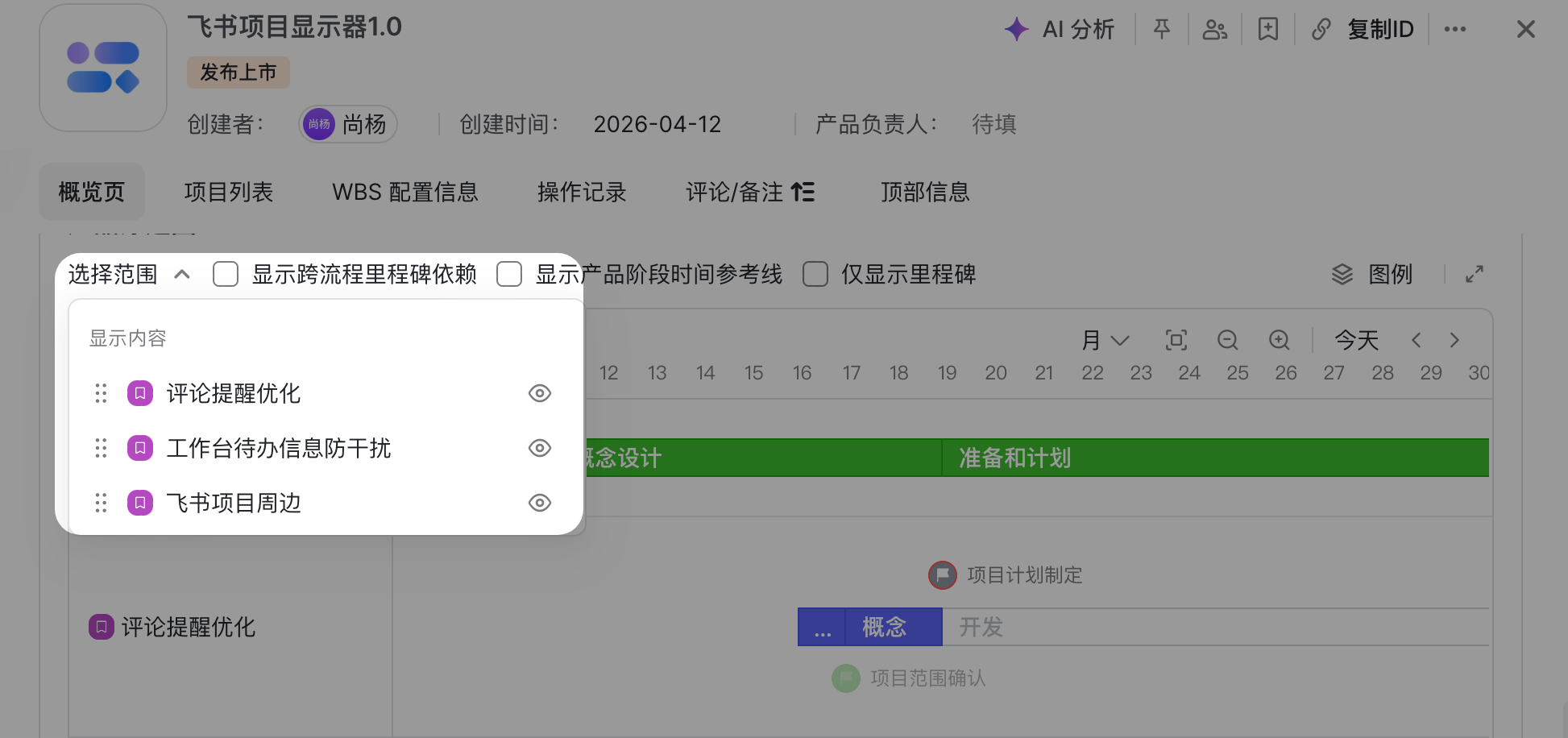

- 選擇範圍 預設顯示本產品下的“專案”,及所屬產品為本產品的“專案”,同時支援手動選擇顯示內容。

- 資訊檢視

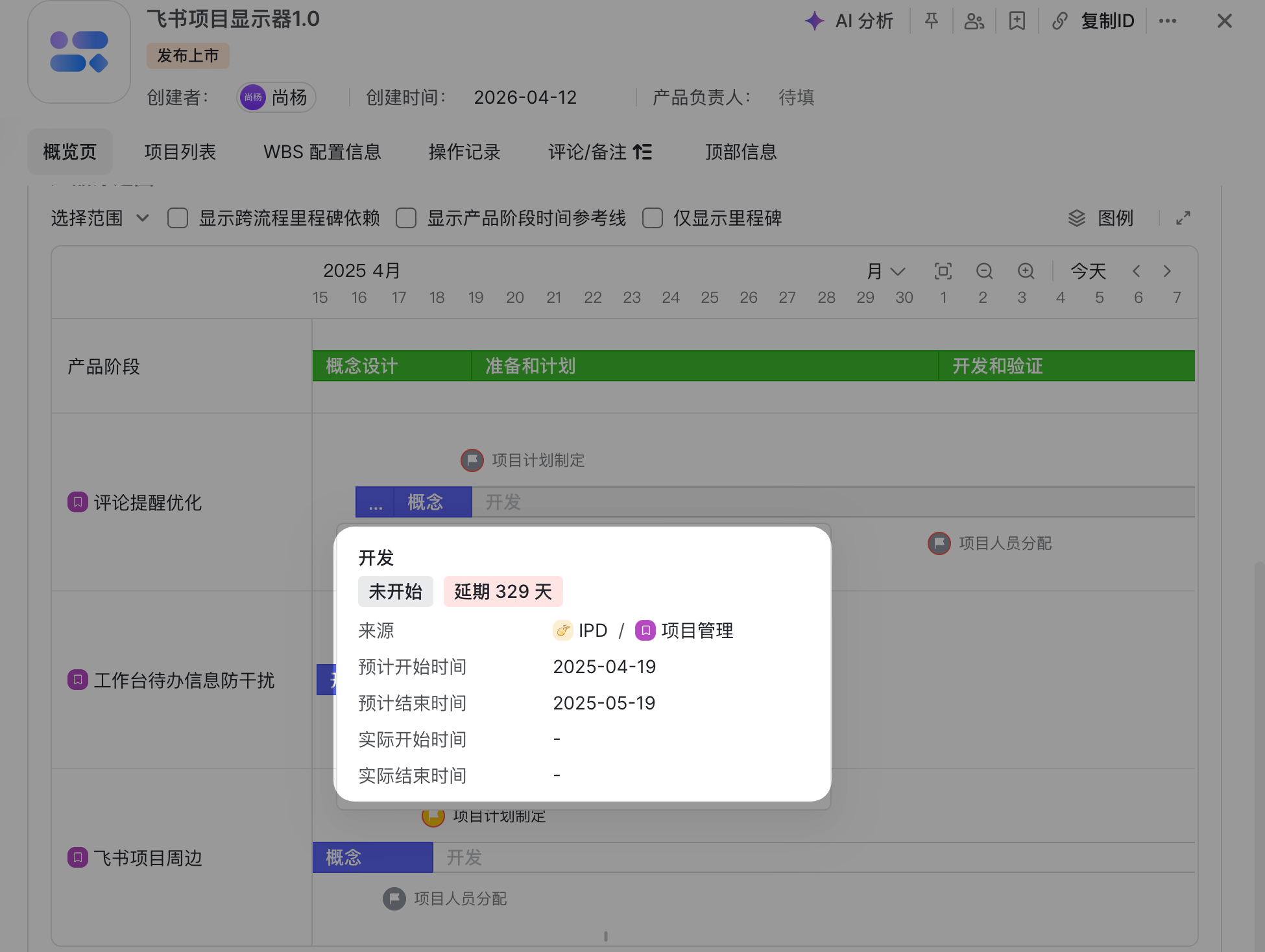

產品泳道圖將根據「階段排期」自動繪製時間軸,並透過當前日期判斷階段所屬狀態,屬於未開始、進行中還是已完成。

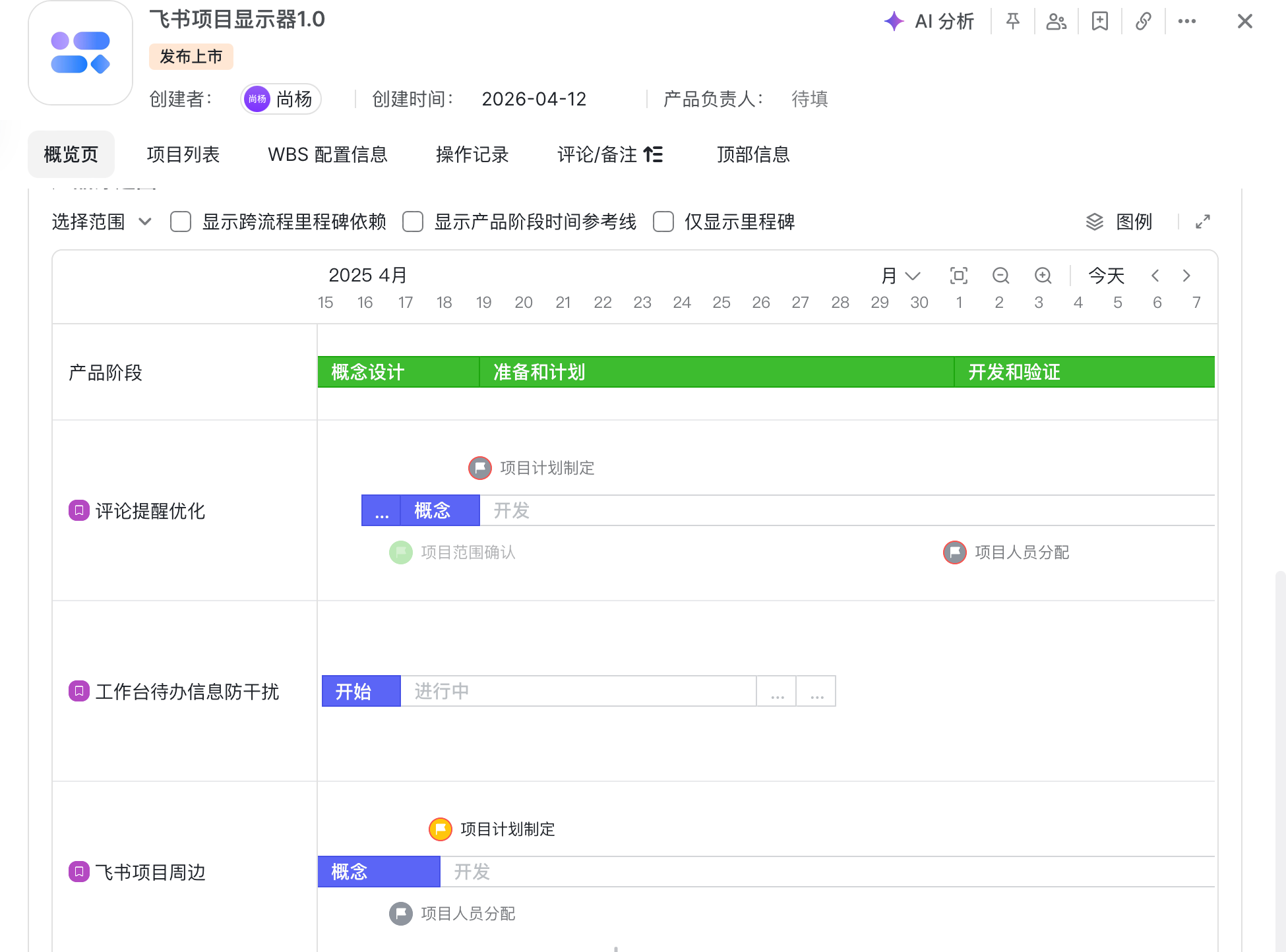

泳道圖還支援展示產品關聯專案的階段狀態、狀態里程碑、關鍵里程碑、普通里程碑資訊。同時,滑鼠 hover 可展示里程碑節點或狀態詳細資訊,點選可跳轉進入專案詳情頁。
專案階段狀態配置參考 里程碑設定參考

-

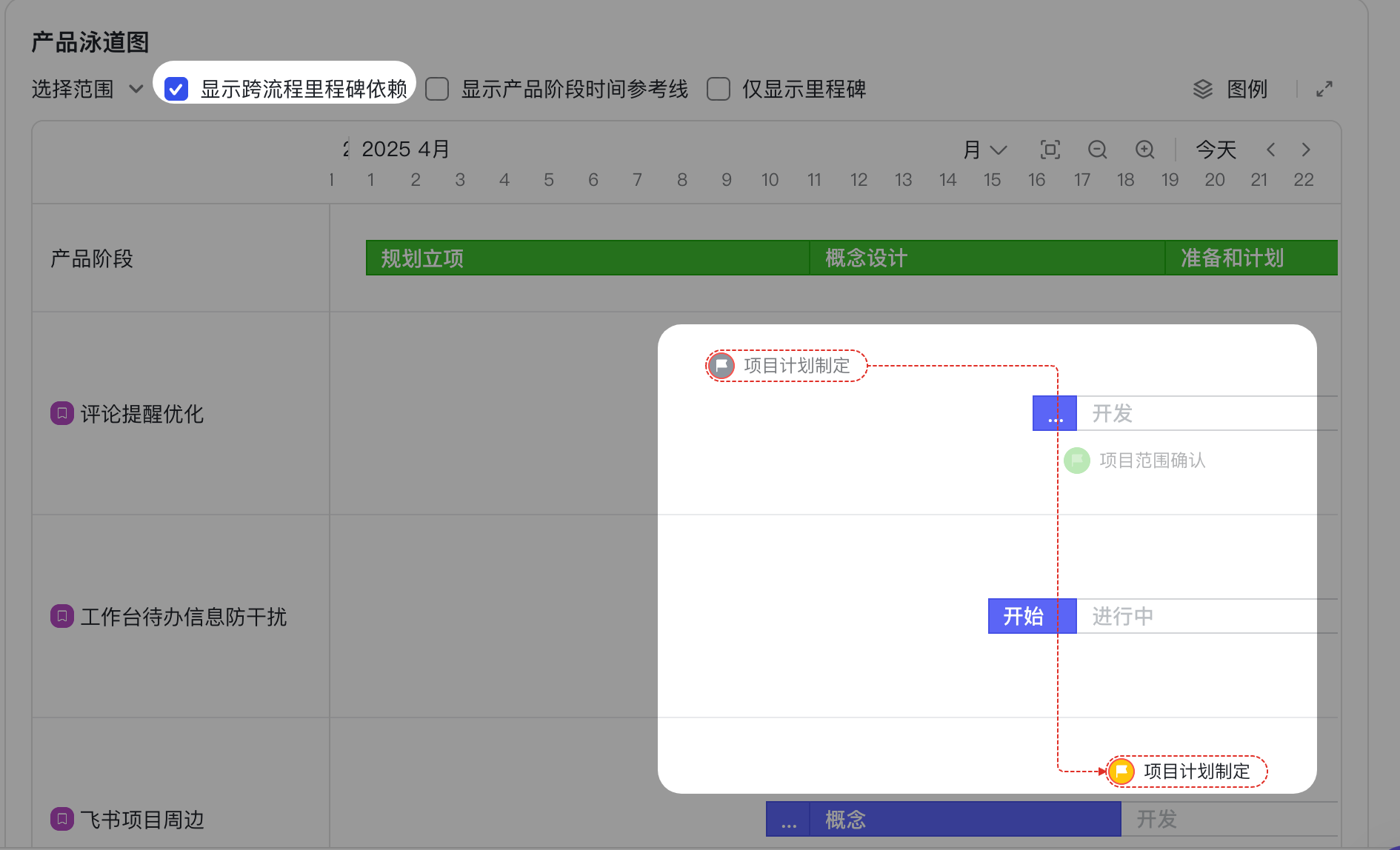

顯示里程碑上跨流程高階依賴
依賴配置參考 勾選後,展示里程碑節點的跨流程高階依賴關係。
-
已完成、其他未開始的關鍵依賴不展示;

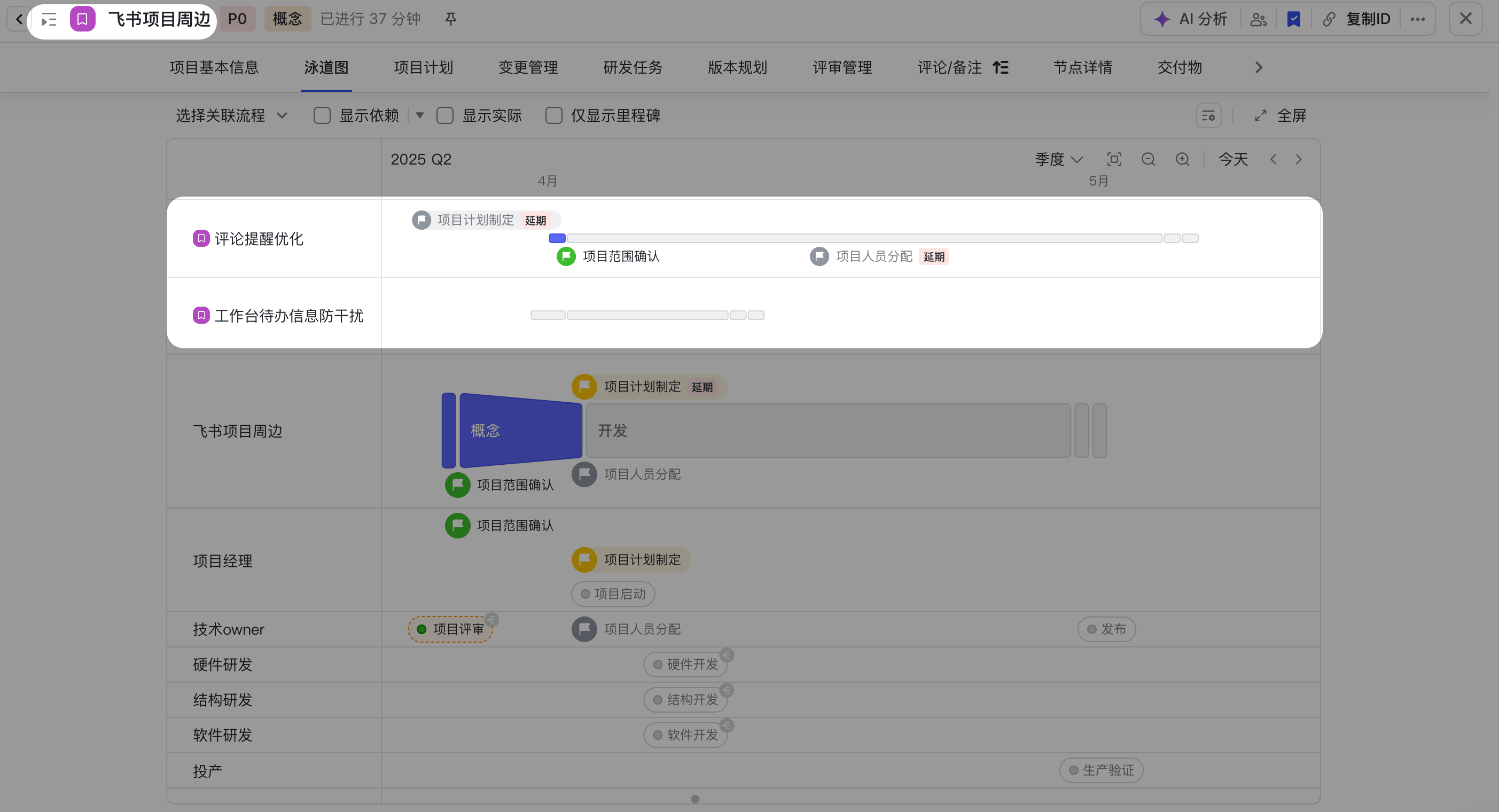

- 進行中、即將到達的關鍵依賴,顯示為金黃色線條;
- 如果被依賴方有延期的,顯示為紅色線條。

- 顯示產品階段時間參考線 勾選後,泳道圖中繪製顯示「產品階段結束時間線」的縱向參考線,參考線的顏色依據為階段狀態,未開始灰色,進行中黃色,已完成綠色。

- 僅展示里程碑 勾選後,僅顯示里程碑節點,並按節點預計截止時間展示。

專案展示關聯流程泳道圖¶
進入專案詳情頁檢視泳道圖時,將自動展示該專案所屬產品下的其他專案情況(最多展示3個,支援選擇顯示內容)。便捷地檢視協同流程的階段進展、里程碑達成情況,提前預知風險情況,保障專案和產品的順利落地。

常見問題¶
“產品”和“專案集”有什麼區別?¶
“專案集”通常更側重於對一組目標相近、資源共享的“專案”進行過程化管理和資源協調。而“產品”的視角更宏大,它關注的是一個商業實體的全生命週期,不僅包含“專案”,還可能涉及市場、銷售、運營等多個維度,是一個更頂層的業務概念。“產品”是一個具備預置結構和能力的“系統工作項”,而“專案集”可以透過普通工作項靈活配置。
“產品”工作項支援自動化和度量嗎?¶
支援向普通普通工作項一樣,配置常見的自動化規則和度量圖表,但「產品和專案的關係」暫不支援被自動化和度量消費。
為什麼新建專案時,選不到目標的工作項?¶
- 需要有對應工作項新建許可權;
- 跨空間需進行資料授權;
- 不支援新建系統的任務工作項。
為什麼新增已有專案時,選不到目標的專案例項?¶
- 需要有對應工作項資料可見許可權;
- 跨空間需進行資料授權;
- 不支援關聯絡統的任務工作項。
