交付物管理¶
| 版本 | 商業版 | 企業版 | 旗艦版 | 行業專版 |
|---|---|---|---|---|
| 是否可用 | ❌ | ❌ | ❌ | ✅ |
交付物支援配置例項為灰度功能,暫未全量上線。
功能介紹¶
使用場景¶
在專案管理過程中,需要提交技術文件、評審文件等內容作為節點的交付物。但如果針對交付物本身有一些強管理的訴求,使用欄位承載交付物資訊無法滿足業務需求。我們可以透過交付物工作項,維護不同的交付物模板,並實現交付物評審、變更、版本歸檔,滿足複雜交付物的管理場景。

使用者側¶
快速建立¶

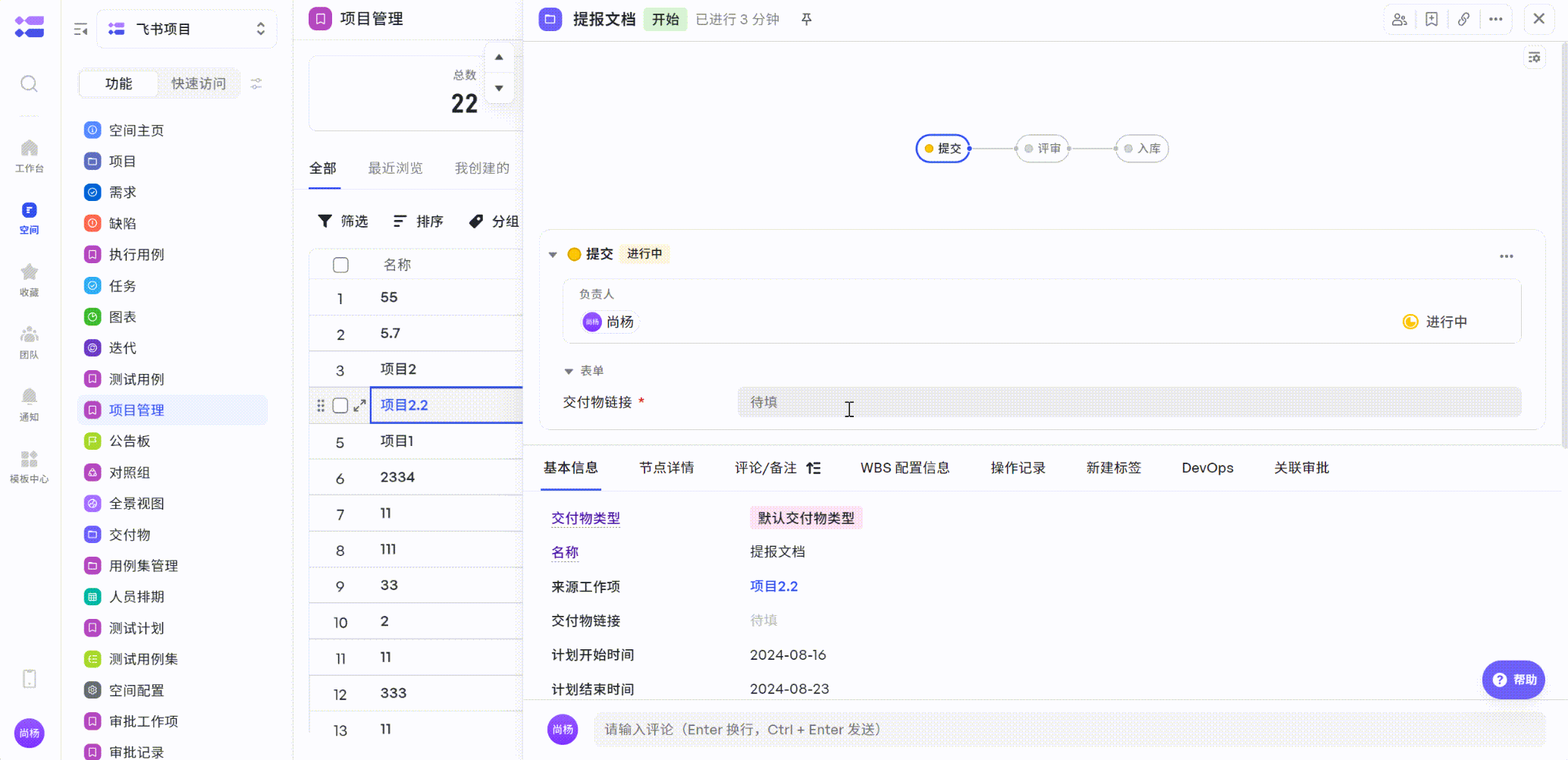

建立專案後,可以自動建立交付物並關聯到專案對應節點/任務上。 自動建立的交付物也將根據關聯模板配置情況,生成欄位值且不支援單獨修改。

點選交付物名稱可跳轉至該交付物的詳情頁。
交付物負責人展示為該交付物的[提交人]角色人員。

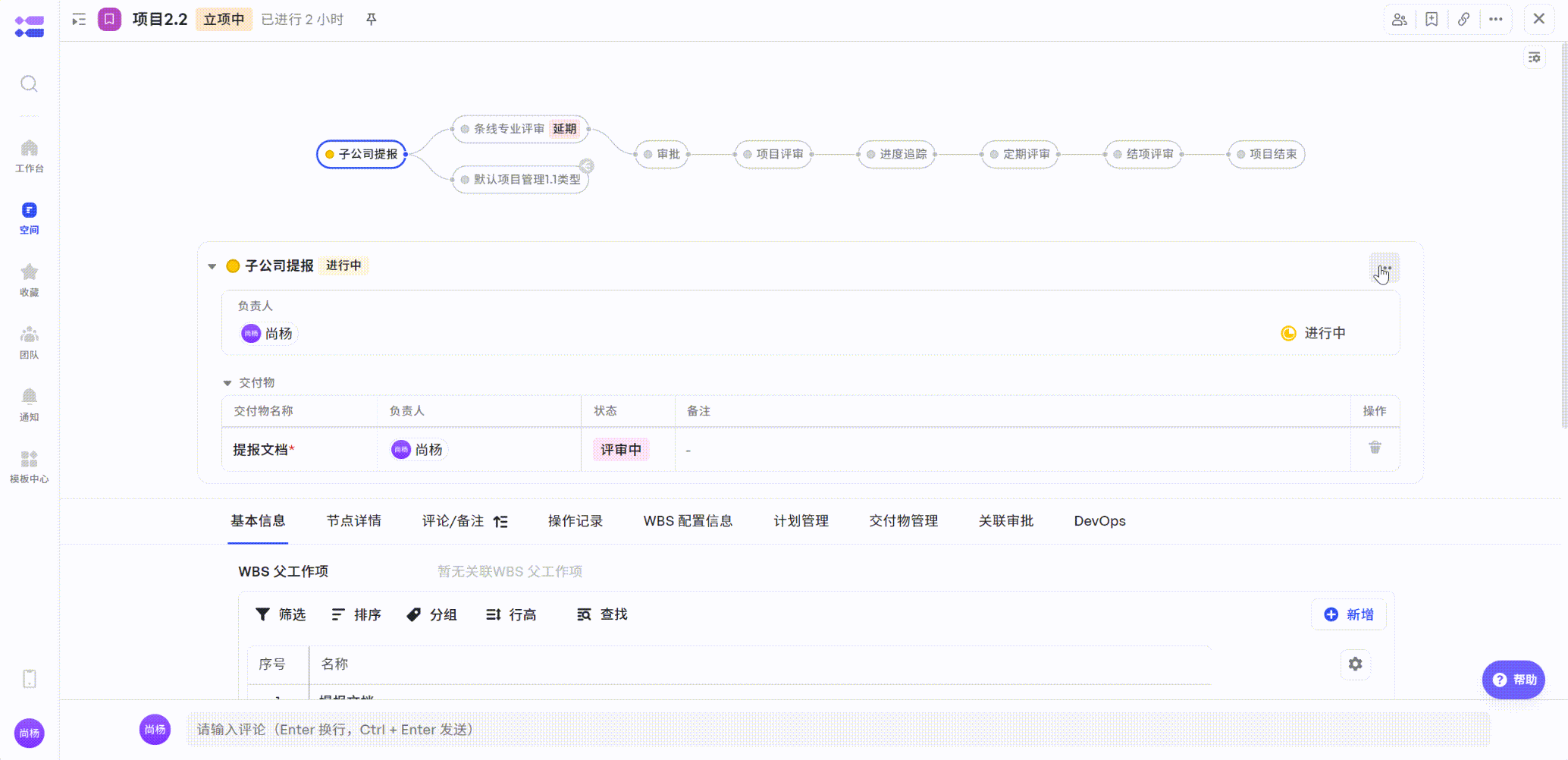

檢視節點交付物。

檢視子任務交付物。
資訊同步¶
- 專案節點排期可自動同步到該節點關聯交付物的【計劃開始時間】和【計劃結束時間】;
- 專案角色人員可自動同步到該節點關聯交付物的【角色人員】上。

交付物流轉¶

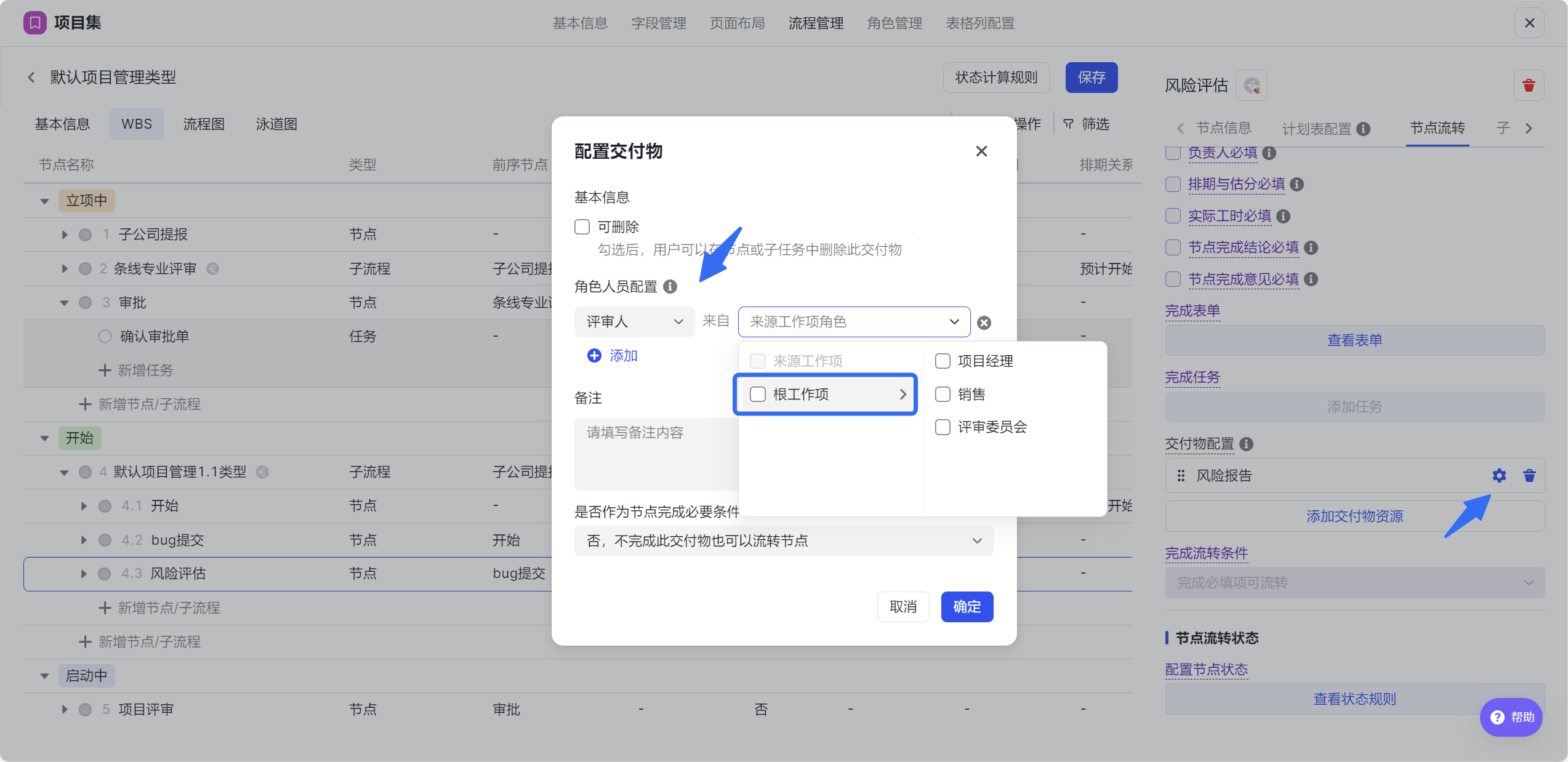

交付物評審¶
點選交付物名稱進入交付物詳情,根據要求提交併完成審批及入庫流程,專案節點可顯示交付物最新狀態。

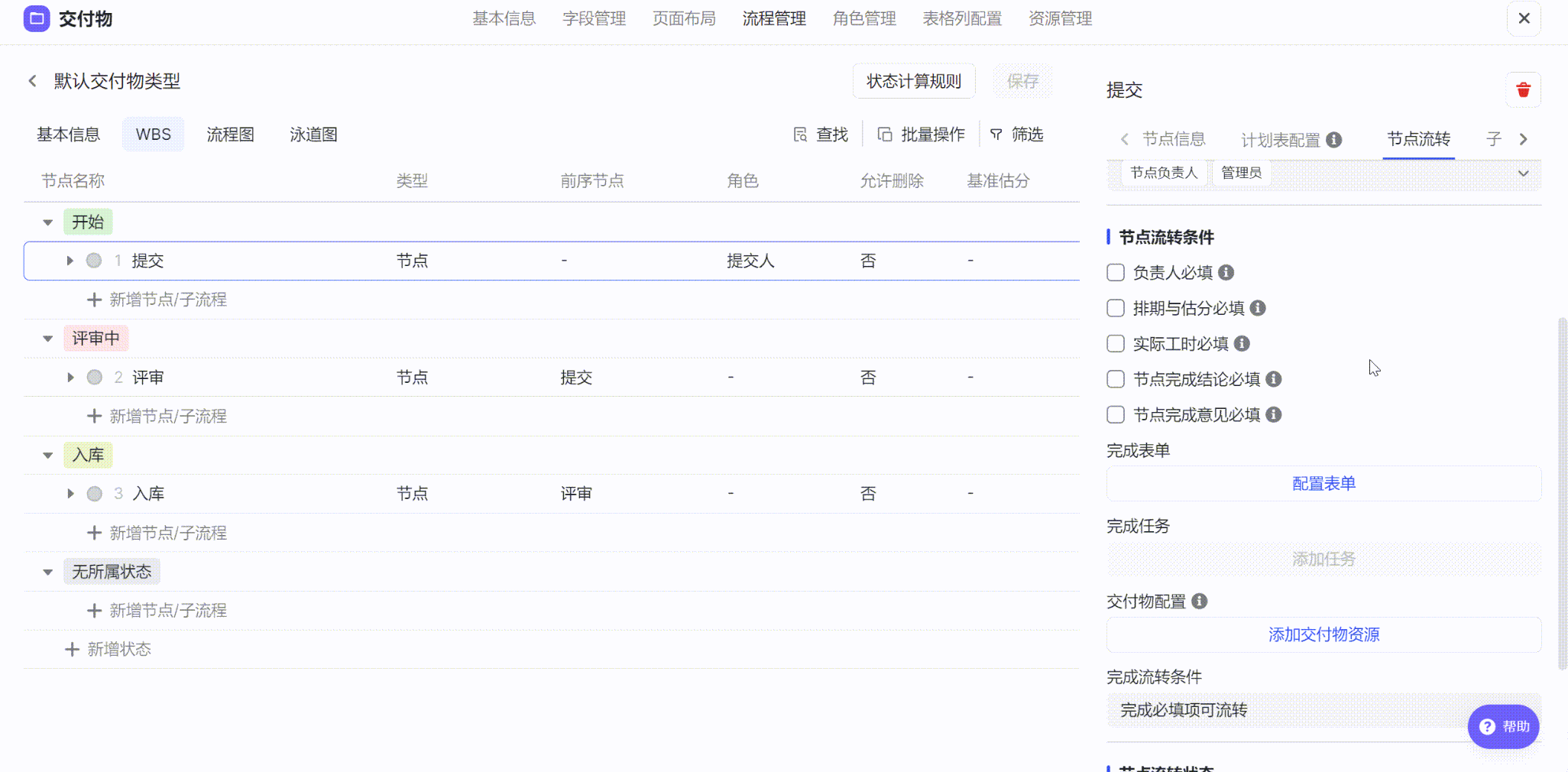

限制節點/任務流轉¶

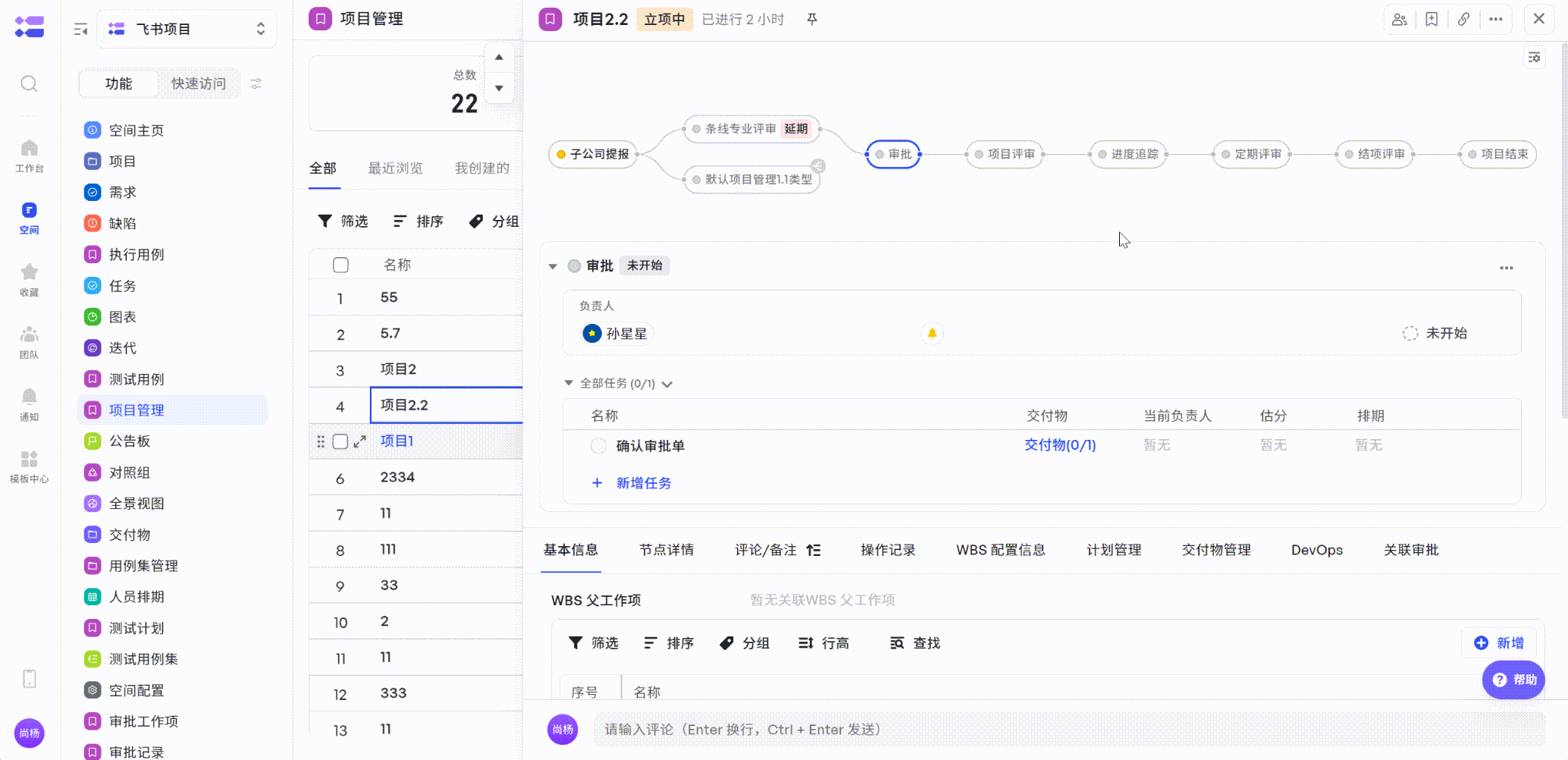

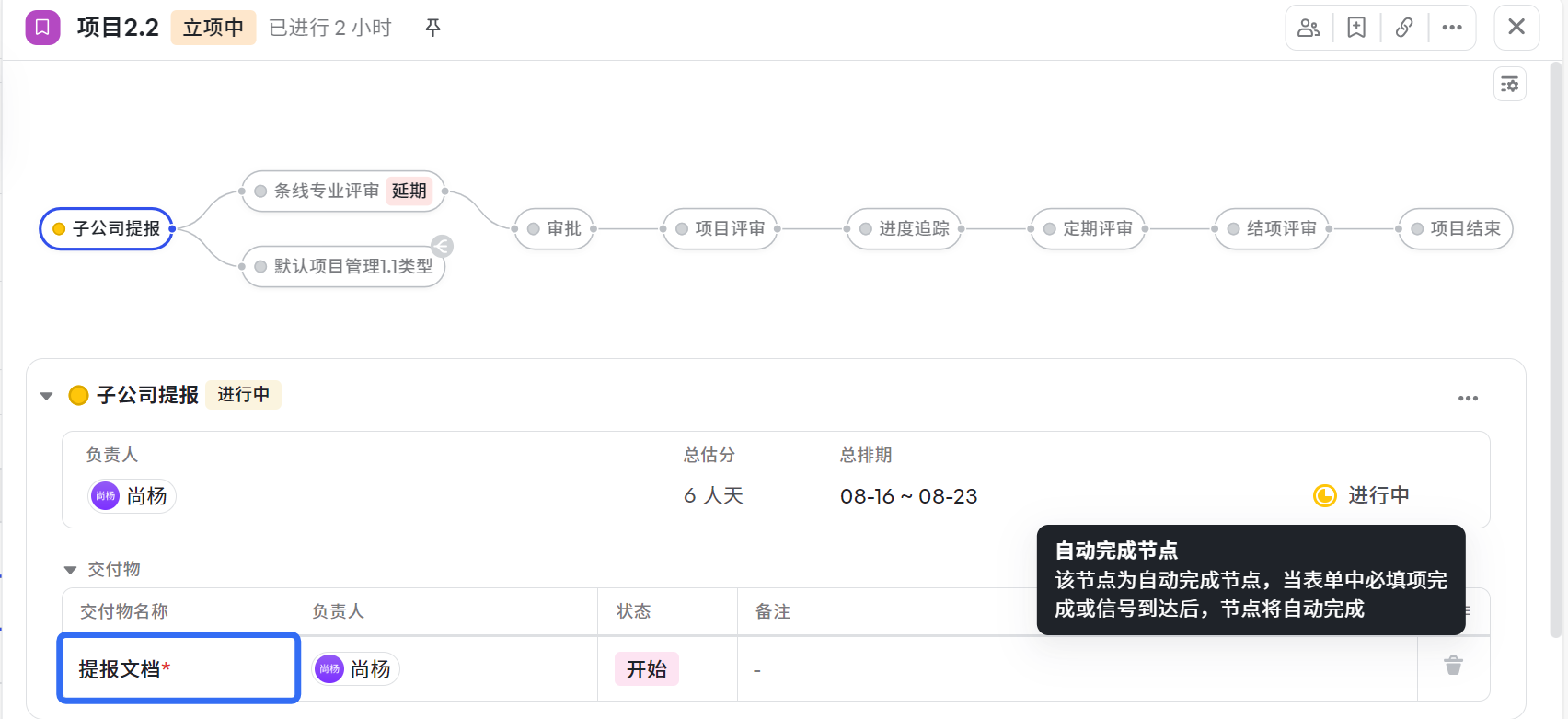

- 可限制專案的節點/任務必須在完成交付物後才能流轉;
- 搭配節點自動完成,可實現交付物完成(全部節點均完成)後,所關聯專案節點自動完成。

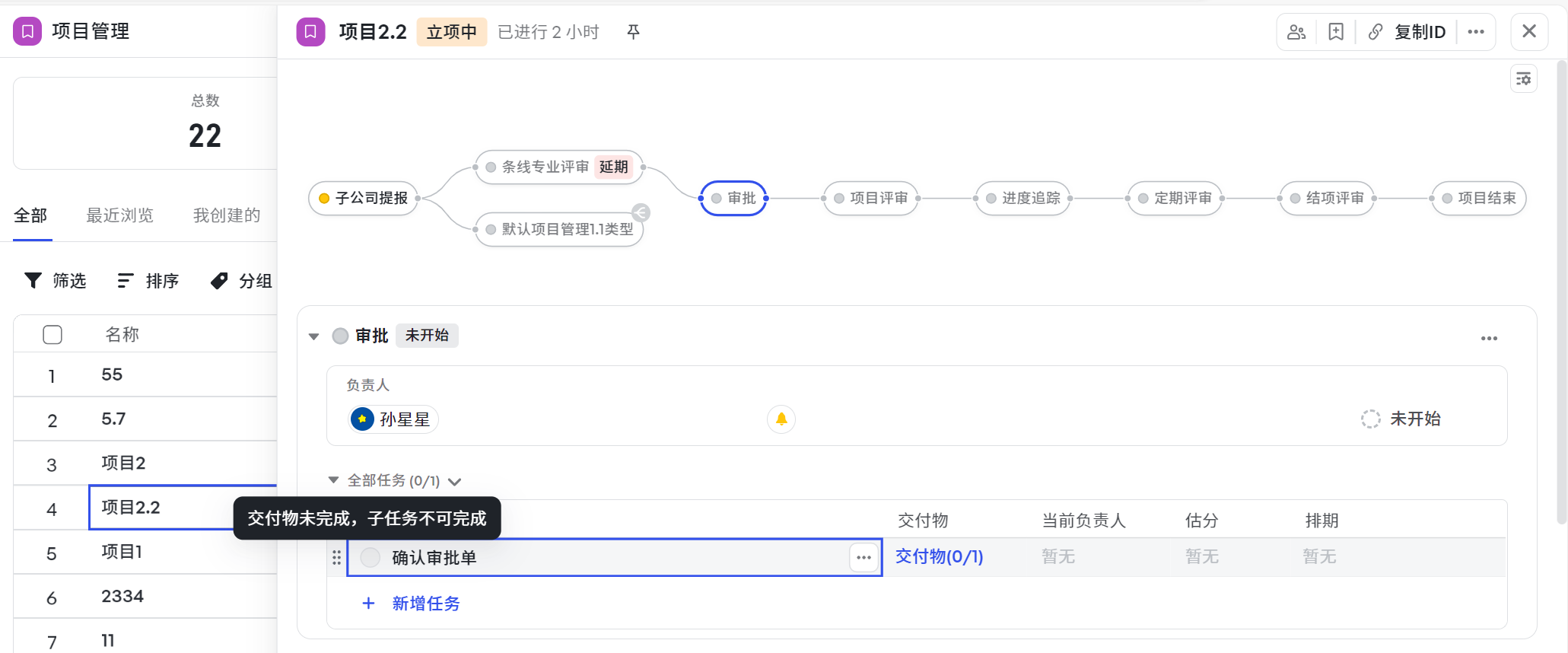

限制節點完成。

限制子任務完成。
交付物管理¶
管理專案交付物¶

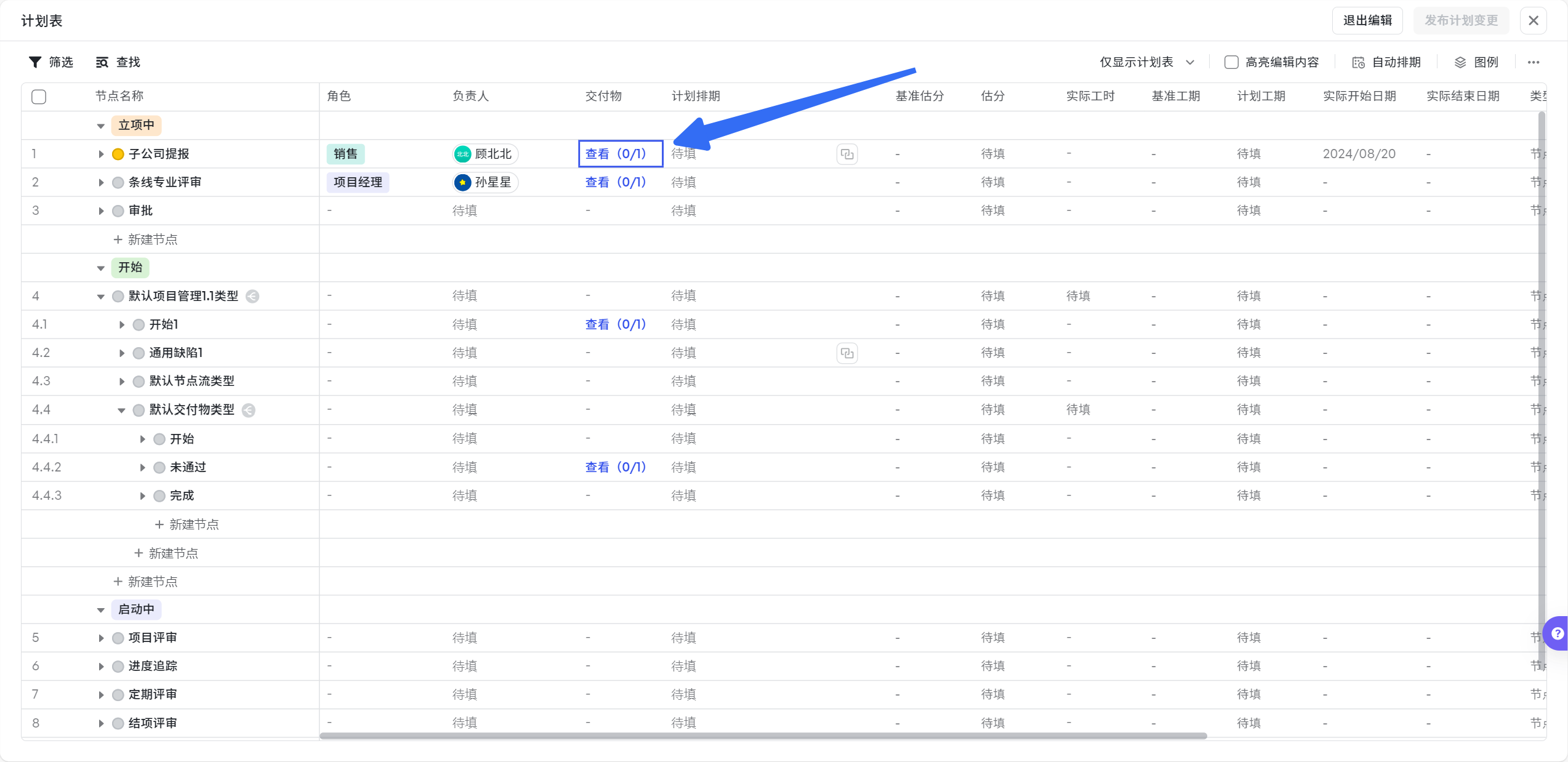

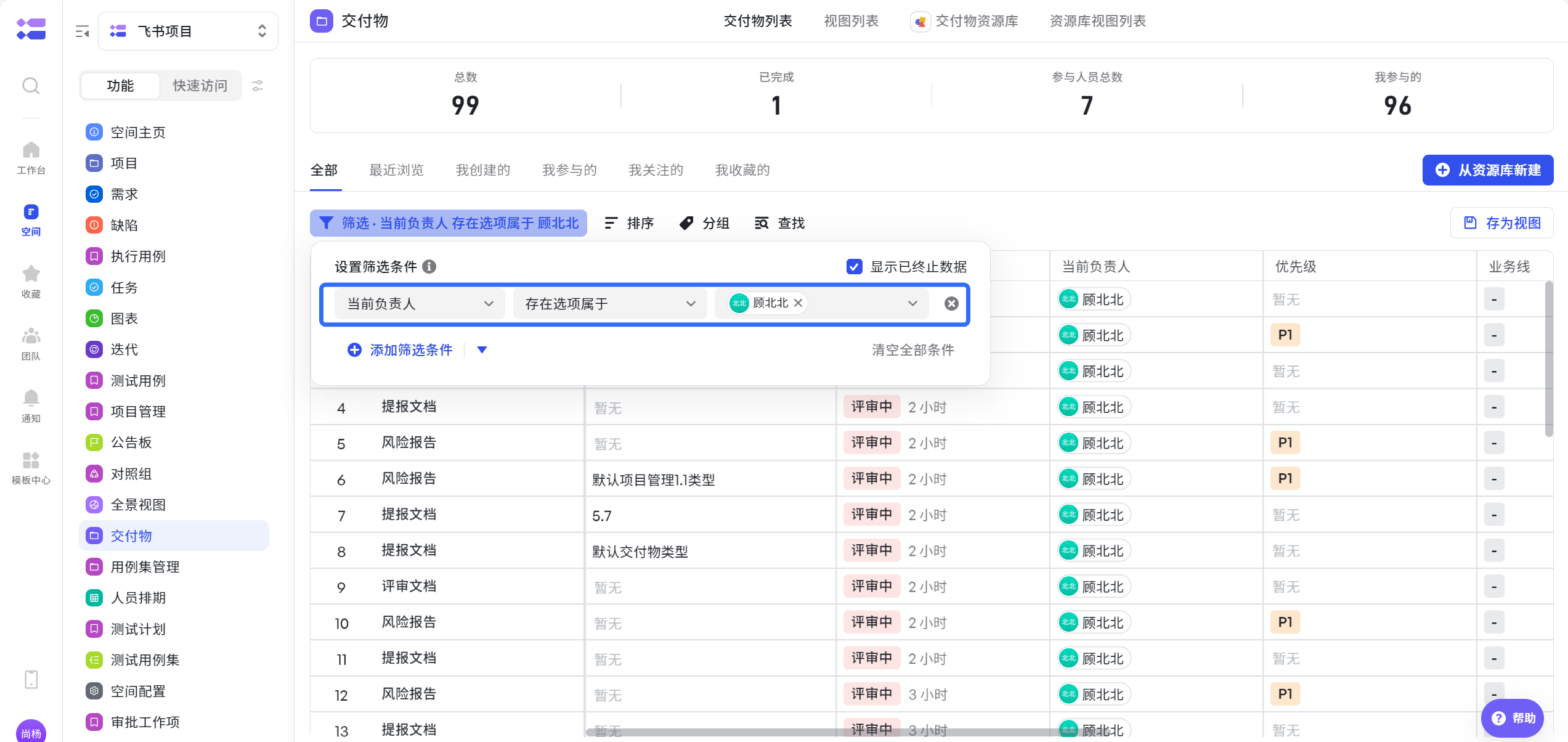

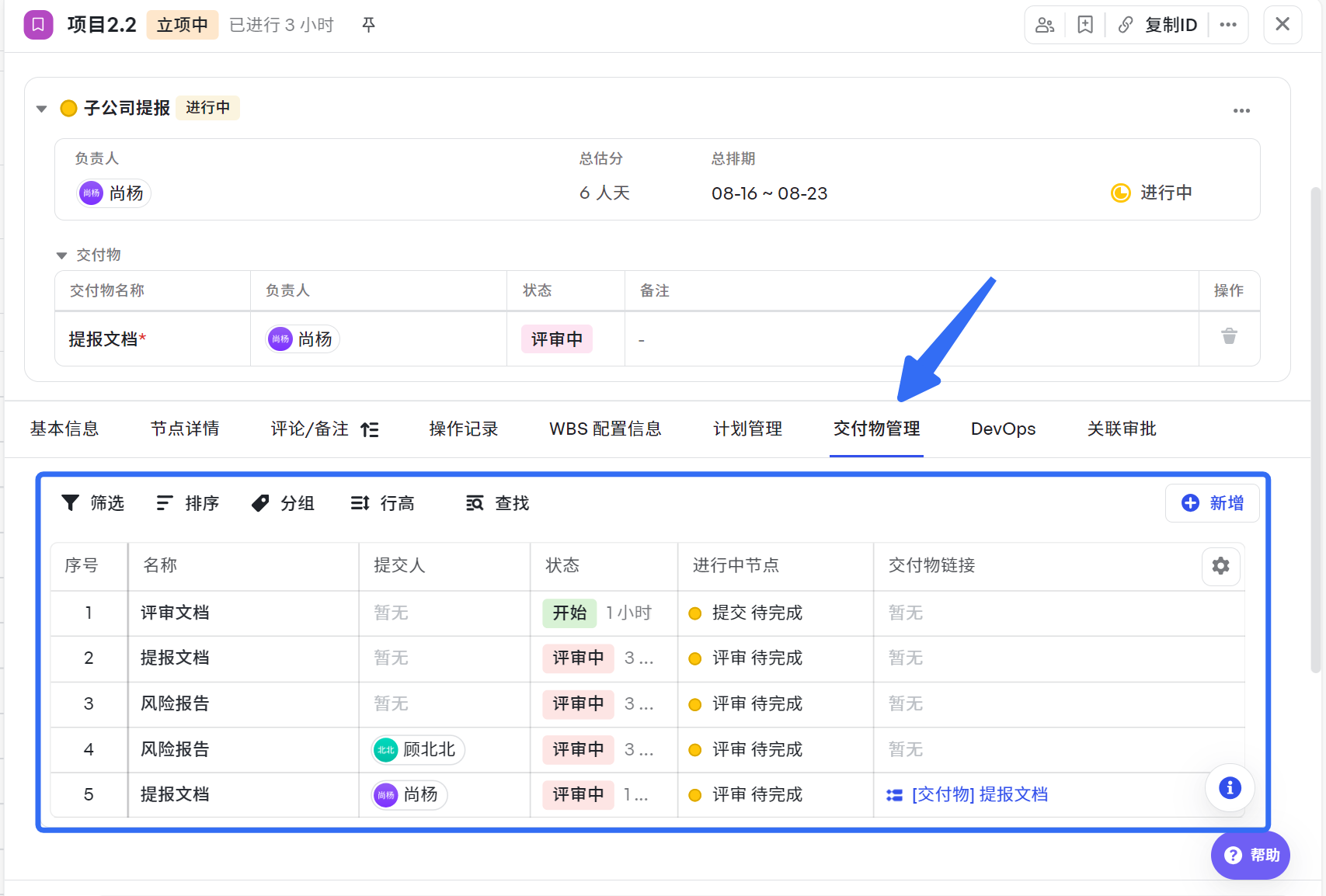

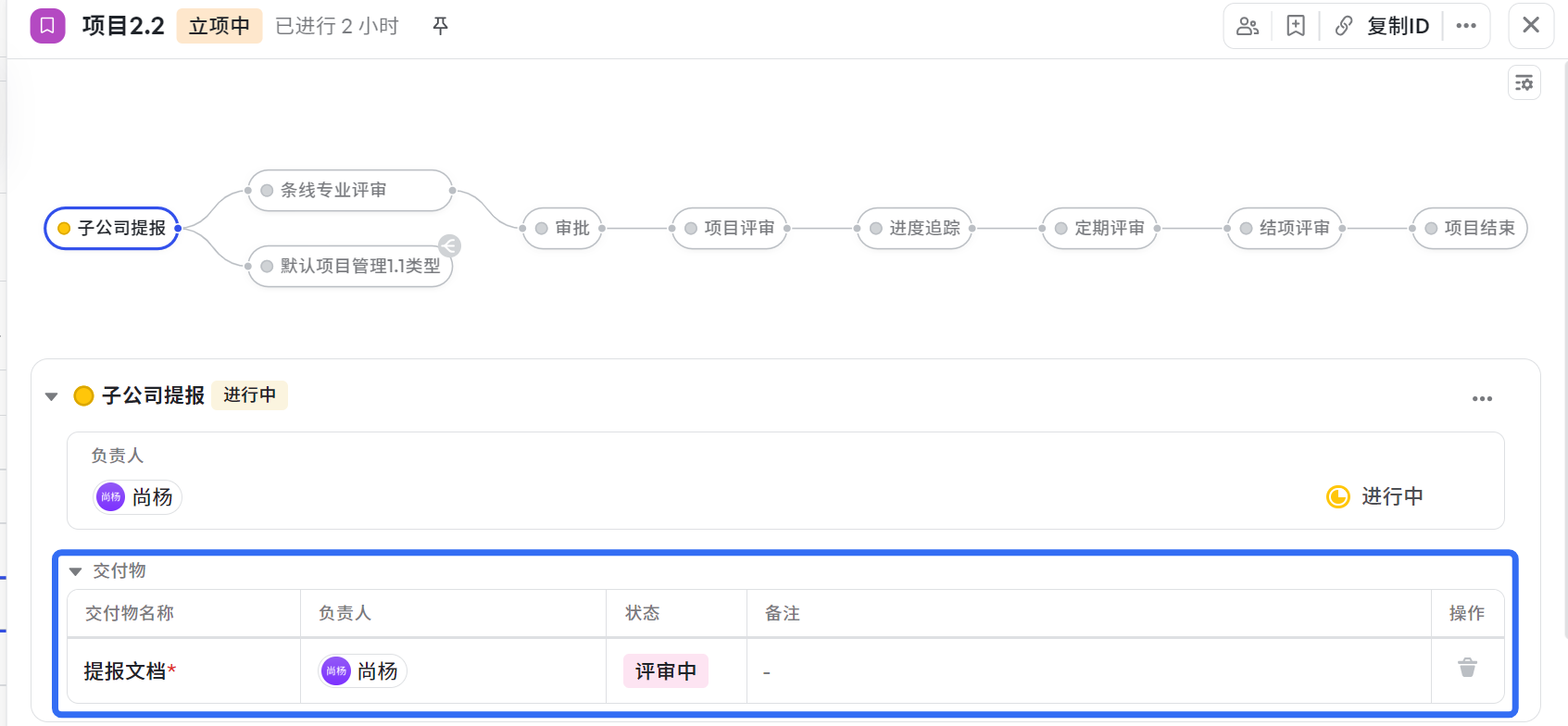

- 檢視專案交付物 點選專案詳情,可以檢視該專案關聯的全部節點/任務交付物,並檢視相關資訊。 進入專案計劃表,也可以看到專案及關聯子流程上的交付物及完成情況。

詳情頁

計劃表

- 管理交付物 點選交付物工作項主頁/檢視,可統一檢視現有全部交付物,並篩選自己負責的內容。 配置【交付物關聯資訊-來源工作項】可檢視該交付物關聯的專案例項。

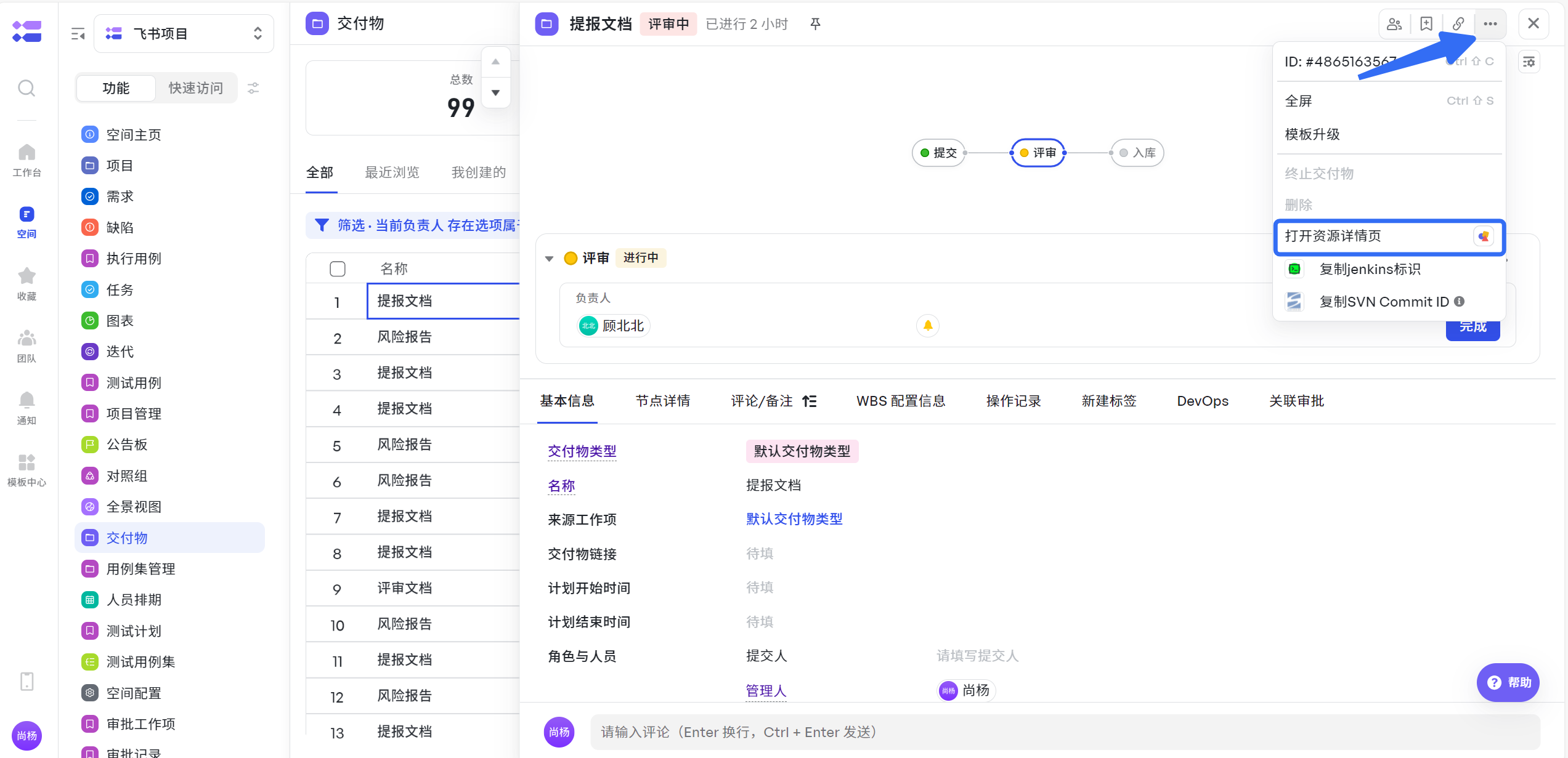

- 檢視交付物所屬資源 交付物詳情頁-點選右上角[···]-點選開啟資源詳情頁,可跳轉至該交付物所用資源模板。

配置側¶
配置交付物工作項¶
交付物提交流程¶

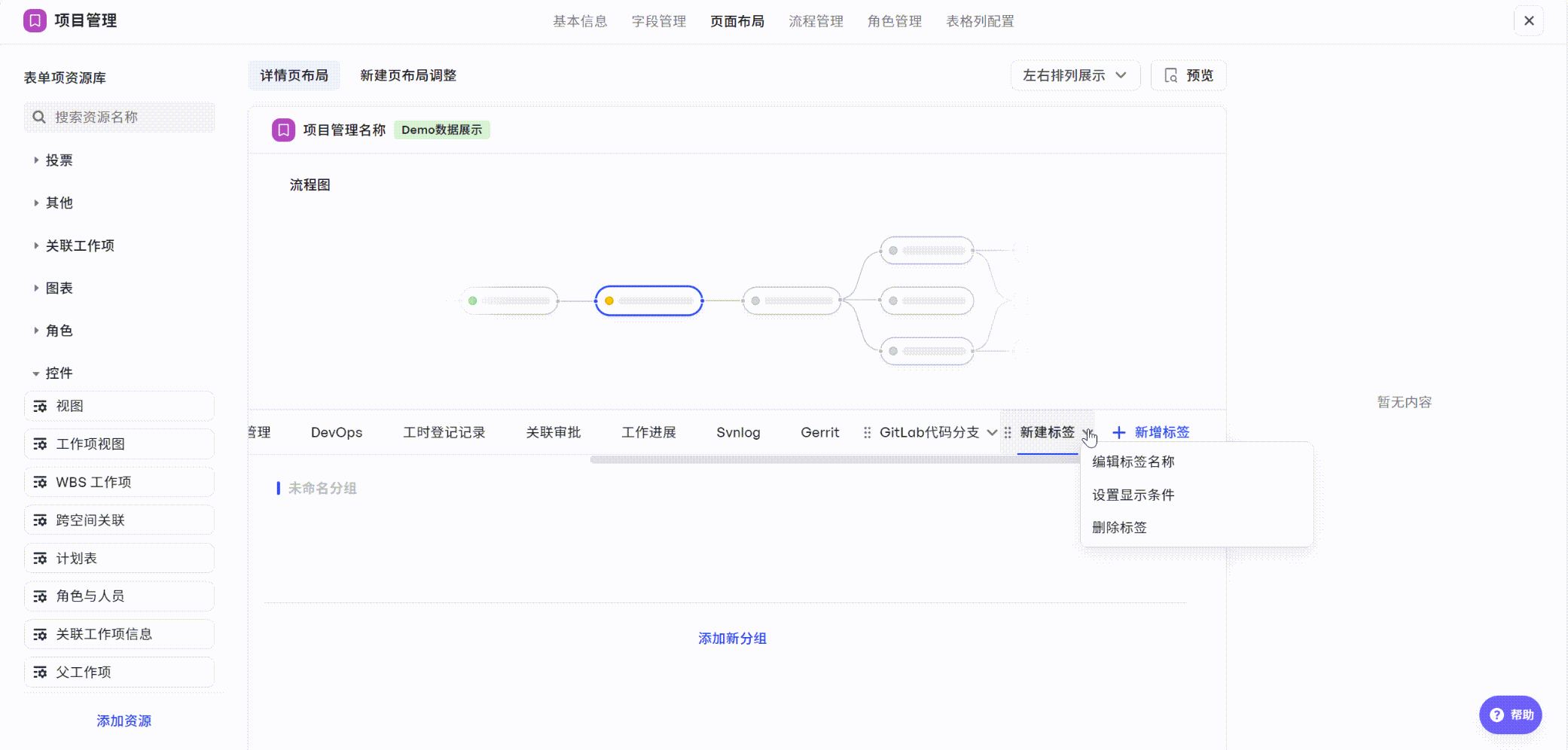

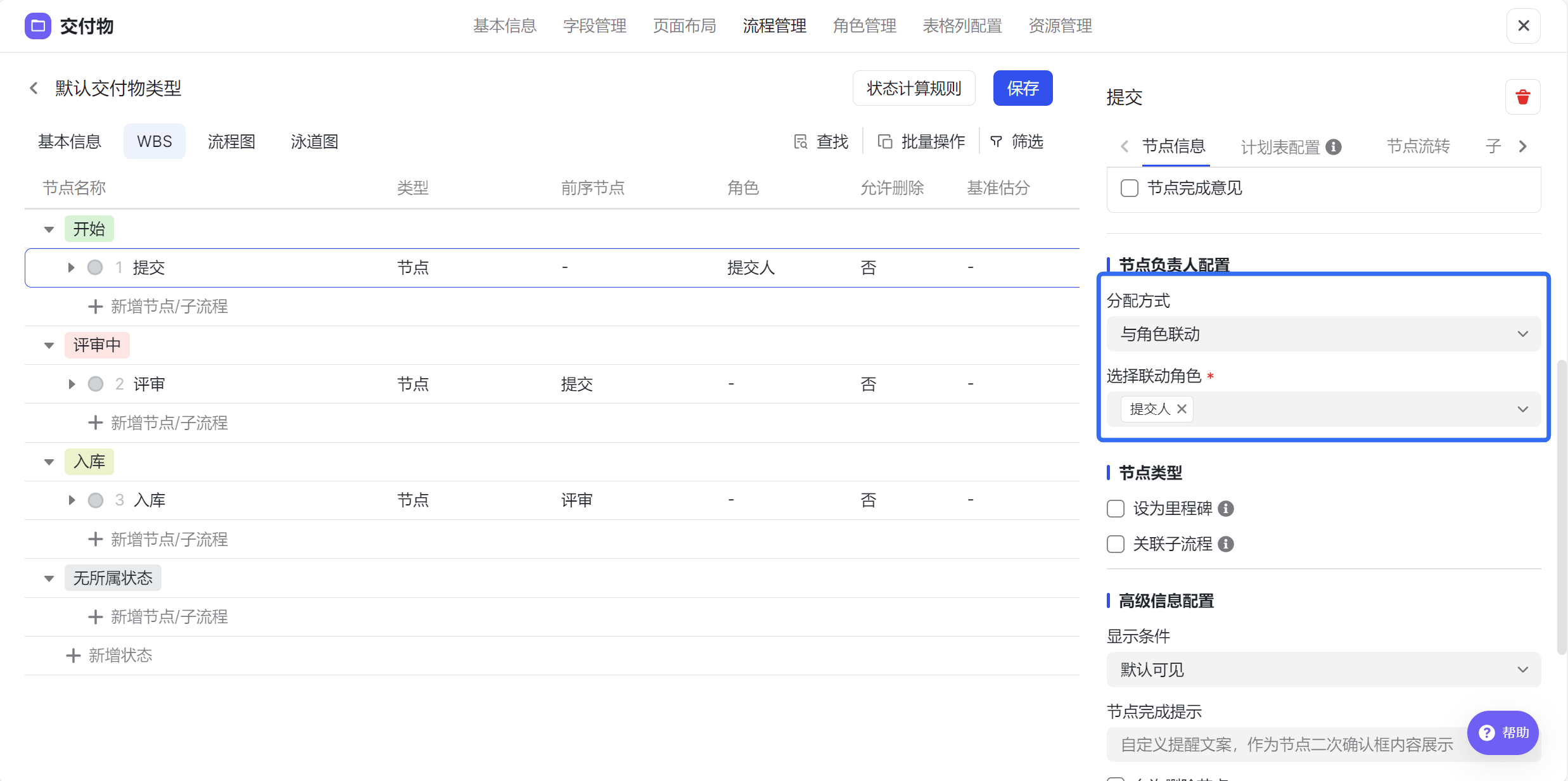

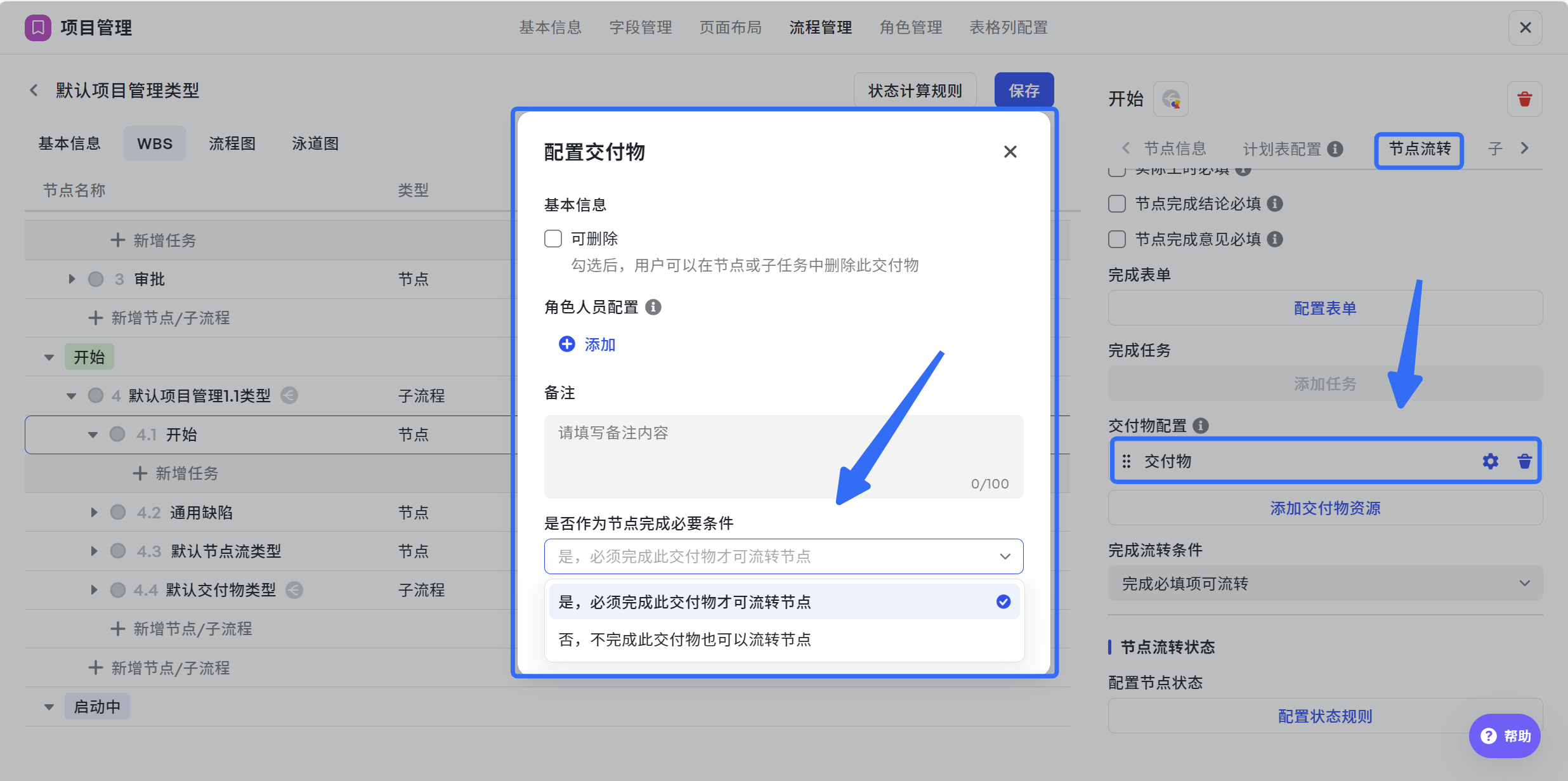

在空間配置-工作項管理-交付物-流程管理-預設交付物型別-WBS-新建節點,配置交付物提交流程;
可按需針對節點增加所屬狀態,將節點劃分成不同階段進行管理。

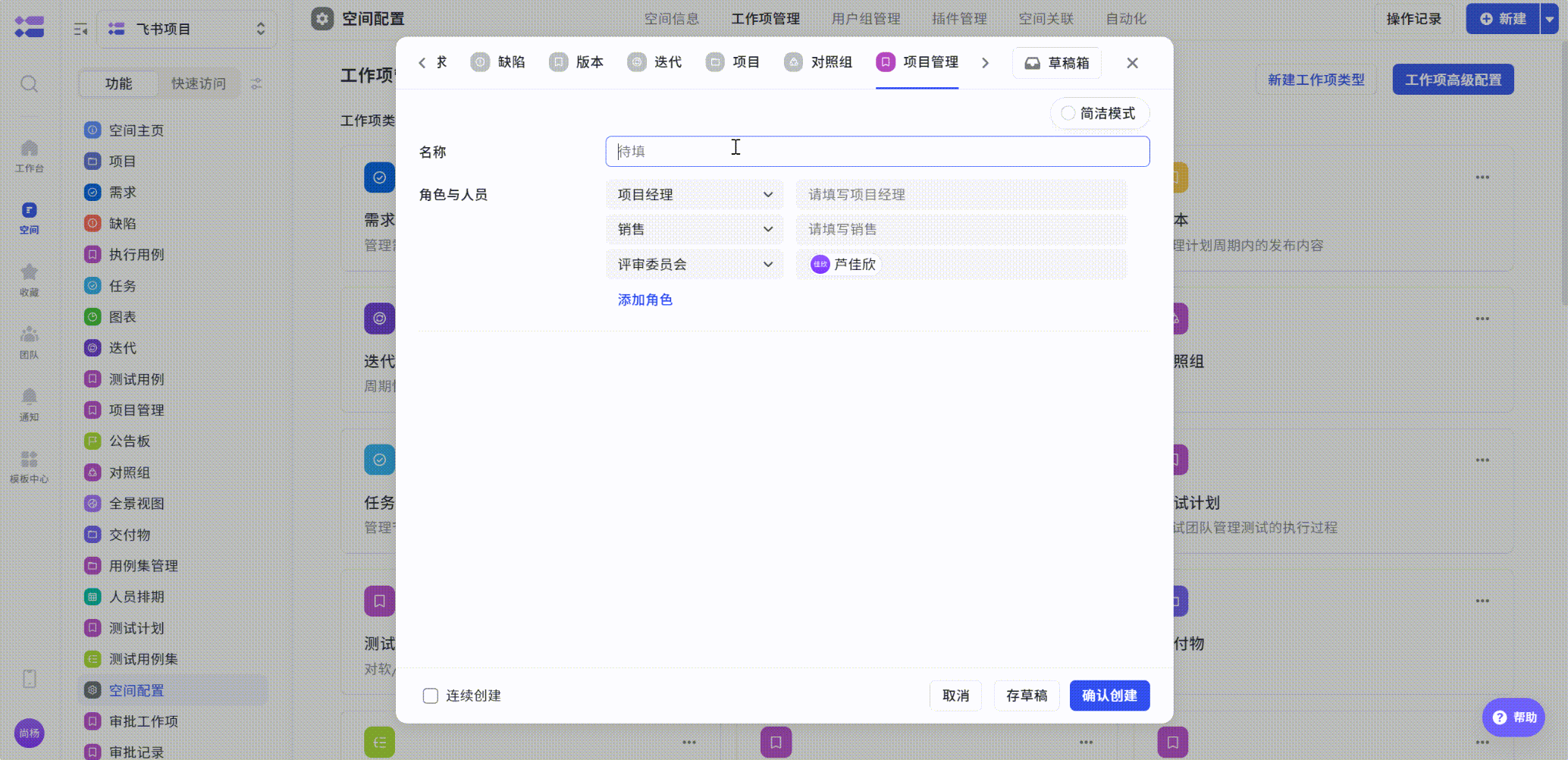

交付物負責人¶

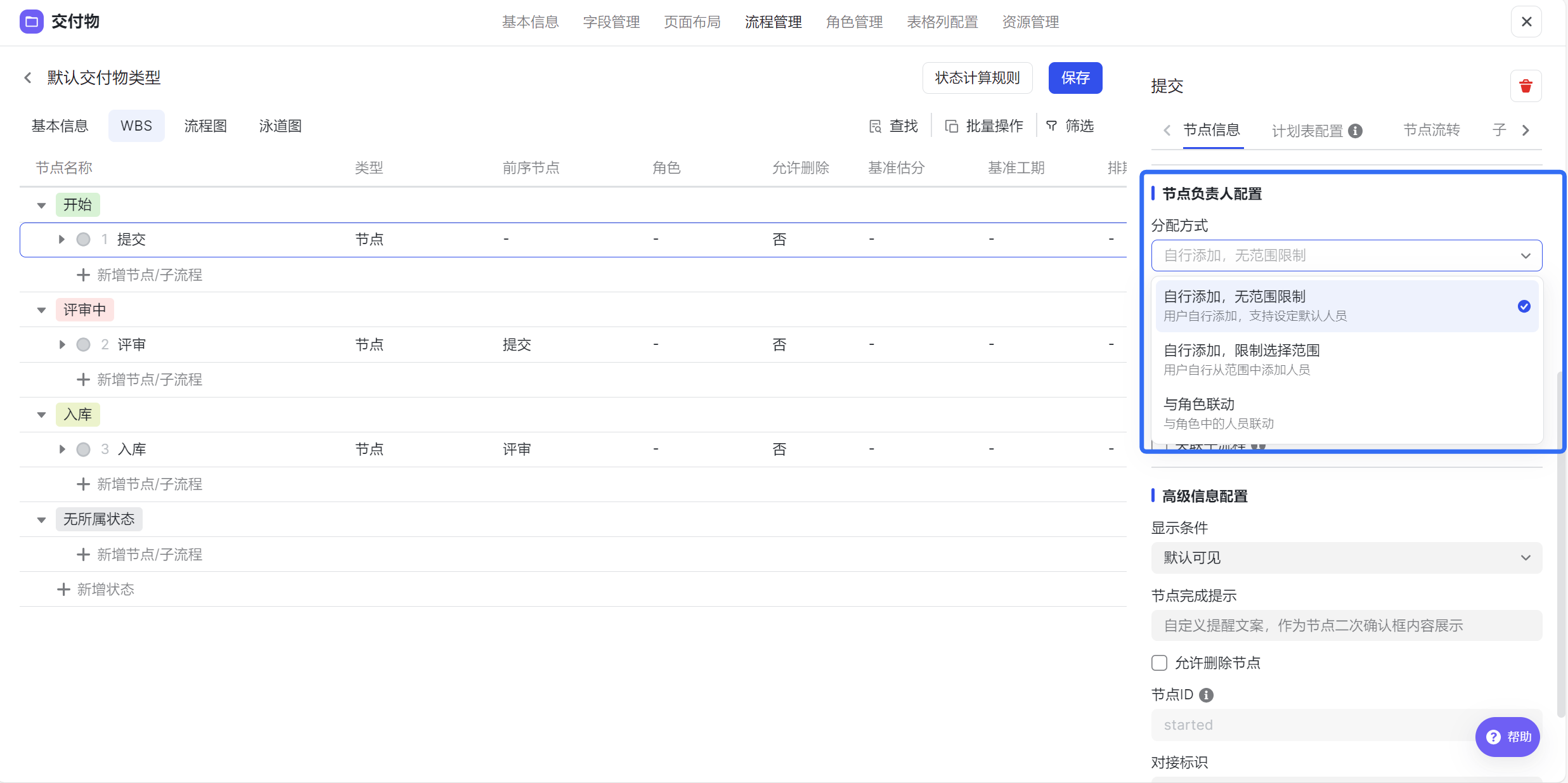

節點負責人支援[自行新增,無範圍限制]、[自行新增,限制選擇範圍]、[與角色聯動]三種設定,具體介紹可參考 。

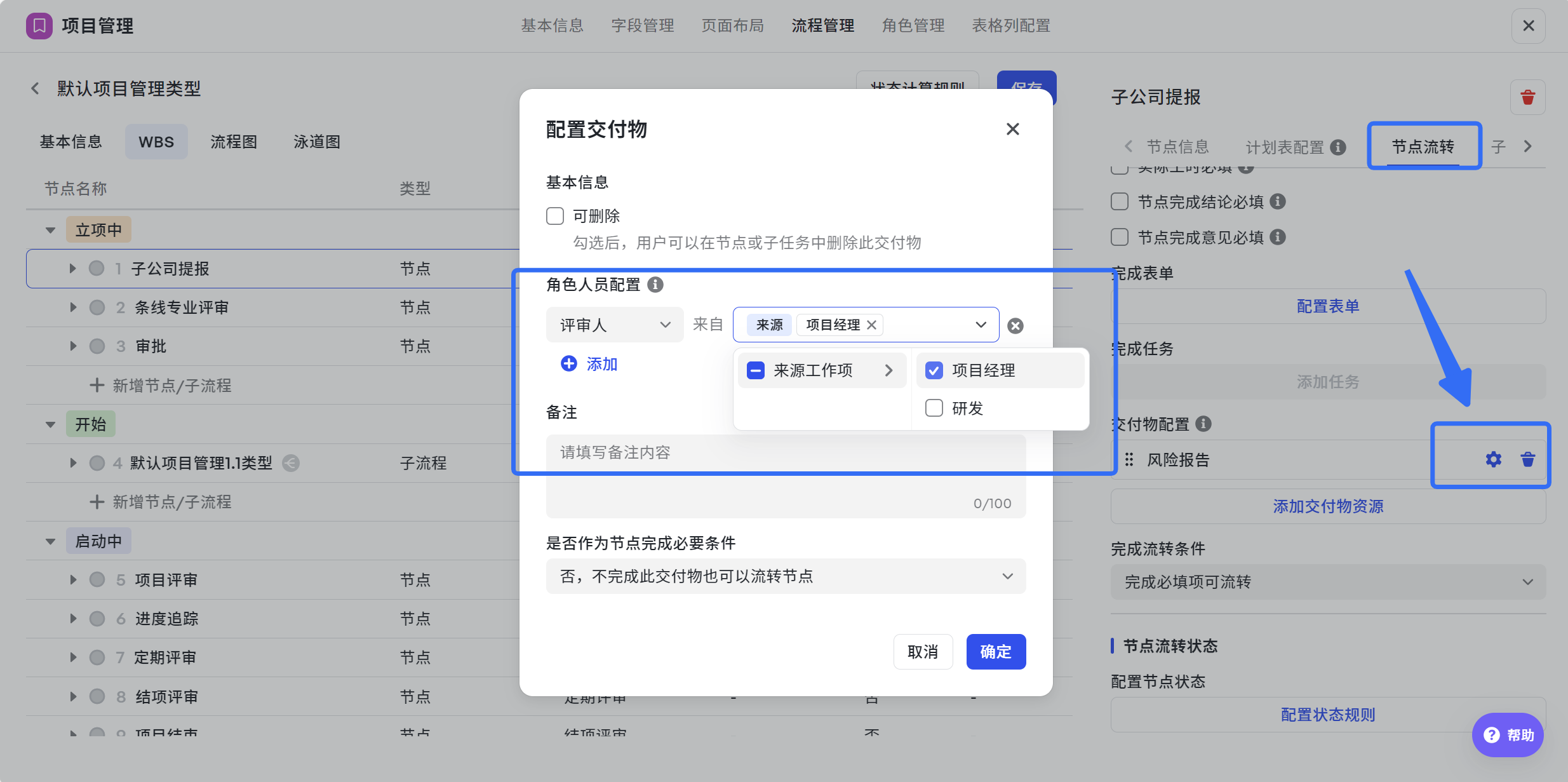

- 配置交付物【提交】節點負責人的分配方式為【與角色聯動】,並選擇【提交人】角色。同理配置評審節點負責人聯動【評審人】角色。

交付物欄位¶

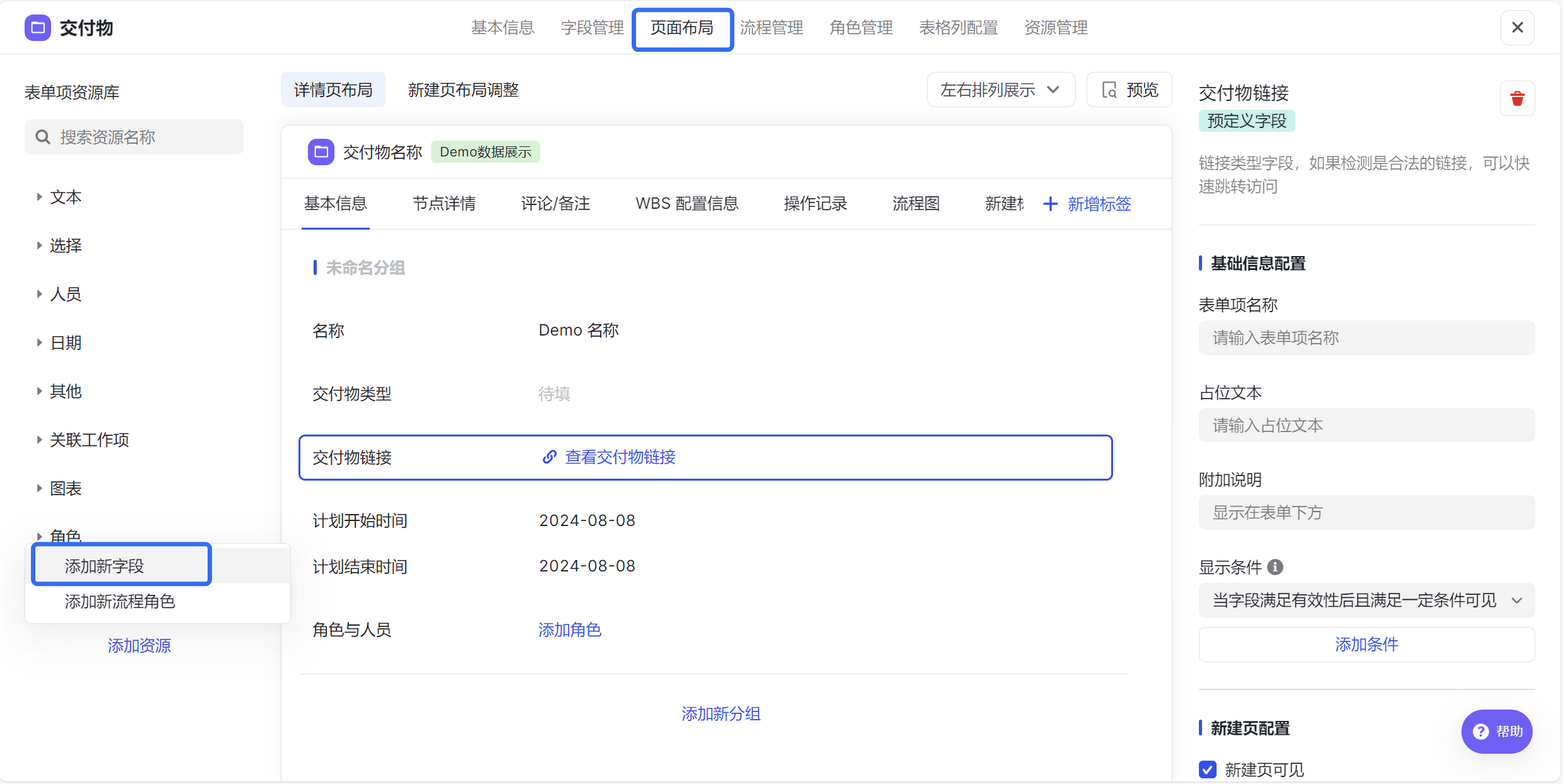

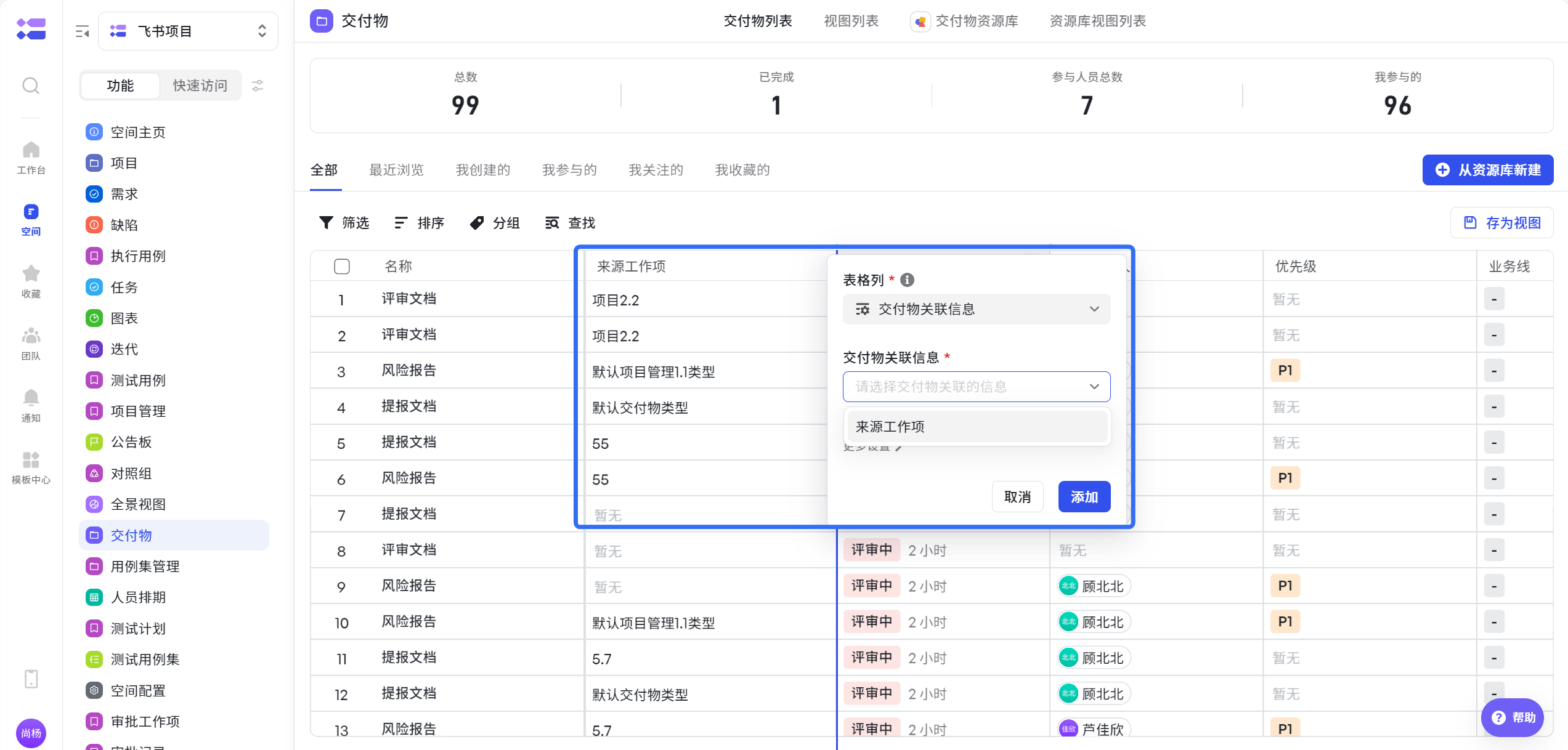

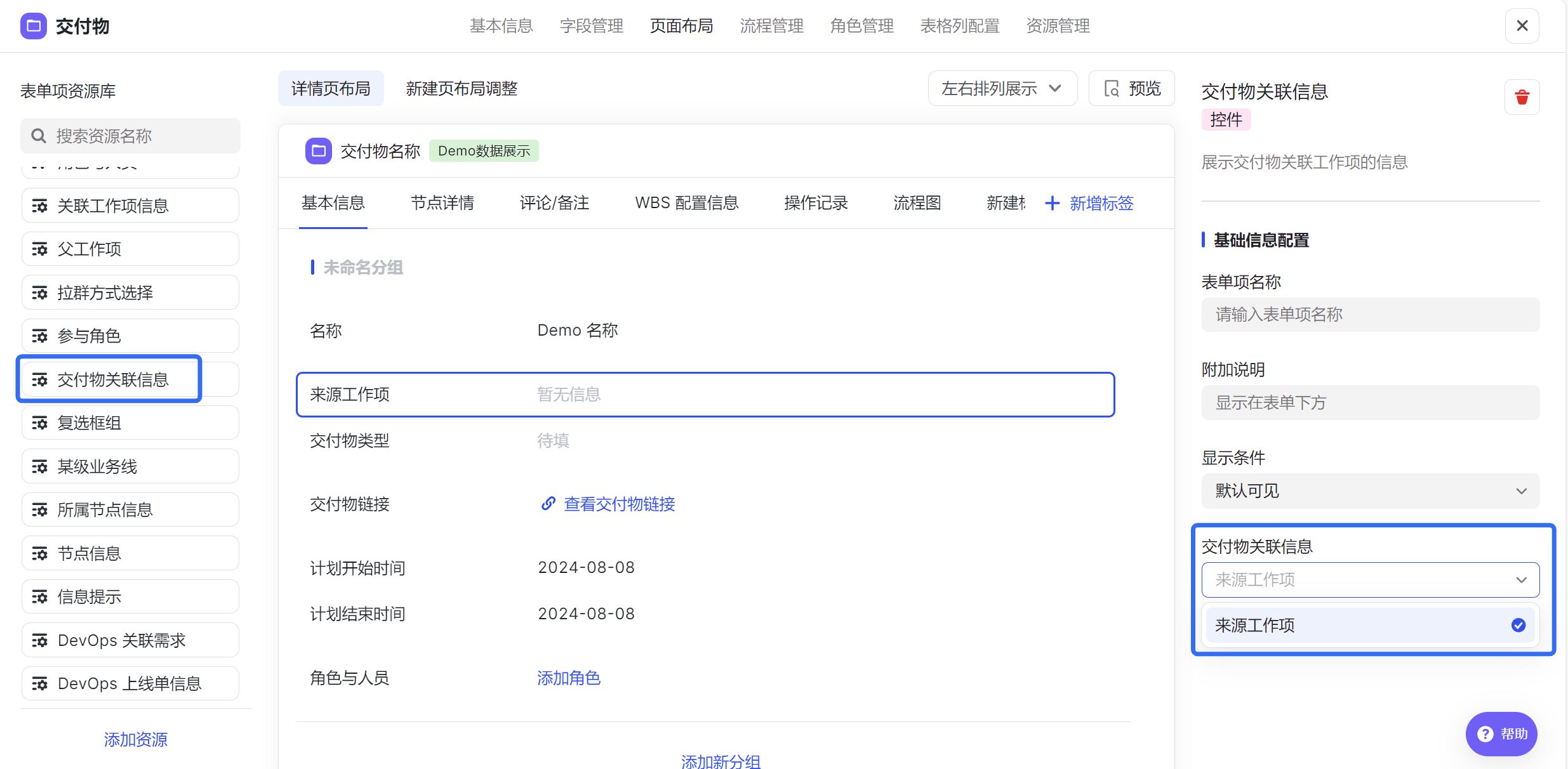

- 點選頁面佈局,從左側資源庫搜尋【交付物關聯資訊】拖拽至基本資訊頁面,並選擇交付物關聯資訊為【來源工作項】。

- 根據需求在詳情頁或節點表單配置【角色與人員】控制元件,及需求文件、計劃開始時間等交付物相關欄位,或新建欄位維護。

交付物模板管理¶

為什麼要設定交付物模板? 不同專案中同一環節的交付物,名稱、業務線、負責人等資訊一般是一致的。因此可以把【名稱、業務線、負責人】等欄位設定為資源,並維護成不同的模板。 新建專案時,就可以在各環節根據對應模板,快捷建立交付物,減少重複資訊填寫。交付物建立後,再根據實際情況補充其他資訊,例如提交時間、需求文件等。

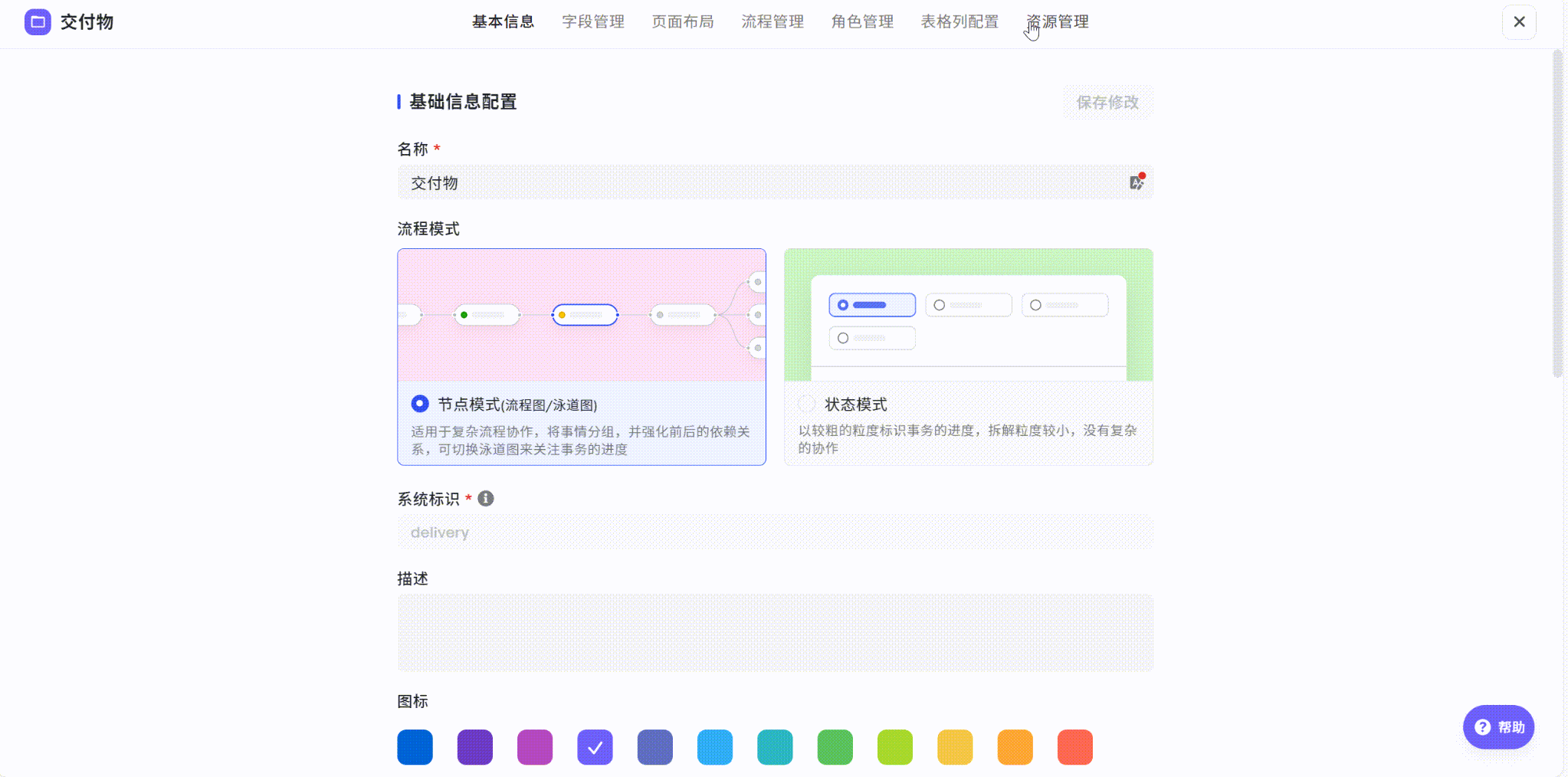

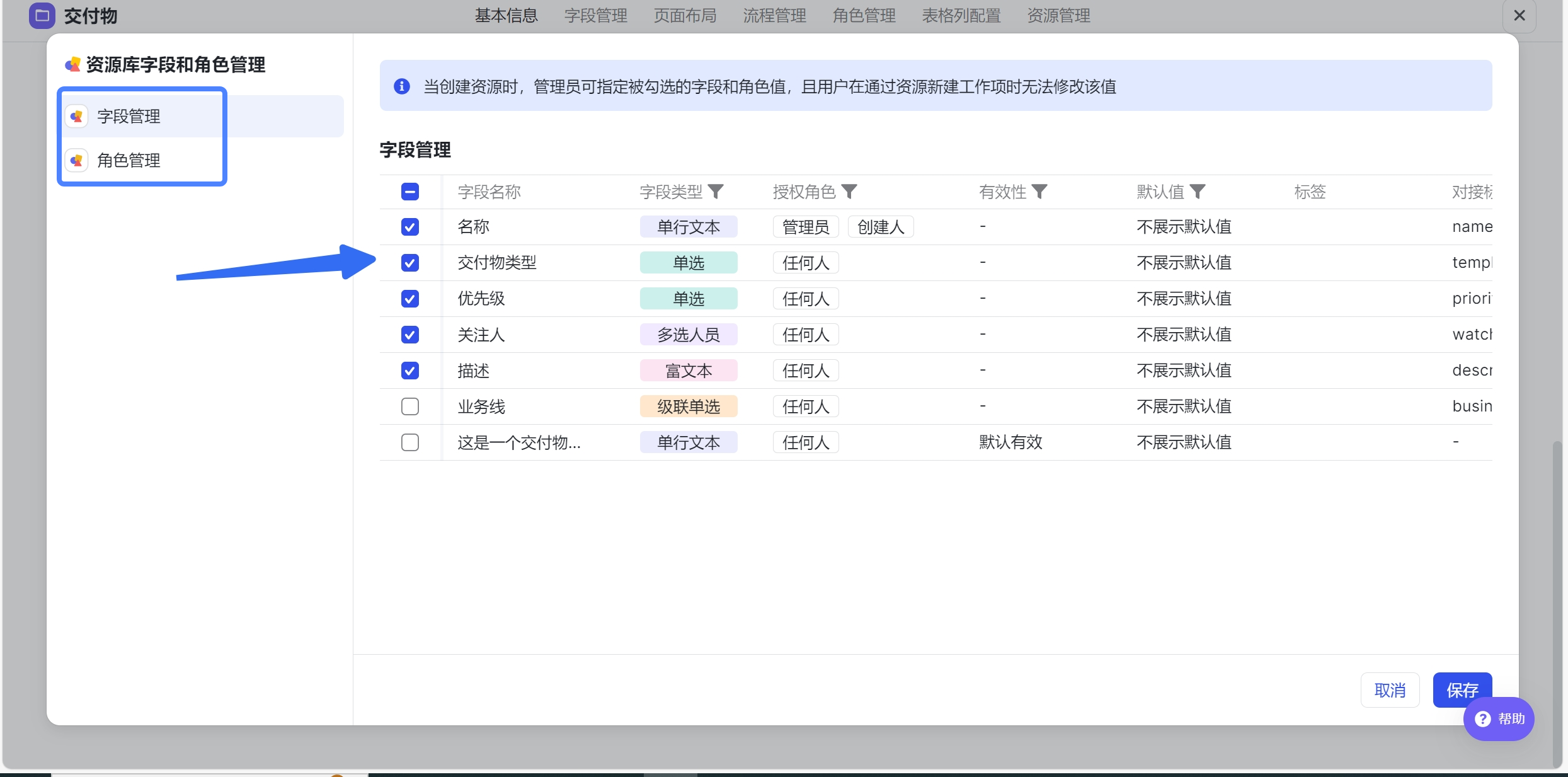

設定資源欄位/角色¶
點選交付物-基本資訊,將專案交付物中可以預設的內容,如名稱(必填)、優先順序、業務線等欄位,或交付物流程中可固定分配的角色勾選為資源。

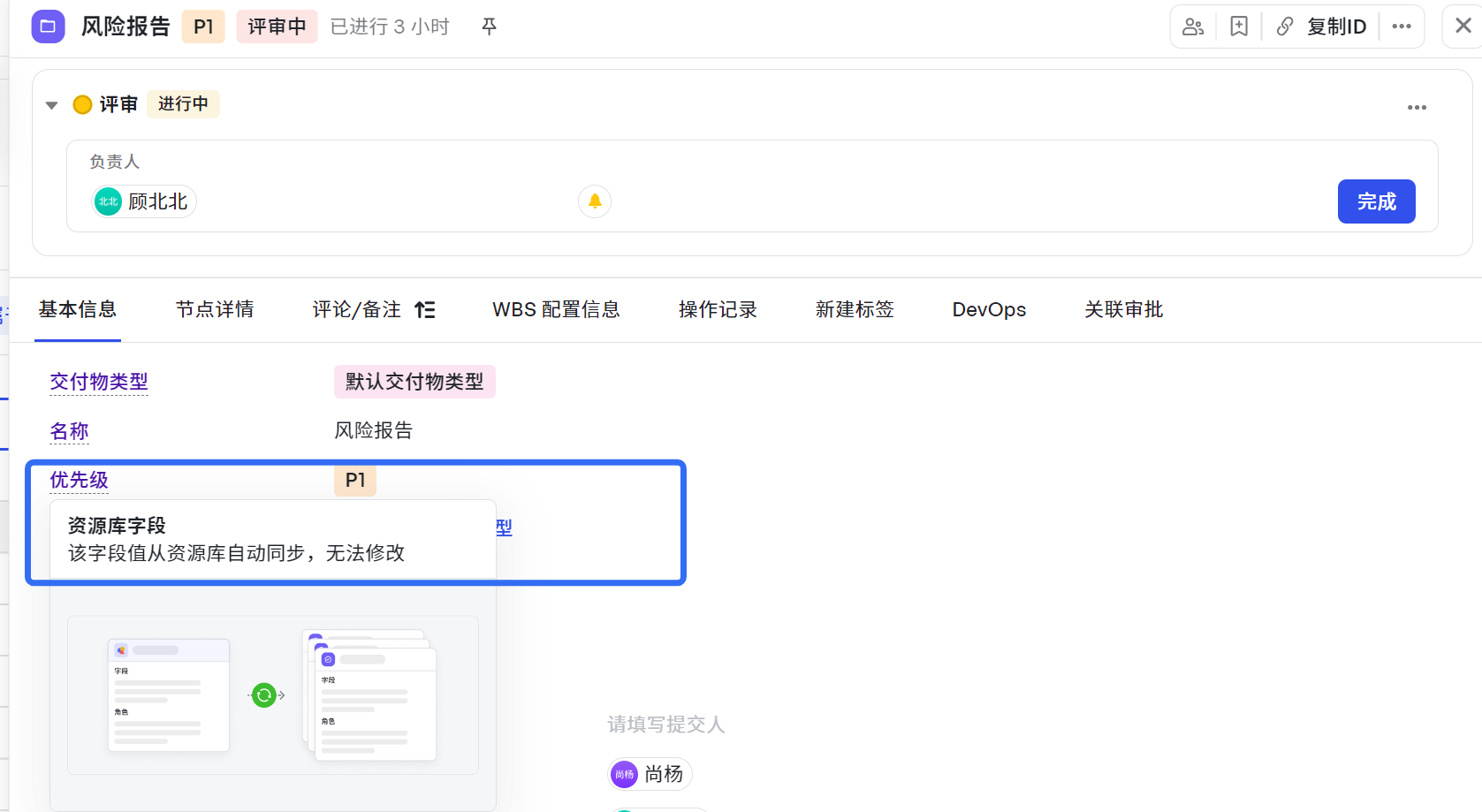

被設定為資源的欄位/角色,在建立的交付物例項中不支援修改,欄位/角色內容和模板保持一致。

新建/維護模板¶

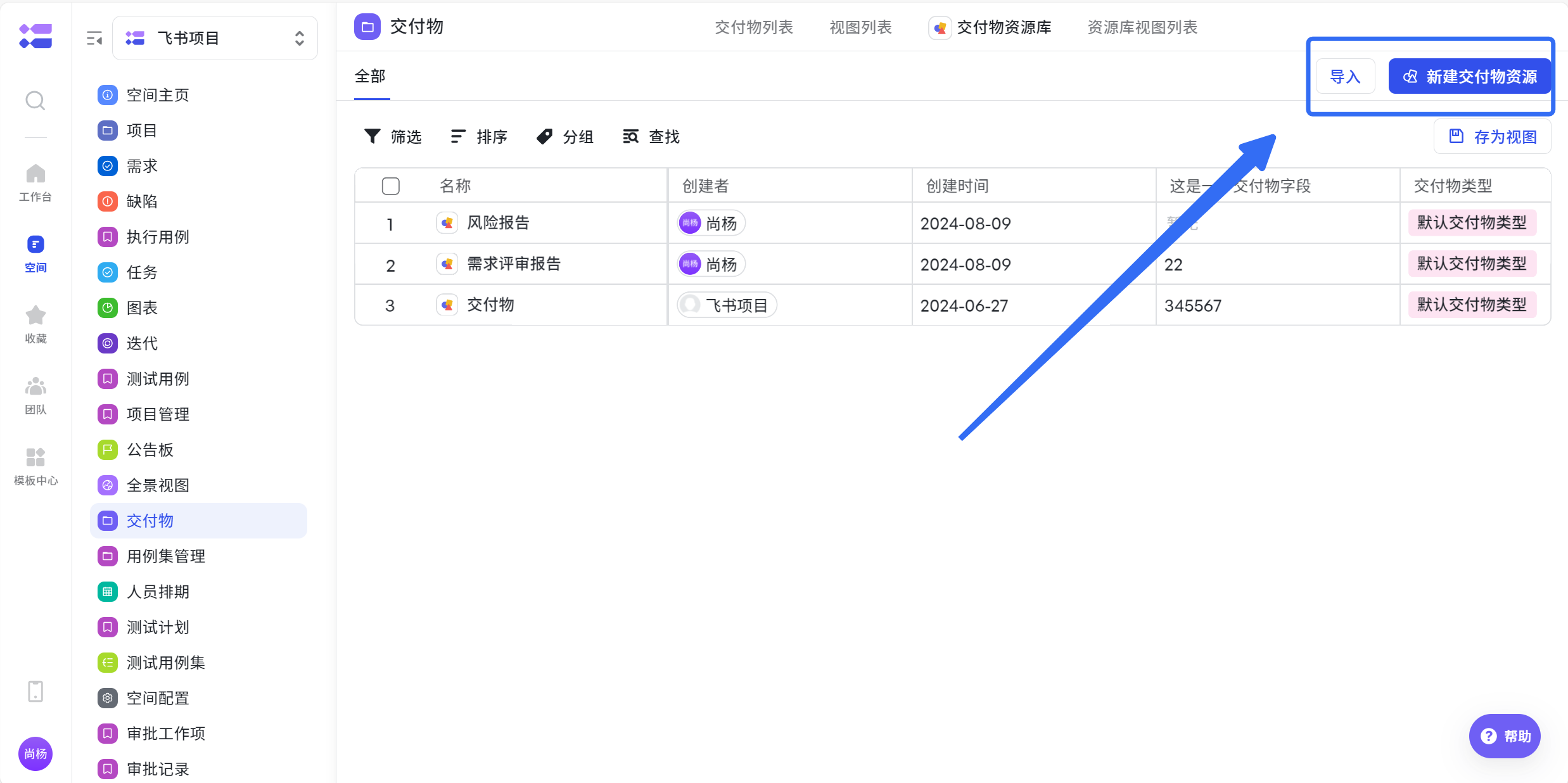

- 點選【導航-功能-交付物-交付物資源庫】,新建交付物資源模板。後續可透過【交付物資源庫】繼續維護已建立的交付物模板,編輯內容會同步修改所有根據該資源模板建立的交付物例項。

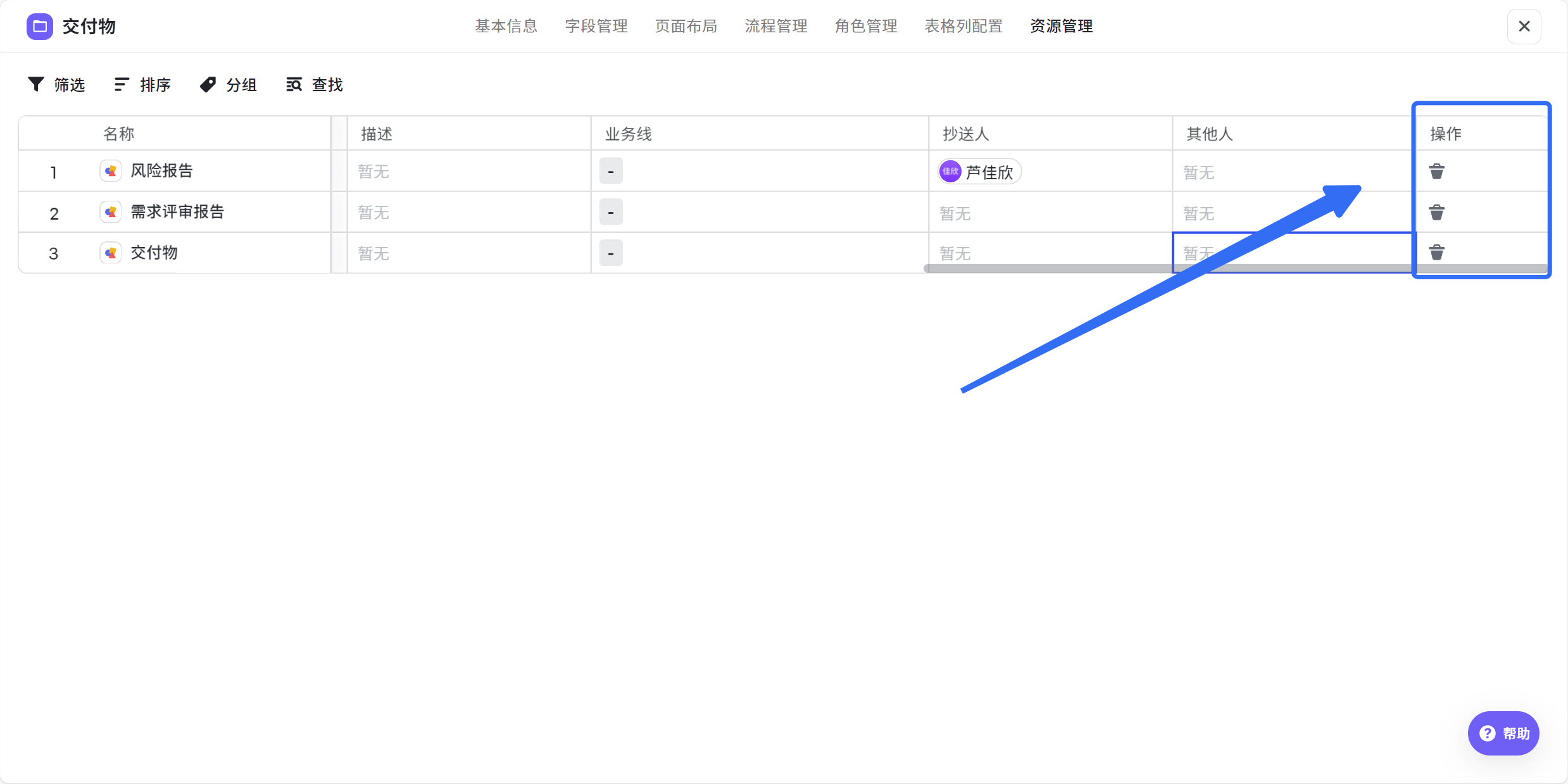

- 可點選【空間配置-交付物-資源管理】維護或刪除當前所有交付物模板資源。

在專案上繫結交付物¶
配置專案交付物¶

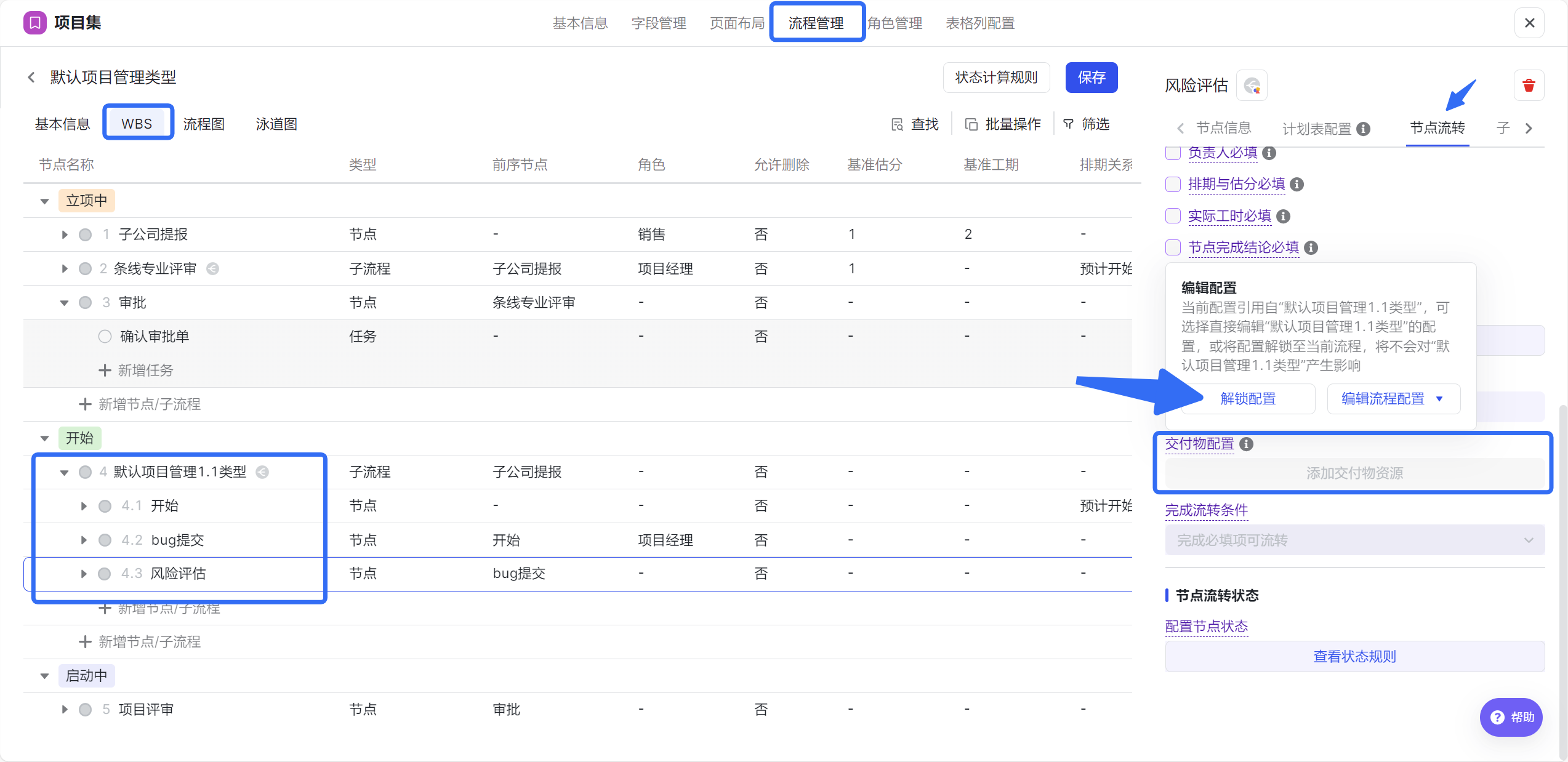

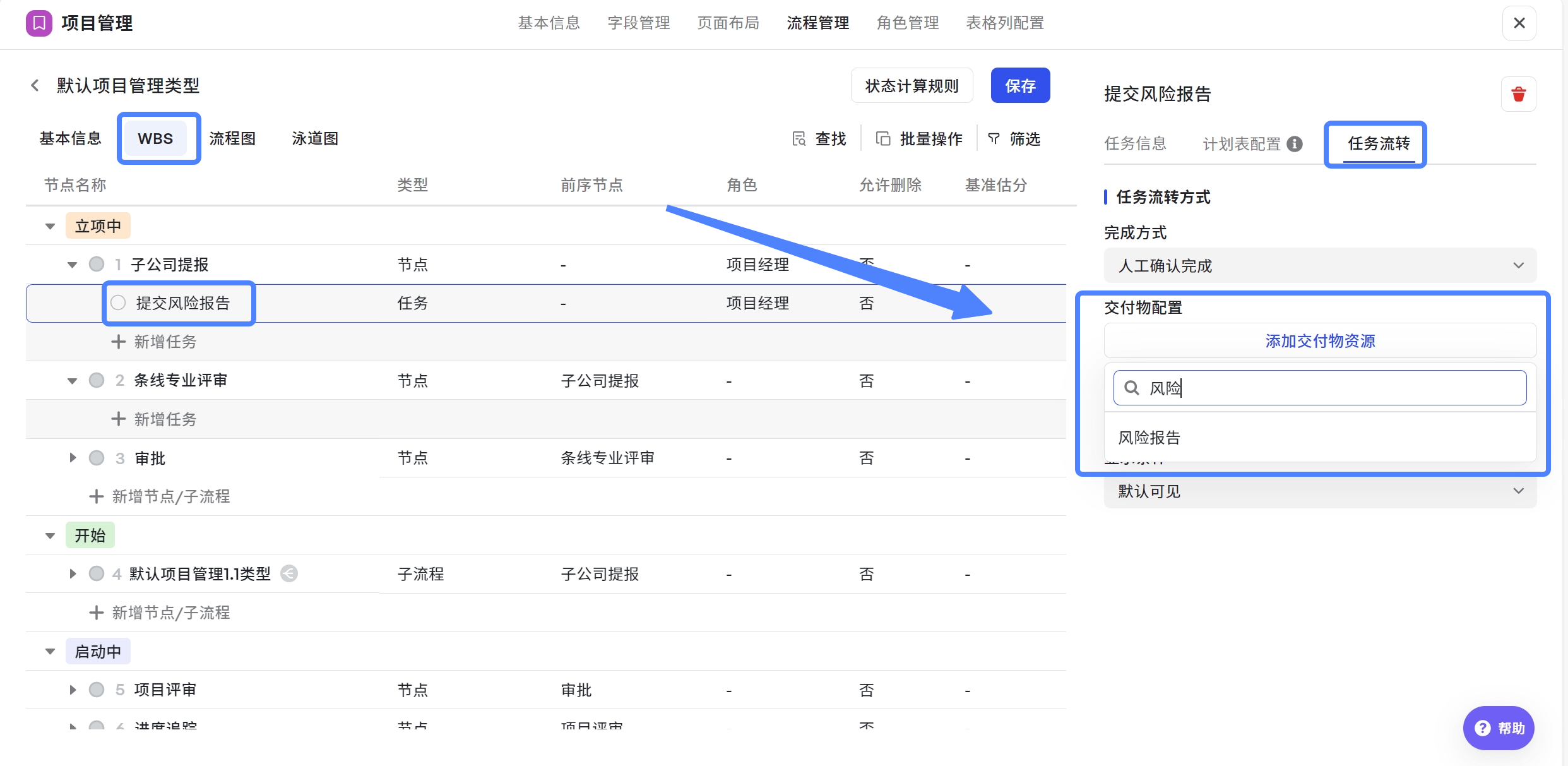

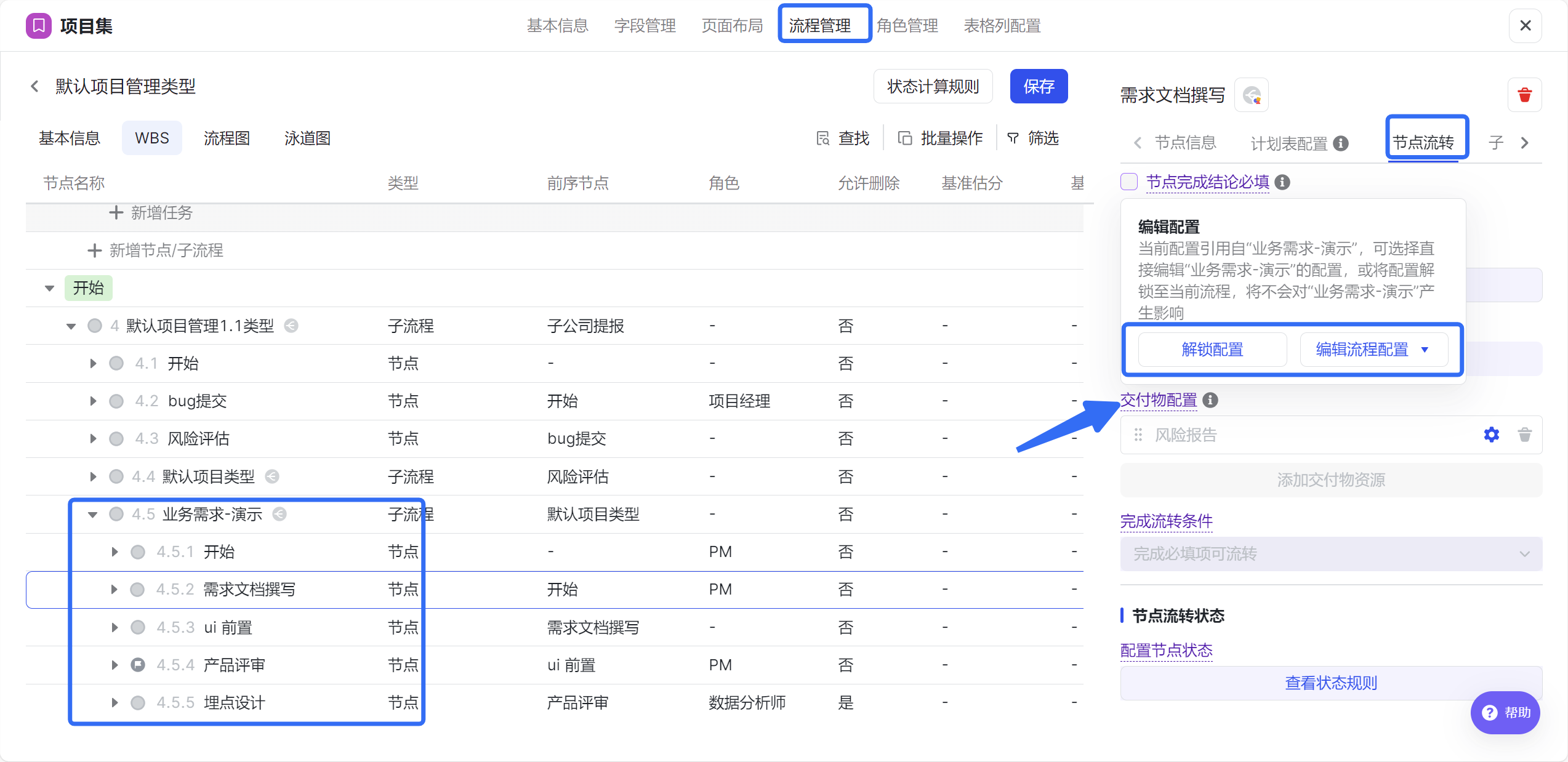

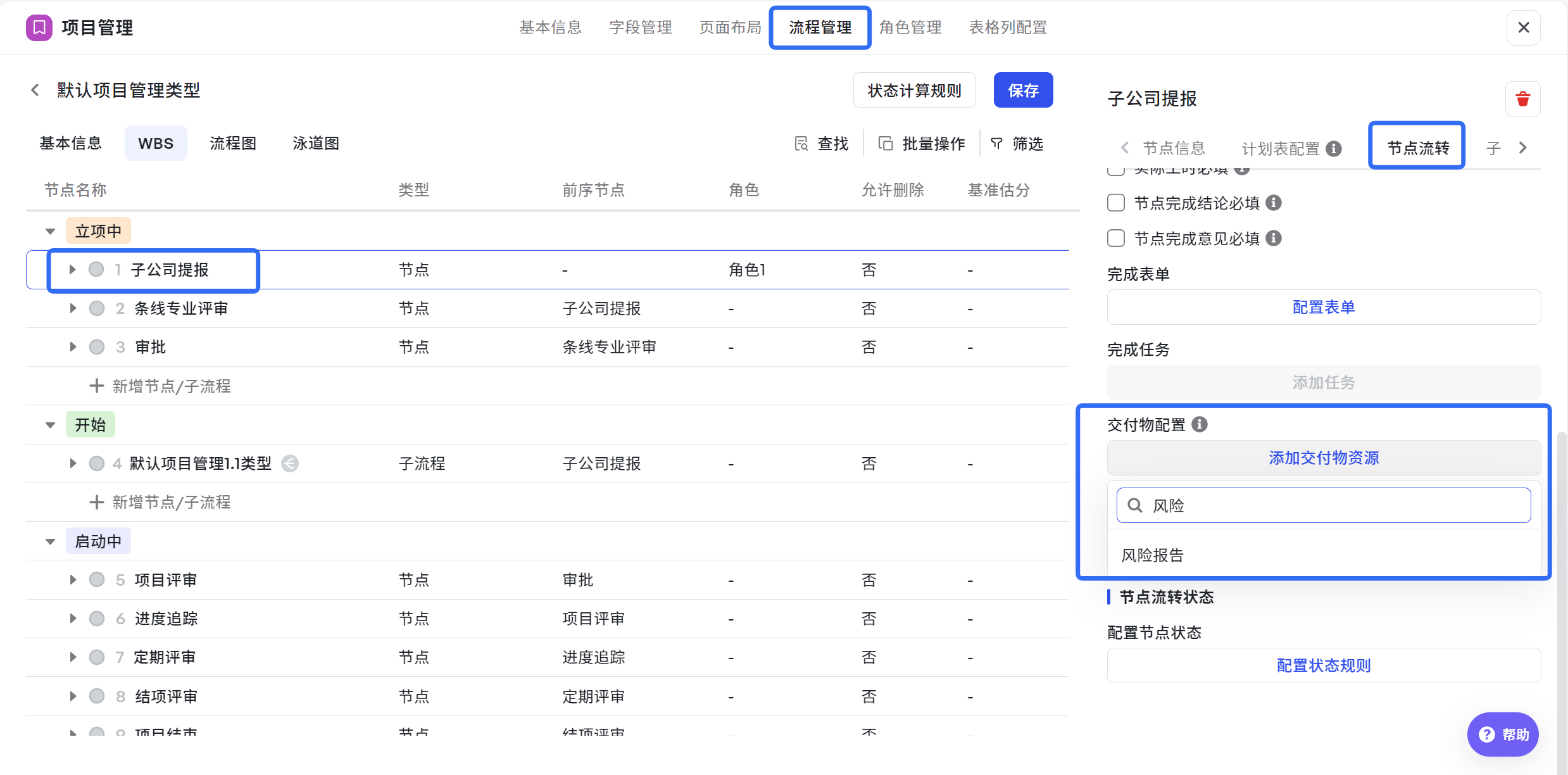

- 在專案節點上繫結交付物資源模板。 點選流程管理配置-指定專案流程,選擇 WBS /流程圖/泳道圖模式,進入交付物所在節點的【節點流轉】頁面,進行交付物配置。 注:新增交付物時需要透過輸入關鍵詞搜尋才能新增對應模板。

- 切換到 WBS 配置頁面,支援配置節點子任務/專案子流程交付物。

任務交付物

子流程節點交付物 需切換到子流程層級或解鎖才能進行編輯
交付物基本資訊¶
點選交付物編輯按鈕,配置交付物基本資訊:

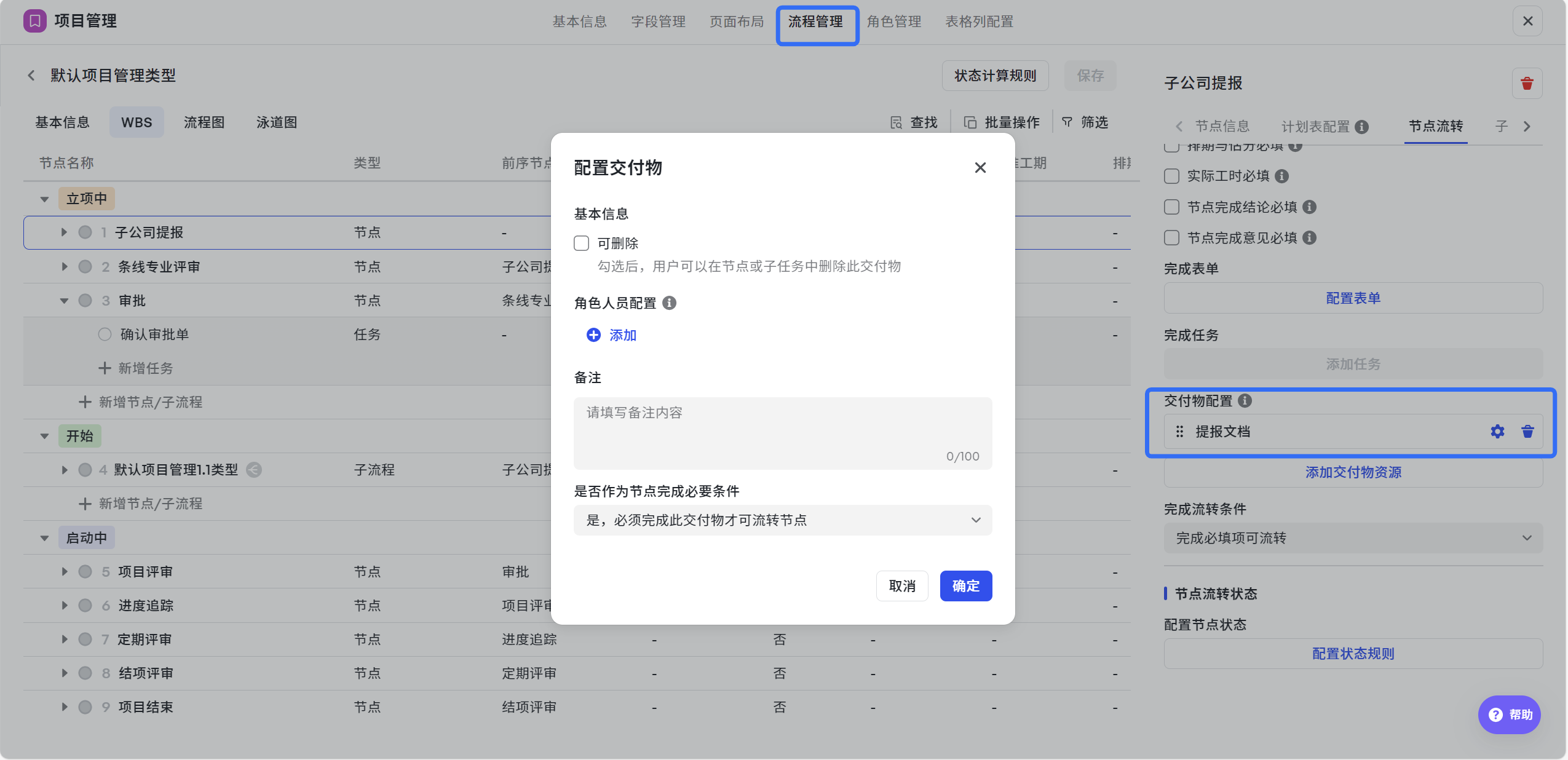

- 可刪除:預設不勾選,勾選後,有訪問許可權使用者可以在節點或子任務中刪除此交付物;
- 角色人員配置:點選新增,可配置交付物角色和來源工作項角色關聯;
- 備註:可設定交付物備註,會自動同步到交付物備註欄位;

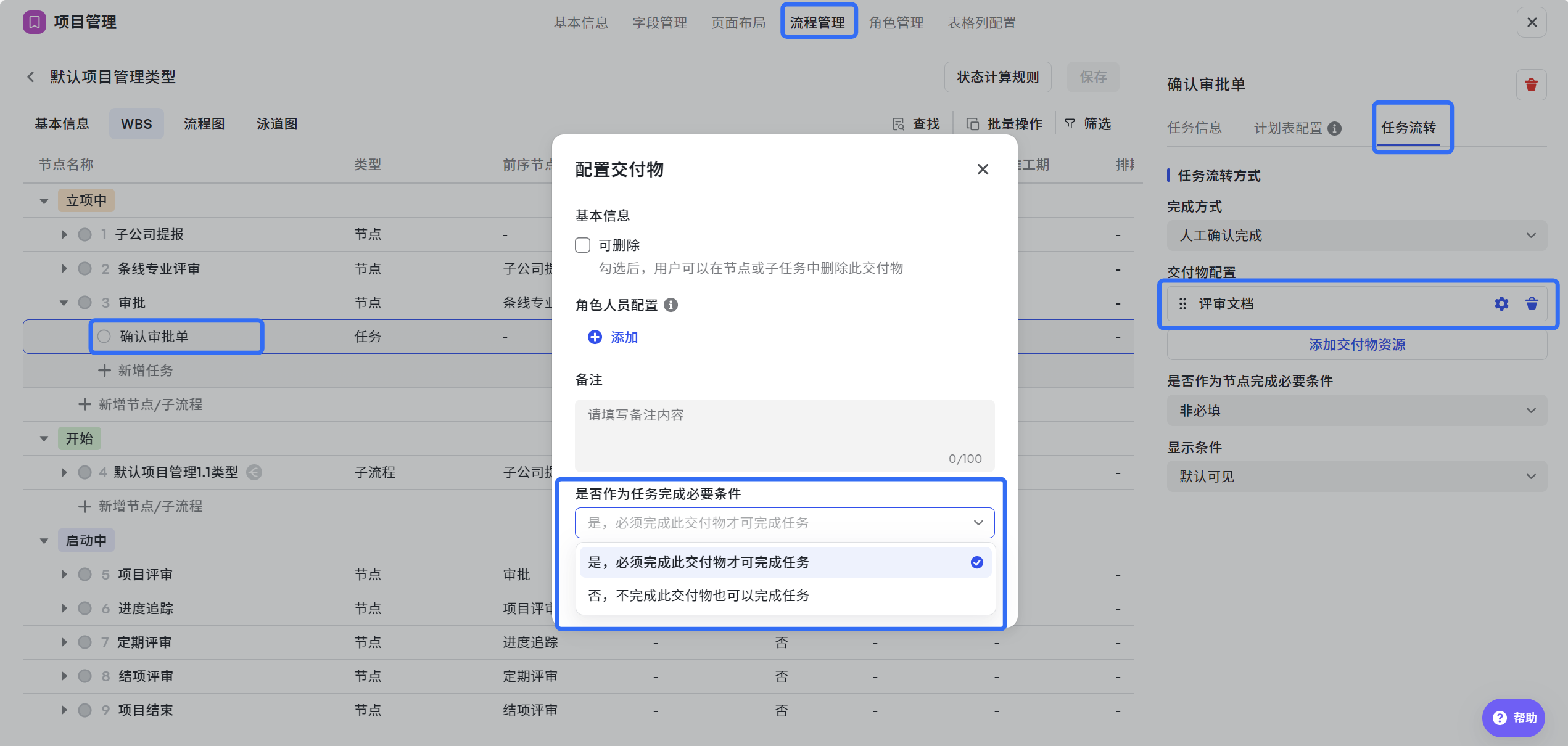

- 限制流轉:需要先完成交付物提交才能完成節點/任務。

角色人員同步¶

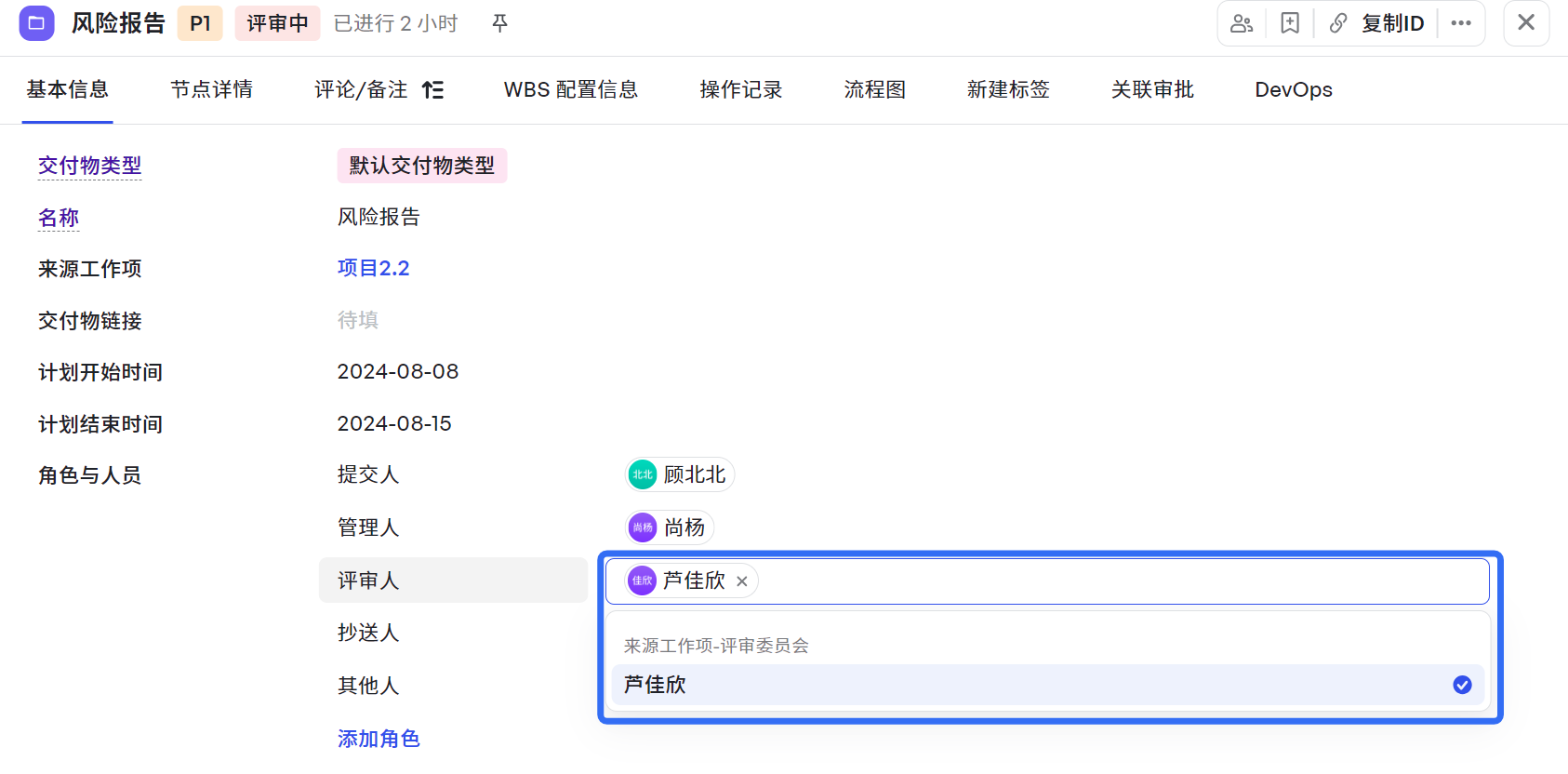

如需要【交付物】的人員同步自【專案】人員,可在專案中設定交付物-角色人員配置。例如交付物中的評審負責人需要關聯專案的專案經理擔任時,可配置【評審人來自來源工作項的專案經理角色】。
交付物工作項中預置的提交人角色,預設同步來源工作項中交付物所在節點的負責人,無需配置同步規則。

限制流轉¶
如需限制完成交付物才能完成節點/任務,可配置【必須完成此交付物才可完成節點/任務】。

限制節點完成。

限制子任務完成。
配置交付物檢視¶

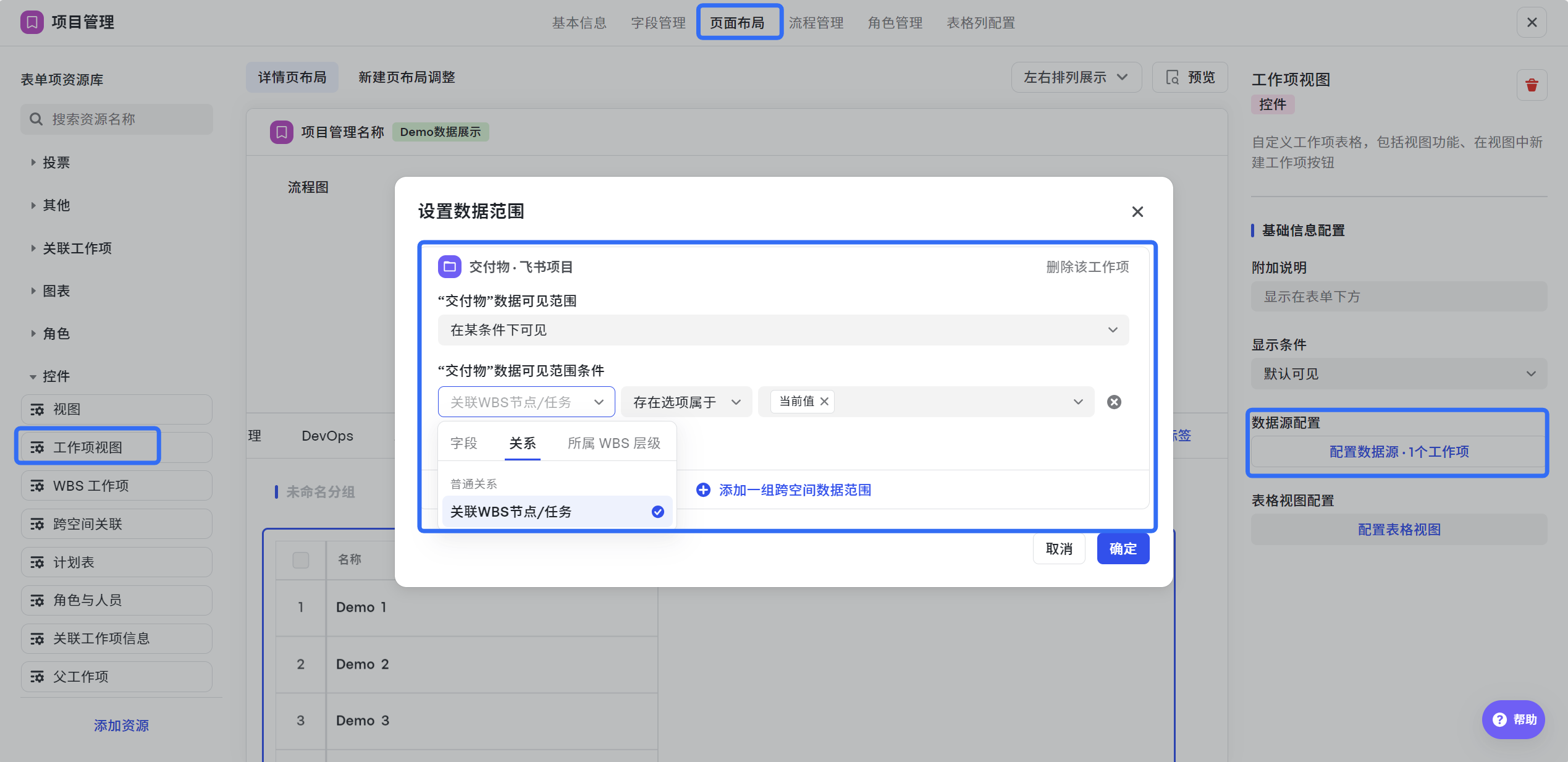

在專案工作項的詳情頁配置【工作項檢視控制元件】,資料來源選擇交付物工作項,資料範圍修改為【關係-關聯 WBS 節點/任務】存在選項屬於當前值,即可將該專案的全部節點交付物都聚合展示在該檢視內。

常見問題¶
為什麼我的交付物只能關聯欄位,不能關聯例項?¶
交付物支援關聯例項功能正在灰度中,如有需求可聯絡對接人申請。
交付物工作項的系統欄位都是什麼含義?¶
- 名稱:固定為所屬資源名稱。
- 交付物關聯資訊-來源工作項:展示交付物所屬例項名稱,可點選跳轉。
- 交付物型別:流程型別,預設為交付物模板設定的流程型別。
- 備註:在來源工作項-流程管理-流程節點-配置交付物時填寫的備註。
- 計劃開始時間:來源工作項-對應節點的排期預計開始時間。
- 計劃結束時間:來源工作項-對應節點的排期預計結束時間。
為什麼交付物的人員同步沒有生效?¶
在例如「根流程-子流程-交付物」多層級WBS流程中,如【希望根流程人員同步到子流程,子流程人員再同步到交付物】。受操作先後順序影響,可能出現交付物人員同步不生效。因此可直接設定【交付物人員同步自其繫結的子流程所在根流程角色人員】。
灰度功能,暫未全量上線,敬請期待
- 點選進入父流程配置,並切換到WBS,透過子流程關聯找到交付物所在節點;
- 點選該節點的子工作項設定,並解鎖配置;

- 在角色人員同步中,設定交付物人員來自根工作項的角色。

專案中A節點的交付物從 a 改成了 b ,已經建立的交付物會丟失嗎?¶
- 如果修改配置後升級了專案模板,原本繫結的 a 交付物會自動終止,並新建交付物 b 且關聯專案節點。
- 如果沒有升級專案模板,交付物將維持原樣正常展示。
